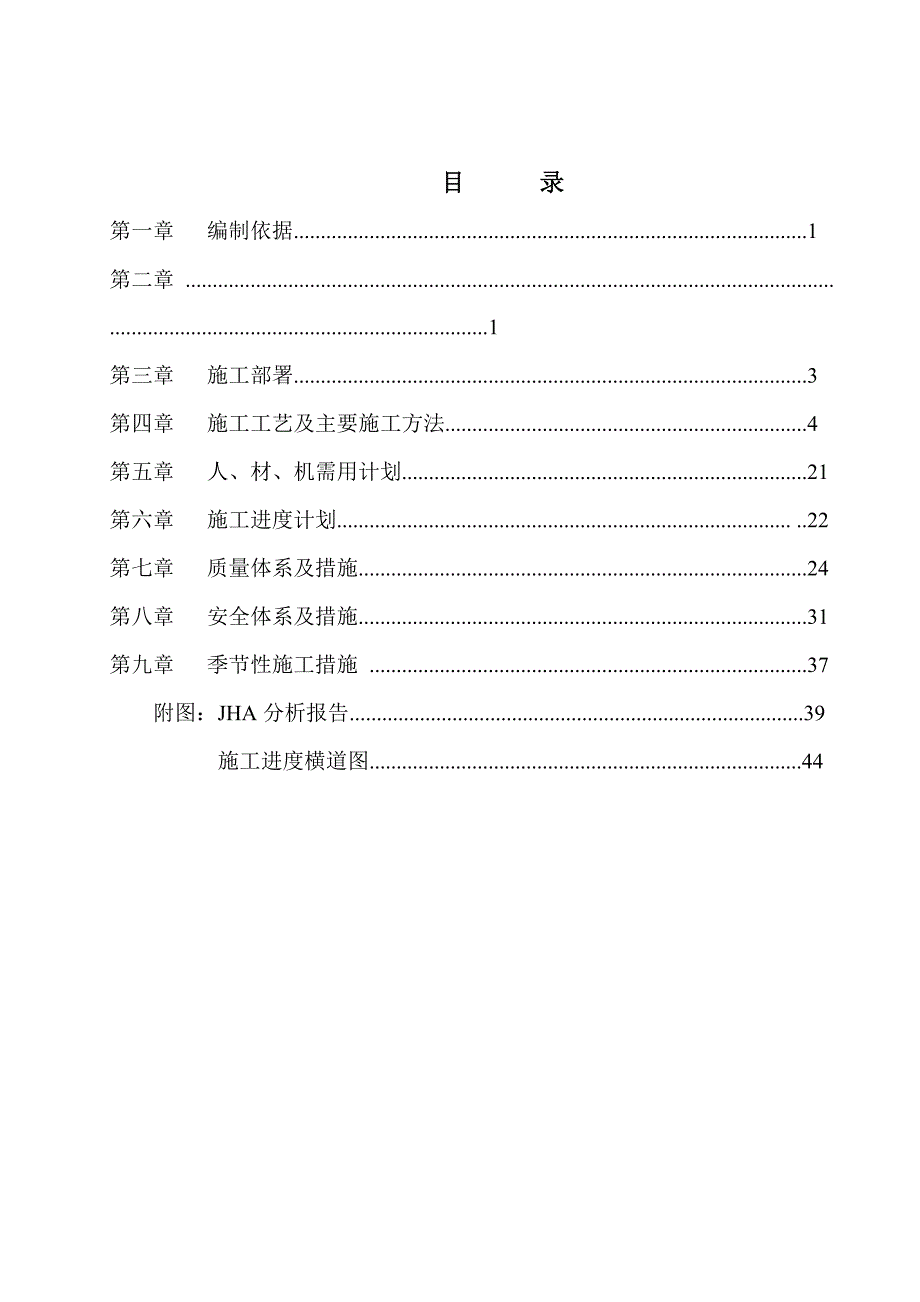

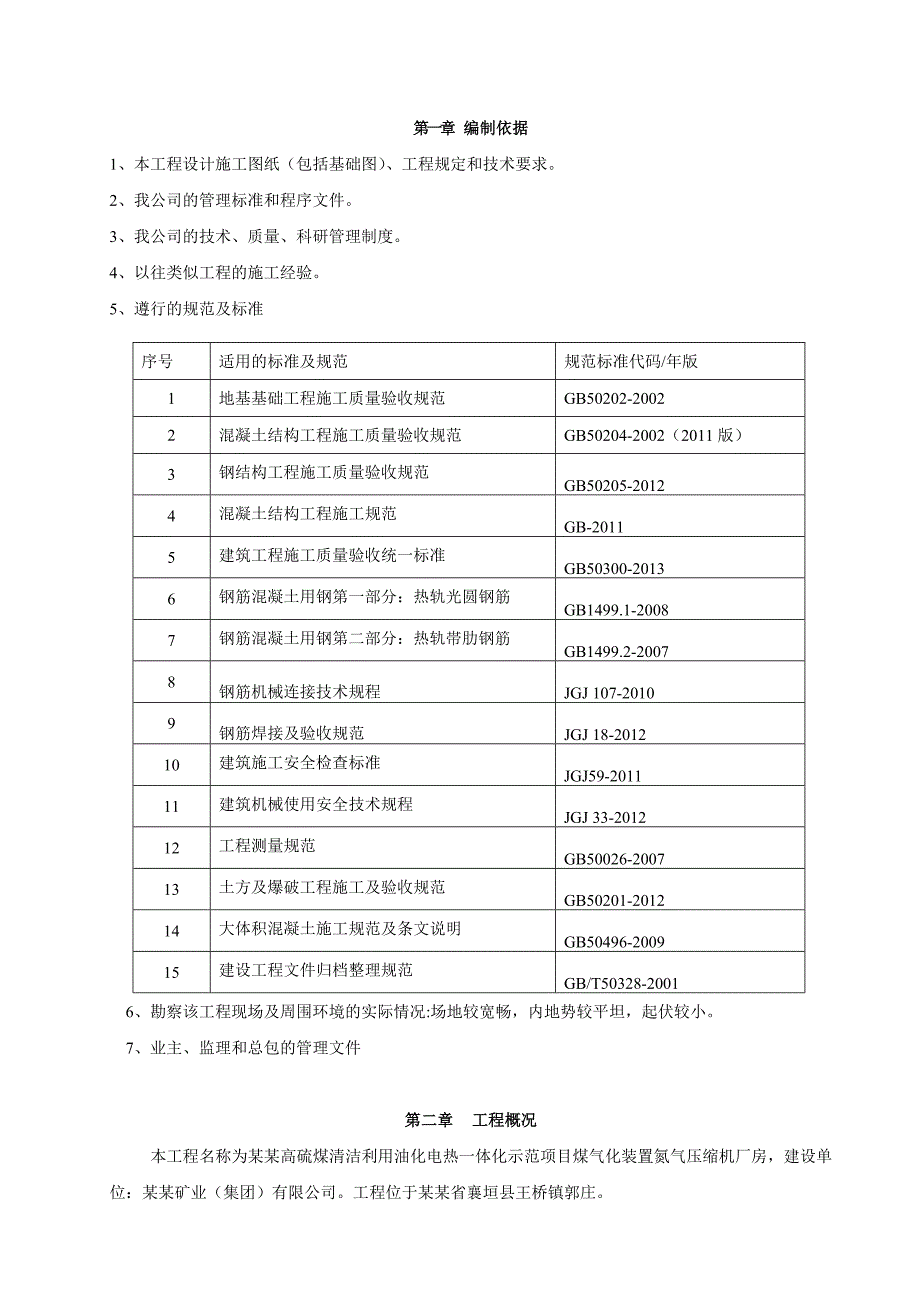

1、某某高硫煤清洁利用油化电热一体化示范项目煤气化装置氮气压缩土建工程(氮气压缩机厂房)基础施工方案编制人:审核人:批准人:某某省第三建筑工程公司某某煤制油项目部 目 录第一章 编制依据.1 第二章 .1第三章 施工部署.3第四章 施工工艺及主要施工方法.4第五章 人、材、机需用计划.21第六章 施工进度计划. .22第七章 质量体系及措施.24第八章 安全体系及措施.31第九章 季节性施工措施 .37附图:JHA分析报告.39 施工进度横道图.44第一章 编制依据1、本工程设计施工图纸(包括基础图)、工程规定和技术要求。2、我公司的管理标准和程序文件。3、我公司的技术、质量、科研管理制度。4、以
2、往类似工程的施工经验。5、遵行的规范及标准序号适用的标准及规范规范标准代码/年版1地基基础工程施工质量验收规范GB50202-20022混凝土结构工程施工质量验收规范GB50204-2002(2011版)3钢结构工程施工质量验收规范GB50205-20124混凝土结构工程施工规范GB-20115建筑工程施工质量验收统一标准GB50300-20136钢筋混凝土用钢第一部分:热轨光圆钢筋GB1499.1-20087钢筋混凝土用钢第二部分:热轨帯肋钢筋GB1499.2-20078钢筋机械连接技术规程JGJ 107-20109钢筋焊接及验收规范JGJ 18-201210建筑施工安全检查标准JGJ59-
3、201111建筑机械使用安全技术规程JGJ 33-201212工程测量规范GB50026-200713土方及爆破工程施工及验收规范GB50201-201214大体积混凝土施工规范及条文说明GB50496-200915建设工程文件归档整理规范GB/T50328-2001 6、勘察该工程现场及周围环境的实际情况:场地较宽畅,内地势较平坦,起伏较小。7、业主、监理和总包的管理文件第二章 工程概况 本工程名称为某某高硫煤清洁利用油化电热一体化示范项目煤气化装置氮气压缩机厂房,建设单位:某某矿业(集团)有限公司。工程位于某某省襄垣县王桥镇郭庄。 本工程主要是氮气压缩机厂房,其平面尺寸为:54m24m,高
4、度21.36m,柱距6m。建筑结构形式:采用排架结构。合理使用年限50年;建筑结构安全等级为二级;抗震设防烈度6度。抗震等级三级。 本工程地基处理为混凝土灌注桩。承台基础,垫层100mm厚,基础1000mm厚。框架柱为钢筋混凝土。本基础分部工程包括压缩机设备基础、气体冷却站设备基础、润滑油站设备基础,均为钢筋混凝土结构。 本工程的混凝土强度等级:除基础垫层为C15,其余均为C30。钢筋采用HRB335E级和HRB400E。基础构件设计概况序号名称构件编号截面尺寸(m)高度(m)数量(个)标高(m)备注1承台基础CT141.6120-2.7至-1.7CT21.61.6116-2.7至-1.7CT
5、31.61.614-2.7至-1.72设备基础SJ1127.950.32-0.2至+0.1润滑油站SJ24.31.40.52-1.1至-0.6一段气体冷却器SJ34.31.40.52-1.1至-0.6三段气体冷却器SJ41.651.00.52-1.1至-0.6二段气体冷却器SJ51.881.00.52-1.1至-0.6三段气体冷却器SJ63.71.00.52-1.1至-0.6防喘振冷却器压缩机基础18.48.41.72-2.7至-1.0压缩机3基础连梁JLL10.30.86.4上平-1.7m6.4m为最r大跨度JLL20.30.64.4上平-1.7m4.4m为最大跨度JLL30.30.84.4
6、上平-1.7m4.4m为最大跨度JLL40.30.64.4上平-1.7m4.4m为最大跨度JLL50.30.81.65上平-1.7m1.65m为跨度4管道支架支墩基础GZJ10.550.551.16-1.0至+0.1钢支架基础GZJ20.550.551.12-1.0至+0.1钢支架基础GZJ30.60.61.12-1.0至+0.1钢支架基础GZJ40.6250.6251.12-1.0至+0.1钢支架基础GZJ51.41.40.60.60.40.66-0.9至-0.5-0.5至+0.1钢支架基础GZJ61.41.40.60.60.40.62-0.9至-0.5-0.5至+0.1钢支架基础ZD10.
7、40.41.34-1.0至+0.3支墩基础ZD20.40.40.2520.0至+0.25支墩基础ZD30.40.40.2520.0至+0.25支墩基础5框柱KZ10.91.11.080.000以下压缩机基础KZ20.90.91.080.000以下压缩机基础Z10.61.41.7200.000以下外墙Z20.60.91.740.000以下外墙KZ10.40.41.7160.000以下内墙第三章 施工部署第一节 施工任务划分1、工程的施工采用公司成立项目部进行直接管理。2、土建工程施工由公司提供劳务组织为主力,在公司范围内劳务协调、优化组合后进行施工。3、钢结构工程由我公司专业的钢结构分公司配合施
8、工,服从项目部统一管理。第二节 质量/环境/职业健康安全管理目标1、工程总质量目标:单位工程一次交验合格率100%,土建工程合格率100%。2、工程环境管理目标:噪声及三废排放达标,降低消耗,节约能源。3、职业健康安全管理目标:加强职业健康安全管理,减少生产事故和疾病的发生。第四章 施工工艺及主要施工方案 施工工艺流程: 施工工艺:测量放线 土方开挖 基础钢筋 基础模板 基础砼 基础梁钢筋 基础梁模板 基础梁混凝土浇筑 土方回填一、 测量放线1、建筑定位、轴线标高控制及沉降观测(1)施工测量人员和仪器的配置项目经理部成立专门测量小组。由技术经理负责,再配置两名技术工人,负责从开工放线到结构交验
9、的各项施工测量工作,做好记录。(2)轴线、标高的确立与控制根据总承包单位确定建筑物的控制线和标高基准点。先将本工程场地平整后,与总承包单位共同引测本工程与相邻建筑的轴线、标高控制线和点。2、沉降观测基础沉降观测应在基础施工完毕且机器安装前进行一次,然后在机组安装完毕后进行一次,试运转期间,每半个月到一个月观测一次,正式投产后,每半年观测一次。在生产过程中,如发现问题随时观测,并及时通知相关部门处理,同时做好观测记录。根据土建要求沉降观测布置点为:KZ1上两上,共8个,KZ2上两个,共4个。标高在0.500处。二、土方开挖1、土方采用一台反铲挖掘机开挖,装载机配合进行土方的场内运输。开挖时由南向
10、北依次开挖土方。2、土方开挖时应及时检验几何尺寸和开挖标高,严格控制基槽的平面位置和开挖深度。3、在开挖过程中,应随时检查边坡的状态,根据边坡的变化情况做好支撑准备,以防塌陷。土方开挖时,随时检查基坑的中心线和几何尺寸,发现问题及时纠正。开挖距基坑设计标高500mm时应进行找平,并在两侧边坡上每隔15m测设一水平桩控制标高,以防超挖。4、在基坑边缘上侧临时堆土或堆放材料以及移动机械时,应与基坑边缘保持1m以上的距离,以保证坑边边坡的稳定。基坑周边堆土高度不得超过1.5m,距基坑周边2m以内严禁堆放土方,基坑外2-3m范围内堆放土方不得超过10-20kn/m2。5、机械挖土时应按有关规范要求进行,坑底应保留300mm厚的土层用人工开挖。机械挖土挖不到的土方,随时配合人工进行开挖,并用手推车倒运到机械能挖到的地方,以便及时运走。6、开挖桩间土方土方开挖工序:测量放线、复
