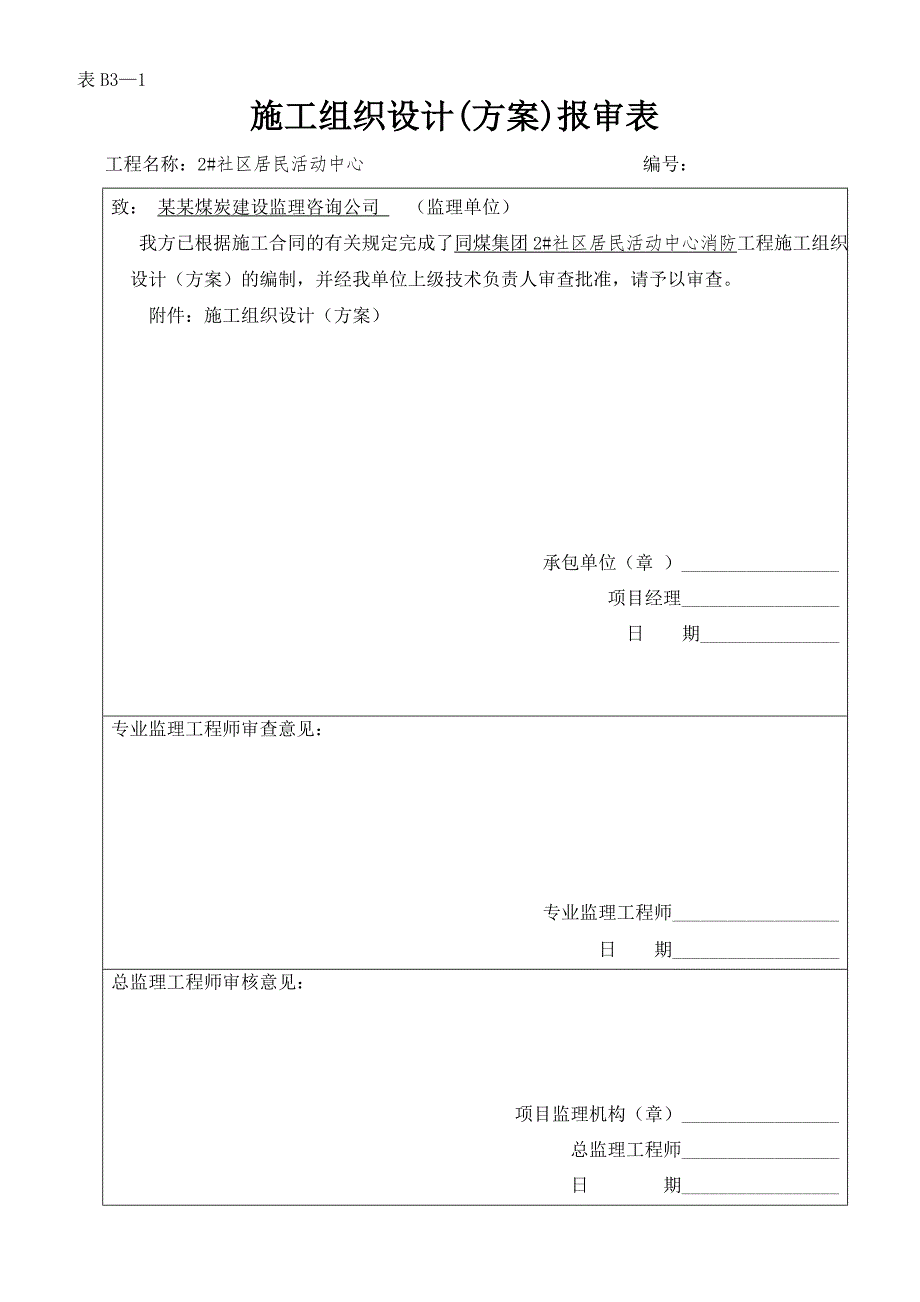

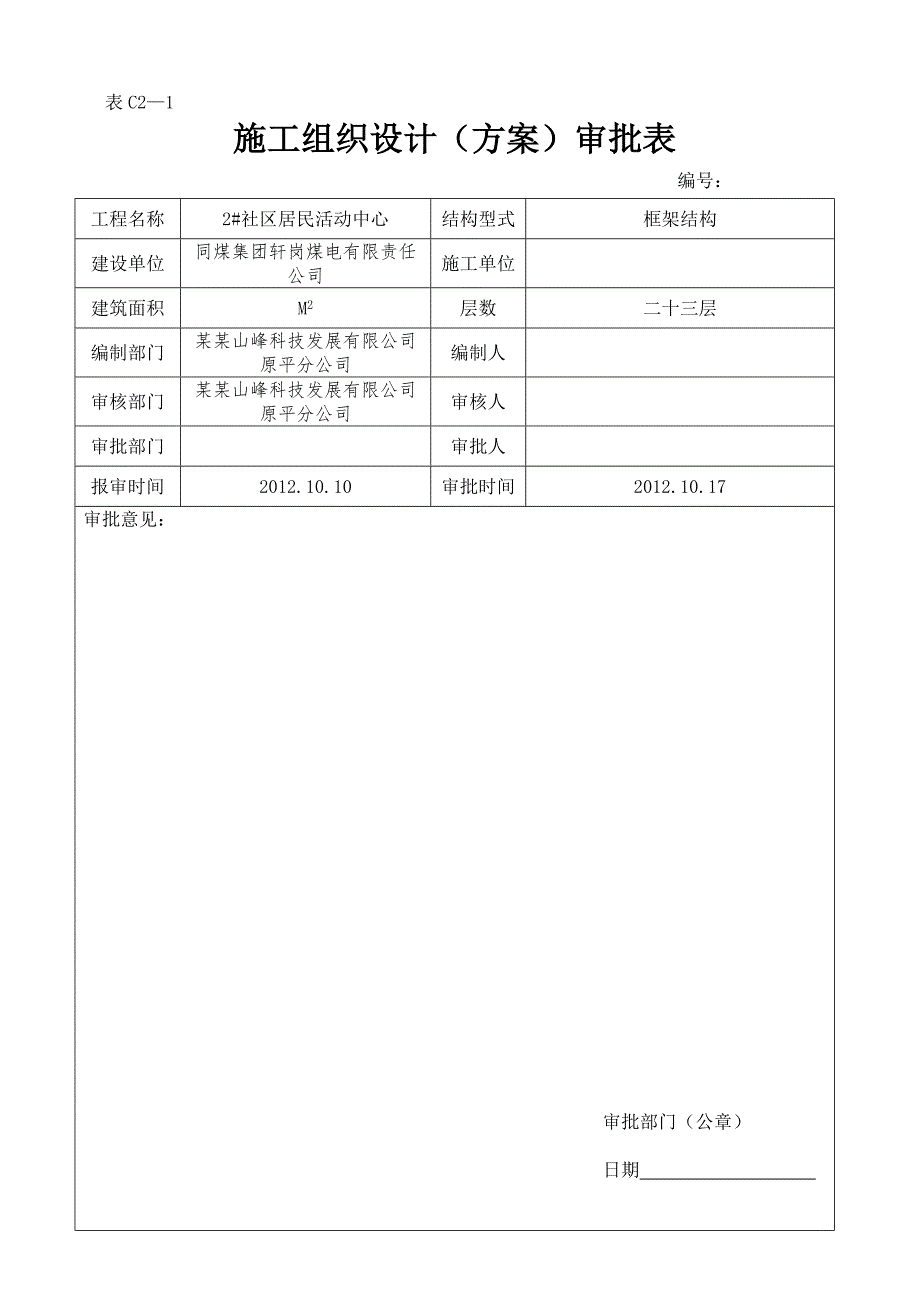

1、表B31施工组织设计(方案)报审表 工程名称:2#社区居民活动中心 编号:致: 某某煤炭建设监理咨询公司 (监理单位) 我方已根据施工合同的有关规定完成了同煤集团2#社区居民活动中心消防工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。 附件:施工组织设计(方案) 承包单位(章 )_ 项目经理_ 日 期_专业监理工程师审查意见:专业监理工程师_日 期_总监理工程师审核意见:项目监理机构(章)_总监理工程师_ 日 期_ 表C21施工组织设计(方案)审批表 编号:工程名称2#社区居民活动中心结构型式框架结构建设单位同煤集团轩岗煤电有限责任公司施工单位建筑面积M2层数二十

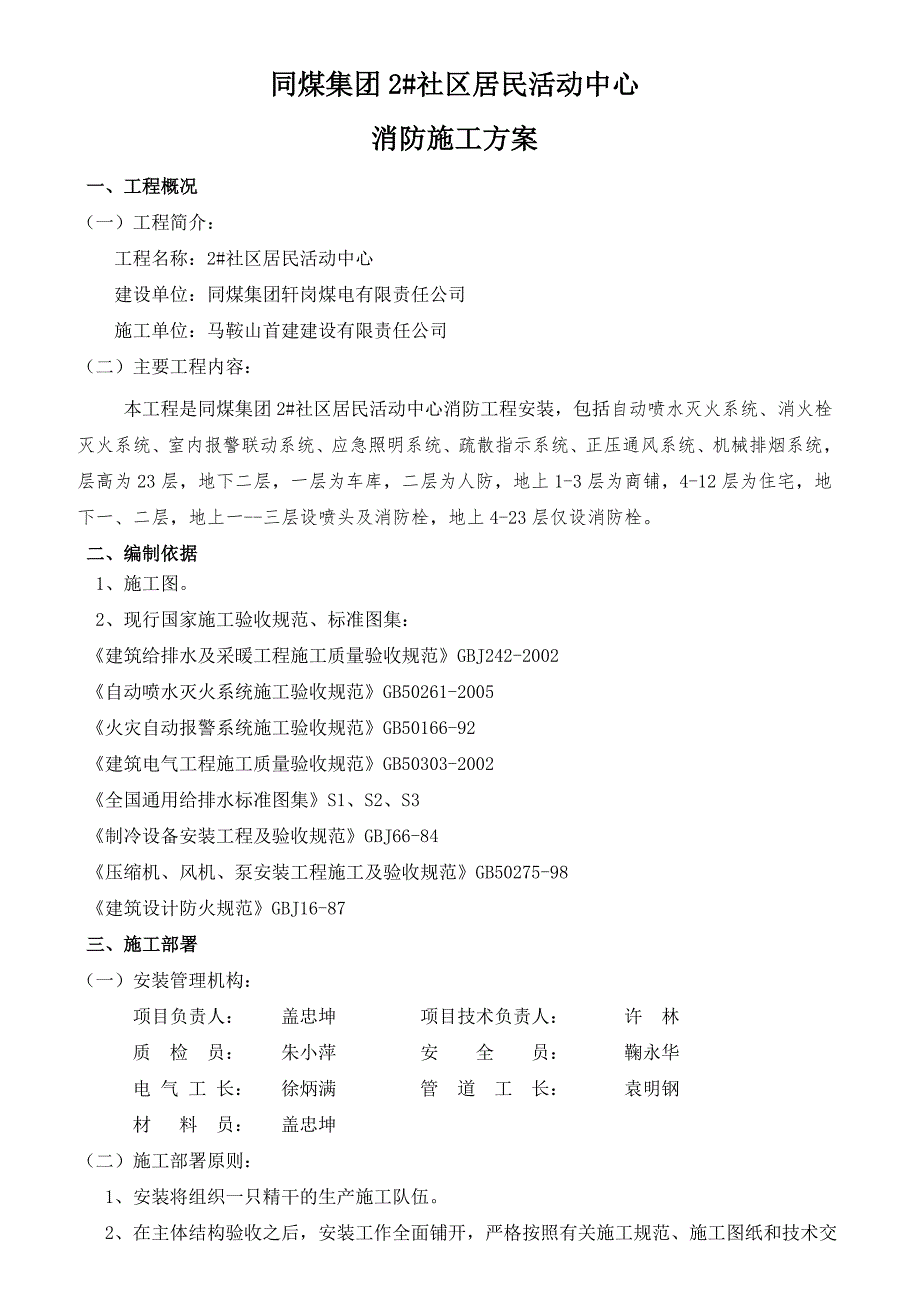

2、三层编制部门某某山峰科技发展有限公司原平分公司编制人审核部门某某山峰科技发展有限公司原平分公司审核人审批部门审批人报审时间2012.10.10审批时间2012.10.17审批意见:审批部门(公章)日期 同煤集团2#社区居民活动中心消防施工方案 一、工程概况(一)工程简介: 工程名称:2#社区居民活动中心 建设单位:同煤集团轩岗煤电有限责任公司施工单位:马鞍山首建建设有限责任公司(二)主要工程内容: 本工程是同煤集团2#社区居民活动中心消防工程安装,包括自动喷水灭火系统、消火栓灭火系统、室内报警联动系统、应急照明系统、疏散指示系统、正压通风系统、机械排烟系统,层高为23层,地下二层,一层为车库,

3、二层为人防,地上1-3层为商铺,4-12层为住宅,地下一、二层,地上一-三层设喷头及消防栓,地上4-23层仅设消防栓。 二、编制依据 1、施工图。 2、现行国家施工验收规范、标准图集: 建筑给排水及采暖工程施工质量验收规范GBJ242-2002 自动喷水灭火系统施工验收规范GB50261-2005火灾自动报警系统施工验收规范GB50166-92 建筑电气工程施工质量验收规范GB50303-2002 全国通用给排水标准图集S1、S2、S3 制冷设备安装工程及验收规范GBJ66-84 压缩机、风机、泵安装工程施工及验收规范GB50275-98 建筑设计防火规范GBJ16-87 三、施工部署(一)安

4、装管理机构: 项目负责人: 盖忠坤 项目技术负责人: 许 林 质 检 员: 朱小萍 安 全 员: 鞠永华 电 气 工 长: 徐炳满 管 道 工 长: 袁明钢 材 料 员: 盖忠坤(二)施工部署原则: 1、安装将组织一只精干的生产施工队伍。 2、在主体结构验收之后,安装工作全面铺开,严格按照有关施工规范、施工图纸和技术交底的要求,合理把安装工程的质量搞上去,同时强调安全文明施工,在规定的时间完成所有安装工程。(三)施工组织: 1、为确保安装工程如质按期顺利地完成,成立以项目负责人、技术负责人、工长、施工员、质检员、材料员、保管员等人组成地管理机构。 2、及时组织有关人员看懂熟悉图纸,做好班前技术

5、交底工作,施工人员严格遵照有关技术交底的内容和施工验收规范、评定标准进行施工。 3、根据不同工种的施工特点,组织好施工人员、机具材料,并积极配合土建,协调做好各工种的交叉施工作业。 4、每道工序完成后及时进行检查核实,不留后患,并搞好现场文明施工,为后面的施工创造良好的工作条件。四、劳动力和机具配备计划(一)劳动力需要计划: 根据本工程特点,在本项目机构中设置由各专业人员、业务人员组成的安装分项工程管理体系,熟悉工程情况及各人的职责任务,根据工程工日期继续安排人员进场。 根据劳动力需要量计划,掌握劳动力动态及各专业人员的技术水平操作证件,合理进行进场专业人员的搭配安排。 根据施工预算,掌握劳动

6、力需用计划,及时尽早组织专业施工机械进场,管道工12人,电工10人,点焊工6人。(二)施工机具:序号机 具 名 称规 格 型 号数 量1电动套丝机SQ-100 0.75KW4台2砂轮切割机J3G2-400 2.2KW5台3台钻LT-13J3台4角向磨光机STM-SD-01-100A 0.37KW3台5电动试压泵3台6手动试压泵2台7电焊机300A 500A各3台8龙门钳3#,4#各4台9管子钳350mm,600mm,900mm各6把10台虎钳3#2台11氧割设备3套12弯管机DN15-501套13电工仪表1套14沟槽压型开孔机械3套15葫芦3T2套16开孔器3台五、施工程序及施工方法(一)消火

7、栓系统1、安装程序: 由下而上分层分系统施工,先安装主干管立管水平干管支管试压、冲洗消火栓设备安装管道防腐、保温系统调试竣工验收。2、施工方法: 消火栓系统安排二个班组同时施工,按图纸确定管道的平面位置、标高尺寸,装好管道及支架。管道连接DN80为沟槽卡箍连接,DN80为丝口连接,室内大部分管道均为丝接,套丝时破坏的镀锌层表面及外露螺纹部分应做防腐处理。管道安装后,分系统分段进行试压冲洗。设计图纸未标明试验压力,现按1.0MPa作为试验压力,管道在试验压力下观测10分钟,压力降不大于0.02MPa,然后降到工作压力进行检查,不渗不漏为合格。系统冲洗应在试压合格后分段进行,冲洗顺序先室内后室外,

8、先地下后地下。室内部分冲洗应按配水干管、配水管、配水支管的顺序进行。管网冲洗水流速度、流量不低于设计要求。水平管网冲洗时排水管位置应低于配水支管,管网冲洗的水流方向应与灭火时管网冲洗的水流方向一致。管网冲洗连续进行。当出口处水的颜色和透明度与入口处的颜色和透明度基本一致时,冲洗结束。冲洗结束后,将管网内的水排除干净。消防箱开孔不得用电气烧孔,应采用机械开孔,在消防箱安装定位后,再装连接管及消火栓。消火栓栓口朝外,并不安装在门轴侧,栓口距地面1.1米,允许偏差20mm。消火栓箱体安装完成后,应取屋顶及首层二处做消火栓试射试验,达到设计要求为合格。(二)自动喷淋灭火系统1、安装程序: 由下而上分层

9、分系统施工,先安装配水干管配水管配水支管试压、冲洗喷淋设备安装管道防腐、保温系统调试竣工验收。2、施工方法: 消防水泵安装,应符合现行国家标准机械设备安装工程施工及验收通用规范GB50231、压缩机、风机、泵安装工程施工及验收规范GB50275的有关规定。吸水管上应装设过滤阀,吸水管上控制阀应在消防水泵固定于基础之后再进行安装。吸水管水平管段不应有气囊和漏气现象,变径时采用偏心异径管件管顶平接。 消防水池、消防水箱的施工和安装,应符合现行国家标准给排水构筑物施工及验收规范GB50242的有关规定。钢筋混凝土消防水池、消防水箱的进出水管应加设防水套管,组合的进出水管采用法兰连接。消防水池、消防水

10、箱的容积、安装位置应符合设计要求。溢流管和泄水池不得与生产或生活用水排水管直接相连。 消防水泵接合器安装,应按其使用安装说明书进行,安装位置应在便于消防车接近的人行道或非机动车行驶地段,距室外消火栓或消防水池的距离1540米,并设置与消火栓系统消防接合器有区分的标志。 管网安装,热镀锌钢管DN80为沟槽卡箍连接,DN80为丝口连接,管网安装前应校直管道,并消除管道内的杂物。沟槽式管件连接时,应用专用滚槽机和开孔机加工,沟槽和洞口不得有毛刺、破损性裂纹和脏物。橡胶密封圈无破损和变形。螺纹连接,切割面不得有飞边、毛刺,管道变径时宜采用异径接头。密封填料应附着在管道螺纹部位,拧紧时不得将填料挤入管内

11、。管道安装时,按图纸确定管子的标高、位置、管径、坡度等,正确地按尺寸埋好支架,将管子吊起轻轻落在支架上,由支架上的卡环固定再连接,管道井内立管安装先用线垂吊挂在立管的位置,用“粉囊”在墙面上弹出垂直线预先埋好立管支架,层高超过4m,应设两个管卡,安装方法同上,地下层、一层均要按规范设置防晃支架。支管采取集中预制,在通风管安装后,吊顶龙骨安装前敷设,安装方法同上,管道安装后,还要拨正调直,从管子一端看过去,整根管子都在一条直线,干管的变位要在分出支管之后,距离主分支管要有一定的距离,管道安装后,再用水平尺在每段上进行一次复核,防止局部管段有“塌腰”或“拱起”的现象,走廊吊顶内的管道安装与通风管的

12、位置腰协调好。管道横向安装宜设0.0020.005坡度,且坡向排水管。管网在安装中断时应将管道的敞口封闭。 系统试压和冲洗,管网安装完毕后,应对其进行强度试验、严密性试验和冲洗。水压强度试验为设计工作压力的1.5倍,但不低于1.4MPa,水压强度试验测试点应设在管网的最底点。对管网注水时,应将管网内空气排净,并缓慢升压,达到试验压力后,稳压30min,管网应无泄漏、无变形,且压力降不低于0.05 MPa。水压严密性试验应在水压强度试验和管网冲洗合格后进行,试验压力为设计工作压力,稳压24h无泄漏。系统水源干管、进户管、埋地管道与系统一起进行试压。系统冲洗应在试压合格后分段进行,冲洗顺序先室内后

13、室外,先地下后地上。室内部分冲洗应按配水干管、配水管、配水支管的顺序进行。管网冲洗水流速度、流量不低于设计要求。水平管网冲洗时排水管位置应低于配水支管,管网冲洗的水流方向应与灭火时管网冲洗的水流方向一致。管网冲洗连续进行。当出口处水的颜色和透明度与入口处的颜色和透明度基本一致时,冲洗结束。冲洗结束后,将管网内的水排除干净。 系统组件安装,系统组件安装应在系统试压、冲洗合格后进行。喷头安装应使用专用扳手,严禁利用喷头的框架施拧。喷头溅水盘与吊顶、门、洞口或障碍物的距离应符合设计要求;报警阀组安装位置应符合设计要求,压力表安装在报警阀上便于观测的位置;湿式报警阀组前后的管道中能顺利充满水,压力?动时,水力警铃不应发生误报警;水流指示器安装应使电器元件部位竖直安装在水平管道上侧,其动作方向应和水流方向一致;控制阀安装方向应正确,阀内清洁、无堵塞、无渗漏;压力开关应竖直安装在通往水力警铃的管道上,且不应在安装中拆装、改动;信号阀、减压阀、末端试水装置
