常州某公路沥青路面施工工艺.doc

上传人:p** 文档编号:951303 上传时间:2024-05-21 格式:DOC 页数:9 大小:17.22MB
下载 相关 举报
常州某公路沥青路面施工工艺.doc_第1页
第1页 / 共9页
常州某公路沥青路面施工工艺.doc_第2页
第2页 / 共9页
常州某公路沥青路面施工工艺.doc_第3页
第3页 / 共9页
常州某公路沥青路面施工工艺.doc_第4页
第4页 / 共9页
常州某公路沥青路面施工工艺.doc_第5页
第5页 / 共9页
常州某公路沥青路面施工工艺.doc_第6页
第6页 / 共9页
常州某公路沥青路面施工工艺.doc_第7页
第7页 / 共9页
常州某公路沥青路面施工工艺.doc_第8页
第8页 / 共9页
常州某公路沥青路面施工工艺.doc_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《常州某公路沥青路面施工工艺.doc》由会员分享,可在线阅读,更多相关《常州某公路沥青路面施工工艺.doc(9页珍藏版)》请在第壹文秘上搜索。

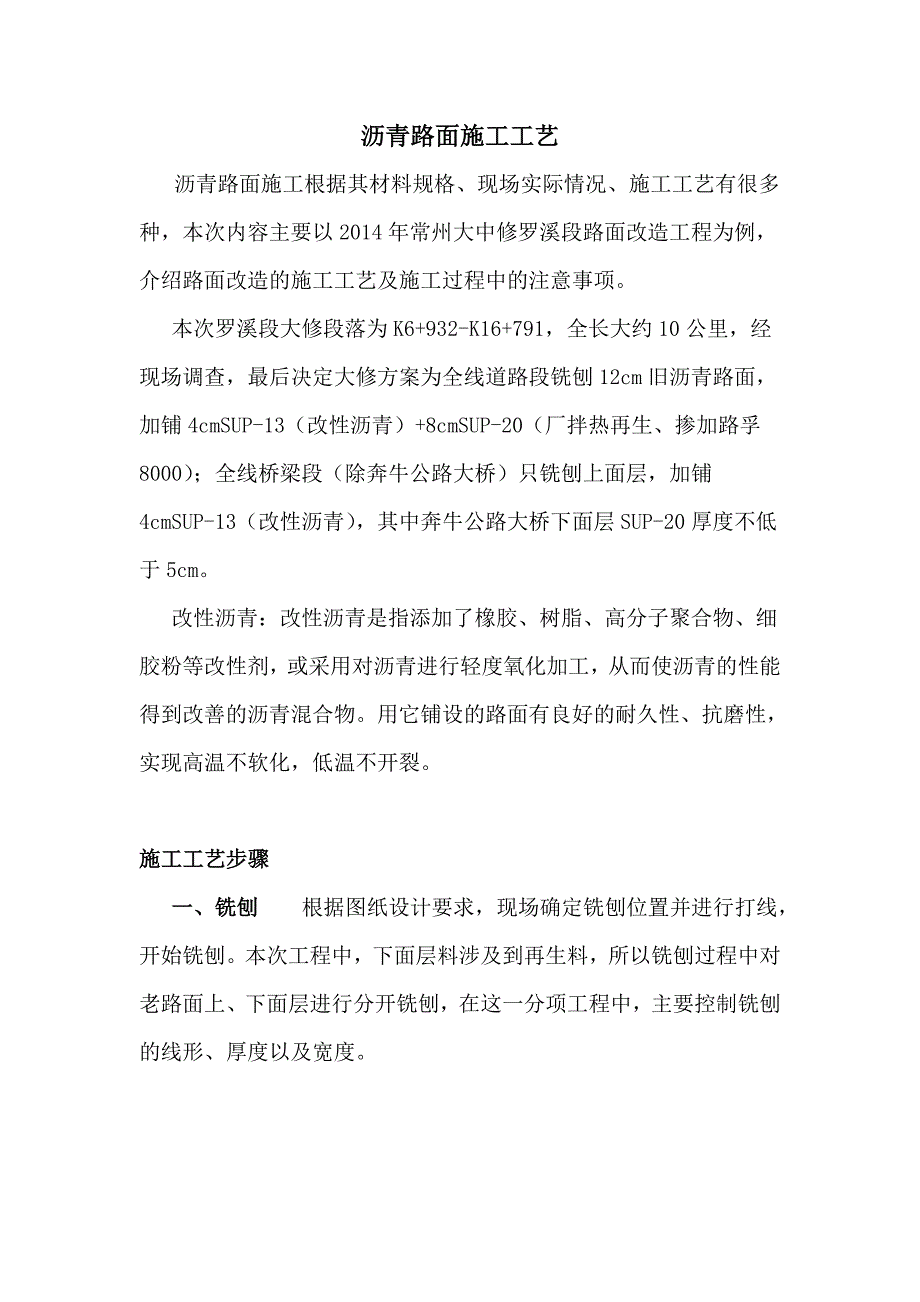

1、沥青路面施工工艺 沥青路面施工根据其材料规格、现场实际情况、施工工艺有很多种,本次内容主要以2014年常州大中修罗溪段路面改造工程为例,介绍路面改造的施工工艺及施工过程中的注意事项。 本次罗溪段大修段落为K6+932-K16+791,全长大约10公里,经现场调查,最后决定大修方案为全线道路段铣刨12cm旧沥青路面,加铺4cmSUP-13(改性沥青)+8cmSUP-20(厂拌热再生、掺加路孚8000);全线桥梁段(除奔牛公路大桥)只铣刨上面层,加铺4cmSUP-13(改性沥青),其中奔牛公路大桥下面层SUP-20厚度不低于5cm。 改性沥青:改性沥青是指添加了橡胶、树脂、高分子聚合物、细胶粉等改

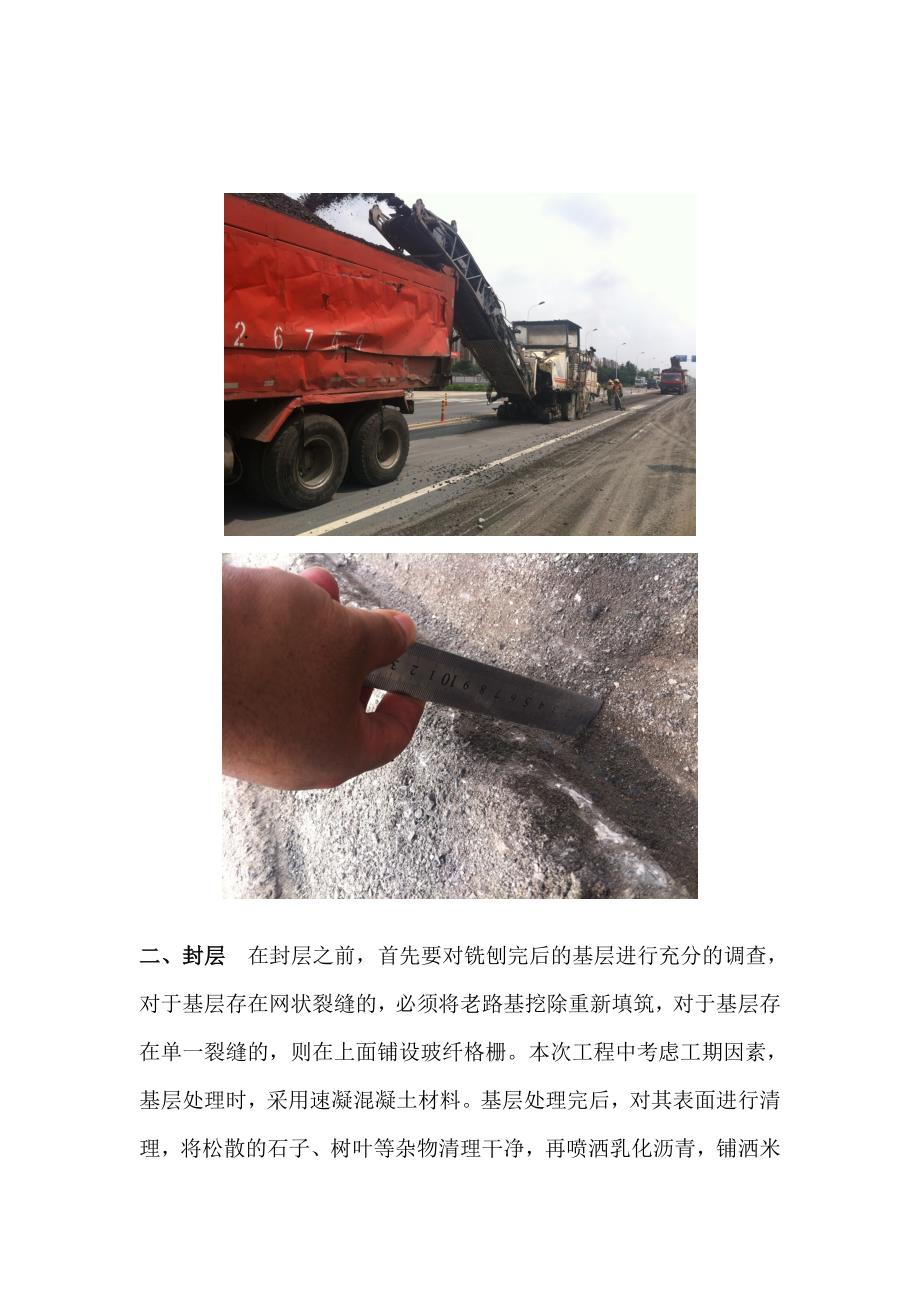

2、性剂,或采用对沥青进行轻度氧化加工,从而使沥青的性能得到改善的沥青混合物。用它铺设的路面有良好的耐久性、抗磨性,实现高温不软化,低温不开裂。 施工工艺步骤 一、铣刨 根据图纸设计要求,现场确定铣刨位置并进行打线,开始铣刨。本次工程中,下面层料涉及到再生料,所以铣刨过程中对老路面上、下面层进行分开铣刨,在这一分项工程中,主要控制铣刨的线形、厚度以及宽度。二、封层 在封层之前,首先要对铣刨完后的基层进行充分的调查,对于基层存在网状裂缝的,必须将老路基挖除重新填筑,对于基层存在单一裂缝的,则在上面铺设玻纤格栅。本次工程中考虑工期因素,基层处理时,采用速凝混凝土材料。基层处理完后,对其表面进行清理,将

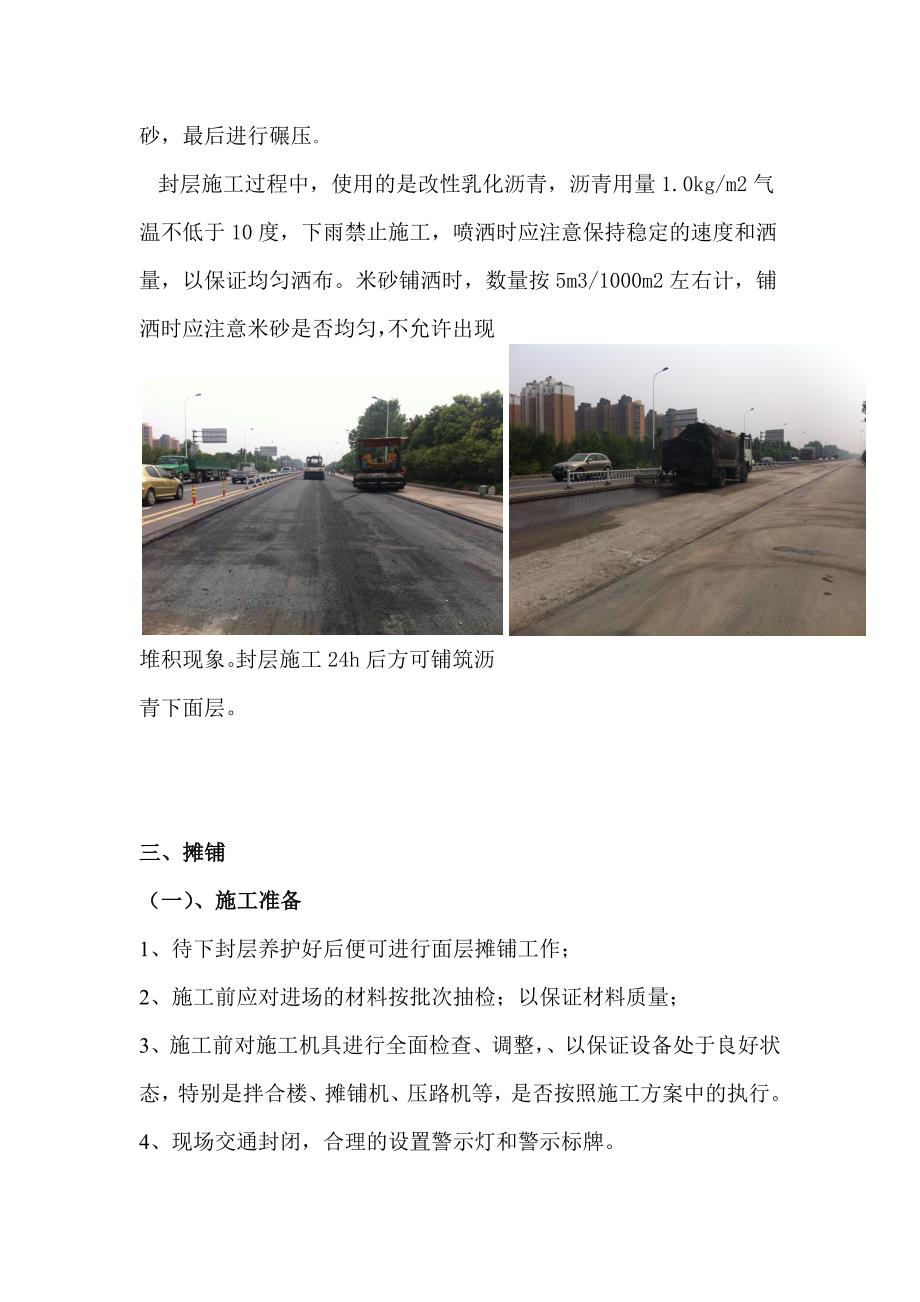

3、松散的石子、树叶等杂物清理干净,再喷洒乳化沥青,铺洒米砂,最后进行碾压。 封层施工过程中,使用的是改性乳化沥青,沥青用量1.0kg/m2气温不低于10度,下雨禁止施工,喷洒时应注意保持稳定的速度和洒量,以保证均匀洒布。米砂铺洒时,数量按5m3/1000m2左右计,铺洒时应注意米砂是否均匀,不允许出现堆积现象。封层施工24h后方可铺筑沥青下面层。 三、摊铺 (一)、施工准备1、待下封层养护好后便可进行面层摊铺工作;2、施工前应对进场的材料按批次抽检;以保证材料质量;3、施工前对施工机具进行全面检查、调整,、以保证设备处于良好状态,特别是拌合楼、摊铺机、压路机等,是否按照施工方案中的执行。4、现场

4、交通封闭,合理的设置警示灯和警示标牌。(二) 、沥青混合料的拌制厂拌热再生沥青混合料的施工温度()沥青加热温度165-175旧沥青混合料加热温度100混合料出厂温度175-185 超过195废弃混合料运输到现场温度165摊铺温度160开始碾压混合料内部温度150碾压终了表面温度100SUP-13沥青混合料的施工温度() 沥青加热温度165-175混合料出厂温度175-185 超过190废弃混合料运输到现场温度165摊铺温度160开始碾压混合料内部温度145碾压终了表面温度90 1、拌和厂拌制的混合料应均匀一致、无花白料、无结团块或严重的粗细料分离现象,不符合要求不得使用; 2、沥青混合料的矿料

5、级配应符合生产配合比的控制范围要求,混合料沥青用量控制在生产沥青用量0.2%。(三)、混合料的运输 1、混合料应采用大吨位自卸车运输,为防止沥青与车厢板粘结车厢侧面板和底板可涂薄层隔离剂(植物油与水1:3混合液),但不得有余液积聚在车厢底部。绝对不允许使用柴油和水的混合液作为隔离剂; 2、检测混合料的出厂温度和到场温度,温度计要插入混合料约15cm左右; 3、运料车应用完整无损的蓬布覆盖,卸料过程中宜保持覆盖,以保温、防雨或避免污染。 (四)、混合料的摊铺 1、摊铺前,应有5辆左右料车等候卸料,以保证连续摊铺有所富余; 2、连续摊铺过程中,料车应在摊铺机前10-30cm处停住,不得撞击摊铺机,

6、卸料过程中料车应挂空挡,靠摊铺机推动前行,保证路面平整度; 3、摊铺前检查摊铺机熨平板温度,不低于100,摊铺速度应控制在2-6m/min,下面层采用自动找平方式,上面层宜采用平衡梁或滑靴并以厚度控制方式摊铺。 4、沥青路面的松铺系数应根据试铺段确定,一般在1.15-1.35之间,摊铺过程中随时检查摊铺层厚度,达不到要求立刻进行调整。5、摊铺过程中,应随时抽查沥青摊铺温度,将温度计插入松铺的混合料中,不达标的进行及时铲除补料。(五)、混合料的碾压 1、碾压分为初压、复压、终压三个步骤,初压严禁使用轮胎压路机,不得向压路机轮上涂柴油或油水混合液; 2、要对初压、复压、终压段落设置明显标志,对松铺

7、厚度、碾压顺序、压路机组合、碾压遍数、碾压速度及碾压温度应设专岗管理和检查,使面层做到既不漏压也不超压; 3、初压时,摊铺长度不超过80m即可碾压,一般采用钢轮压路机,碾压2遍,复压宜优先采用胶轮压路机进行碾压,相邻碾压带应重叠1/3-1/2轮宽,碾压6遍,终压应选用双钢轮压路机进行碾压,碾压2遍;4、压路机不得在未碾压成型路段上转向、掉头、加水或停留,当天成型的路段上,不得停放各种施工机械或车辆。四、施工接缝的处理 1、沥青混合料面层的施工接缝应紧密、平顺。上、下层的纵缝应错开150mm(热接缝)或300-400mm(冷接缝)以上。相邻两幅及上、下层的横向接缝应错开1m以上。应采用3m直尺检

8、查,确保平整度达到要求。 2、采用两台摊铺机作业摊铺时应选用热接缝,将已铺部分留下100-200mm宽暂不碾压,作为后续部分的基准面,然后跨缝压实。 3、横向施工缝全部采用平接缝,用三米直尺沿纵向位置,在摊铺段端部的直尺呈悬臂状,以摊铺层与直尺脱离接触处定出接缝位置,用锯缝机割齐后铲除。五、开放交通 按照规范要求,待摊铺层自然降温至表面温度低于50后,方可开放交通。总监办对现场沥青摊铺安排现场监理进行全过程旁站,加强沥青摊铺、碾压的质量管理。六、常见问题 1、铣刨线形不顺直; 2、铣刨完后存在的夹层清理不干净; 3、封层米砂铺洒不均匀; 4、局部沥青摊铺厚度不足; 5、新路面与老路路面接缝处理不当; 6、料车上旧料未及时处理,导致旧料掺进新料里面; 7、桥面伸缩缝位置铣刨不到位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
