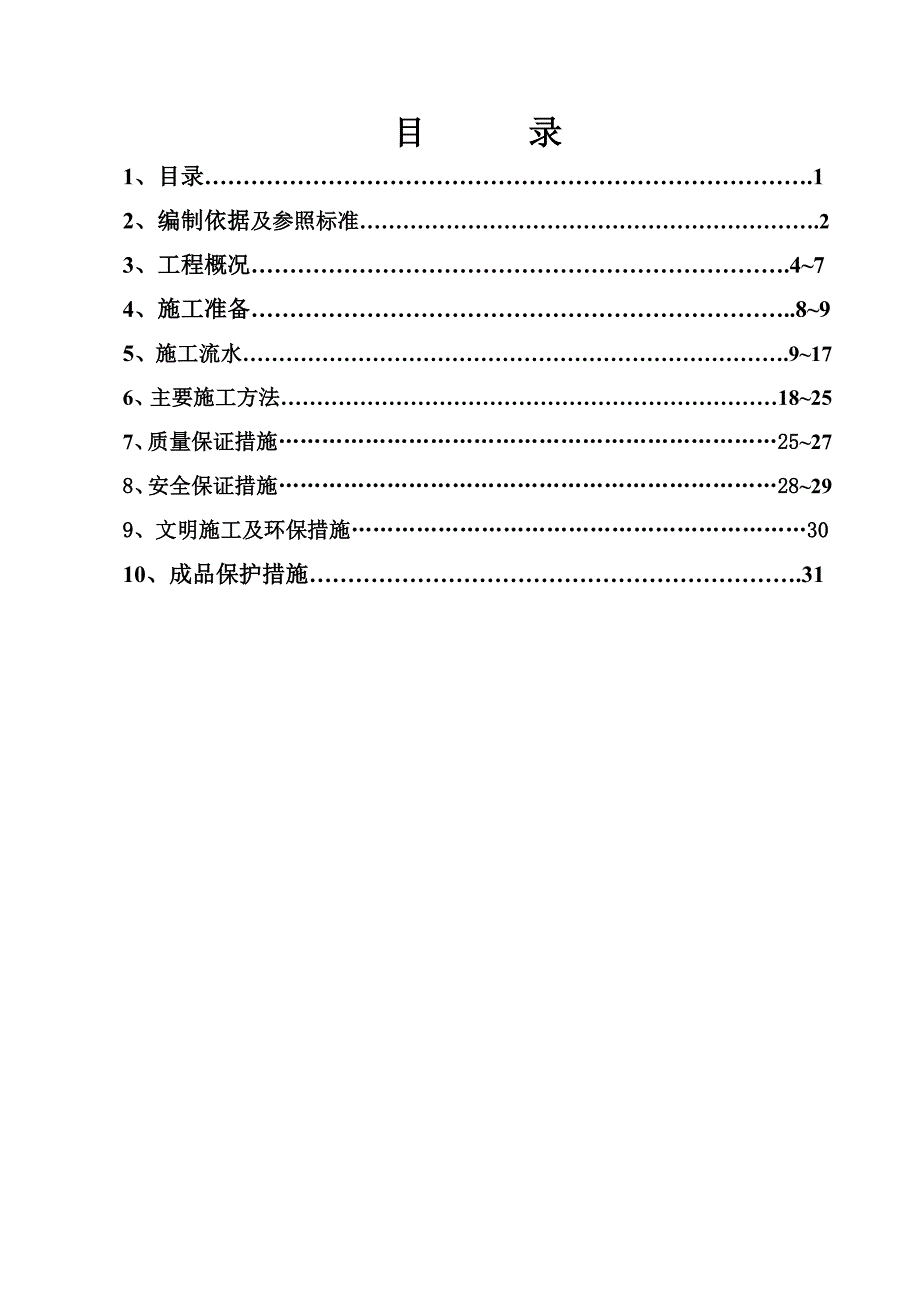

《广东某危房改造项目高层剪力墙结构住宅楼地下室施工方案(后浇带施工、附示意图).doc》由会员分享,可在线阅读,更多相关《广东某危房改造项目高层剪力墙结构住宅楼地下室施工方案(后浇带施工、附示意图).doc(31页珍藏版)》请在第壹文秘上搜索。

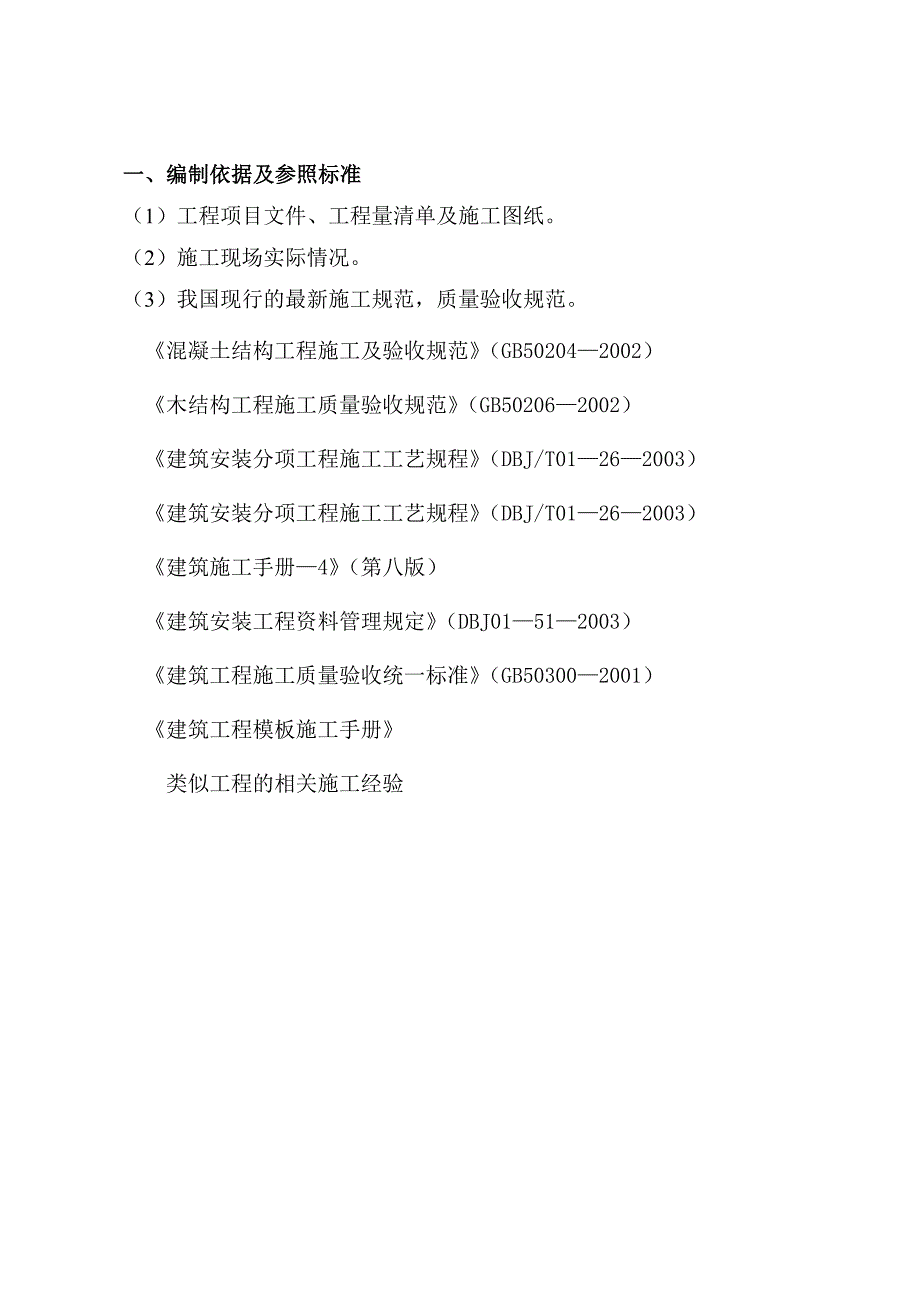

1、某某改造项目一期工程标段地下室施工方案目 录1、目录.12、编制依据及参照标准.23、工程概况.474、施工准备.895、施工流水.9176、主要施工方法18257、质量保证措施25278、安全保证措施28299、文明施工及环保措施3010、成品保护措施.31一、编制依据及参照标准(1)工程项目文件、工程量清单及施工图纸。(2)施工现场实际情况。(3)我国现行的最新施工规范,质量验收规范。混凝土结构工程施工及验收规范(GB502042002)木结构工程施工质量验收规范(GB502062002)建筑安装分项工程施工工艺规程(DBJ/T01262003)建筑安装分项工程施工工艺规程(DBJ/T01
2、262003)建筑施工手册4(第八版)建筑安装工程资料管理规定(DBJ01512003)建筑工程施工质量验收统一标准(GB503002001)建筑工程模板施工手册类似工程的相关施工经验二、工程概况:建设单位:广州市荔湾区连片危破房改造项目办公室设计单位:广州市城市规划勘测计研究院监理单位:广州珠江工程建设监理有限公司施工单位:广州市市政集团有限公司1、建筑概况本工程位于广州市荔湾区西湾路,包括A1-A5栋住宅,总建筑面积00000m,建筑基底面积约10000m,建筑层数:地上22,23,25,31层,地下2层,建筑总高度67.0-93.1m。a.A1栋建筑高度70.40m,地下2层,地上22层
3、,地下室负二层高度为3.8m,地下室负一层高度为6.00m,首层、二层高度为4.5m,322层高度为2.9m。 b.A2、A3栋建筑高度96.50、98.90m,地下2层,地上31层,地下室负二层高度为3.80m,地下室负一层高度为6.00m,首层、二层高度为4.5m,331层高度为2.9m。c.A4栋建筑高度71.60m,地下2层,地上23层,地下室负二层高度为3.80m,地下室负一层高度为5.30m,首层度为4.80m,223层高度为2.9m。d.A5栋建筑高度77.40m,地下2层,地上25层,地下室负二层高度为3.80m,地下室负一层高度为5.30m,首层高度为4.80m,225层高度
4、为2.9m。2、结构工程概况(1)本工程采用钢筋混凝土剪力墙结构,建筑结构的安全等级为二级,建筑抗震设防类别为丙类,地基基础设计等级为甲级,人防工程抗力等级为核(常)五、核(常)六,地下室防水等级为一级,建筑物耐火等级为一级。钢筋采用HPB235钢筋、HRB335、HRB400钢筋。(2)本工程底板采用无梁楼盖结构,板厚为650mm;地下室底板混凝土采用掺高性能膨胀剂的补偿收缩混凝土和掺聚并烯纤维抗裂。(3) 地下室柱截面600600、700700。地下室外墙CB1墙厚350;CB2地下一层墙厚350,地下二层墙厚400;CB3地下二层墙厚400。KZ12柱和外墙CB13的混凝土强度等级C35
5、,地下室侧壁混凝土采用掺高性能膨胀剂的补偿收缩混凝土和掺聚并烯纤维抗裂。(4)后浇带宽800mm,无调整沉降要求的一般在60天后再浇筑,地下室后浇带要求在40天后封闭。通过后浇带的所有梁以及地下室底板与墙体的主筋可不断开,楼板钢筋应断开搭接。后浇带应采用相应结构部位高一级的微膨胀混凝土浇筑。3、上部结构概况(1) 本工程包括A1A5栋住宅,地上22,23,25,31层,地下2层,住宅楼层高度为2.9米;采用钢筋混凝土剪力墙结构。上部结构钢筋采用HPB235钢筋、HRB335、HRB400钢筋。(2) 本工程柱大量采用异形柱,柱采用C25C45混凝土(详细见混凝土强度等级一览表)。梁采用2004
6、00、200500、150300、200700等截面, 梁板采用C25C35混凝土。(3)砌体:外墙、分户墙采用200厚蒸压加气混凝土砌块,容量500700 KN/m3。内墙采用190厚或90厚轻集料空心砌块,容量14001600 KN/m3。4、地下室概况(一)结构设计要求(1)地下室负二层顶板标高H=5.5m,人防板厚:h=250 mm、350mm、450mm,非人防板厚:h=150 mm。(2)地下室负一层顶板标高,人防部分板厚,H=-2.4m、-1.8 m,h=450 mm,H=0.15m、0.05m, h=250mm,非人防板厚,H=0.600m,板厚h=160 mm,H=-2.1m
7、,板厚h=200 mm,H=1.300m,板厚h=180 mm,H=0.100m,板厚h=160 mm,H=0.200m,板厚h=180 mm,H=1.00m,板厚h=180 mm,H=0.400m,板厚h=180 mm,H=0.100m,板厚h=180 mm,H=0.300m,板厚h=160 mm,H=0.350m,板厚h=180 mm,H=0.100m,板厚h=160 mm,H=0.300m,板厚h=160 mm,H=1.500m,板厚h=180 mm,H=1.400m,板厚h=180 mm,部分为双层第一层板面H=0.600m,板厚h=160 mm,第二层板面H=0.750m,板厚h=1
8、20 mm, 另外部分板,打形的为GBFKXB1空心板,H=1.80m,h=85mm、65mm,分格带肋500500,中空,GBFKXB1空心板做法如下: (二)人防设计要求及技术交底:(1)工程的密闭要求:人防工程的钢筋混凝土防护密闭墙和密闭墙(下简称“人防墙体”)均有严格的密闭要求,在施工中应注意密闭的施工工艺。 A、在人防墙体安装模板时,应采用一次性螺杆,严禁采用PVC套管穿越墙体、重复使用螺杆的施工方法,为保证人防墙体的厚度,墙体内不得埋置各种控制箱、木块等。B、所有穿人防墙体的设备管道,不管是平时使用的还是战时使用的,都必须按设计图纸的密闭要求进行施工,各种预埋套管、密闭肋均应与人防
9、墙体一次现浇,防爆地漏及其排水管应与结构底板一次现浇,不得事后再凿洞或埋管。 C、电缆桥架不应直接穿越人防墙,应按人防电气专业图纸预埋套管及钢板密闭肋。(2)施工中应注意人防建筑设计说明中的平时安装防护设备表和平战功能转换表对平时应施工到位的要求,注意浇筑混凝土前须检查防护设备预埋件是否已安装到位。(三)双层板、空心板技术要求1、底层板,模板安装,绑扎底筋、肋筋,浇注混凝土。2、安装侧模板、面板,绑扎面筋,同周边楼面板同时浇注混凝土。侧模板、二次板模板不能拆除,模板作一次性使用。不能拆除的模板应作防白蚁处理,喷晒除白蚁药才能浇注混凝土。 3、GBFKXB1板做法:底层板,模板安装,按专用空心模
10、的尺寸,模数分格定位,绑扎底筋、肋筋,安装空心模,绑扎面筋,拉结固定点,防止浇灌混凝土时空心模上浮。三、施工准备1技术准备:项目部技术组根据设计图纸及结构特点编制切实可行的施工方案,施工员依据施工方案提前做好模板制做与安装施工技术交底,并交底到施工班组。充分做好施工准备。根据施工方案及各楼号施工图中具体尺寸由结构劳务分包队技术员绘制详细的墙体模板和梁、板模板组拼图报项目部进行审核,待审核批准后方可进行施工。施工中必须严格按组拼图加工制作安装。2材料准备:针对各楼号的特点,施工员根据施工方案及模板组拼配置图,提前制定模板需要量计划,及时向项目部材料组提供相应的材料计划,由材料组组织落实具体材料的
11、采购、加工及进场。柱、短肢剪力墙、顶板选用优质的双层涂膜胶合板,尺寸为183091518mm,胶板配置时,按单个流水段的1.5倍使用量进行配置,满配。材料计划:(按一、二组团同时开工,预估量) 名称 材料种类胶合板穿墙螺栓方木数量45000 m210000根900m33劳动力计划:选用具有相应主体结构施工资质和有施工能力的队伍进场,计划使用2个外包结构施工队,每个施工队约需要木工150-200人。序号工种人数备注1木工400结构期间2架子工80结构期间3其他100结构期间合计5804机具计划序 号用电设备名称型号单机设备用电量(Kw)设备投入总量(台)备注1空压机22平刨机63压刨机64圆盘锯
12、20四、地下室施工流水一、基坑排水系统本工程已完成基坑开挖,但考虑雨水季节的雨水影响以及基坑土方开挖后,基坑底有一定的渗水量,将对地下室底板的施工产生负面的影响,所以对开挖好的基坑制定降排水系统。(1)排水明沟在基坑坡顶做1.0m宽,12cm厚的混凝土保护层,保护层外侧做300300的排水沟,防止地表水的下渗及对基坑边坡的冲刷。每隔30m及转角处设置100010001000的砖砌集水井,用抽水泵日夜抽水,经沉淀后排放。基坑开挖至规定的标高后,在基坑底四周设置300300mm的排水沟,每隔30m及转角处设置100010001000mm的砖砌集水井,用抽水泵将水抽至坡顶排水沟,经沉淀后排放。(2)
13、降水井设置在基坑底四周设置300300mm的排水明沟,转角处设置1000mm的降水井。降水井在土方开挖前施工完毕,降水井使用冲桩机冲成孔,井底深度低于基坑底2.0米左右,或穿过砂层,下面用钢筋制作成笼,外边用细子目钢网围护,再加安全网围蔽,隔开流砂,上面砖砌比地面高出1.0米以上。土方在分层开挖后,降水井跟着分层拆除,每层保留高出土面1.0米以上。使地下室水流汇集于降水井,再用水泵将地下水排入基坑顶排水明沟。二、地下室底板工程(1)施工流程本工程基础和底板采用泵送混凝土,底板混凝土按后浇带的分段一次浇筑成型。为了加快底板施工进度,尽量减少基坑底土方暴露时间,地梁、承台的土方开挖、底板土方修整和C15混凝土100厚垫层同步进行。砼工程中的难点:整个承台、地梁和底板砼量较大,在施工过程中应控制好砼供应量。由于底板混凝土厚度较大,容易产生温差裂缝,因此在混凝土施工过程中,应加强砼的浇筑和养护确保工程质量。地下室底板工程的施工流程如下:土方开挖防水层基层处理底板砼垫层找平层防水、保护层钢筋绑扎基础、地梁、底板砼底板模板养护底板工程施工流程。三、模板工程模板主要有外墙施工缝处模板、局部外侧模板。模板施工方法如下:(1)基坑机械开挖土方至施工要求的标高后,做好基坑底硬化地面工作。(2)按桩承台和地
