《广东某多联供能源建筑工程净水站消防水池施工方案.doc》由会员分享,可在线阅读,更多相关《广东某多联供能源建筑工程净水站消防水池施工方案.doc(25页珍藏版)》请在第壹文秘上搜索。

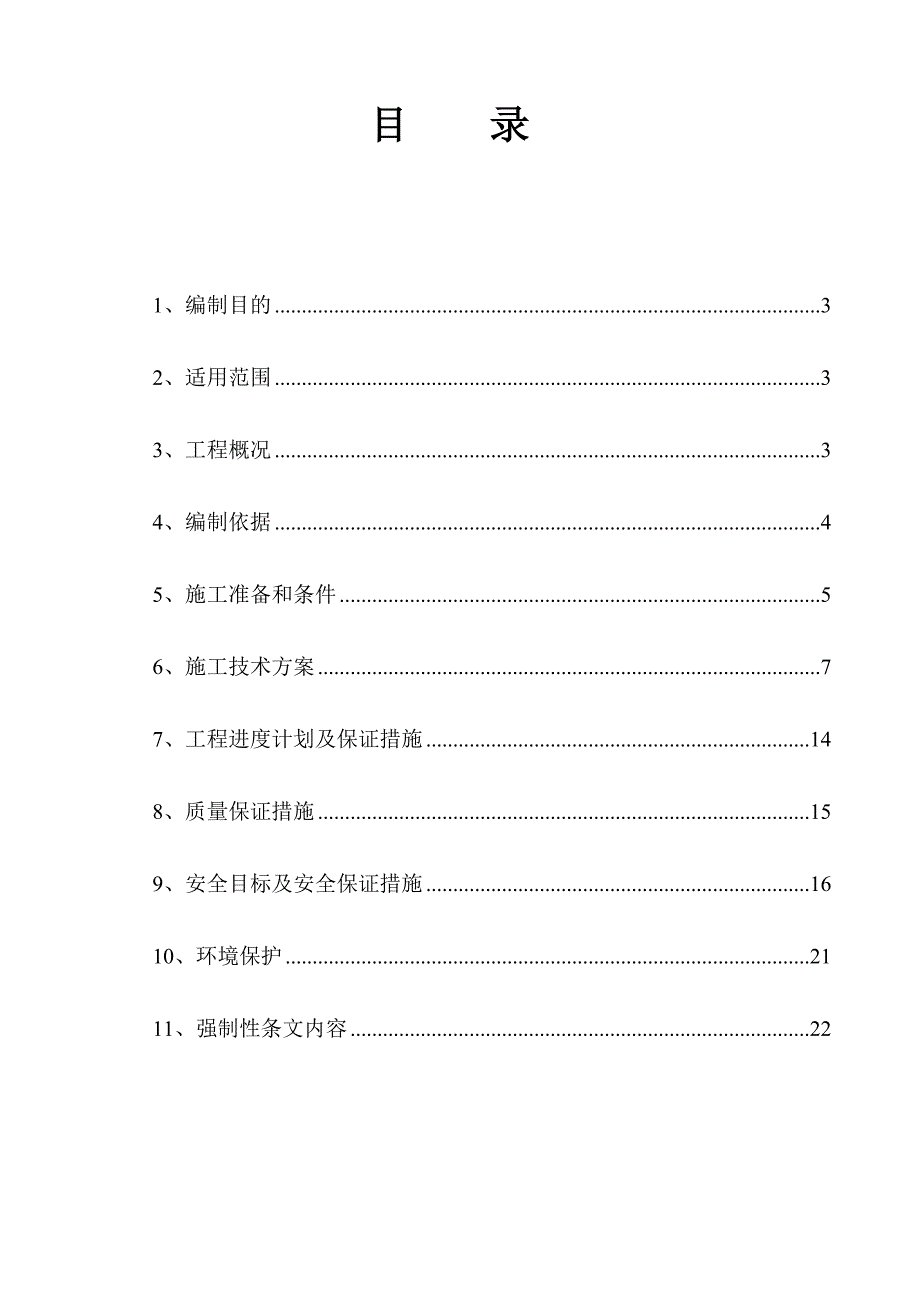

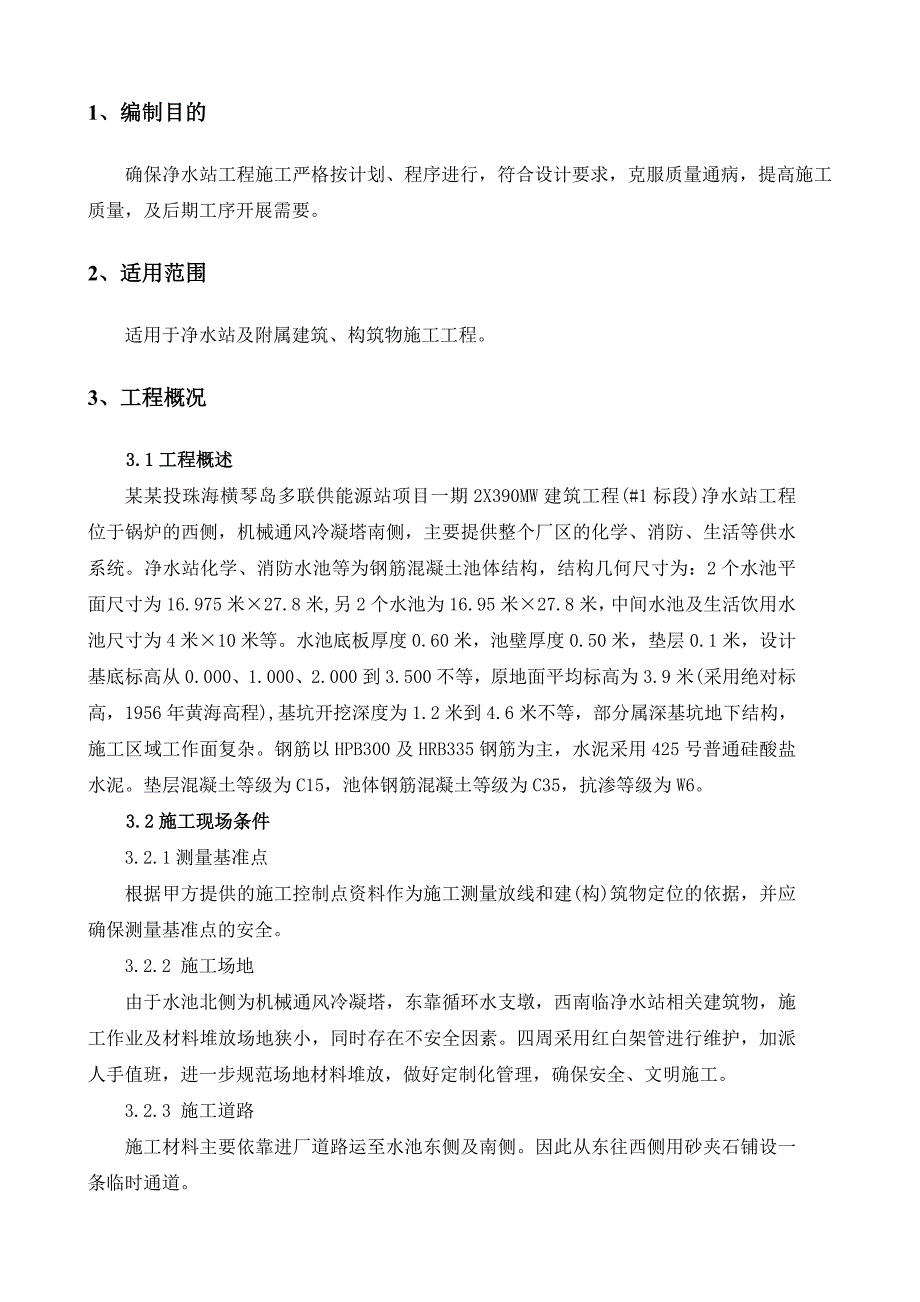

1、某某投珠海横琴岛多联供能源站项目一期2 X 390MW建筑工程(#1标段)净水站工程施工方案编制:审核:批准:某某建设集团有限公司年 月 日目 录1、编制目的32、适用范围33、工程概况34、编制依据45、施工准备和条件56、施工技术方案77、工程进度计划及保证措施148、质量保证措施159、安全目标及安全保证措施1610、环境保护2111、强制性条文内容221、编制目的确保净水站工程施工严格按计划、程序进行,符合设计要求,克服质量通病,提高施工质量,及后期工序开展需要。2、适用范围适用于净水站及附属建筑、构筑物施工工程。3、工程概况3.1工程概述某某投珠海横琴岛多联供能源站项目一期2X390
2、MW建筑工程(#1标段)净水站工程位于锅炉的西侧,机械通风冷凝塔南侧,主要提供整个厂区的化学、消防、生活等供水系统。净水站化学、消防水池等为钢筋混凝土池体结构,结构几何尺寸为:2个水池平面尺寸为16.975米27.8米,另2个水池为16.95米27.8米,中间水池及生活饮用水池尺寸为4米10米等。水池底板厚度0.60米,池壁厚度0.50米,垫层0.1米,设计基底标高从0.000、1.000、2.000到3.500不等,原地面平均标高为3.9米(采用绝对标高,1956年黄海高程),基坑开挖深度为1.2米到4.6米不等,部分属深基坑地下结构,施工区域工作面复杂。钢筋以HPB300及HRB335钢筋
3、为主,水泥采用425号普通硅酸盐水泥。垫层混凝土等级为C15,池体钢筋混凝土等级为C35,抗渗等级为W6。3.2施工现场条件3.2.1测量基准点根据甲方提供的施工控制点资料作为施工测量放线和建(构)筑物定位的依据,并应确保测量基准点的安全。3.2.2 施工场地由于水池北侧为机械通风冷凝塔,东靠循环水支墩,西南临净水站相关建筑物,施工作业及材料堆放场地狭小,同时存在不安全因素。四周采用红白架管进行维护,加派人手值班,进一步规范场地材料堆放,做好定制化管理,确保安全、文明施工。3.2.3 施工道路施工材料主要依靠进厂道路运至水池东侧及南侧。因此从东往西侧用砂夹石铺设一条临时通道。3.2.4施工的平
4、面布置设置一台25吨汽车吊,负责该区域内的建筑施工的垂直和水平运输工作,见附图。 3.2.5 施工用电施工现场安装1台箱式盘柜(100A)满足现场施工的需要。3.2.6 施工用水施工现场已备有取水点,满足现场施工需要。3.3工程特点及难点3.3.1部分基坑较深,标高2米以下为充填砂层,下部结构施工周期较长,边坡裸露时间长,所以存在安全隐患,要进行有效的边坡支护方案。同时施工期间有可能遇见台风,所以排涝抗洪要做好抢险预案。3.3.2基坑地下水丰富,要进行科学的降水施工,保证基坑干状态作业。3.3.3钢筋、砼数量较大,现场施工组织、协调要合理,确保节点工期。3.3.4水池抗渗、内穿墙管、预埋件、防
5、水、精度要求较高。4、编制依据4.1某某投珠海横琴岛多联供能源站项目一期2X390MW建筑工程(#1标段)净水站生活水池及化学消防水池结构施工图 4.2 中国建筑工业出版社建筑施工手册缩印本(第四版)4.3火电施工检验及质量评定标准第一篇土建工程篇4.4电力建设施工质量验收与评价规程(2011版)4.5电力建设强制性条文(2011版)。4.6建筑地基基础施工质量验收规范(GB50202-2002);4.7电力建设施工质量检验及评定标准土建工程篇DL/T5210.1-2012;4.8混凝土结构工程施工质量验收规范 GB50204-2011;4.9混凝土质量控制标准 GB 50164-2011;
6、4.10电力建设安全工作规程(第一部分:火力发电厂DL 5190.1-2002);4.11钢筋焊接及验收规范JGJ 18-2012;4.12建筑施工现场环境与卫生标准JGJ146-2004;4.13建筑工程施工质量验收统一标准(GB50300-2011)5、施工准备和条件5.1 人员配备技术员施工员安环员质检员焊工材料员钢筋工木工电工普工测量 放线 砼工2人1人2人2人3人2人20人15人2人10人3人6人电工、电焊工为特殊工种,其作业人员必须经过国家规定的专业培训,持证(特殊作业人员操作证)上岗;单项技术员全面负责单项工程技术策划、施工质量监督及现场管理调度工作;材料员负责施工用材料的采购、
7、进场及检验工作。电工负责用电设备的维护和安全防护工作;工人要严守操作工序,把好质量关,遵守现场安全文明施工管理规定,听从指挥,服从管理。5.2 机械、工具配备机械、工器具配备一览表 表1 名 称数量名 称数量名 称数量汽车泵1台交流电焊机2台圆盘锯1台振动棒3个直螺纹车丝机 2台 钢管切割机1台潜水泵4台钢筋弯曲机2台全站仪1台挖机(1m3)3台钢筋切断机2台水准仪2台自卸东风汽车5辆25T汽车吊1台钢卷尺50m2把移动式配电盘3台机械设备要求:混凝土浇筑前,各种机械设备如汽车吊、砼泵车、钢筋机械等必须进行全面检修,对某些部件予以更换,同时购置易损配件备用,确保正常运行。5.3 施工用材料要求
8、本次施工用钢筋钢板、钢管套管、止水带等原材料由于在项目部物资部统一采购,根据规定,由试验员负责取样,填写试验委托单和见证取样单,委托试验室进行试验,并向物资部索取质保书和复试报告及质保资料。所有使用的施工用材料必须具备相应材料的质量保证书及复试报告等,并满足施工图对原材料的要求,方可进行下料施工。否则,一律不得使用。钢筋工段和砼搅拌站应分别做好钢筋、水泥、砂石等材料的跟踪台帐工作;周转性材料(模板、扣件、脚手架、木跳板等)应提前把周转性材料预算计划清单报到物资部,以确保周转性材料能够按质按量及时供应。钢筋采用I级钢及II级钢,I级钢材质为HPB300,II级钢材质为HRB335。水泥采用P.O
9、42.5R普通硅酸盐水泥。序号名称规格单位数量1模板15mm厚木胶板块20002方木50mm100mm米200003钢管48x3.5T3004扣件个50005对拉杆10根(1.2m) 80006木跳板4m20cm2cm块5007钢止水带303mm米8008蝴蝶扣个32000水池施工所需工程量: 1施工土方m3340.632钢筋混凝土承台基础m56.333钢筋混凝土底板m1488.934钢筋混凝土池壁m1243.465浇制混凝土顶板m296.606池底水泥砂浆面层m5436.137池壁抹水泥砂浆m2404.578钢梯、钢栏杆t4.9639钢结构刷加强防腐漆t4.96310钢筋t4385.4项目组
10、织机构5.5现场供应混凝土底板施工,砼浇注前,应组织检修人员对水管线路的完好性进行检查,以确保砼生产、浇注时的施工用水及养护用水。专业电工维护人员应检查前后台、现场照明和机械、工器具施工用电设备、线路的完好性,以确保正常供电。砼供应采取砼搅拌站生产供应方案,砼由搅拌站泵车直接输送到浇注点。一台25T汽车吊用于施工材料、周转材料的垂直运输。6、施工技术方案 净水站化学、消防水池等地下结构集水坑具有基坑深、开挖难度大、砼量大、钢筋密集,直径较大,墙壁预埋及套管多等特点,所以本工程施工重点在于:土方的开挖边坡支护及基坑降水、模板的支设及加固、砼对拉杆、套管防水施工、铁件预埋及定位。本工程施工程序为:
11、土方开挖 降水边坡支护接桩、截桩管桩检测垫层浇筑底板及池壁测量放线底板及池壁钢筋安装墙体模板安装 砼浇筑养护、模板拆除池顶板施工充水试验砂浆抹灰土方分层回填。6.1 土方工程6.1.1土方开挖、边坡支护及明排降水措施 该单位工程的基坑基底开挖最深处绝对标高为0.300m,(从原始地面计算开挖深度为4m),开挖时我部决定从水池西侧往东侧方向开挖,开挖深度2米以下放坡1:1,其他高度放坡1:1.5。运输之前用3:7砂夹石铺筑好临时道路,确保场外土场具备重型车辆通车条件。考虑到本工程下部结构施工周期较长,工程所在地施工期间有大雨降临的可能性,加之基坑较深,砂层容易失稳,形成流砂,对基坑内的施工造成较
12、大的安全隐患。为了消除潜在的安全隐患,防止由于雨水冲刷导致砂石流动从而使边坡失稳,所以必须采用有效的边坡防护措施。综合比较了几种防护措施方案,决定对集水坑2边坡部位采用C15砼浇筑,砼厚度20cm,宽30cm,边坡部分抹5CM厚M7.5水泥砂浆进行护坡。坡顶外延1m抹5cm厚M7.5水泥砂浆。为保证基坑内干法作业,其基坑四周少量渗水或雨水的畅通排出,沿基坑边侧人工开挖一圈300300mm的排水明沟,在集水坑2的2个角及中部挖1000*1000*2000的集水井,排水明沟泛水坡以0.2坡向集水井,集水井内设置潜水泵将水排至基坑外的排水沟内。水沟用砂浆支护,集水坑采用24砖墙砌筑。6.1.2 回填
13、 下部结构施工完毕后回填,为避免水池下部结构由于两边回填不平衡而产生滑移,池壁外应在侧墙混凝土达到强度后进行。土方回填前应做好以下各项准备工作: 隐蔽工程验收合格后,方可进行土方回填。土方回填采用蛙式打夯机或振动式碾压机回填,土方回填前应做好基础的隐蔽验收工作。将基坑内杂物、积水、淤泥、浮土、杂草等清除干净。回填料的选择应符合设计要求,分层300mm夯实回填,在结构上弹出分层回填控制线,不得混入树根,杂草等垃圾,质量与要求应遵守有关规范进行,回填时应注意地下工程的有关要求,尽量做到对称均匀回填。6.2钢筋施工基础的半成品在钢筋车间制作,钢筋下料长度严格按照技术人员的下料表控制,误差不超过10m
14、m,当要用机械大量加工时,须进行首件认可后才能批量制作,钢筋加工应划线准确,弯曲角度与下料表应相符。加工好的成品必须分类堆放、标识清楚。钢材原材料进场后应检验合格后使用,原材料做好标识并覆盖。在绑扎钢筋前,应先在清理干净的垫层上按设计弹出钢筋线,然后才能进行绑扎。在绑扎底板内双层网片钢筋时,底层网片钢筋保护层垫块要根据图纸的要求进行垫设,并且要保证钢筋保护层的要求。上层网片采用钢筋凳双向进行支撑,以保证二层网片筋的设计间距。钢筋22及其以上钢筋宜采用直螺纹连接。钢筋车丝操作人员持证上岗。钢筋应调直后再加工,切口端面宜与钢筋轴线垂直,断头弯曲、马蹄应切去,确保车丝部位平整,保证钢筋连接长度。加工完成后应套好保护帽,防止丝口锈蚀及损坏。钢筋连接时,钢筋的规格和套筒的规格必须保持一致。钢筋套筒的连接应用管钳或扳手拧紧,外
