广东某多层框剪结构办公楼基坑冠梁专项施工方案.doc

上传人:p** 文档编号:951394 上传时间:2024-05-21 格式:DOC 页数:20 大小:155.46KB
下载 相关 举报

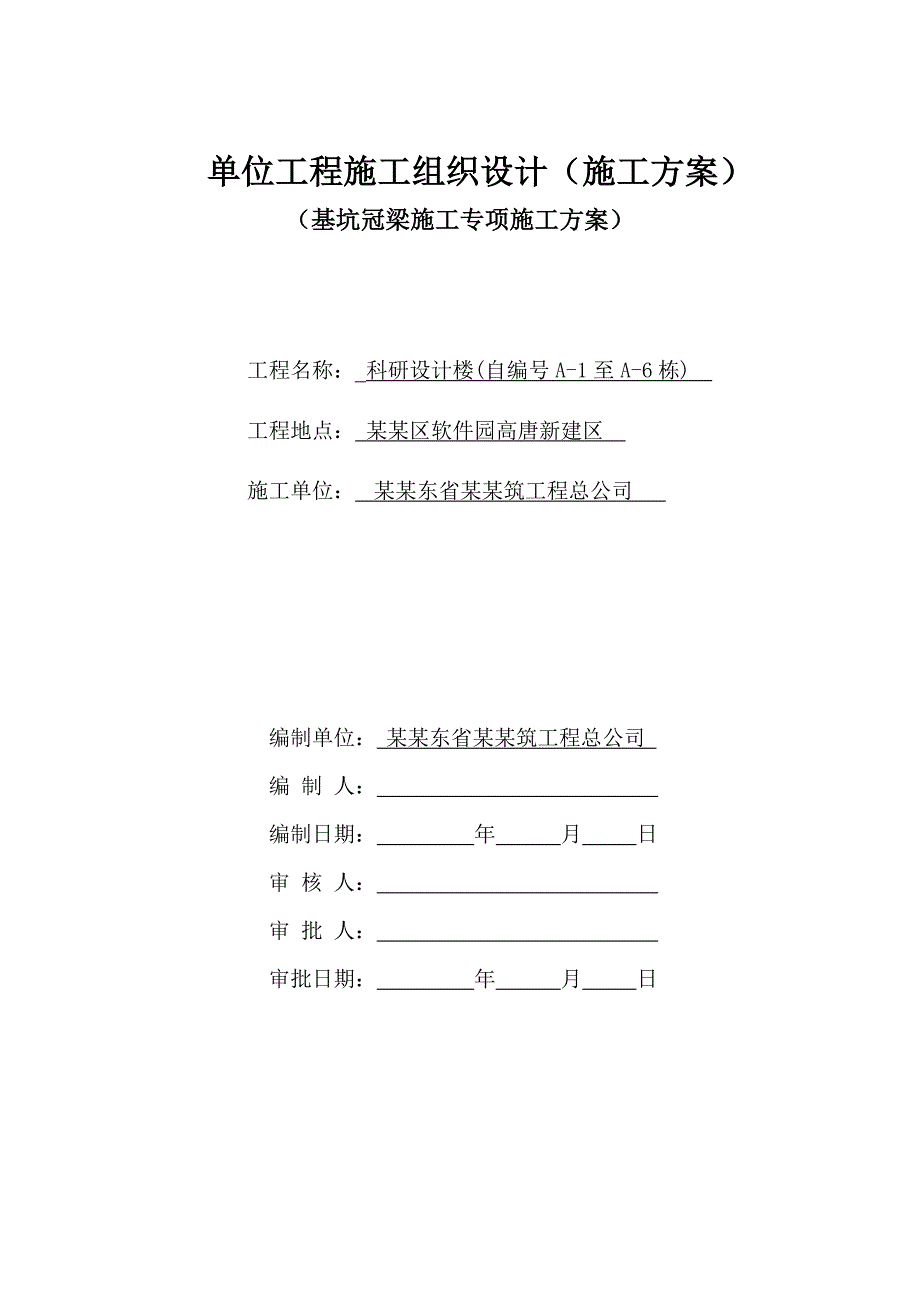

广东某多层框剪结构办公楼基坑冠梁专项施工方案.doc_第1页
第1页 / 共20页
广东某多层框剪结构办公楼基坑冠梁专项施工方案.doc_第2页
第2页 / 共20页
广东某多层框剪结构办公楼基坑冠梁专项施工方案.doc_第3页
第3页 / 共20页
广东某多层框剪结构办公楼基坑冠梁专项施工方案.doc_第4页
第4页 / 共20页
广东某多层框剪结构办公楼基坑冠梁专项施工方案.doc_第5页
第5页 / 共20页
广东某多层框剪结构办公楼基坑冠梁专项施工方案.doc_第6页
第6页 / 共20页
广东某多层框剪结构办公楼基坑冠梁专项施工方案.doc_第7页
第7页 / 共20页
广东某多层框剪结构办公楼基坑冠梁专项施工方案.doc_第8页
第8页 / 共20页
广东某多层框剪结构办公楼基坑冠梁专项施工方案.doc_第9页
第9页 / 共20页
广东某多层框剪结构办公楼基坑冠梁专项施工方案.doc_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《广东某多层框剪结构办公楼基坑冠梁专项施工方案.doc》由会员分享,可在线阅读,更多相关《广东某多层框剪结构办公楼基坑冠梁专项施工方案.doc(20页珍藏版)》请在第壹文秘上搜索。

1、单位工程施工组织设计(施工方案)(基坑冠梁施工专项施工方案)工程名称:_科研设计楼(自编号A-1至A-6栋) 工程地点: 某某区软件园高唐新建区 施工单位: 某某东省某某筑工程总公司 编制单位: 某某东省某某筑工程总公司 编 制 人: 编制日期: 年 月 日审 核 人: 审 批 人: 审批日期: 年 月 日目录一、编制说明3前言3编制依据3二、工程概况41、工程概述42、工程地质及水文地质4(1)区域特征5(2)地下水类型及其富水性83、工程设计特点8三、冠梁施工91、主要机械设备计划92、劳动力计划103、施工流程114、施工方法12(1)冠梁施工前准备12(2)冠梁施工13四、质量保证措施

2、171、质量控制体系172、质量控制措施及要求17五、安全保证措施181、安全管理体系182、安全保证措施18六、季节性施工措施191、雨季施工措施192、高温季节施工20一、 编制说明前言为了顺利完成本土方开挖项目工程,在全面深入充分理解设计意图及对施工区间详细踏勘的基础上,结合本科研设计楼(自编号A-1至A-6栋)工程的特点,确保工期,合理控制工程造价,确保本工程施工优质高效、文明施工的指导原则,编制本冠梁施工专项施工方案。编制依据1. 建筑工程施工质量验收统一标准(GB50300-2011);2. 建筑地基基础工程施工质量验收规范(GB50202-2002);3. 混凝土结构工程施工及验

3、收规范(GB50204-2010);4. 钢筋焊接及验收规程 (JGJ18-2012);5. 基坑土钉支护技术规程(CECS96:97);6. 建筑机械使用安全技术规程 (JGJ33-2012);7. 建筑工程施工现场供用电安全规范(GB50194-93);8. 施工现场临时用电安全技术规范 (JGJ46-2005);9. 建筑基坑支护技术规程 (JGJ120-2012);10. 锚索喷射混凝土技术规范(GB50086-2001);11. 建筑基坑支护工程技术规程 (DBJ/T15-20-97);12. 建筑桩基技术规范 (GJ942008);13. 某某州地区建筑基坑支护技术规定(GBJ02

4、-98);14. 岩土锚索(索)技术规程(CECS22:2005)二、 工程概况1、工程概述根据拟建建筑周边已有构筑物的高度和分布以及与周边已构筑物、道路之间的距离,本工程基坑土方开挖应遵守分区、分层、分段、对称、均衡、适时的原则。并做好基坑内的排水工作,特别是雨季、汛期施工时,注意气候、降水等预报,在雨季、汛期施工必须准备足够的抽水设备及抢险设施,确保基坑及施工人员的安全。根据设计要求,本工程0.00m为绝对标高23.3m,现场提供的冠梁顶部标高为21.10m(-2.20m),截面尺寸为8001000mm,支护桩钢筋深入冠梁内1000mm。根据勘察院所出具的勘察地质报告,冠梁所处土层为第一层

5、,填土,杂色,松散、不均匀,稍湿,成分以黏性粘土为主,表层多分布有厚约30cm的砖渣、碎石块等建筑垃圾。2、工程地质及水文地质本科研设计楼(自编号A-1至A-6栋)项目工程位于某某区软件园高唐新建区,高唐大道地段东侧,场区地貌单元属于洪冲积区,规划总用地面积15730.8。拟建工程包括本工程由二栋九层三栋五层一栋二层办公楼及二层地下室,地下室开挖深度暂定12m,拟采用框架-剪力墙结构。基础类型拟采用桩基,并研究分析采用天然地基的可靠性。场地整平后0.00面标高为某某州高程23.30m。(1)区域特征1气候本区间属于亚热带季风气候,全年降水丰富,雨季明显,日照充足,春季温暖潮湿,夏季炎热一般比较

6、多雨。春夏半年(2月至8月)天气潮湿炎热,降水量大。2地层岩土分层描述根据现场钻探资料,结合室内试验成果,按成因、岩性、状态划分,自上而下将场地岩层分层描述如下:、人工填土层(Q4ml,层序号) 人工填土:以素填土为主,褐黄间褐红色,土性主要为粉质粘土,松散状,局部含碎石等,为新近填积土,个别钻孔揭露为杂填土。本层位于地表,分布某某泛,全部钻孔均有揭露,厚度为1.203.50m,平均1.76m (层顶标高为22.2123.87m)。、冲积土层(Q4al,层序号)按其土性及稠密度可划分为6个亚层。(1)、第一亚层:淤泥、淤泥质土(层序号1)淤泥、淤泥质土:灰黑色,饱和,流塑,土质细腻,粘性好,稍

7、具臭味,局部不均匀含薄层粉细砂。本层取土样9件,土工定名为淤泥质土;主要物理指标平均值为:=55.3%,=2.63,=1.44。本层分布某某泛, 36个钻孔有揭露,层面埋深1.202.90m,厚度为0.603.30m,平均2.11m (层顶标高为20.2522.27m)。(2)、第二亚层:粉质粘土(层序号2)粉质粘土:灰褐、灰黄色,稍湿,可塑状为主,局部软塑,土质均匀,粘性好,局部含少量细砂。本层取土样18件,土工定名为粉质粘土;主要物理指标平均值为:=27.7%,=0.806,=0.43。本层进行标准贯入试验35次,实测击数N=415击,平均7.8击;修正后N=3.513.4击,平均6.8击

8、,标准值为6.0击。本层分布较某某泛,36个钻孔有揭露,层面埋深1.505.20m,厚度为0.406.70m,平均3.74m (层顶标高为17.5021.66m)。(3)、第三亚层:细砂(层序号3)细砂:灰褐色、灰黄色、灰白色等,饱和,松散稍密,少部分为中密,颗粒分选性差,粘粒含量15%20%左右,局部含粗砂等。本层进行标准贯入试验26次,实测击数N=619击,平均11.4击;修正后N=5.616.0击,平均9.8击,标准值为8.9击。本层分布某某泛, 32个钻孔有揭露,层面埋深1.209.50m,厚度为0.704.60m,平均2.46m (层顶标高为13.2421.31m)。(4)、第四亚层

9、:粉质粘土、粘土(层序号4)粉质粘土、粘土:灰褐、棕黄、灰白等色,稍湿,硬塑状为主,局部可塑,土质均匀,粘性一般。本层取土样16件,土工定名为粉质粘土;主要物理指标值为:=27.4%,=0.803,=0.06。本层进行标准贯入试验38次,实测击数N=623击,平均15.3击;修正后N=5.320.4击,平均12.9击,标准值为11.9击。本层分布较某某泛,36个钻孔有揭露,层面埋深3.6011.60m,厚度为1.007.80m,平均4.18m (层顶标高为11.1419.15m)。(5)、第五亚层:粗砂(层序号5)粗砂:灰褐色、灰黄色、灰白色等,饱和,稍密中密,颗粒分选性差,粘粒含量25%30

10、%左右,局部含砾砂等。本层进行标准贯入试验45次,实测击数N=1222击,平均16.5击;修正后N=9.617.4击,平均13.0击,标准值为12.5击。本层分布不某某泛,仅ZK11、ZK12等2个钻孔有揭露,层面埋深5.107.20m,厚度为0.901.30m,平均1.10m (层顶标高为8.9911.14m)。(6)、第六亚层:粉质粘土、粘土(层序号6)粉质粘土、粘土:灰褐、棕黄、灰白等色,稍湿,可塑状,土质均匀,粘性一般。本层进行标准贯入试验8次,实测击数N=720击,平均12.8击;修正后N=5.415.4击,平均9.7击,标准值为7.8击。本层分布不某某泛,仅9个钻孔有揭露,层面埋深

11、10.4014.50m,厚度为1.203.80m,平均2.34m (层顶标高为8.3812.48m)。、风化残积土层(Qel,层序号)砾(砂)质粘性土:褐黄色,灰褐色等,稍湿,硬塑,为花岗岩风化残积土,遇水崩解。本层取土样23件,土工定名3件为粘土,2件为粉质粘土,16件为砂质粘性土,2件为砾质粘性土;主要物理指标平均值为:=32.5%,=0.951,=0.28。本层进行标准贯入试验67次,实测击数N=1629击,平均24.2击;修正后N=11.321.5击,平均17.6击,标准值为17.0击。本层分布某某泛,全部钻孔均有揭露,层面埋深11.2017.00m,厚度为1.0014.00m,平均5

12、.82m (层顶标高为5.8811.55m)。、基岩(52(3) ,层序号)场区内揭露的下伏基岩为燕山期花岗岩,在钻孔深度范围内,根据钻探揭露,按其不同风化程度可划分为全风化、强风化、中等风化三个风化岩带。(1)、全风化岩带(层序号1):褐黄间褐红色,局部灰褐色,风化剧烈,岩芯呈坚硬土状为主,结构清晰可辨,遇水崩解。本层进行标准贯入试验102次,实测击数N=3149击,平均40.1击;修正后N=22.334.3击,平均28.2击,标准值为27.6击。本层分布某某泛,全部钻孔有揭露,层面埋深14.0028.00m,厚度为4.0024.00m,平均12.79m (层顶标高为-5.268.83m)。

13、(2)、强风化岩带(层序号2):褐黄间灰褐色,风化强烈,岩芯呈半岩半土状,以坚硬土状为主,遇水崩解。本层进行标准贯入试验32次,实测击数N50击。本层分布某某泛,全部钻孔有揭露,层面埋深21.0045.00m,揭露厚度为8.0026.00m,平均15.66m (层顶标高为-21.921.88m)。(3)、中等风化岩带(层序号3):灰白、灰黄色,块状,岩芯破碎,呈碎块状,岩质稍硬,局部含微风化岩,岩体基本质量等级为IV级。(2)地下水类型及其富水性1.地下水位场区地下水由第四系孔隙水和基岩裂隙水组成。第四系孔隙水主要赋存于冲积层中,其它粘性土结构致密,渗透性、富水性差,基本不含水,地下水性质属潜

14、水。场区冲积层一般发育,砂层分布某某、厚度大,富水性中等,水量较丰富。基岩裂隙水主要赋存于强风化岩中的风化裂隙之中,风化裂隙多呈闭合状的细小裂隙,地下水量很小,地下水性质属承压水。地下水的补给来源主要为大气降水。在钻探期间正值雨季,雨水较多,测得地下水稳定水位埋深-1.00-4.70m(即某某州高程22.718.0m)。地下水位随季节变化略有升降,一般雨季水位抬升,旱季水位降落。场区冲积层一般发育,砂层分布某某、厚度大,富水性中等,水量较丰富。基岩裂隙水主要赋存于强风化岩中的风化裂隙之中,风化裂隙多呈闭合状的细小裂隙,地下水量很小,地下水性质属承压水。3、工程设计特点该工程基础平面约呈矩形,东西长约130.0m,南北宽约92.0m,基坑开挖深度约为8.8米。本工程的基坑支护设计采用搅拌桩做止水帷幕和基坑支护钻孔桩,并设一排预应力地锚,作为基坑的支护。土方分层施工,第一次开挖深度为2米左右进行冠梁锚索施工。基坑开挖必须严格保证支护结构各构件的养护时间,保证其达到足够的强度后方可开挖下一层土方。本工程的桩基础采用钻孔桩,桩径800mm、 1000mm、1200mm、,混凝土强度为C30、C35桩净长约1733米,采用钻孔桩机成孔,施工垂直度偏差。基坑支护1000钻孔桩沿基坑周边开挖面设置,钻孔桩长为1618m,间距1.20m。采用钻孔桩机成孔,施工垂

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
