《广东某小区洋房土建工程塔吊基础专项施工方案.doc》由会员分享,可在线阅读,更多相关《广东某小区洋房土建工程塔吊基础专项施工方案.doc(22页珍藏版)》请在第壹文秘上搜索。

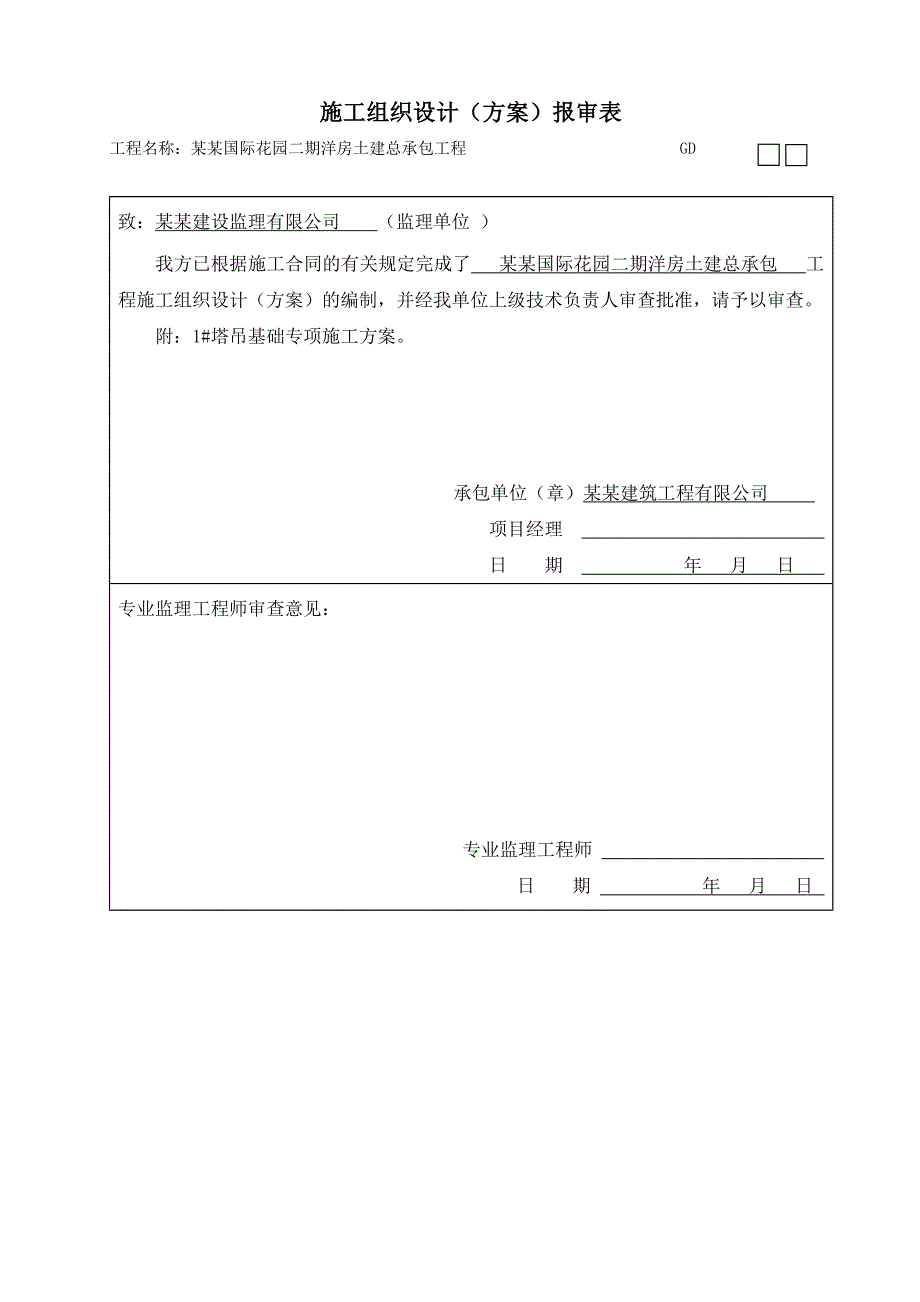

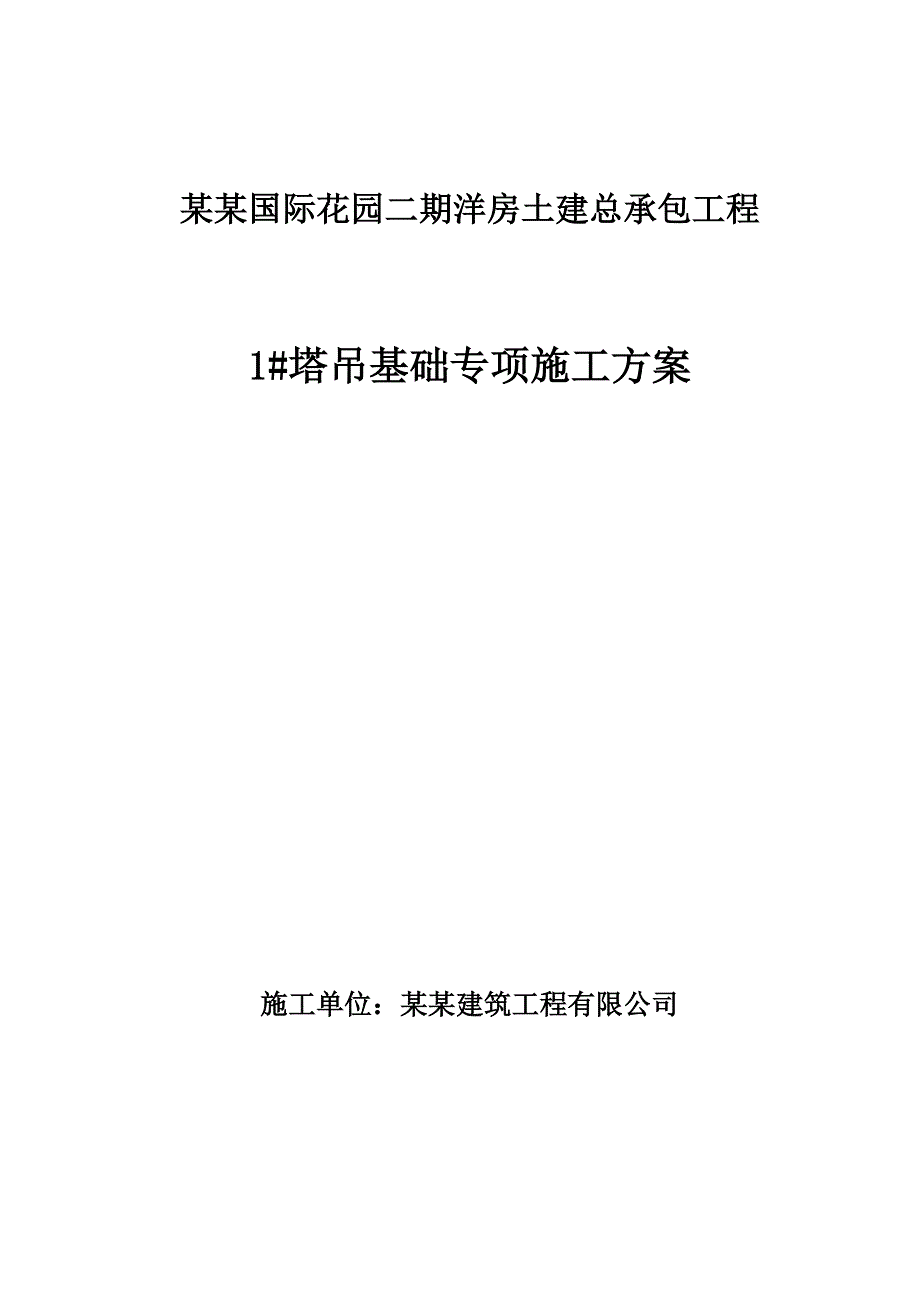

1、某某国际花园二期洋房土建总承包工程1#塔吊基础专项施工方案施工单位:某某建筑工程有限公司施工组织设计(方案)报审表 工程名称:某某国际花园二期洋房土建总承包工程 GD致:某某建设监理有限公司 (监理单位 )我方已根据施工合同的有关规定完成了 某某国际花园二期洋房土建总承包 工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。附:1#塔吊基础专项施工方案。 承包单位(章)某某建筑工程有限公司 项目经理 日 期 年 月 日 专业监理工程师审查意见: 专业监理工程师 日 期 年 月 日 总监理工程师审核意见: 项目监理机构 总监理工程师 日 期 年 月 日 1#塔吊基础专项
2、施工方案工程名称:某某国际花园二期洋房土建总承包工程 工程地址:某某新镇中新村风光路风门坳 施工单位: 某某建筑工程有限公司 编制单位: 某某建筑工程有限公司 编 制 人: 编制日期: 年 月 日 审批负责人: 审批日期: 年 月 日 目 录一、编制依据及执行标准1二、工程概述12.1工程概况1三、施工准备23.1施工管理组织准备23.2技术准备33.3机具、材料准备33.4建立安全消防、防火组织3四、施工安排4五、施工方法45.1施工条件45.2 砖胎模施工45.2.1工艺流程45.2.2砖胎模砌筑45.2.3抹灰56、质量要求56.1主控项目56.2一般项目66.3允许偏差66.3.1砖墙
3、66.3.2抹灰6七、各项保证措施67.1成品保护措施67.2安全措施67.3环保措施7一、编制依据及编制目的1.1编制依据1、某某国际花园二期工程施工图纸;2、某某国际花园二期项目岩土工程勘察报告;3、地基基础设计规范(GB5007-2002);4、建筑结构荷载规范(GB 50009-2001);5、建筑桩技术规范(JGJ94-2008);6、混凝土结构工程施工质量验收规范(GB502042002);7、混凝土结构设计规范(GB500102002);8、广东省地基基础设计规范(DBJ15-31-2003);9、塔式起重机设计规范(GB/T13752-92);10、QTZ100(QTZ6015
4、)塔机产品说明书;11、建筑机械使用安全技术规范JGJ33-2001;12、施工现场临时用电安全技术规范JGJ46-2005;13、建筑施工安全检查标准JGJ59-2011。 14、建筑施工手册第四版1.2编制目的本固定式塔吊(型号为QTZ100(QTZ6015),下称塔吊)基础专项施工方案是根据:某某国际花园二期工程施工总平面布置以及总的施工构思和部署、现有施工图纸,总的施工组织设计确定的基本原则,进一步完善细化,用以具体指导施工,确保本工程优质高速地建成。1.3编制说明1、遵循有关文件条款,响应招标文件要求,确保实现业主要求的质量、工期、安全、环境保护、文明施工和造价等各方面的工程目标。2
5、、指导思想是:施工方案可行、施工技术先进、施工组织科学、重信誉、守合同,优质、安全、按期完成。3、严格执行施工过程中涉及的相关规范、规程和技术标准。4、贯彻执行国家和广州市有关方面的方针政策、遵守法律法规、尊重当地的民风民俗。5、重视生态环境,在施工期间及竣工后不发生水土流失,确保工程范围外的原地形、地貌不被破坏,道路恢复原状。6、重视工程范围的工程地质、水文地质调查工作,建立以地质资料为先导、以量测为依据的信息化施工管理体系。7、施组编制做到施工总体部署和分项工程施工组织相结合、重点工程和一般工程相结合、特殊技术和普通技术相结合,总体上使施组具有重点突出、内容全面、思路清晰的特点。8、充分发
6、挥我单位专业优势,做到依靠科技,精心组织,合理安排,突破难点。确保优质、安全、快速建成某某国际花园二期洋房土建总承包工程。二、工程概述2.1工程概况工程名称:某某国际花园二期洋房土建总承包工程工程地址:某某新镇中新村风光路风门坳建设单位:增城市增林贸易有限公司勘察单位:广东省湛江地质工程勘察院设计单位:长宇(珠海)国际建筑设计有限公司监理单位:某某建设监理有限公司施工单位:某某建筑工程有限公司监督单位:广州增城市建设工程质量安全监督站建设规模:由增城市增林贸易有限公司投资建设的某某国际花园二期工程,工程结构类型地下室为框架结构及主塔楼为剪力墙结构体系,建筑层数为地下1层(局部2层),地上为23
7、30层,本工程属一类高层建筑。本工程总建筑面积为平方米,其中地下室建筑面积32666m2,地上部分为76174平方米,基中9#及10#栋为30层建筑物高度为93米;11#栋为23层建筑物高度为72米;12#及13#栋为25层建筑物高度为78米;14#栋为28层建筑物高度为87米。本工程地下室层高3.60m,9#14#栋首层层高为5.7m(为公共活动架空层),2层30层层高均为3.0m均住宅楼。9#10#栋及12#14#栋首层标高为+1.900m,11#栋首层标高为+1.300m,地下室顶板标高为,地下室负一层标高为3.20m,地下室负二层标高为6.80m。工程总造价约为16700万元。本工程总
8、工期为490天,计划开工日期为2013年9月1日,工程竣工验收日期为2015年1月4日(具体开工时间由监理、建设单位签发的开工令为准)。使用功能为高层住宅。某某国际花园二期工程的0.000标高以一期1#楼梯首层楼梯地面平台结构面下100mm为准。三、塔吊基础工程概况本工程根据工程现场实际情况,共布置了4台塔式起重机,其中1#塔式起机设置在10#栋西侧,臂长为60米,负责9#及10#栋的材料运输;2#塔式起机设置在11#栋东南侧,臂长为40米,负责11#栋的材料运输;3#塔式起机设置在12#栋东北侧,臂长为35米,负责12#栋的材料运输;4#塔式起机设置在14#栋北侧,臂长为55米,负责13#及
9、14#栋的材料运输。某某国际花园二期施工场地内的东南面的建筑红线范围内有一条110KV高压线路经过11#14#栋的建筑位置影响未有拆除,所以二期施工计划划分为两个区段进行,一区段为9#10#栋先进行施工,二区段为11#14#栋需待110KV高压线路拆除后方可进行施工。地下部分两个施工区段以后浇带为分界,地下部分以后浇带共划分为21个施工流水段,一区段为9#10#栋先进行施工的有7个流水段,二区段为11#14#栋施工的有14个流水段,其中北面与一期交接处预留4个流水段(宽30米)作为一区段为9#10#栋施工的临时道路和临时材料堆放及加工场地。1#塔吊定位设在一区段的10#栋西侧B-15B-16轴
10、交B-NB-P轴间,设置一台由广西建工集团建筑机械制造有限责任公司生产的QTZ100(QTZ6015)固定式塔吊,塔吊架设高度约为120m,根据总的施工布署,一区段施工作业由南向北推进,考虑基础施工材料运输、确保工期实现。其平面定位布置如附图所示。1#塔吊基础采用4条500的锤击预应力管桩基础,桩类为A型,桩采用十字型桩尖,桩径为壁厚125mm,桩身混凝土强度为C80,单桩设计竖向承载力特征值为2200KN,桩的施工工艺要求与工程桩要求相同,桩端全截面入强风化花岗岩层不少于1.5d,根据地质报告资料桩的有效桩长(承台底算起)约为L=2033米,塔吊承台砼等级均采用C35/P6抗渗砼浇筑,塔吊基
11、础承台面与地下室底板结构面平,标高为-3.2m,塔吊基础承台四周预3厚止水钢板,钢筋均采用HRB335级、保护层厚度为50mm。待承台砼强度达到75%以上时,塔吊方可以安装,待100%后方可以投入使用。塔吊承台砖模240厚,用M10灰砂砖、M7.5水泥砂浆砌筑。塔吊锤击预应力管桩的施工要求、设计要求、施工允许误差及质量检查等详细见本工程锤击预应力管桩桩设计说明。四、塔吊主要技术参数根据广西建工集团建筑机械制造有限责任公司生产厂家提供的QTZ100(QTZ6015)塔吊说明书,其主要技术性能如下:QTZ100(QTZ6015)塔吊主要技术参数 表1项目名称单位设计值备注最大额定起重量t6起重力矩
12、KN.m1000最大工作幅度m60最小工作幅度m5最大幅度起重量t1.5起升高度固定式m44附着式m176起升机构起升速度m/min滑轮倍率a=2a=4起重量T1.53.03.06.0额定起升速度100505025低速就位速度52.5钢丝绳35*7-12-1870整机总功率(不包括顶升)KW30 QTZ100(QTZ6015)塔吊荷载参数 表2弯矩(kN.m)水平力(kN)垂直力(kN)扭矩(kN.m)工作情况非工作情况工作情况非工作情况工作情况非工作情况工作情况非工作情况1617172629715735564531五、地质情况1#塔吊基础尺寸为长5米*宽5米*高1.5米,塔吊基础面与地下室底板结构面相平,为-3.2m,则桩顶标高完成面为-4.6m,桩端持力层为强风化岩层,桩端进入持力层不少于1.5d,则根据地质报告,则有桩入土深度分别为(从上往下):1层:素填土,入本层土深约为2.5m,摩擦阻力为10KPa;2层:淤泥质粘土,入本层土深约为3.7m;摩擦阻力为7Kpa;3层:砂质粘性土,
