《广东某市政道路中压燃气管道工程施工方案.doc》由会员分享,可在线阅读,更多相关《广东某市政道路中压燃气管道工程施工方案.doc(28页珍藏版)》请在第壹文秘上搜索。

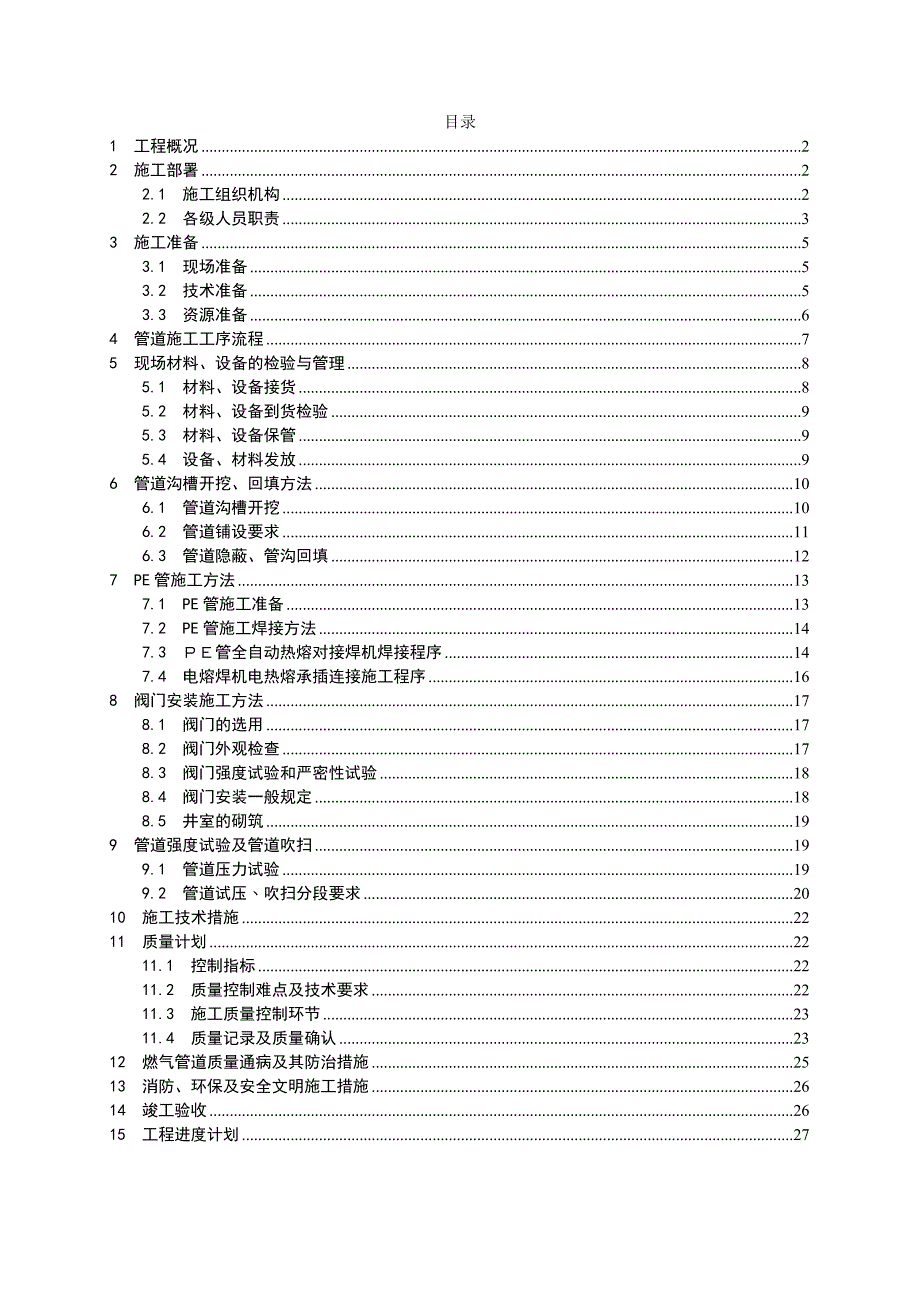

1、施工方案编制人: 审核人: 批准人: 施工单位: 编制日期:目录1 工程概况22 施工部署22.1 施工组织机构22.2 各级人员职责33 施工准备53.1 现场准备53.2 技术准备53.3 资源准备64 管道施工工序流程75 现场材料、设备的检验与管理85.1 材料、设备接货85.2 材料、设备到货检验95.3 材料、设备保管95.4 设备、材料发放96 管道沟槽开挖、回填方法106.1 管道沟槽开挖106.2 管道铺设要求116.3 管道隐蔽、管沟回填127 PE管施工方法137.1 PE管施工准备137.2 PE管施工焊接方法147.3 管全自动热熔对接焊机焊接程序147.4 电熔焊机
2、电热熔承插连接施工程序168 阀门安装施工方法178.1 阀门的选用178.2 阀门外观检查178.3 阀门强度试验和严密性试验188.4 阀门安装一般规定188.5 井室的砌筑199 管道强度试验及管道吹扫199.1 管道压力试验199.2 管道试压吹扫分段要求2010 施工技术措施2211 质量计划2211.1 控制指标2211.2 质量控制难点及技术要求2211.3 施工质量控制环节2311.4 质量记录及质量确认2312 燃气管道质量通病及其防治措施2513 消防、环保及安全文明施工措施2614 竣工验收2615 工程进度计划271 工程概况1.0.1 工程名称:某某路(曦城路景旺电子

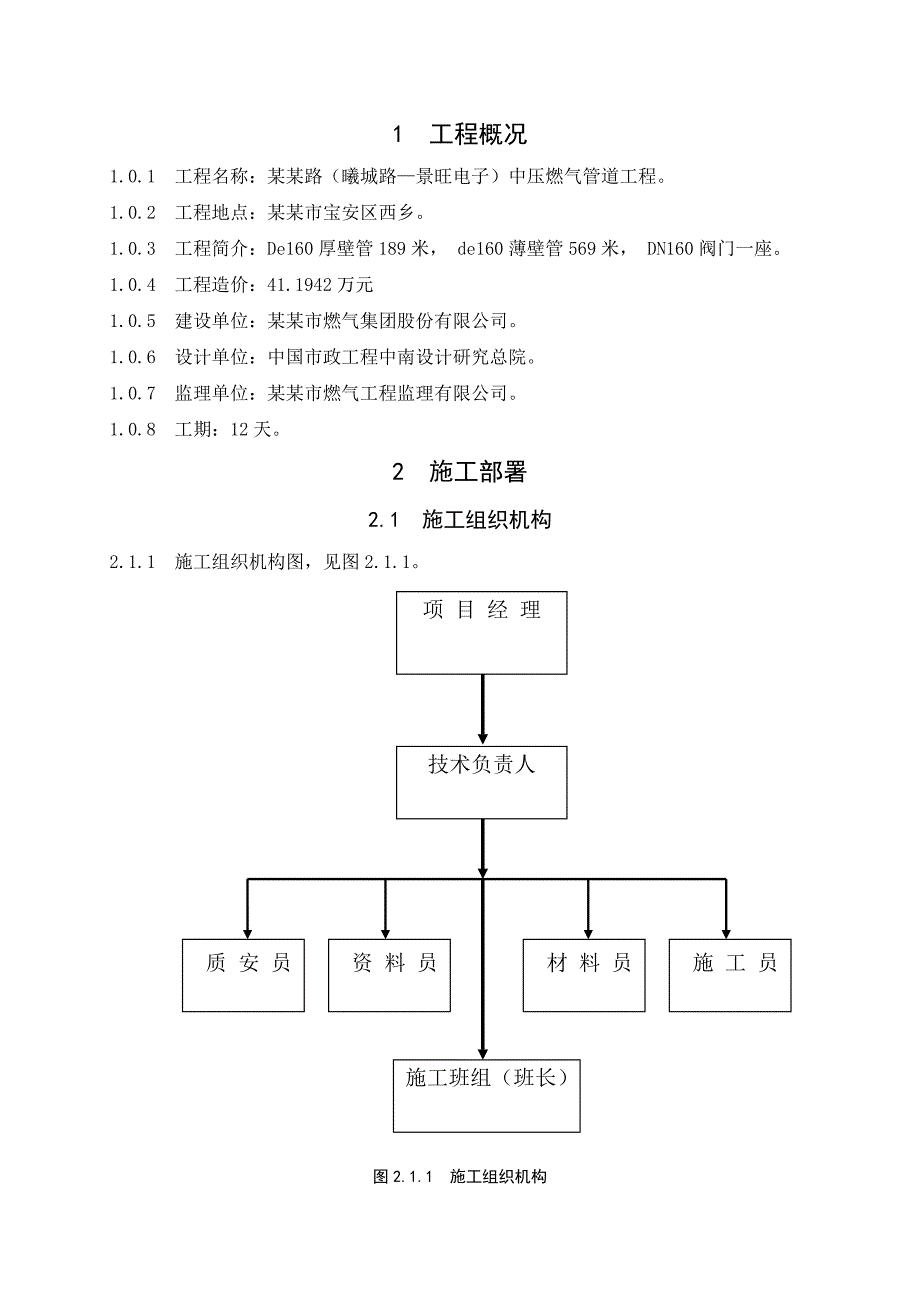

3、)中压燃气管道工程。1.0.2 工程地点:某某市宝安区西乡。1.0.3 工程简介:De160厚壁管189米, de160薄壁管569米, DN160阀门一座。1.0.4 工程造价:41.1942万元1.0.5 建设单位:某某市燃气集团股份有限公司。1.0.6 设计单位:中国市政工程中南设计研究总院。1.0.7 监理单位:某某市燃气工程监理有限公司。1.0.8 工期:12天。2 施工部署2.1 施工组织机构2.1.1 施工组织机构图,见图2.1.1。项 目 经 理技术负责人资 料 员质 安 员施 工 员材 料 员施工班组(班长)图2.1.1 施工组织机构2.2 各级人员职责2.2.1 项目经理:
4、1 负责对整个项目的安全生产文明施工、工程进度、技术和质量进行全面组织、控制和管理;2 负责协调工程项目的外部关系;3 负责组织施工方案和作业指导书的编制,组织实施安全技术措施,组织进行安全技术交底;4 贯彻、落实安全生产方针、政策,严格执行国家及地方有关安全生产的法律、法规、规范、规程和规章制度,确保安全生产和文明施工;5 制定项目阶段性目标和项目总体控制计划,并将总目标分解,确保项目目标的顺利实现。2.2.2 技术负责人:1 对整个工程项目的安全生产、技术、质量负责;2 严格执行工程施工技术法规、标准和规范;3 参加或组织编制施工组织设计,编制、审查施工施工组织设计时,要制定、审查安全技术
5、措施,保证其可行性与针对性,并对所编制的施工组织设计进行检查、监督、落实,及时组织解决施工现场的安全、技术问题;4 结合工程项目的特点,主持工程项目的技术质量交底;5 负责施工方案和作业指导书的编制,组织实施安全技术措施,保证生产施工安全和工程施工质量;6 组织工程项目竣工资料的编制、收集和移交工作。2.2.3 质检员:1 认真执行公司的各项质量、安全生产管理制度,检查、监督施工过程中的质量、文明施工情况;2 负责对关键工序、质量控制点的监督检查,按照工序控制卡的质量要求对项目施工质量进行检查监督和确认;3 参加工程项目内部验收和工程质量评定、参加质量安全事故的调查处理;4 做好质量检查记录。
6、2.2.4 安检员:1 认真执行公司的各项安全生产管理制度;2 对班组人员进行施工安全教育,严格遵守各项安全操作规程;3 监督、检查施工过程中的安全生产情况,对发现的违章作业要及时予以制止、纠正,对检查中发现的违章作业应及时予以通报;4 负责对深坑作业、动火作业、高空作业等危险作业进行监控;5 制定安全生产措施,做好安全检查记录。2.2.5 材料员:1 负责整个工程项目所需的各种原材料、设备的计划、采购和供应工作;2 熟知各种材料、设备的性能、价格、产地、用途,按照工程项目进度及时提出的材料计划单,并组织材料的采购、供应,不得影响工程进度;3 负责组织对材料、设备的质量和数量进行检查、核实,严
7、格控制不合格品或未经检验的材料设备入库或进入施工现场;4 做好材料成本核算工作,核算预算量与实际用量的差额,核算预算价与实际价的差额,核查工地材料的用量及消耗、损耗情况;5 检查库房及现场材料的管理使用情况,监督仓管员等相关责任人员的工作。2.2.6 施工员:1 在项目经理的直接领导下组织工程项目的施工,贯彻安全第一、预防为主的方针,抓好安全生产防范措施,将工程进度和安全文明施工、工程质量进行有效的结合;2 熟悉施工图纸、参与编制施工组织设计和各项施工安全、质量、技术方案,编制各单项工程进度计划及人力、物力计划和机具、用具、设备计划;3 参加图纸会审,编制工程总进度计划表和月进度计划表及各施工
8、班组的月进度计划表,合理调配生产要素,确保工程项目的施工任务顺利完成;4 编制安全文明施工方案,根据工程项目施工现场合理规划布置,合理安排实施、确保施工安全文明;5 认真组织工程施工,监督检查施工过程中的安全生产和文明施工情况,确保工程进度和质量;6 组织隐蔽工程验收,参加分部分项工程的质量评定,参加工程竣工交验。2.2.7 资料员:1 负责编写、收集整理整个工程项目的各种资料,包括文件、图纸、产品合格证、会议纪要、施工过程资料等;2 工程项目资料应认真填写,字迹工整,做到及时、准确、完整,确保项目的工程资料与工程进度同步;3 登记保管好项目部的各种资料表格,收集保存好公司及相关部门的会议文件
9、;4 工程项目完工后及时整理装订竣工资料、竣工图纸,负责向相关单位、部门办理竣工资料的移交手续;5 及时做好资料的审查、备案、归档等管理工作。2.2.8 施工班组长:1 按照施工方案,组织劳动力进场,做好班组的施工工艺和安全技术措施交底工作,开好班前、班后安全质量会议;2 遵守安全生产规章制度,领导班组员工安全作业,确保施工进度、安全文明生产和工程质量;3 认真执行班前对工人进行施工要求、作业环境的安全交底,对所使用的机具、设备、防护用具及作业环境进行安全检查,发现问题立即采取整改措施;4 监督、检查本班组操作工人按图纸、规范、施工方案施工,组织班组进行自检、互检和交接检工作,发现不合格项目及
10、时组织工人进行整改,确保工程质量符合标准;5 负责传达项目部的各项管理内容和上报班组各项情况,及时进行调解,组织本班级职工学习施工技术和安全规程及制度,检查执行情况;6 对新员工进行安全教育培训,经常检查施工现场的安全生产文明施工情况。3 施工准备3.1 现场准备3.1.1 现场搭(围)设40平方米临设,做为材料堆放、预制场地。水、电源由建设单位提供。3.1.2 根据现场情况,将水、电接至临设,按要求布置材料机具有位置,做好防火工作。3.2 技术准备3.2.1 执行规范:本工程中管道的安装,除应遵守制造厂提供的产品使用说明书和技术文件外,还应符合下列各施工及验收规范:1 城镇燃气设计规范GB5
11、00282006。2 城镇燃气输配工程施工及验收规范GJJ332005。3 某某市中低压燃气管道工程建设技术规程SJG20-2011。4 现场设备、工业管道焊接工程施工规范GB502362011。5 聚乙烯燃气管道工程技术规程CJJ632008。6 城镇燃气技术规范GB50494-2009 。7 广东省建筑安装工程安全技术操作规程。8 施工图纸及设计文件。 3.2.2 项目技术负责人尽快熟悉图纸,对图纸中出现的问题要牢记清楚。并在设计交底和图纸会审时,将问题提供给监理与设计单位,以便在进场施工前解决。3.2.3 编制好施工组织设计和技术措施。并在进场前作好安全技术交底。3.2.4 根据施工项目
12、的内容,提出各类管材、设备的订货计划和订货表, 审核无误后提交物料管理部门进行加工或采购订货。3.2.5 协助甲方组织图纸会审。3.2.6 做好各级技术交底。3.3 资源准备3.3.1 劳动力计划,见表3.3.1。表3.3.1 劳动力计划表序号工 种数量(名)计划进场时间用工量1管 工6开工进场配合工期2起重工1开工进场配合工期3电焊工3开工进场配合工期4水焊工2开工进场配合工期5电 工2开工进场配合工期6库 工1开工进场配合工期7司 机2开工进场配合工期8无损探伤人员3开工进场配合工期9焊条烘干人员1开工进场配合工期10技术质量人员3开工进场配合工期3.3.2 施工机具计划,见表3.3.2。
13、表3.3.2 施工机具计划表序号名 称数量(台、套)进场时间使用时间1电焊机YC-315TX16开工进场配合工期2焊条烘干箱1开工进场配合工期3空压机2V6/81开工进场配合工期4型材切割机1开工进场配合工期5试压泵2开工进场配合工期6坡口机1开工进场配合工期7煨弯机1开工进场配合工期8等离子切割机1开工进场配合工期9台 钻1开工进场配合工期10手拉葫芦6开工进场配合工期1150吨吊车1开工进场配合工期12水 泵2开工进场配合工期3.3.3 对进场的各种施工设备进行检查,维修试运,保证状态完好。3.3.4 施工所用的计量、样板应经过校验,卡具、加工件、架具等全部运抵现场。3.3.5 材料计划:工程所需原材料、半成品、工程设备和零配件及外部加工严格按照GBT19002ISO9002采购,以供货材料的检验合格记录,使用的质量及供方提供的质量记录为依据,并进行材料的现场抽样检验,合格方可使用。燃气工程设备均在某某市燃气集团进行采购。4 管道施工工序流程4.0.1 根据燃气管道的施工流程编制燃气管道施工工序流程图,见图4.0.1。 图纸会审
