广东某轨道交通项目土建工程场地平整施工方案.doc

上传人:p** 文档编号:951535 上传时间:2024-05-21 格式:DOC 页数:18 大小:92KB
下载 相关 举报
广东某轨道交通项目土建工程场地平整施工方案.doc_第1页
第1页 / 共18页
广东某轨道交通项目土建工程场地平整施工方案.doc_第2页
第2页 / 共18页
广东某轨道交通项目土建工程场地平整施工方案.doc_第3页
第3页 / 共18页
广东某轨道交通项目土建工程场地平整施工方案.doc_第4页
第4页 / 共18页
广东某轨道交通项目土建工程场地平整施工方案.doc_第5页
第5页 / 共18页
广东某轨道交通项目土建工程场地平整施工方案.doc_第6页
第6页 / 共18页
广东某轨道交通项目土建工程场地平整施工方案.doc_第7页
第7页 / 共18页
广东某轨道交通项目土建工程场地平整施工方案.doc_第8页
第8页 / 共18页
广东某轨道交通项目土建工程场地平整施工方案.doc_第9页
第9页 / 共18页
广东某轨道交通项目土建工程场地平整施工方案.doc_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

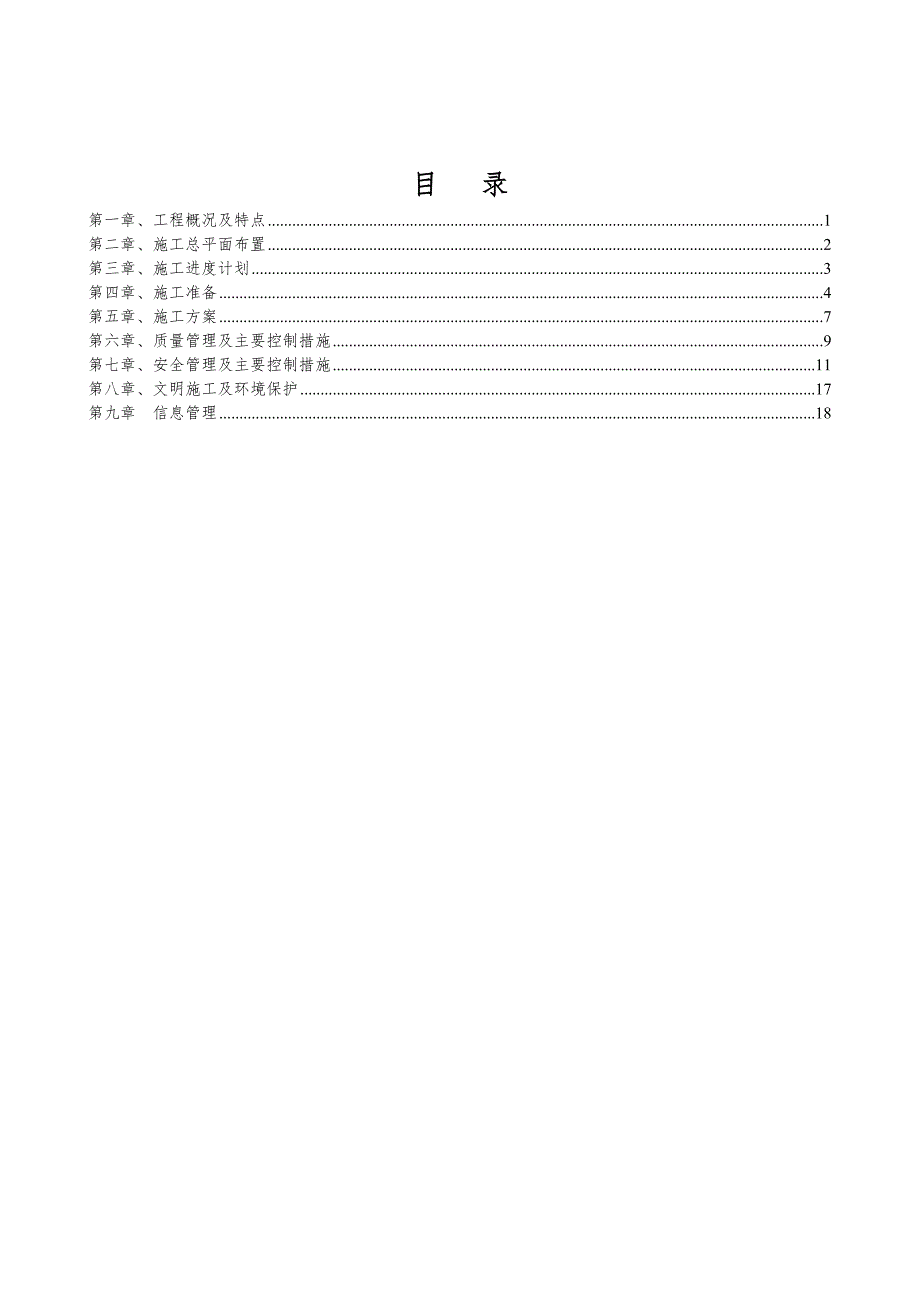

《广东某轨道交通项目土建工程场地平整施工方案.doc》由会员分享,可在线阅读,更多相关《广东某轨道交通项目土建工程场地平整施工方案.doc(18页珍藏版)》请在第壹文秘上搜索。

1、目 录第一章、工程概况及特点1第二章、施工总平面布置2第三章、施工进度计划3第四章、施工准备4第五章、施工方案7第六章、质量管理及主要控制措施9第七章、安全管理及主要控制措施11第八章、文明施工及环境保护17第九章 信息管理18第一章、工程概况及特点1.1工程概况 广州市轨道交通七号线一期工程【施工4标】土建工程钟村站东端头施工场地位于汉溪大道北侧,市广路东侧。该场地未当作施工用地时,作为农业用地,有菜地、鱼塘以及杂木林地,面积为14240m2。场地的西边有一条水流量不大的河渠,并且毗邻河渠还有一条宽4m的混凝土道路。1.2编制说明1.2.1适用范围及编制目的(1)适用范围:用于广州市轨道交通

2、七号线一期工程【施工4标】土建工程钟村站东端头施工场地平整施工作业。(2)编制目的:场地平整是将需进行建设范围内的自然地面,通过人工或机械挖填平整改造成为设计所需的平面,以利现场平面布置和文明施工;平整场地要考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运。场地平整是整个工程建设的基础,它的质量好坏,将直接关系到地铁工程施工和运行过程中的整体安全。为保证本工程场地平整的施工质量,同时保证施工安全,特编制此方案。1.2.2编制依据(1)中水珠江设计院设计的施工图、图纸会审纪要及设计提供的有效技术资料等。(2)国家现行有关规程、规范和标准。(3)

3、本公司有关文件。1.3工程量序号类别工程量(m3)1土方开挖24534.4002土方回填2400.003土方外运1350.001.3工程特点(1)工期紧,工程较大量大,填方总量34255.286m3,挖方总量34284.4m3。(2)场地高差大,最大挖方深度为2.475m,最大填方高度为4.237m,最大高差为6.405m。 第二章、施工总平面布置2.1布置原则3.1.1场平施工时,在施工安全范围内不得与其它工作交叉施工。3.1.2施工范围内的沟道、坑洞要首先填平、按设计要求压实,以利施工机械安全运行。3.1.3场平施工区要先修建临时道路,以利各种施工机械安全运行。3.1.4施工区要布置临时水

4、源施工管道,管道敷设原则至少能够辐射整个场区。3.1.5场平施工可以分区分片进行,也可整个场区同时进行,但必须保证各片区接茬处施工质量能够满足设计和规范要求。2.2现场总平面管理办法3.2.1场平施工必须严格按照施工组织措施的要求进行,若遇到特殊问题应及时向项目部负责人员反映,及时解决该问题。3.2.2场平施工过程中,施工顺序及车辆行驶路线一般不作改动,若遇特殊情况,可根据实际情况进行部分修改,但必须事先征得现场技术人员和指挥人员的同意。2.2.3施工线路上,必须事先清除障碍物,保证施工的顺利进行。2.2.4施工现场设置警界线,外来人员及非作业人员严禁入内,以免发生意外事故。第三章、施工进度计

5、划3.1施工进度计划施工总叠加天数为29天,可进行交叉作业,实际日历工期为26天,自2010年8月16日开始至2009年9月10日结束。具体见以下工期说明及施工进度横道图:4.1.1场平范围测量放线: 共需2天;4.1.2场平区域内植被杂物清理:共需3天; 4.1.3场平区域内临时道路修建:共需3天;4.1.4场平区域内临时用水管道敷设:共需3天;4.1.5场地平整洒水及分层碾压:共需17天;4.1.6细部处理:共需1天。3.2施工进度计划调整在场地平整施工过程中,当产生以下几种情况时,将对施工进度进行调整:4.2.1在施工期间,如受到不良天气影响,导致进度有变,将根据具体情况进行调整。4.2

6、.2在施工过程中,如遇其它不可预见性因素影响施工进度,将根据具体情况进行调整。第四章、施工准备4.1技术准备4.1.1编制场地平整施工作业指导书,并按规定程序进行审批:参加施工的所有人员必须熟悉施工作业指导书的内容,弄清施工顺序和施工方法,以及质量、安全、文明施工等要求。4.1.2技术交底:场平施工前必须对全体参建人员进行技术、质量、安全三级交底。所有参加施工的人员必须牢固记住技术交底的内容。交底的范围如下:(1)场平施工的范围和工作量。(2)场平施工的时间和进度。(3)场平施工人员组织,各个面、点的工作负责人。(4)场平施工的作业指导书,撒水、碾压等各项工序的要点,施工方法及施工顺序,对施工

7、方法进行交底时要配合有图片解释,以便施工人员能够清楚、明白。4.1.3召开施工前生产会议:落实施工作业指导书中的各项内容,要逐人逐点逐项认真落实施工中的每一个细节,并讲解施工时需注意的事项和遇到特殊问题的应变方法。强调安全、质量、文明施工的重要性。做到分工明确,责任到人。施工过程中,工作人员不得擅自离开工作岗位。施工期间,坚持每日站班制:除项目部等上级机构组织的站班会外,场平施工组要单独执行每日站班制,交待当日施工任务、人员、材料设备等情况,以及施工安全、质量、文明施工要求和注意事项。4.2人员准备4.2.1人员准备要求(1)根据施工图纸及公司程序文件认真落实施工管理人员及施工人员,作到科学合

8、理,既能够满足施工质量及进度要求,又不造成无故浪费。 (2)参与施工的管理人员和施工人员要能够胜任此项工作,在确定骨干的基础上,优胜劣汰,随时调整施工力量,以满足现场施工进度和质量要求。4.2.2场地平整人员准备序号岗位数量备注1管理人员5含质量、安全、物资等2技术人员43测量人员44施工人员20含撒水、运输、碾压、清除杂物等5其他人员4含后勤人员4.3物资准备4.3.1物资准备要求(1)机械设备及工器具在进厂前必须严格执行试验和检验工作程序,进厂后要严格执行防护、贮藏、搬运、发放、维修及保养等工作程序。有问题的机械设备或工器具需进行维修,维修后也应严格进行检验和试验,合格后方可在施工中使用。

9、(2)机械设备及工器具在使用前必须确保其性能良好,安全可靠。如不确定则必须进行技术状况检查和机械安全检查,确认其性能良好后方可使用。 (3)施工机械采用若为自购,需选定正规厂家,并按要求进行检验,搜集好厂家资质及合格证、试验报告等各种质量证明文件;若为租赁,需首先对拟租赁设备严格进行质量检查,看是否能够满足现场施工要求,且需对现场租赁设备签定安全协议和施工合同。4.3.2场地平整物资准备序号物 资 名 称单位数量备 注1液压挖掘机辆22小型挖掘机辆13轮式装载机台84推土机台25振动压路机台26自卸汽车台57临时用水管道米400配安装附件8增压泵台1配安装附件9钢丝绳根2用于拖车10全站仪台1

10、11经纬仪台212水准仪台213塔尺把214钢尺把230m15钢尺把210m16钢尺把45m17对讲机部1018指挥旗个4指挥用19口 哨只2指挥用第五章、施工方案5.1场地平整施工流程图(见下图)临时道路场地清理施工准备测量放线 验 收细部处理场地平整临时水路5.2测量放线本工程占地面积较大,测量精度要求高,难度大。首先利用建设单位移交的测量基准点放出场区围墙轴线,再采用此轴线外延一定区域作为场平范围边线,外延范围应考虑围墙外排水沟,护坡等因素。5.3场地清理 本地块为农业用地,有菜地、鱼塘以及杂木林地。场地平整施工前应将鱼塘里的水抽干,并及时清除其中的淤泥以及地表植被和垃圾。5.4临时道路

11、施工首先对挖方区选取适当位置开辟施工临时进站道路,至填方区后采取洒水碾压方式进行道路硬化,临时道路洒水碾压标准均应以正常场平施工标准进行,填方区临时道路随场平逐渐分层提升。5.5临时水路管道施工 临时用水管道主要用于填方区填料洒水,故管道安装要求既能覆盖整个场区,又能随场平逐渐提升。根据以上特点,主管道拟采用内径为63mm的硬质塑料管,沿场区中线由北向南贯穿整个场区,在主管道终端外接双路软管,各向东西向延伸,能够满足现场管道随填方部位场平逐渐提升和覆盖整个场区的要求。临时用水管道施工过程中可根据水压情况设置增压泵,以提升施工用水量。5.6场地平整土方开挖 (1)挖方边坡应根据使用时间(临时或永

12、久性)、土的种类、物理力学性质、水文情况等确定。对于永久性场地,挖方边坡坡度应按设计要求放坡。对于使用时间较长的临时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地实践经验确定。 (2)场地边坡开挖应采取沿等高线自下而上、分层、分段依次进行,禁止采用挖空底角的方法; 5.7场地平整填方压实5.7.1 一般要求(1) 填土应采用挖方区余土,并控制土的含水率在最优含水量范围内。当采用不同的土填筑时,应按土类有规则地分层铺填,将透水性大的土层置于透水性较小的土层之下,不得混杂使用,边坡不得用透水性较小的土封闭,以利水分排除和基土稳定,并避免在填方内形成水囊和产生滑动现象。(2) 填土应从最低处开始

13、,由下向上整宽度分层铺填碾压或夯实。(3) 每层的填筑厚度应不大于50cm. 5.7.2 机械压实方法: (1)为保证填土压实的均匀性及密实度,避免碾轮下陷,提高碾压效率,在碾压机械碾压之前,宜先用轻型推土机、拖拉机推平,低速预压4-5遍,使表面平实;且应先静压,而后振压。 (2)碾压机械压实填方时,应控制行驶速度,一般平碾、振动碾不超过2km/h;并要控制压实遍数。 (3)用压路机进行填方压实,应采用“薄填、慢驶、多次”的方法,填土厚度不应超过50 cm;碾压方向应从两边逐渐向中间,碾轮每次重叠宽度约15-25 cm,避免漏压。运行中碾轮边距填方边缘应大于50 cm,以防止发生溜坡倾倒。边角

14、、边坡边缘压实不到之处,应辅以人力夯或小型夯实机具夯实。压实密度,除另有规定外,应压至轮子下沉量不超过1-2 cm为度。(4) 平碾碾压一层完后,应用人工或推土机将表面拉毛。土层表面太干时,应洒水湿润后,继续回填,以保证上、下层结合良好。第六章、质量管理及主要控制措施6.1质量管理目标在得到设计施工图后,进行检验批、分项、分部、单位工程的划分,以此进行施工过程的质量检验和验评。本单位工程的质量目标为:(1)满足国家及行业施工验收规范、标准及质量检验评定标准要求,杜绝重大质量事故的发生,确保工程实现零缺陷移交。(2)分项工程合格率100%,分部工程合格,单位工程优良。6.2质量管理控制措施工程质量管理是一个系统工程,质量控制有事前、事中和事后控制,有主动控制和被动控制。对于一个工程项目的质量管理我们重要地抓好事前控制、主动控制,建立有效的质量保证体系和切实可行的质量计划,加强原材料和施工过程的控制,强化验收手段,将事前、事中和事后控制,将主动控制和被动控制有机结合起来,严格执行施工组织设计的质量管理措施。场地平整施工过程中主要采取加强成品半成品保护措施和加强过程控制两种方式进行控制。6.3质量通病及预防措施6.3.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
