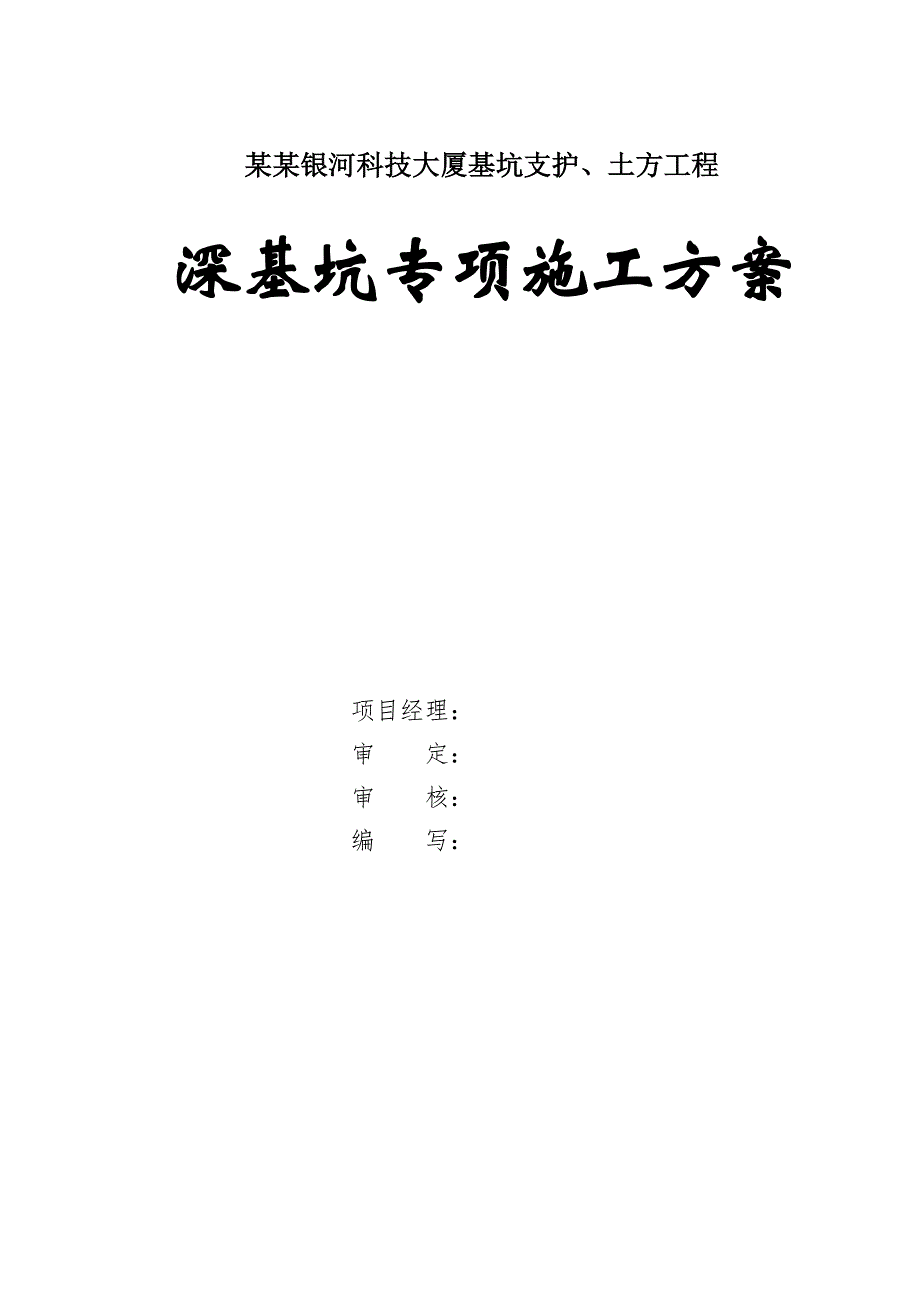

《广东某高层框剪结构办公楼深基坑专项施工方案(基坑支护).doc》由会员分享,可在线阅读,更多相关《广东某高层框剪结构办公楼深基坑专项施工方案(基坑支护).doc(72页珍藏版)》请在第壹文秘上搜索。

1、某某银河科技大厦基坑支护、土方工程深基坑专项施工方案项目经理:审 定:审 核:编 写:目 录第1章 深基坑施工方案编制的依据、范围、原则11.1编制依据11.2编制范围11.3编制原则11.4深基坑工程施工检查内容2第2章 工程概况52.1工程简介52.2工程地质52.3周边条件62.4基坑支护结构62.5本工程重点与难点分析及对策82.6施工部署102.7人员组织机构11第3章 深基坑支护结构施工163.1钻孔桩施工163.2深层搅拌桩施工253.3预应力锚索施工273.4冠梁施工303.5腰梁施工323.6 质量通病及防止措施.33第4章 基坑降排水、土方开挖工程394.1基坑临边防护39

2、4.2基坑降排水394.3 土方开挖40第5章 资源配置405.1 劳力需求计划一览表445.2 主要材料需求计划455.3 施工设备需求计划46第6章 施工现场平面布置506.1 总平面布置原则506.2 总平面布置506.3 施工现场平面管理规划50第7章 施工质量保证措施537.1建立健全组织机构537.2施工过程质量控制措施537.3基坑开挖的质量保证措施557.4应急措施55第8章 安全保证措施578.1安全生产体系及安全生产责任制578.2施工安全重大危险源识别588.3施工安全风险应对措施588.4基坑开挖与支护安全保障措施598.5现场安全保证措施60第9章 文明施工及环保措施
3、619.1组织保证与责任分工619.2文明施工管理制度619.3现场文明施工措施619.4环保措施629.5 安全创优保证措施.62 第10章 基坑开挖应急预案6610.1应急原则6610.2应急预案6610.3事故发生后常用的补救方法70附件: 基坑平面布置图 土方运输平面图坡道收口示意图施工进度计划横道图第1章 深基坑施工方案编制的依据、范围、原则1.1 编制依据1、某某研发大楼岩土工程勘察报告,深圳市勘察研究院有限公司,2010.9。2、某某银河科技大厦基坑支护工程施工图设计,深圳市岩土工程有限公司,2011.8。3、某某银河科技大厦基坑支护设计与施工、土方及桩基工程施工合同。4、深圳地
4、区建筑深基坑支护技术规范(SJG05-96);5、建筑基坑支护技术规范(GJG120-99);6、建筑桩基技术规范(JGJ942008);7、工程测量规范(GB50026-2007);8、建筑地基与基础工程施工质量验收规范(GBJ50202-2008);9、混凝土结构工程施工质量验收标准(GBJ50204-2002);10、施工现场临时用电安全技术规范(JGJ46-2005);11、钢筋焊接及验收规范(JGJ18-2003);12、混凝土质量控制标准(GB50164-92);13、建筑基桩检测规程(SJG09-2007);14、深圳经济特区建设工程施工安全条例;15、工程建设强制性条文(房屋建
5、筑部分)2009版;16、深圳市有关建筑施工文件及规定;17、我公司在深圳施工方面的施工经验和研究成果及现有的施工管理水平、技术水平、机械设备配套能力以及资金投入能力。1.2 编制范围某某银河科技大厦基坑支护工程结构施工。施工内容主要包括支护桩、搅拌桩止水帷幕、预应力锚索、基坑降水、排水;基坑土方开挖、深基坑监测等。1.3 编制原则1、确保工程安全的原则根据工程地质、水文地质及周边环境的特点,使用可靠成熟的工法和技术,做好信息化施工,确保工程安全。2、确保工期实现的原则优化施工组织,合理安排搅拌桩、支护桩、锚索等施工顺序,加强工序衔接,合理安排土方开挖顺序,及时支护,采取操作性强的技术措施,确
6、保关键工期的实现。3、确保工程质量的原则确立对质量终身负责的观念,完善质保体系,严格过程控制,精益求精,确保优质工程。4、勇于技术创新的原则在做好各项技术工作的基础上,及时总结提高,加大科研投入,研究、推广新技术,勇于创新。1.4 深基坑工程施工检查内容1、施工技术准备:1)施工前应组织有关人员熟悉工程图纸和工程地质资料,参加设计交底。了解施工现场情况以及对周围道路等情况进行调查,掌握第一手资料。2)基坑工程的施工组织设计或施工方案应根据工程结构形式,基础实际挖深、地质条件、施工方法、周围环境保护要求、工期、气候和地面荷载等有关资料编制,内容应包括降水设计与计算、挖土支护、环境保护措施、监测、
7、风险防范等方案,施工方案必须具有针对性和可行性。3)基坑监测方案应包括监测目的、检测项目、监测方法与精度要求、测点布置、监测仪器、报警指标、观测频率、观测资料分析及监测结果反馈制度等。4)施工单位安全技术部门及总工必须对施工方案进行会审,并对组织设计给予明确批复意见。5)针对安全技术部门及总工提出的问题应进行方案优化,确定最终基坑开挖施工方案。施工方案不得随意变更,任何变更应办妥相关的变更和审批手续。6)施工方案确定后应分阶段逐级进行分部、分项施工安全技术交底。2、施工现场准备:1)基坑开挖前应按施工平面布置图的要求做好施工区域的供水、供电、排水系统、施工道路、基坑内挖土临时坡道、施工设施、材
8、料堆场及生活设施等的布置安排。2)基坑开挖前应复核测量基准线、水准点,基准线、水准点应设在不受基坑开挖影响区域内,并应注意在施工过程中的保护工作。3)基坑开挖前23周应对开挖区域内土体进行预降水,以加快土体干燥,便于开挖期间坑内施工人员作业和加快土方挖运。基坑开挖前降水曲线宜在坑底以下051m,设计对降水深度有特殊需要的应满足设计要求。4)基坑开挖前应对基坑周围情况先进行调查。5)制定监测、保护措施,做好监测控制点,并记录下原始数据备案。6)根据工程所处环境特点、土质情况、支撑形式,应合理选择挖土机械及运输数量,合理配备挖土机械。7)基坑开挖前应对基坑开挖条件进行检查,检查内容包括围护结构强度
9、、降水深、地基加固强度等需满足设计及规范的要求。8)应变计、轴力计、孔隙水压力计、土压力计等各类传感器在埋设安装之前都应进行标定。9)水准仪、经纬仪、全站仪、测斜仪除精度须满足设计要求外,应通过国家法定计量单位检验、校正,并在出具的合格证有效期内使用。3、挖土施工:1)基坑开挖时应遵循“分层开挖、先撑后挖、严禁超挖”的原则,其挖土方法和支撑顺序应与设计工况相一致。2)对面积较大的基坑,土方宜采用分区、对称开挖和分区安装支撑的施工方法,应充分重视控制基坑变形,尽量加快支撑施工进程,减少基坑在无支撑情况下的暴露时间。3)严格控制土方开挖相邻区的土体高差(高差一般不大于2米)放坡在粘性土层中可采用1
10、:15(垂直:水平),基坑开挖较深时,应防止挖土过快、边坡过陡,造成卸载过速而引起土体失稳、基底涌土、桩身倾斜等严重后果。4)除支护设计允许外,挖土机械和车辆不得直接在支撑上行走操作,严禁挖土机械碰撞支撑、立柱、工程桩、围护墙和井点管。5)机械挖土至坑底标高以上30cm左右的土方应采用人工修土,以保证原状土的完好,基坑开挖至设计标高后,应清除浮土,经验槽合格后,方可进行下一工序的施工。6)认真做好基坑降水及明排水工作,确保基坑干燥,加快施工进度,坑内可采用明沟、盲沟和集水井排水,基坑周围的地面排水沟必须保持畅通,并防止坑内排出的水和地面雨水倒流、回渗坑内。7)基坑边不宜堆置土方或其他设备和材料
11、,以尽量减少地面荷载。8)基坑开挖过程中应加强对围护结构的检查工作,发现有渗漏现象应及时封堵。9)加强基坑的监测工作,土方、支撑、降水等施工应服从统一指挥,做好信息化施工,并根据监测信息及时调整施工方案。第2章 工程概况2.1 工程简介 2.1.1 施工场地位于深圳市南山区高新科技园,科技中三路交深南大道西北角,东邻科技中三路、路东海逸阁,西边凯鸿物业临时停场,南向深南大道中间绿化带与人行道,北面高新中五道(规划路)、路北深业丰田汽车销售服务有限公司。楼房由哈尔滨工业大学建筑设计研究院设计,深圳市岩土工程有限公司配设基坑支护,深圳市勘察研究院有限公司岩土勘察,深圳鲲鹏工程顾问有限公司监理,深圳
12、市质、安监站监督,深圳某某集团股份有限公司兴建,深圳市岩土工程有限公司施工的某某银河科技大厦基坑支护、土方工程,场地规划总用地面积约为6098.59,拟建3层地下室,28层科技大厦,桩承基础,框剪结构。场地原始地貌为坡洪积台地、冲沟,后经人工堆填,地坪高差最大5.55m。场地内有砖混墙体和钢筋砼基础及混凝土地面,为满足基坑施工要求,须先拆除现有建构筑物、清除表层,挖运建筑、生活垃圾及杂土,由于地坪高差大,场地平整应按施工设计图要求进行。基坑开挖深度为10.1014.50m,基坑支护周长约291.00m。经发包人提供及现场踏勘情况显示,基坑开挖范围内有东西方向地下消防管道、电力电缆,南北方向电力
13、电缆,须先迁移;根据施工设计图纸分析,结合现场实际情况,除东面有施工场地外,其余三面须占用红线外1.502.00m,才能满足止水帷幕施工,南、西、北三面现有围墙须往外移。根据深圳地区建筑深基坑支护技术规范,基坑深度10.1014.50m,基坑安全等级为二级。基坑支护结构为锚拉排桩,双排水泥搅拌桩止水帷幕。2.2 工程地质1、场地地形与地貌场地原始地貌为坡洪积台地、冲沟,后经人工堆填,地坪高差最大5.55m。场地内有砖混墙体和钢筋砼基础及混凝土地面,场地起伏变化较大。2、场地地层概述根据勘察报告,场地内与本次基坑支护相关的地层为人工填土、含砾粘土、粘土、含粘性土粗砂、砾质粉质粘土。各层分述如下:人工填土:褐红色、灰色,以粘性土为主,局部见有碎、块石和混凝土块,松散状态。局部表层有2030的混凝土地面,层厚0.605.60m。含砾粘土:褐色、浅黄色,湿,可塑硬塑状态,石英砾含量较高,层厚3.7012.30m,层顶埋深0.605.60m,层顶标高14.5919.19m。粘土:浅灰、灰黑色,饱和,软塑可塑状态,局部相变为淤泥(含有机质),层厚0.502.00m,层顶埋深7.5010.00m,层顶标高10.7413.01m。含粘性土粗砂:灰白、浅黄色、饱
