《朝阳某隧道工程现场临建施工方案.doc》由会员分享,可在线阅读,更多相关《朝阳某隧道工程现场临建施工方案.doc(8页珍藏版)》请在第壹文秘上搜索。

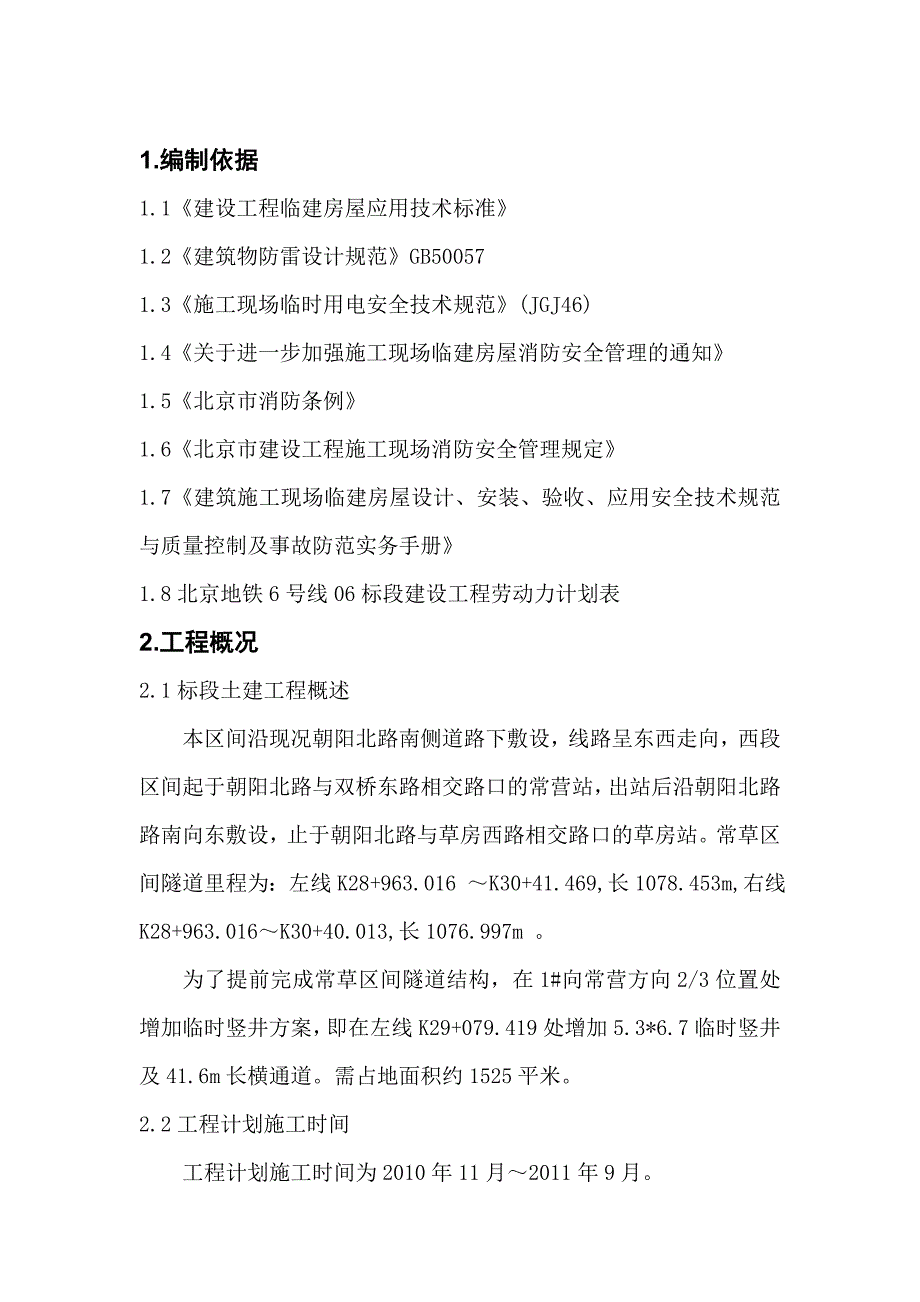

1、目 录1.编制依据22.工程概况22.1标段土建工程概述22.2工程计划施工时间23.临建需求计划34.现场临建布置图55.房间功能布置图66.做法简介71.编制依据1.1建设工程临建房屋应用技术标准1.2建筑物防雷设计规范GB500571.3施工现场临时用电安全技术规范(JGJ46)1.4关于进一步加强施工现场临建房屋消防安全管理的通知 1.5北京市消防条例1.6北京市建设工程施工现场消防安全管理规定1.7建筑施工现场临建房屋设计、安装、验收、应用安全技术规范与质量控制及事故防范实务手册1.8北京地铁6号线06标段建设工程劳动力计划表2.工程概况2.1标段土建工程概述本区间沿现况朝阳北路南侧
2、道路下敷设,线路呈东西走向,西段区间起于朝阳北路与双桥东路相交路口的常营站,出站后沿朝阳北路路南向东敷设,止于朝阳北路与草房西路相交路口的草房站。常草区间隧道里程为:左线K28+963.016 K30+41.469,长1078.453m,右线K28+963.016K30+40.013,长1076.997m 。为了提前完成常草区间隧道结构,在1#向常营方向2/3位置处增加临时竖井方案,即在左线K29+079.419处增加5.3*6.7临时竖井及41.6m长横通道。需占地面积约1525平米。2.2工程计划施工时间工程计划施工时间为2010年11月2011年9月。图3 3#竖井位置关系图3.临建需求
3、计划3#工区依据工程进度的需要,初支开挖需要100人;钢架加工30人;二衬施工80人,共计100+30+80=210人。高峰期需要128人。项目部管理人员、监理及土建公司管理人员共计10人。办公区及宿舍区用房表:生活及办公用房表功能数量单位1监理办公室1标间2监理宿舍1标间3现场办公室1标间4管理人员宿舍1标间5工人宿舍12标间合计16标间4.现场临建布置图5.房间功能布置图6.做法简介6.1现场办公楼办公楼为轻钢结构,C20混凝土条形基础,楼板采用15mm厚木夹板,外墙和屋面采用彩板。楼地面贴面砖,顶板吊顶。6.2材料仓库考虑到结构施工时需用大量扣件等材料,为了便于管理,设置封闭式仓库,库房
4、供给总包、各专业施工队和专业分包商,主要用于存放,手动工具及危险化学品,设置一粉状颗粒库房,用于存放道路施工用的白灰、砌筑围墙用水泥材料,避免对环境造成污染及人身伤害。6.3警卫室及警卫宿舍在现场1个大门及办公区大门均设置警卫室,考虑到现场面积较大,每个警卫室内设置警卫宿舍,共10 m2供警卫夜间值班及休息。6.4绿化带绿化带位于现场办公区和办公车辆出入口,美化办公区办公环境,防止扬尘污染。6.5生活区经测算本工程施工高峰期间需人员128人,平时施工人员为100人,在场地内的规划中,常营站布置了155平米的办公区及总计638平米的生活区可以满足施工人员的居住需求。 6.6生活区围墙、道路及交通
5、生活区内设置一条回路,为主路,在回路一侧为食堂、厨房、活动中心、卫生间、淋浴间、宿舍,采用150厚C15混凝土硬化,做法同施工现场路面;其余地面贴嵌草水泥砖,做法见华北标准图集02J003P22,砖内种绿色植被固化土壤,减少扬尘。道路两侧为绿化区,种植低矮灌木,美化环境。6.7职工宿舍生活区内宿舍楼为3层彩板房,每幢楼宿舍16间,每间19.8平米,可住160人。经测算施工高峰期需600人,平常为300人。6.8生活区厨房厨房:生活区厨房,顶板铝塑板吊顶,地面贴防滑地砖,设环形排水明沟,冲洗厨房的含油污水通过暗埋管线进入隔油池。隔油池:在食堂北侧设置1个2.8立米隔油池,含油的生活用水通过隔油池反复沉淀后排入市政污水管网。隔油池应定期派人清掏,防止油污堵塞管线。6.9垃圾站生活区北侧设1个分类封闭垃圾站,砖砌抹灰涂料,钢制合页门。垃圾站每天派专人打扫,垃圾消纳与专业公司签署协议,定期派人到生活区外运垃圾,防止蚊蝇孳生。
