《江苏某500kv南变电站绿色文明施工方案(示范工程).doc》由会员分享,可在线阅读,更多相关《江苏某500kv南变电站绿色文明施工方案(示范工程).doc(20页珍藏版)》请在第壹文秘上搜索。

1、500kV常熟南变电站工程雨 水 泵 站结构 方案南通四建集团有限公司500kV常熟南变电站工程目 录第一章 编制依据1第二章 绿色施工管理2第一节 工程概况2第二节 绿色施工组织管理3第三节 绿色施工目标及绿色施工原则3第三章 环境保护4第一节 扬尘控制4第二节 噪音与振动控制7第三节 光污染控制8第四节 水污染控制8第五节 土壤保护9第六节 建筑垃圾控制10第七节 地下设施、文物和资源保护10第四章 节材与材料资源利用11第一节 节材措施11第二节 结构材料12第三节 装饰装修材料13第四节 周转材料13第五章 节水与水资源利用14第一节 提高用水效率14第六章节能与能源利用15第一节 节

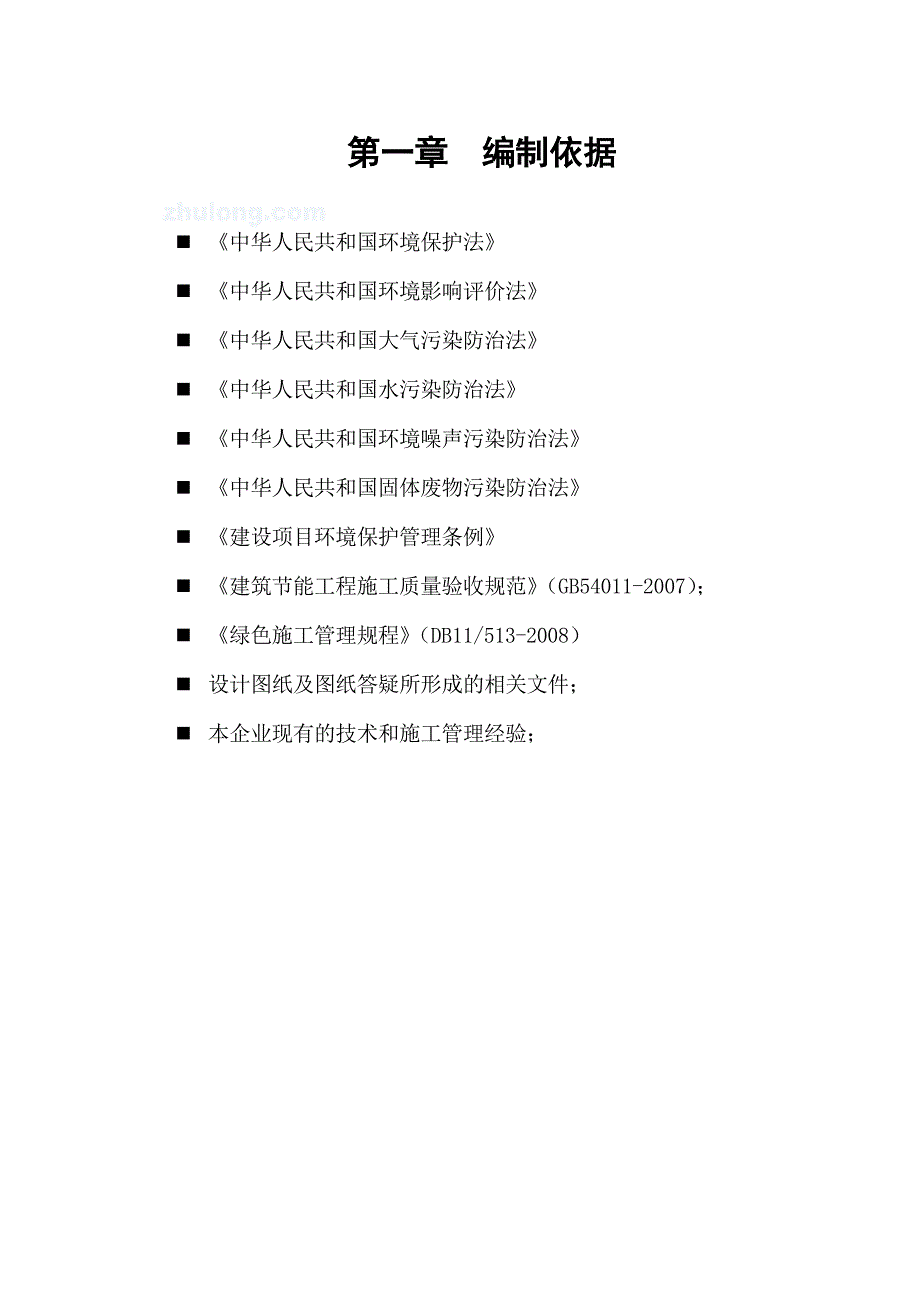

2、能措施15第二节 机械设备与机具15第三节 生产生活及办公临时设施16第四节 施工用电及照明16第七章 节地与施工用地保护16第一节 临时用地指标16第二节 临时用地保护17第三节 施工总平面布置17第一章 编制依据n 中华人民共和国环境保护法 n 中华人民共和国环境影响评价法 n 中华人民共和国大气污染防治法 n 中华人民共和国水污染防治法 n 中华人民共和国环境噪声污染防治法 n 中华人民共和国固体废物污染防治法 n 建设项目环境保护管理条例 n 建筑节能工程施工质量验收规范(GB54011-2007);n 绿色施工管理规程(DB11/513-2008)n 设计图纸及图纸答疑所形成的相关文
3、件;n 本企业现有的技术和施工管理经验;第二章 绿色施工管理绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环境保护)。第一节 工程概况110kV*变电站位于佛山市*侧,变电站布置平行于*路。站址平面为矩形,总用地面积5421.32m2,围墙内用地面积2765m2。 本工程主要建筑物为电气综合楼、事故储油池、水泵房、电缆隧道、围墙、电动大门、所内道路及路面;室外安装包括给水系统、排水系统、室外照明系统。本站为全户内型110kV变电站,电气综合楼建筑层数为地上三层地下一层
4、,建筑高度为17.100m,生产火灾危险性分类为丙类,耐火等级为二级,抗震设防烈度为7度,设计使用年限为50年,屋面防水等级为二级,绝对标高0.0003.00m珠基高程,室内外高差0.4m。本工程为现浇钢筋混凝土框架结构,结构安全等级为二级,抗震设防类别为丙级,建筑场地类别为III类,地基基础设计等级为丙级,室内砼环境类别为一类,桩基安全等级为二级,框架抗震等级为二级,地面粗糙度为C类。对于此工程,我公司建立健全的绿色施工管理体系,并制定相应的管理制度与目标:第二节 绿色施工组织管理成立以项目经理为首的绿色施工管理小组,组成员包括项目部全体成员、劳务分包单位所有成员。通过制定、优化施工方案及现
5、场布置、合理组织调配资源、严格管理,达到降低消耗、节约材料的目标。各部门、岗位分工:1、项目经理:项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员。2、项目总工:负责组织按照绿色施工要求,制定施工目标,编制施工方案,确定各种节约措施。3、项目副经理:负责绿色施工方案的落实,协助项目执行经理对人员、机械、设备进行组织协调。4、各专业工长:负责各自专业班组及专业方面的绿色施工工作的具体实施及监督。第三节 绿色施工目标及绿色施工原则1、本工程绿色施工目标:争创广东*公司绿色施工示范工程,并通过这一过程,总结绿色环保变电站工程的施工经验,提高公司的绿色环
6、保工程施工水平。2、绿色施工原则:建设工程施工阶段严格按照建设工程规划、设计要求,通过建立管理体系和管理制度,采取有效的技术措施,全面贯彻落实国家关于资源节约和环境保护的政策,最大限度节约资源,减少能源消耗,降低施工活动对环境造成的不利影响,提高施工人员的职业健康安全水平,保护施工人员的安全与健康。绿色施工具体目标如下:绿色施工应遵循的原则序号内 容1通过优良的设计和管理,优化生产工艺,采用适用技术、材料和产品2合理利用和优化资源配置,改变消费方式,减少对资源的占有和消耗3因地制宜,最大限度利用本地材料与资源4最大限度地提高资源的利用效率,积极促进资源的综合循环利用5尽可能使用可再生的、清洁的
7、资源和能源第三章 环境保护第一节 扬尘控制1、运送土方、垃圾、设备及建筑材料时,土建施工员旁站监督,每车控制装土量不能超过两侧挡板,用篷布对车厢加以覆盖,封闭严密,严禁装载过满而撒出;在进出场区的大门处设置洗车池,对进出场区的土石方车辆轮胎、车体进行清理,避免污损场外道路;在土方施工所经过的临时道路安排专人对零星掉落的土石进行清理。2、土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不扩散到场区外。3、结构施工、安装装饰装修阶段,作业区目测扬尘高度小于0.5m。对易产生扬尘的堆放材料应采取密目网覆盖措施;对粉末状材料应封闭存放;场区内可能引起扬尘的材料及建筑垃圾搬运应有
8、降尘措施,如覆盖、洒水等;机械剔凿作业时可用局部遮挡、掩盖、水淋等防护措施。楼层结构内清理时,严禁从窗口向外抛扔垃圾,所有建筑垃圾用麻袋装好,再整袋运送下楼至指定地点。装饰装修阶段楼内建筑垃圾清运时用纤维袋盛运,严禁从楼内直接将建筑垃圾抛洒到楼外。4、外墙脚手架密目网密封严密,特别是密目接缝处不得留有明显空隙;施工通道每周洒水清理。外墙脚手架、施工电梯等设备材料拆除前,将脚手板、电梯通道处的垃圾清扫干净,并用水湿润各层脚手板、密目网、安全网,防止在拆卸过程中残留的建筑垃圾、粉尘坠落并扩散。5、安装作业时,对需要切割埋线管的砌体墙,在施工前先要洒水润湿表面,再用切割机切缝,避免室内扬尘。6、施工
9、现场非作业区达到目测无扬尘的要求。对现场易飞扬物质采取有效措施,如洒水、地面硬化、围档、密网覆盖、封闭等,防止扬尘产生。构筑物机械拆除前,做好扬尘控制计划。可采取清理积尘、拆除体洒水、设置隔档等措施。7、商品混凝土供应商的选择:所有混凝土均采用商品混凝土。8、散状颗粒物的防尘措施:回填土,砌筑用砂子等进场后,临时用密目网或者苫布进行覆盖,控制一次进场量,边用边进,减少散发面积。用完后清扫干净。运土坡道要注意覆盖,防止扬尘。9、封闭式垃圾站:在现场设置封闭式垃圾站。施工垃圾用斗车运至垃圾站,对垃圾按无毒无害可回收、无毒无害不可回收、有毒有害可回收、有毒有害不可回收分类分拣、存放,并选择有垃圾消纳
10、资质的承包商外运至规定的垃圾处理场。10、切割、钻孔的防尘措施:齿锯切割木材时,在锯机的下方设置遮挡锯末挡板,使锯末在内部沉淀后回收。钻孔用水钻进行,在下方设置疏水槽,将浆水引至容器内沉淀后处理。11、钢筋接头:大直径钢筋推广采用直螺纹机械连接,减少焊接产生废气对大气的污染。大口径管道采用沟槽连接技术,避免焊接释放的废气体对环境的污染。12、撒水防尘:常温施工期间,每天派专人撒水,将沉淀池内的水抽至撒水车内,边走边撒。撒水车前设置钻孔的水管,保证撒水均匀。13、现场周边围墙:现场周边按着用地红线砌围墙,高度2.0米,即挡噪声又挡粉尘。由于四面临时围墙外都是菜园,在临时围墙内侧堆1.0米沙包,以
11、免场地回填期间造成对坍塌,对菜园绿化带的破坏,保持其原始形态。14、车辆运输防尘:保证运土车、垃圾运输车、混凝土搅拌运输车、大型货物运输车辆及项目部自用车辆均为排放达标车辆,运行状况完好,表面清洁。散装货箱带有可开启式翻盖,装料至盖底为止,限制超载。挖土期间,在车辆出门前,派专人清洗泥土车轮胎;运输坡道上设置钢筋网格振落轮胎上的泥土。在完全硬化的混凝土道路上设置淋湿地毡,防止车辆带土和扬尘。15、废气排量控制:与运输单位签署环保协议,使用满足本地区尾气排放标准的运输车辆,不达标的车辆不允许进入施工现场。16、所有机械设备有专人负责保养、维修,定期检查,确保完好。第二节 噪音与振动控制在施工过程
12、中严格控制噪音,使现场噪音排放不得超过国家标准建筑施工场界噪声限值(GB12523-90)的规定。该项目降低噪音具体措施:1、使用低噪音、低振动的机具,采取隔音与隔振措施,避免或减少施工噪音和振动。桩机:本工程使用一台静压桩机,保养良好,性能完善;运行平稳且噪音小。提升笼:本工程使用一台提升笼,保养良好,性能完善;运行平稳且噪音小。钢筋加工机械:本工程的钢筋加工机械有完整的保养和维修记录,性能良好,运行稳定,噪音小。2、运输车辆噪音控制:结构施工期间,根据现场实际情况确定泵送车位置,布置在远离人行道和其他工业区域的空旷位置,采用噪音小的设备,必要时在输送泵的外围搭设隔音棚,减少噪音扰民。运输材
13、料的车辆进入施工现场,严禁鸣笛。装卸材料应做到轻拿轻放。3、混凝土浇筑:尽量安排在白天浇筑。选择低噪音的振捣设备。浇筑地下室底板争取采用溜槽加窜筒下料,减少噪音和工程费用。4、木模板加工、铁件切割等极易产生较大噪音的作业,布置在场区西侧,该位置临近花场,远离附近居民区,可将噪音影响控制在最小;第三节 光污染控制尽量避免或减少施工过程中的光污染,措施如下:1、夜间室外加工场的碘钨灯上要加灯罩,透光方向集中在施工范围。尽量避免直射居民区。2、电焊作业采取遮挡措施,避免电焊弧光外泄。钢结构焊接部位设置遮光棚,防止强光外射对工地周围区域造成影响。对于板钢筋的焊接,可以用废旧模板钉维护挡板;对于大钢结构
14、采用钢管扣件、防火帆布搭设,可撤卸循环利用。控制照明光线的角度:工地周围设置大型罩式灯,随着工地的进度及时调整罩灯的角度,保证强光线不射出工地外。施工工地上设置的碘钨灯照射方向始终朝向工地内侧。必要时在工作面设置挡光彩条布或者密目网遮挡强光。第四节 水污染控制施工现场污水排放应达到国家标准污水综合排放标准(GB8978-1996)的要求。在施工现场应针对不同的污水,设置相应的处理设施。设置沉淀池、隔油池、化粪池。施工现场设置的临时厕所化粪池做抗渗处理。雨水:雨水排入市政雨水管网。由于场地全硬化,这样减轻了沉积物的数量。污水排放:办公区设置水冲式厕所。在厕所附近设置化粪池,污水经过化粪池沉淀后排
15、入市政污水管道。沉淀池设置:二级沉淀池设置在现场大门处,基坑抽出的水和清洗混凝土搅拌车、泥土车等的污水经过沉淀后,可再利用在现场撒水和混凝土养护等。保护地下水环境。采用隔水性能好的边坡支护技术。在缺水地区或地下水位持续下降的地区,基坑降水尽可能少地抽取地下水。该工程采用了钢板桩作为基坑支护方案,由于开挖深度不深,减小了抽取底下水的量。对于工程所用的油漆,要装在带盖容器中使用,使用完成后专门回收,严禁乱扔;对大型设备机油渗漏等污染源的控制:要做好混凝土泵等大型设备加强日常检查维护,防止液压油泄露。维护时用专用容器盛接废旧机油。 对于化学品等有毒材料、油料的储存地,应有严格的隔水层设计,做好渗漏液收集和处理。第五节 土壤保护保护地表环境,防止土壤侵蚀、流失。因施工造成的裸土,及时覆盖砂石或种植速生草种,以减少土壤侵蚀;因施工造成容易发生地表径流土壤流失的情况,应采取设置地
