《江苏某制造工业项目施工现场安全管理计划.doc》由会员分享,可在线阅读,更多相关《江苏某制造工业项目施工现场安全管理计划.doc(12页珍藏版)》请在第壹文秘上搜索。

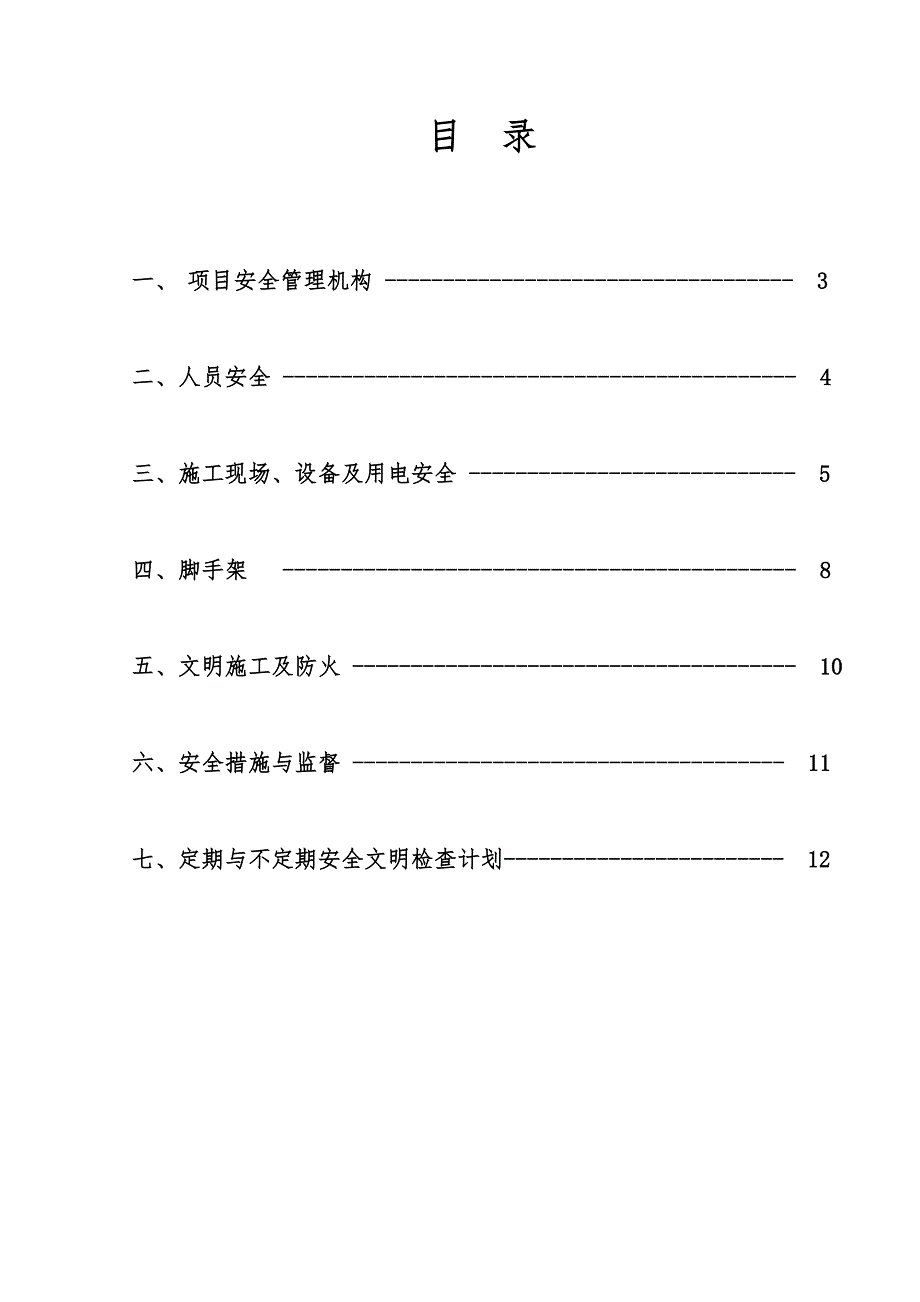

1、施工现场安全管理计划某某建设集团有限公司某某项目项目部目 录一、 项目安全管理机构 - 3二、人员安全 - 4三、施工现场、设备及用电安全 - 5四、脚手架 - 8五、文明施工及防火 - 10六、安全措施与监督 - 11七、定期与不定期安全文明检查计划- 12施工现场安全管理计划工程名称:某某项目工程工程地点:位于苏州工业园区内,胜浦路以西,强胜路以北。工程内容:包括一层轻钢结构生产车间约14187 m2、一层砼框架结构动力车间用房约1151m2,二层砼框架结构办公用房约4222m2,一层砼结构门卫、危险品仓库约216 m2,另有围墙、总体道路、总体下水道,以及配套水电气等公用安装工程等。工程

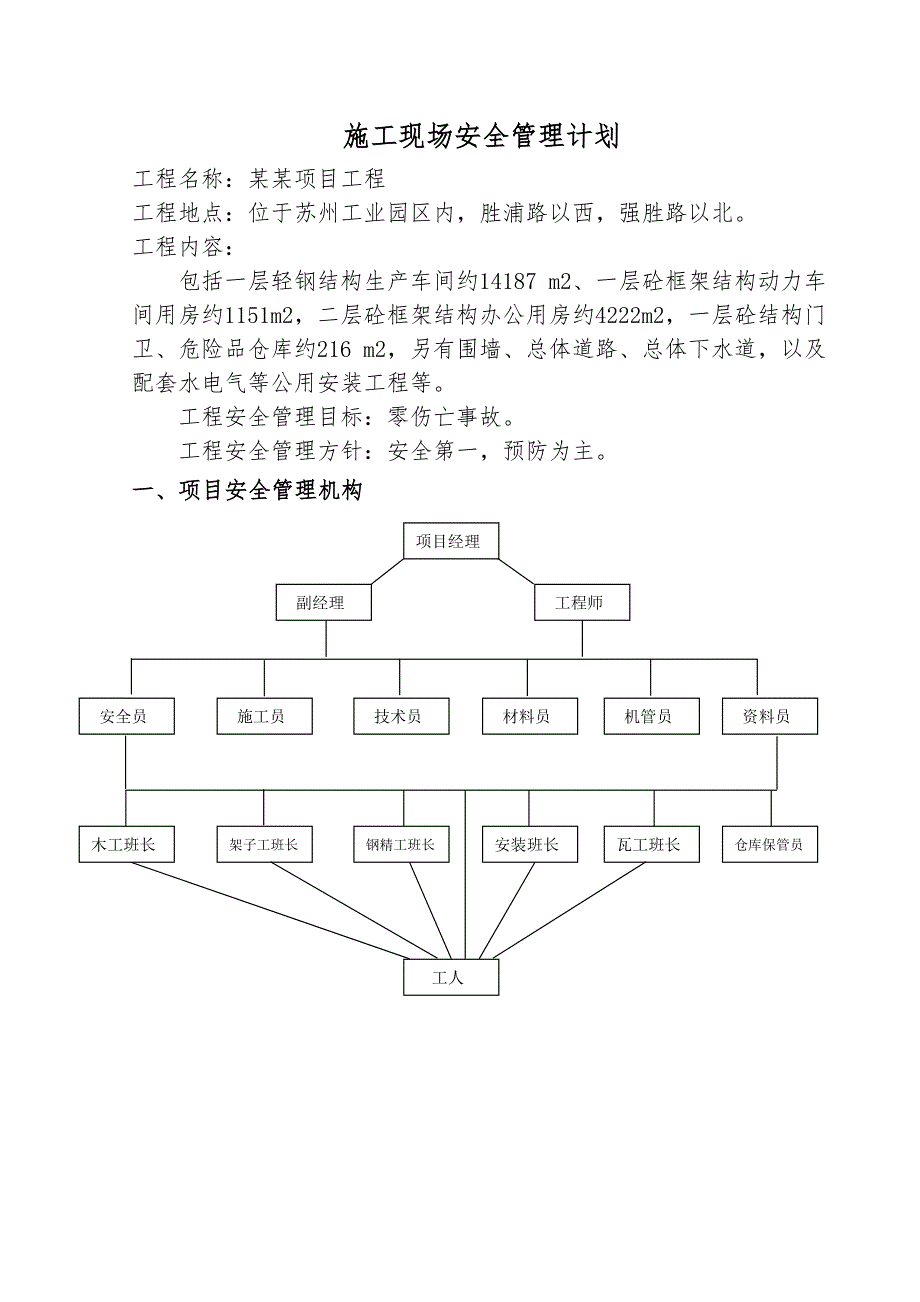

2、安全管理目标:零伤亡事故。工程安全管理方针:安全第一,预防为主。一、项目安全管理机构项目经理副经理工程师 资料员 机管员 材料员 技术员安全员 施工员瓦工班长安装班长钢精工班长架子工班长木工班长仓库保管员工人二、人员安全1、项目部应给予工人安全培训提供必要的支持,保证培训充分有效且制成文件存档。 2、工人的培训应满足项目培训要求且能被工人所接受内容后经综合测试方可上岗。 3、所有员工必须到指定的医疗单位接受心理、疾病健康体检。项目部提供现场所有员工的防劳用品, 4、公司提供统一工作防护用品(包括:工作服、防护眼镜、反光背心、防护鞋、安全帽、安全带,手套)特殊作业配安全面罩、耳塞。所有防护劳品必
3、须有国家规定生产许可证,合格产品。 5、生产班组每天上班前须进行安全技术交底,并及时做好班组安全活动记录,交底要有针对性的内容。6、施工员、安全员每天对作业面上须进行日常安全检查,对检查时发现的问题要及时采取整改措施,落实执行人员和整改期限。7、项目工程部每周组织有关人员进行安全检查,并由安全员及时做好台帐。8、检查要有重点,要讲究实效,并建立项目整改书面通知单,及整改反馈档案制度。9、项目要设置专人负责安全的管理及有关记录,对较大隐患在短期内不能及时整改的,应采取紧急措施并向上级请示。10、对操作班组或个人违反安全操作规程、制度的行为要及时制止,并以相应的奖罚措施制约。三、施工现场、设备及用
4、电安全 1、所有设备手续齐全(包括生产厂商的安全生产许可证、产品合格证、使用说明书)。在使用安装前须进行验收。 2、大型机械使用前必须报建筑机械检测中心检测合格。3、大型机械操作工,信号工必须有证上岗4、小型机械安装前必须有专业人员检测合格后方可安装。使用前必须调试合格,确保临电规范到位,接地良好。5、做好定人定机,合理设置求生通道。在确认为危险的区域必须搭设金属防护栏悬桂警示牌以指明是何危险,负责区域的主管及其他相关警告。6、警示牌必须设置在明显的部位,以确保任何可能的进入点都能看到。7、施工现场临时用电电压为380/220V我项目部采用三级配电两级保护的供电方式对现场送电。从变压器室总配电
5、开关出线采用BV铜芯塑料线,线路采用埋地敷设埋入地下0.8米。8、施工配电按总配电箱、分配电箱、开关箱三级配电。总配电箱、开关箱实行两级漏电开关保护设置。9、总配电箱、分配电箱设在负荷相对集中的地方。10、动力配电箱与照明配电箱分别设置,如设置在同一箱内,动力和照明应分路设置。11、开关箱应由末级分配电箱配电,分配电箱与开关箱的距离不得超过30M,开关箱与其控制的固定式用电设备的水平距离不宜超过3M。12、开关箱和配电箱均应装设在干燥、通风及常温场所,不得装在有严重损伤作用的瓦斯、蒸气、液体等有害介质中,且不易受外来固体物撞击、强烈震动、液体浸溅及热源烘烤的场所,否则,应做特殊防护处理。13、
6、根据用电原则,并结合本工程实际情况,做以下布置:13.1分配电箱设置在施工现场用电负荷较为集中的地段,在主体施工阶段为钢筋加工、模板加工、塔吊、等处安装分配电箱,主体完毕后转为安装、精装修临时供配电。13.2开关箱的设置:各开关箱均设在用电设备附近(3M以内),以便于控制、操作各用电设备。13.3总配电箱、分箱、开关箱统一购买合格品或安检站推荐产品。其进出线孔均设在箱底,并加护套,箱体方正、牢固、防尘、防晒、严密,并上锁,由专职电工负责保管,做好可靠的重复接地和保护接零。13.4总配电箱需装设总电源隔离开关,总漏电空气开关和分路隔离开关,分漏电空气开关。其漏电动作电流、动作时间与分配电箱、开关
7、箱中漏电开关相适应。且符合规范要求。13.5二级分配电箱内装设总隔离开关、总断路器和分路隔离开关、分路断路器。13.6开关箱严格执行“一机、一闸、一箱、一漏电”制。严禁用同一开关直接控制二台及二台以上用电设备(含插座),严禁线路两端用插头连接电源与用电设备或电源与下一级供电线路;13.7开关箱内的开关必须能在任何情况下都可以对用电设备实行电源隔离,开关箱内设置漏电保护装置必须在设备负荷侧,其型号、额定动作电流及动作时间应与总配电箱处漏电开关的动作电流及动作时间做合理配合,使之具有分级分段保护的功能,且不大于30mA/0.1S。在潮湿场所漏电空气开关为防溅型15 mA/0.1S 13.8电焊机漏
8、电保护器采用国家认证专用电焊机漏电保护开关。13.9照明配电箱内漏电空气开关的漏电动作电流、动作时间与开关箱相同,为30mA/0.1S。13.10配电箱与开关箱的安装无论是选用新电气产品还是旧电气产品,本工程都保证这些产品全部完整无损、动作可靠、绝缘良好,绝对不使用破损电气产品。13.11所有配电箱与开关箱均将在其箱门处标注其编号、名称、用途和分路情况。13.12为防止停、送电时,电源手动开关带负荷操作,以及便于对用电设备在停、送电时进行监护,配电箱、开关箱之间应当遵循一个合理的操作程序,即停电时其操作程序应当是:开关箱分配电箱总配电箱;送电时其操作程序应当是:总配电箱分配电箱开关箱。13.1
9、3线路走向按以下原则:总配电箱分配电箱开关箱用电设备。14、漏电保护器装于总隔离开关负荷侧。N线在进线端做重复接地,并另引保护零线PE。漏电保护器同时具备短路和过载保护功能时,总隔离开关可以不设熔断器。15、配电金属箱体作保护接零。16、重复接地不少于三处(变压器配电范围内),重复接地点选在总配电箱处、电路中段、电路末端(可选在塔吊、施工电梯处),接地电阻不大于10。17、采用具有专用保护零线的TN-S系统.即在TN-S系统中,保护零线应专用,不得作工作零线使用,所有的电器设备的外壳和保护零线均应与专用保护零线相连接,专用保护零线颜色为黄绿相间双色线。18、如做人工接地体,应垂直设置,接地体采
10、用50钢管,单根长度2.5M,间距5M。接地体连线采用404扁钢。扁钢搭接焊时,搭接长度80MM。接地连接线埋深距地面0.8M。接地电阻小于10欧姆。19、吊、提升架、超高物均应利用建筑物的防雷接地系统作为防雷保护。接地电阻不得大于30欧姆,否则应另做防雷接地。20、保护零线与保护接地应采用焊接、压接、螺栓连接或其它可靠方法连接,严禁缠绕或钩挂。四、脚手架1、搭设金属扣件双排脚手架,应严格安装建筑施工扣件或钢管脚手架安全技术规范 2、搭设前严格进行钢管筛选凡严重锈蛀薄壁,严重弯曲裂变的不得使用。3、严重锈蛀、变形、裂缝、螺拴、螺纹毛损坏的机件不准采用。4、脚手架的基础按规定设置外,必须做好排水
11、处理。5、脚手架立杆低部应设置低座私垫板,必须设置纵,横向扫地杆。6、所有的件紧固力钜应达到4555Nm。7、同一立面的横杆,应对等交错设置,同时应杆上下对直。8、斜杆接长,不应采用对接扣件、应采用搭接方式,搭接不应少于两只旋转扣件固定端部扣件盖板的边缘至杆端距离不应小于100mm。9、脚手架的连墙件、不宜采用钢丝攀拉,必须采用埋件形式的刚性材料,并从第一步起隔步隔纵设置。10、落地脚手架应同步搭设上下通行的斜道,并应每隔250-300mm设置一根防滑木条,人形斜道宽度不小于1m,坡度采用1:3,运料斜坡道宽度不小于1.5m,坡度采用1:6。脚手架专业层,必须设置不小于涉业高度不低于180mm
12、的挡脚板、挡脚板必须用醒目的安全色加以警示。必须严格按搭设方案搭设。11、搭设人员必须持证上岗,不符合高处作业人员一侓禁止高处作业,并严禁酒后作业。严格正确使用劳动保护用品,尊守高处作业规定,工具必须入袋,严禁高处抛掷。强风,雪天、雨天环境不准进行作业,夜间作业要做好良好的照明设备。12、拆除区域须设置警戒范围,设立明显警标记非操作人员或地面施工员,均不得通过施工。输送至地面的杆件,应及时清理按类堆放整齐。13、脚手架用前,必须有专业指定人员,验收合格挂牌后方可使用。脚手架在使用过程中,不允许超出其设计荷载,不允许改变,拆除脚手架的任何不件(包括跳板)私自改装者将受到纪律处分。如果脚手架需要改
13、装,则有合格人员经主管授权后进行。五、文明施工及防火1、现场必须做到原材料和设备有序地排列。2、每天用安全的方法清理施工区。以排除可能引发事故的隐患。3、人行道、走廊、楼梯以及出入口保持在干净畅通的状态。4、现场垃圾及时清理,对易燃易爆,有毒分类盛放,及时清除。5、暴露在外的裂片,钉子,等做到远离或被保护,排除造成伤害的可能。6、液体(油漆、溶剂、稀释剂油类,油脂)。以及其他原料必须项目危险垃圾进行处理。7、施工区域允许食物消费,食物消费只允许在指定位置,所有的食物残余物应放置在指定的垃圾箱内,午餐式饮食区必须保持干净并且无食物残留,包装纸,杯子等。8、禁止原料从高处扔下或坠落,所有废弃原料做
14、到随工作进程移出工作区域。所有原材料做到按指定位置堆放,区域保持整洁(不影响事故发生时逃生的需要)。9、可燃液体,固体材料做到远离火源。10、适当的消防设备一定要被放置在临近易燃物资存储和转移的所有位置。11、氧气、易燃气体系统必须准备经核准的逆流预防阀,瞬间制动器及减压装置。12、当燃料气体或氧气设备无人看管时,如午餐时间或工作完成后,要保证设备切断与来源的连接,燃料气体或氧气设备不能留在无人看守的被限空间内。19、焊接导线和设备在使用之前必须进行适当的维修和检查。暴露在外的导线必须单独使用和维修。20、当电焊机在移动过程中或当工人必须离开时电焊机必须关闭。22、准备适当的、经核准的灭火器直接用于任何正在执行焊接的场所。23、焊工需要佩戴经核准合格的眼部和头部的保护设备,焊工助手必须佩戴保护镜。焊工在焊接操作中需要带安全头盔。24、接地电缆放置在离接焊尽可能近的地方。25、项目设特定区域允许吸烟,在可能构成火灾危险的操作附近禁止吸烟。六、安全措施与监督1、安全员每日例会,班长对班组上岗
