《江苏某厂房改造消防水池基坑围护工程施工方案(钢板桩施工).doc》由会员分享,可在线阅读,更多相关《江苏某厂房改造消防水池基坑围护工程施工方案(钢板桩施工).doc(22页珍藏版)》请在第壹文秘上搜索。

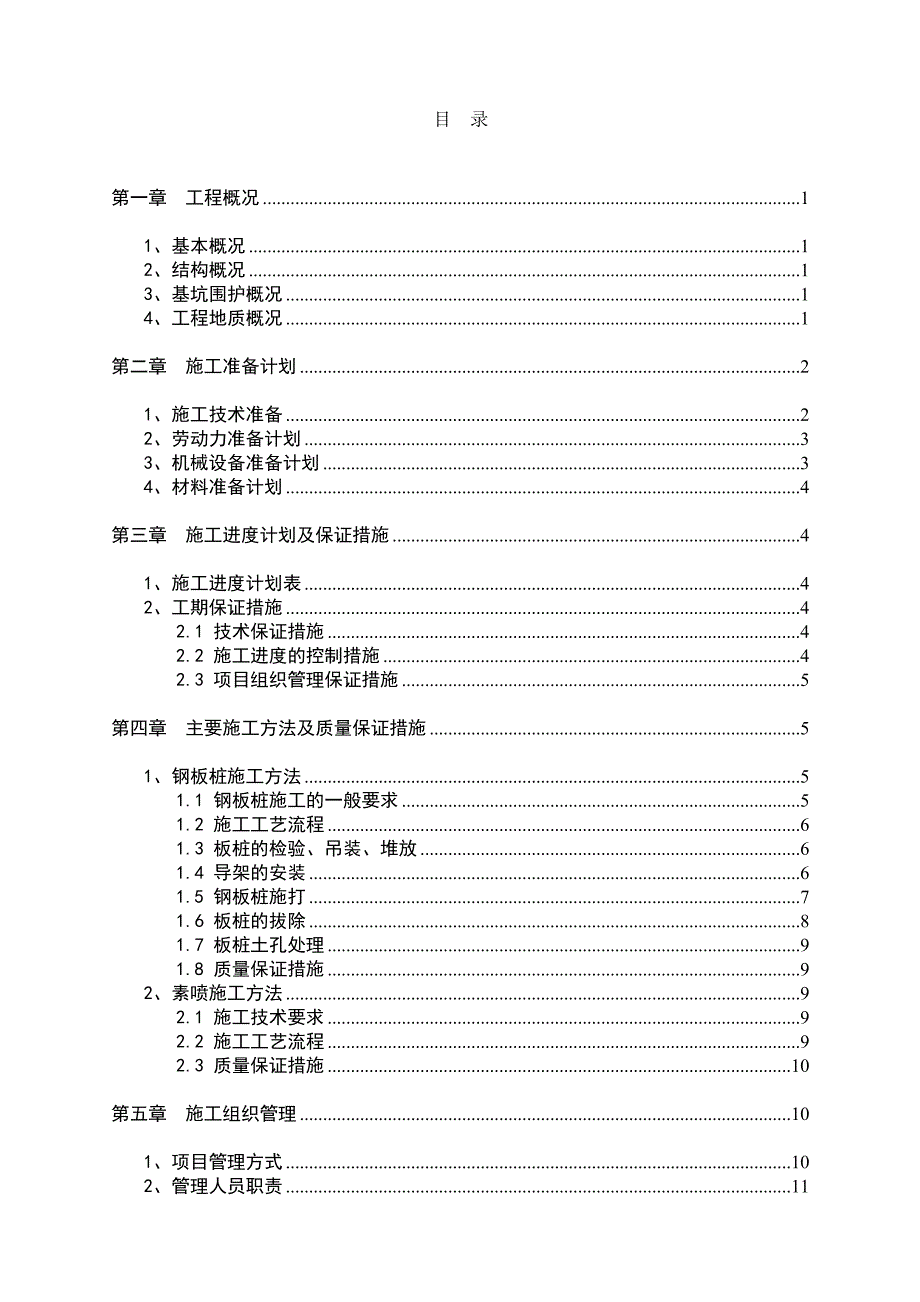

1、 某某科技园租赁厂房改造消防水池基坑围护工程施工方案 某某建筑集团有限公司(某某项目部) 目 录第一章 工程概况11、基本概况12、结构概况13、基坑围护概况14、工程地质概况1第二章 施工准备计划21、施工技术准备22、劳动力准备计划33、机械设备准备计划34、材料准备计划4第三章 施工进度计划及保证措施41、施工进度计划表42、工期保证措施42.1 技术保证措施42.2 施工进度的控制措施42.3 项目组织管理保证措施5第四章 主要施工方法及质量保证措施51、钢板桩施工方法51.1 钢板桩施工的一般要求51.2 施工工艺流程61.3 板桩的检验、吊装、堆放61.4 导架的安装61.5 钢板
2、桩施打71.6 板桩的拔除81.7 板桩土孔处理91.8 质量保证措施92、素喷施工方法92.1 施工技术要求92.2 施工工艺流程92.3 质量保证措施10第五章 施工组织管理101、项目管理方式102、管理人员职责113、现场组织管理12第六章 施工质量保证措施131、施工准备的质量控制132、施工过程中的质量控制程序13第七章 雨季施工及应急措施141、雨季施工142、应急措施143、特殊情况处理153.1 滑坡153.2 局部坍塌153.3 地表裂缝15第八章 工程安全生产保证措施151、安全机构的设立152、施工安全管理措施163、防火措施164、安全用电保证措施175、防台风、雷雨
3、措施18附表一 消防水池进度计划横道图-19第一章 工程概况1、基本概况工程名称:某某科技园租赁厂房改造消防水池基坑围护工程。工程地点:常熟东南开发区卢山路与富春江路交叉口东。建设单位:某某(常熟)包装有限公司。勘察单位:常熟市建筑设计研究院。施工单位:某某建筑集团有限公司2、结构概况建筑物性质如下表所示:建筑物名 称结构类型柱网(m)层数建筑物基础形式荷载有无地下室结构及其埋深办公楼框架6.0*20.05.0*4.81-2F独立柱基3500KN/柱无仓库框架6.0*20.01.2*20.01-2F独立柱基3500KN/柱无消防水池框架1F筏基约100 KN /m2-4.50米3、基坑围护概况
4、1、基坑北侧施工一排规格为型拉森钢板桩,水平间距400mm,长度为15m,钢板桩顶设置600400混凝土圈梁东侧进行1:2自然放坡.。2、2-2剖面:根据现场条件进行1:2自然放坡,坡面喷60mm,强度等级为C20,绑扎钢筋网6.5200200,水泥采用P.O42.5级普通硅酸盐水泥。3、本基坑采用坑内管井降水。4、工程地质概况根据勘察报告,本基坑受影响的地层情况如下所示:土层编号土层名称土层厚度(m)平均厚度(m)层 顶 标 高(m)层顶 埋 深(m)土 层 描 述-1淤泥1.301.301.90灰黑色,流塑,含腐植物,有臭味,仅小水沟内分布。-2素填土0.406.001.361.787.3
5、6杂色,松散,以粘性土为主,含建筑垃圾及植物根系,土质不均匀,全场地分布。回填时间3年左右。粘 土2.003.803.230.311.980.406.00黄褐色,可塑,含铁锰结核,无摇振反应,切面有光泽,韧性及干强度高,全场地分布。粉质粘土0.404.702.25-2.04-1.583.505.50灰褐色,可塑,夹粉土,无摇振反应,切面稍有光泽,韧性及干强度中等,全场地分布。粉 土0.703.902.47-5.62-2.364.308.80灰、浅灰色,稍中密,饱和,含云母碎屑,摇振反应迅速,无光泽,韧性及干强度低,部分孔揭露。粉质粘土2.302.802.58-6.64-3.605.808.90
6、灰色,软塑,夹粉土,摇振反应缓慢,切面稍有光泽,韧性及干强度中等,部分孔揭露。粉质粘土1.204.902.91-7.35-4.236.9010.30灰色,软塑,无摇振反应,切面稍有光泽,韧性及干强度中等,全场地分布。粉质粘土2.903.303.15-9.13-8.5511.2011.80灰色,软可塑,夹粉土,摇振反应缓慢,切面稍有光泽,韧性及干强度中等。粉质粘土1.502.101.83-12.30-11.4814.2014.60灰色,软塑,无摇振反应,切面稍有光泽,韧性及干强度中等。粘土未揭穿-14.40-13.1516.1016.60暗绿色,可塑,含铁锰结核,夹青灰色斑纹,无摇振反应,切面有
7、光泽,韧性及干强度高。 第二章 施工准备计划1、施工技术准备1、打桩等设备入场前,必须做好施工现场的三通一平准备工作,并清除现场妨碍施工的高空和地下障碍物,桩基行走路线地面坚实,以确保桩机行走、打桩安全作业。2、工程技术人员根据设计图纸测设基准轴线,并向外引测设立固定桩,并涂红色标志。请建设单位提供现场水准点,以备施工中校验控制桩顶标高。3、进行工程技术交底,会同建设方复验轴线、桩位并完备有关手续。经检查合格钢板桩采用汽车分批运输到位。4、对机械进行全面检查,确保各部位连接件牢固,并对润滑点加注润滑油。5、对电器设备.线路进行检查。2、劳动办准备计划拟投入本工程的劳动力如下表所示:钢板桩施工素
8、喷施工工种人数(个)工种人数(个)起重工2电焊工1桩工2钢筋工2指挥1喷砼工3测量员1水电工1电焊工1普工3小计7小计10总计17人3、机械设备准备计划序号机械设备名称型号与规格数 量单位用电功率1搅拌机1-4001台15KW2高压水管/1台/3空气压缩机VY-12/7/台45KW4干砼喷射机转V1台10KW5电焊机BX1-3002台30KW6钢筋切割机GJ-401台3 KW7履带吊机QU-161台/8震动锤BK-601个/9电焊机BX1-3001台30KW10全站仪苏州一光1台/11水准仪T21台/4、材料准备计划序号材料名称单位数量备注1型拉森钢板桩T233.552C25混凝土m3553B
9、20钢筋T1.546钢筋T1.65水泥T36.46黄砂T72.87石子T72.8 第三章 施工进度计划及保证措施1、施工进度计划表根据本工程的情况以及我公司所配备的施工机械设备和以往的施工经验,计划工期为41天,具体开工时间以开工报告为准(进度计划表横道图见附表一)。2、工期保证措施2.1 技术保证措施1、工程开工前,必须严格根据工期要求,提出工程总进度计划,并对其是否科学、合理,能否满足合同规定工期要求等问题,进行认真细致论证;2、在工程施工总进度计划的控制下,根据工作量来看,1台设备应能满足工期要求,若在施工过程中发现实际工效不能达到要求,则立即组织第2台设备进场,在施工期间坚持逐日(周)
10、编制出具体的工程施工计划和工作安排,每日完成不少于25根桩的工作量。并对其科学性、可行性进行认真的推敲;3、工程计划执行过程,要每天进行检查,如发现未能按期完成工程计划,必须及时检查分析原因,立即调整计划和采取补救措施,以保证工程施工总进度计划的实现。2.2 施工进度的控制措施1、建立严格的工序施工日记制度,逐日详细记录工程进度,质量、设计修改、工地洽商和现场拆迁等问题,以及工程施工过程必须记录的有关问题;2、坚持每周定期召开一次内部工程例会,由工程负责人主持,各专业工程施工负责人参加的工程施工协调会议,听取关于工程施工进度的汇报,对其中有关施工进度问题,结合监理工程例会的情况,提出明确的计划
11、调整意见;3、采用“干一观二计划三”的方针,提前为下道工序的施工,做好人力、物力和机械设备的准备,确保工程一环扣一环地紧凑施工;4、对于影响工程施工总进度的关键项目、关键工序,管理人员必须跟班作业,必要时组织有效力量,加班加点突破难点,以确保工程总进度计划的实现。2.3 项目组织管理保证措施1、实行项目法施工,项目经理和项目组负责人对施工管理人员和作业人员进行优化组合,采用技术熟练、责任心强的人员负责各工种的管理,并保证施工强度所要求的施工人数,必要时组织抢工期实行双班作业;2、每道工序定工日工时,确保当日任务当日完成,采取严格的奖罚措施,形成制度;3、及早制定相应的材料采购的计划,确保材料的
12、及时供应,确保工程进度款全部用于本工程,材料款、工资等各方面合理分配;4、根据现场要求,配备足够的机械设备和施工机具,及时做好机械设备的保养和维修工作,确保各设备处于良好状态。 第四章 主要施工方法及质量保证措施1、钢板桩施工方法采用振动打入法施工,钢板桩采用型拉森钢板桩,钢板桩顶采用800500钢筋混凝土冠梁围檩进行连接。 1.1 钢板桩施工的一般要求1、板桩的设置位置要符合设计要求,便于基础施工,即在基础最突出的边缘外留有施工作业面。2、基坑护壁板桩的平面布置形状应尽量平直整齐,避免不规则的转角,以便标准板桩的利用和支撑设置,各周边尺寸尽量符合板桩模数。3、整个基础施工期间,在挖土、吊运、
13、浇筑混凝土等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物。1.2 施工工艺流程平整场地测量定位放线并复核开挖走向沟槽铺设导向夹架吊车就位-起吊钢板桩插桩并测量其垂直度沉打钢板桩并随时观测圈梁施工地下室开挖地下工程全部完成,回填土后拔桩运桩出场。1.3 板桩的检验、吊装、堆放1、板桩的检验对板桩,一般有材质检验和外观检验,以便对不合要求的板桩进行矫正,以减少打桩过程中的困难。外观检验:包括表面缺陷、长度、宽度、厚度、高度、端头矩形比、平直度和锁口形状等项内容。2、板桩吊运装卸板桩宜采用两点吊。吊运时,每次起吊的板桩根数不宜过多,注意保护锁口免受损伤。吊运
