江苏某地铁高架车站站屋钢结构工程冬季施工方案.doc

上传人:p** 文档编号:951944 上传时间:2024-05-22 格式:DOC 页数:8 大小:27KB
下载 相关 举报
江苏某地铁高架车站站屋钢结构工程冬季施工方案.doc_第1页
第1页 / 共8页
江苏某地铁高架车站站屋钢结构工程冬季施工方案.doc_第2页
第2页 / 共8页
江苏某地铁高架车站站屋钢结构工程冬季施工方案.doc_第3页
第3页 / 共8页
江苏某地铁高架车站站屋钢结构工程冬季施工方案.doc_第4页
第4页 / 共8页
江苏某地铁高架车站站屋钢结构工程冬季施工方案.doc_第5页
第5页 / 共8页
江苏某地铁高架车站站屋钢结构工程冬季施工方案.doc_第6页
第6页 / 共8页
江苏某地铁高架车站站屋钢结构工程冬季施工方案.doc_第7页
第7页 / 共8页
江苏某地铁高架车站站屋钢结构工程冬季施工方案.doc_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《江苏某地铁高架车站站屋钢结构工程冬季施工方案.doc》由会员分享,可在线阅读,更多相关《江苏某地铁高架车站站屋钢结构工程冬季施工方案.doc(8页珍藏版)》请在第壹文秘上搜索。

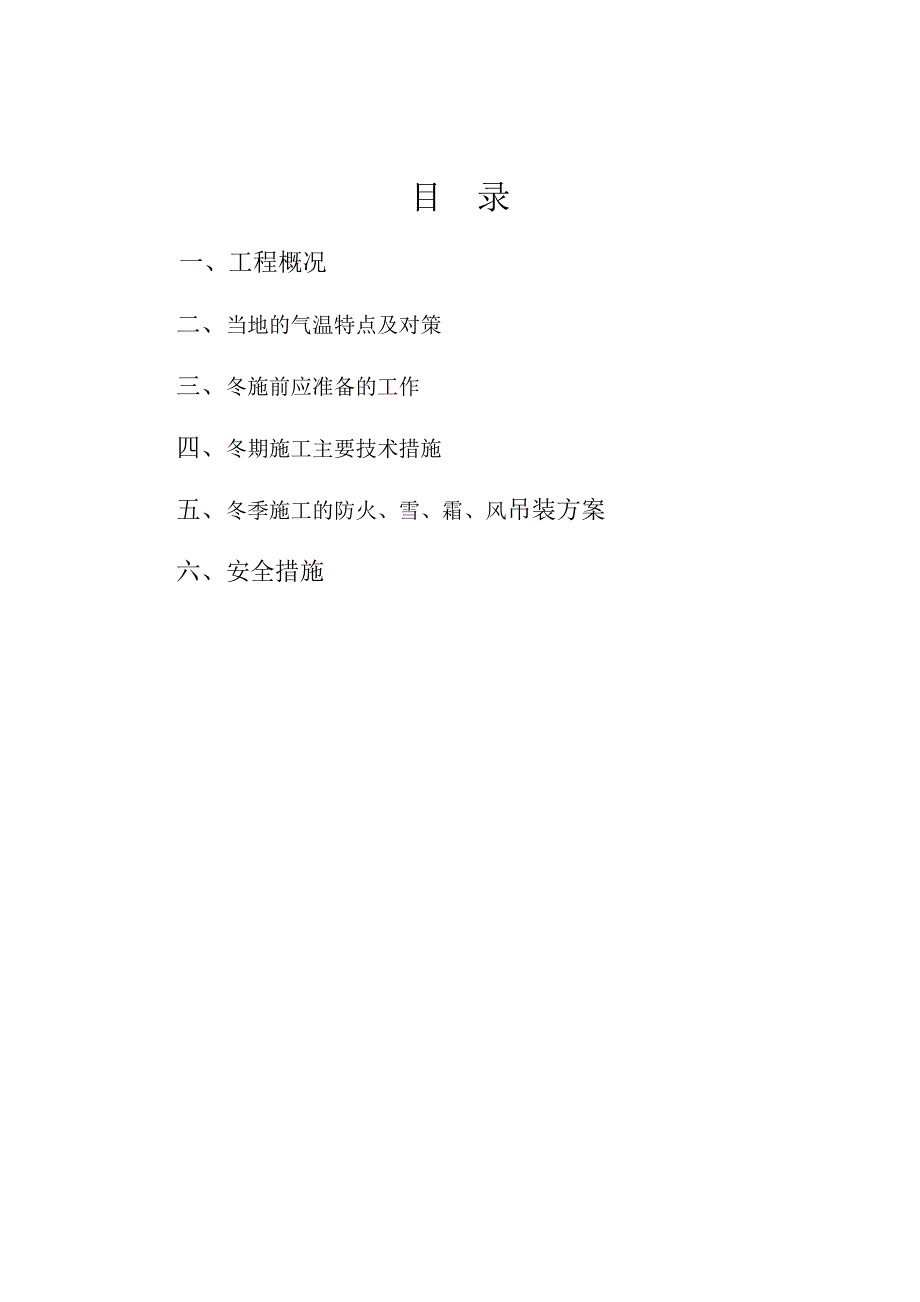

1、钢结构冬季施工方案编制: 审核:审批:某某结构有限公司某某项目部目 录一、工程概况二、当地的气温特点及对策三、冬施前应准备的工作四、冬期施工主要技术措施 五、冬季施工的防火、雪、霜、风吊装方案六、安全措施一、工程概况本工程为无锡地铁1号线高架车站站屋钢结构工程,主要包括天一路站,刘潭站及广石路南、北两个人行过街天桥。三个高架车站站屋钢结构总重量约为1200吨,铝锰屋面板约8200,工程总造价为2950.万元。天一站为高架三层侧式站,车站总长度为120M,标准宽度24.5M,屋顶标高19.72M。刘潭站为高架三层侧式站,标准宽度24.4M。广石路被规划北滨路分为南北两部分,车站采用地下两层地上两

2、层的岛式方案,车站总长度为374.22M,标准宽度18.5M。二、当地的气温特点及对策1、冬施的起止时间:当冬天到来时,如连续5天的日平均气温稳定在5以下,则此5天的第一天为进入冬施的初日;当天气转暖时,最后一个5天的日平均气温稳定在5以上,则此5天的最后一天为冬施的终日。根据江苏省气象局多年的气温统计,冬施一般为11月15日至次年的3月15日。无锡地区冬季最低气温-10左右,冻土深度30cm左右,冬季施工工期为4个月,根据气温变化,大致可分为两个阶段:初冬和严冬阶段。2、低温施工阶段(初冬阶段):大气平均温度0左右。无锡地区全年约40天,占冬施工期的46%,一般自11月中旬开始至12月中旬,

3、次年2月中旬至3月中旬,这40天虽然已进入冬期施工,但日作业环境温度基本处于正温,钢构安装基本按照常温施工即可。3、严冬施工阶段:指大气平均温度在-5左右,无锡地区全年为40天左右,占整个冬期施工的44%,一般自12月下旬至次年2月上旬,这40天内除有寒流外,一般日作业环境温度为-5以上。 根据钢结构的特点,并结合本工程的实际情况,在严冬阶段把焊接、吊装、设备安装、高强螺栓施工作为冬季施工的控制重点。三、 冬施前应准备的工作1、人员组织1.1冬季施前认真组织有关人员分析冬季施工作业计划,并组织编制冬季施工措施,所需材料在冬季施工前准备好。1.2项目夜间均设专职的值班人员,保证昼夜有人值班并做好

4、值班记录,同时负责收听和发布天气情况。1.3、应做好施工人员的冬季施培训工作,组织相关人员进行一次全面检查,施工现场的准备工作,包括临时设施、临电、机械设备、安装等工作。2、物资准备:2.1冬季施工前将所用到的材料准备齐全,主要包括:温度计,焊条烘干箱,焊条保温桶,保温防火石棉布,汽油喷灯或氧乙炔烤枪等。2.2材料进场后设专人保管。四、冬期施工主要技术措施 1、钢构件正温制作负温安装时,应根据环境温度的差异考虑构件收缩量,并在施工中将偏差进行调整。 2、焊条烘焙:焊条往往会因吸潮而使工艺性能变坏,造成电弧不稳、飞溅增大,并容易产生气孔、裂纹等缺陷。因此,焊条使用前必须严格烘干。一般酸性焊条:结

5、422(E4303)、结502(E5003)的烘干温度为 150-200,时间1小时;烘干后放在100-150的保温箱内,随用随取。焊条外露不得超过2小时,超过2小时重新烘焙,焊条烘焙次数不超过3次。焊接时间尽量选择在白天作业,上午9点至下午4点之间进行二级焊缝的焊接工作。3、为了减缓焊件焊后的冷却速度,防止产生冷裂纹。当温度低于0时,焊前要预热采用焊前预热、焊后还冷来降低焊接残余应力的变形。在需要焊接的构件坡口两侧各80-100MM范围内进行预热,焊接预热温度控制在30左右。焊接完后用防火石棉布进行包裹保温,使构件缓慢冷却。4、钢结构焊接时做好准备:焊条烘焙、坡口检查、设电弧引入、引出板和钢

6、垫板并点焊固定,清除焊接坡口、周边的防锈漆和杂物,焊接口预热。采用二人同时对称焊接,以减少焊接变形和残余应力。5、在负温度下露天焊接钢结构时,搭设临时防护棚。雨水、雪花不得飘落在炽热的焊缝上。6、参加负温钢结构施工的电焊工应经过负温度焊接工艺培训,考试合格,并取得相应的合格证。 7、构件组装时,清除接缝50mm内存留的铁锈、毛刺、泥土、油污、冰雪等杂物,保持接缝干燥无残留水分。8、负温下对9mm以上钢板焊接时应采用多层焊接,焊缝由下向上逐层堆焊,每条焊缝一次焊完,如焊接中断,在再次施焊之前先清除焊接缺陷后重新预热。严禁在焊接母材上引弧。 9、钢结构现场焊接安装时,如遇雪天或刮风天气,必须搭设防

7、护棚。 不合格的焊缝铲除重焊。10、环境温度低于0时,在涂刷防腐涂料前进行涂刷工艺试验,涂刷时必须将构件表面的铁锈、油污、毛刺等物清理干净,并保持表面干燥。雪天或构件上有薄冰时不得进行涂刷工作。11、冬季运输、堆放钢结构时采取防滑措施,构件堆放场地平整坚实无水坑,地面无结冰。同一型号构件叠放时,构件应保持水平,垫铁放在同一垂直线上,并防止构件溜滑。 12、使用钢索吊装钢构件时应加防滑隔垫,与构件同时起吊的节点板,安装人员需用的卡具等物用绳索绑扎牢固。 13、钢结构安装焊接工艺,一个构件两端不得同时进行焊接。14、安装前清除构件表面冰、雪、霜,但不得损坏涂层。15、负温下钢结构安装质量除遵守钢结

8、构工程施工及验收规范要求外,还应按设计要求进行检查验收。五、冬季施工的防火、雪、霜、风1、生活区宿舍内严禁使用电炉、严禁乱拉电线。2、生活区宿舍内严禁使用火炉取暖。3、现场内碘钨灯由专人管理使用完毕后马上拆除。4、储存氧气、乙炔区严禁明火。5、做好冬季消防器材的保温防冻工作。6、焊接作业区搭设防护棚。六、安全措施1、根据构件重量及现场场地情况合理选用吊装机械设备,安全系数要适当放大。严禁超负载作业。2、吊车回转半径内及起吊臂下方严禁站人,在吊装区域设置安全警戒带,非施工人员严禁进入吊装作业区域。地面人员不得在高空作业的正下方停留或通过,也不得在起重机的吊杆和正在吊装的构件下停留或通过。3、所有施工人员必须正确佩戴安全帽,高空作业人员必须系挂好安全带。严禁疲劳作业,严禁喝酒、抽烟。4、起重工信号工在吊构件前要和吊车司机统一指挥信号,避免发生错误操作。5、密切关注天气情况,遇有寒流或大风天气时,提前做好防护应急准备。6、吊装索具、钢丝绳、吊钩等在每吊装完一次构件后必须查看,发现断股开裂等问题要及时更换新的吊具。7、在钢柱操作平台底部和水平通道之间搭设爬梯作为人员上下用。10、所有涉及人员行走的位置必须设置安全绳,作为安全带的悬挂点。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
