江苏某多层建筑承台地梁土方开挖施工方案.doc

上传人:p** 文档编号:951962 上传时间:2024-05-22 格式:DOC 页数:15 大小:251.37KB
下载 相关 举报
江苏某多层建筑承台地梁土方开挖施工方案.doc_第1页
第1页 / 共15页

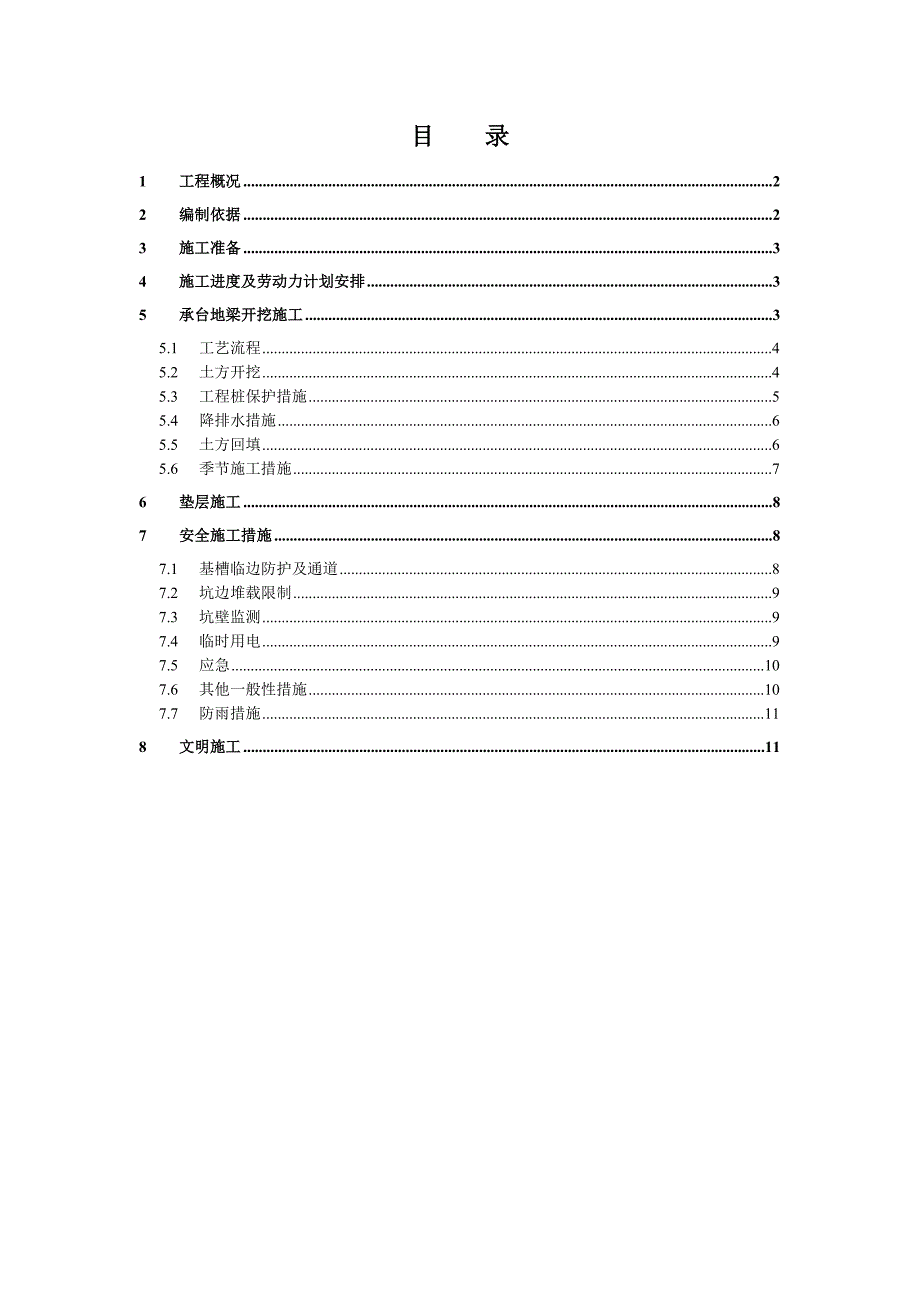

江苏某多层建筑承台地梁土方开挖施工方案.doc_第2页
第2页 / 共15页

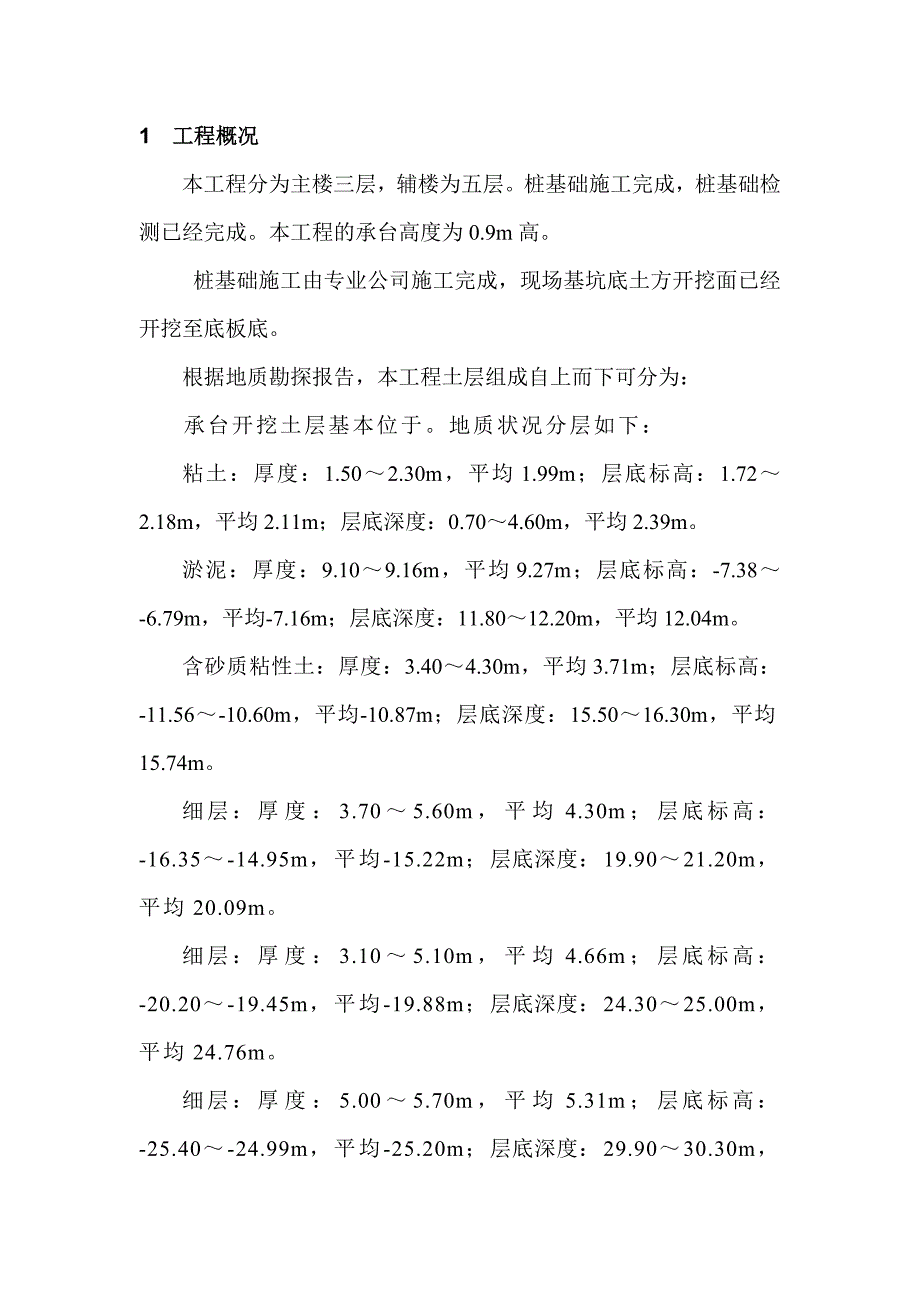

江苏某多层建筑承台地梁土方开挖施工方案.doc_第3页
第3页 / 共15页
江苏某多层建筑承台地梁土方开挖施工方案.doc_第4页
第4页 / 共15页
江苏某多层建筑承台地梁土方开挖施工方案.doc_第5页
第5页 / 共15页
江苏某多层建筑承台地梁土方开挖施工方案.doc_第6页
第6页 / 共15页
江苏某多层建筑承台地梁土方开挖施工方案.doc_第7页
第7页 / 共15页
江苏某多层建筑承台地梁土方开挖施工方案.doc_第8页
第8页 / 共15页
江苏某多层建筑承台地梁土方开挖施工方案.doc_第9页
第9页 / 共15页
江苏某多层建筑承台地梁土方开挖施工方案.doc_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《江苏某多层建筑承台地梁土方开挖施工方案.doc》由会员分享,可在线阅读,更多相关《江苏某多层建筑承台地梁土方开挖施工方案.doc(15页珍藏版)》请在第壹文秘上搜索。

1、承 台 地 梁 开 挖 方 案批 准: 审 核: 编 制 : 编制单位: 日 期: 目录1工程概况22编制依据23施工准备34施工进度及劳动力计划安排35承台地梁开挖施工35.1工艺流程45.2土方开挖45.3工程桩保护措施55.4降排水措施65.5土方回填65.6季节施工措施76垫层施工87安全施工措施87.1基槽临边防护及通道87.2坑边堆载限制97.3坑壁监测97.4临时用电97.5应急107.6其他一般性措施107.7防雨措施118文明施工111 工程概况 本工程分为主楼三层,辅楼为五层。桩基础施工完成,桩基础检测已经完成。本工程的承台高度为0.9m高。桩基础施工由专业公司施工完成,现

2、场基坑底土方开挖面已经开挖至底板底。根据地质勘探报告,本工程土层组成自上而下可分为:承台开挖土层基本位于。地质状况分层如下:粘土:厚度:1.502.30m,平均1.99m;层底标高:1.722.18m,平均2.11m;层底深度:0.704.60m,平均2.39m。淤泥:厚度:9.109.16m,平均9.27m;层底标高:-7.38-6.79m,平均-7.16m;层底深度:11.8012.20m,平均12.04m。含砂质粘性土:厚度:3.404.30m,平均3.71m;层底标高:-11.56-10.60m,平均-10.87m;层底深度:15.5016.30m,平均15.74m。细层:厚度:3.7

3、05.60m,平均4.30m;层底标高:-16.35-14.95m,平均-15.22m;层底深度:19.9021.20m,平均20.09m。细层:厚度:3.105.10m,平均4.66m;层底标高:-20.20-19.45m,平均-19.88m;层底深度:24.3025.00m,平均24.76m。细层:厚度:5.005.70m,平均5.31m;层底标高:-25.40-24.99m,平均-25.20m;层底深度:29.9030.30m,平均30.07m。2 编制依据1. 由“连云港市建筑设计研究院有限公司”设计的本工程图纸;2. 我局类似工程的施工管理经验和技术装备状况;3. 国家及行业、地方规

4、范、标准;4. 建筑施工手册第四版。3 施工准备1. 本工程承台、地梁开挖主要施工机具:1台反铲挖掘机、4台自卸汽车、斗车和铁锨若干;2. 现场测量放线完成,经过监理单位的复核;3. 施工作业照明电源接通;4. 作业人员施工前经过“三级”安全技术交底教育。4 施工进度及劳动力计划安排根据总体体施工进度计划,承台、地梁开挖、模板工程、垫层砼施工时间计划为 天,开始时间为 年 月 日。按照现场实际情况计划开始时间暂定于 年 月 日。承台、地梁的钢筋混凝土施工在结构管桩基础施工完且桩基础检测合格后进行,计划开始时间暂定于 年 月 日。详细承台、地梁和砖胎膜施工进度计划见后附表。根据施工现场的工程量,

5、计划进场施工作业人员为:砖工及小工 人、木工约 人、钢筋工(包括制作和安装) 人、混凝土工 人、防水施工 人。5 承台地梁开挖施工承台、地梁土方开挖采用机械辅以人工的方式进行,若基槽开挖深度超过1.5m,开挖边坡采用0.75放坡形式,槽底作业面距离边坡底预留300mm宽。承台开挖后,在基槽中部或坡底边角位置设置集水坑,由水泵排水(详见后附图),便于垫层浇筑后防水施工。混凝土板下的承台、地梁位置开挖后采用砖胎膜砌筑,回填后底板施工结构。开挖土方行走路线图见后附图5.1 工艺流程本工程土方开挖计划分区分段进行,由4个开挖点顺序展开。测量放线桩承台及地梁部位土方开挖桩承台及地梁底垫层、破桩头垫层混凝

6、土桩承台及地梁模板按装承台及地梁钢筋绑扎混凝土浇筑桩承台及地梁模板拆除回填夯实。5.2 土方开挖开挖分区、分段进行,开挖一段即进行砖胎膜砌筑和砼垫层施工,防止雨水侵浸开挖的地基层,每段依次完成开挖和垫层浇筑、砖胎膜砌筑工程。基槽地梁、集水坑、承台等采用反铲开挖,同时辅以人工配合方式进行开挖,槽底预留约15cm厚土层人工清理。工程桩周边200mm内采用人工开挖,防止机械碰坏工程桩。.开挖过程中,要随时监测开挖面的位置、标高,防止超挖。基坑、基槽开挖出的淤泥质土方全部外运处理,不能再用于回填。对于在开挖过程中因控制不好而导致的超挖部位,采用回填材料分层夯填的办法处理,分层夯实严格控制分层高度,不超

7、过300mm。在承台地梁开挖过程中,每开挖一层,对裸露的预应力管桩及时进行截桩施工,桩顶达到设计标高为止。为便于进行后续工程施工,承台、地梁开挖从一边顺序进行,严禁间隔跳挖、随意遍地开挖。5.3 工程桩保护措施为保护已完工的工程桩在承台地梁开挖过程中不被损伤,在开挖中采取如下保护措施:1. 派专人负责指挥开挖、运土机械,运输车辆距离工程桩的不小于1.5m;2. 在工程桩的位置用白灰标示出位置线,工程桩周围范围200mm内严禁机械开挖,由人工开挖;3. 工程桩在土方开挖过程中,随开挖作业面截断,截桩中不得损坏桩身,采用小型切割机配合人工凿的方式,截断后的工程桩孔口采用木板遮盖;4. 运输道路在开

8、挖前修好,开挖、运输机械严禁停靠在工程桩位上;5. 在开挖过程中截桩,特别注意不能损坏工程桩,严禁用铁锤硬凿工程桩的有效桩身,采用切割机切割桩身的方法。5.4 降排水措施场地地下水较发育,孔隙水主要赋存于第四系土层中,受大气降水渗透补给,以渗流及蒸发的方式排泄;下层基岩裂隙水,赋存于基岩裂隙中,靠大气降水及上层地下水补给。勘察时测得各钻孔地下水稳定水位埋深为4.205.60m,平均为4.86m,水位标高为13.9216.99m平均为15.61m;本工程地下水量较丰富,考虑承台开挖后的降水采用降、排水相结合的方式,如下图:5.5 土方回填本工程开挖出的土质适合再回填,开挖后的回填材料若采用其他材

9、料由建设单位、监理确定。原有破碎的混凝土块大于150mm以上,不得作为回填材料处理。土方回填过程中严格按照规定的要求,分层回填夯实,分层厚度根据打夯机的性能确定,一般情况下人工回填不超过300mm、机械碾压不超过800mm,如果回填材料比较干燥,在回填夯实过程中,要适当洒水夯实。5.6 季节施工措施因本工程地下水较高且比较丰富,因此在基槽开挖过程中做好防雨、降水、排水措施是工程顺利施工开展的关键。下雨严禁开挖基槽。由于基底标高相对地下水位较低,在开挖时必然有地下水渗入基坑内,给施工造成一定困难,因此在每个独立承台开挖后,设置集水坑或降水井,采用水泵将地下水或雨水排到周边的排水沟内经沉淀后排入市

10、政管网。基槽开挖后,若承台施工时间较长,边坡裸露,为防止雨水深入侵蚀导致滑坡,基槽顶部用砖砌挡水槛(200mm高),防止雨水沿边坡流入基槽底。注意收听天气预报,在台风、暴雨来临前,采用书面和电话通知的方式,项目部及时传达到施工作业班组、队,在生活区、施工区的醒目位置张贴台风、暴雨信息,做好准备措施。地面排水沟不得堵塞,定期清理和疏通沟、管内的淤泥、垃圾,保证排水畅通,特别是在雨季来临前。安排专人负责雨季施工现场的排水,现场抽水设备定期检查维修,及时淘汰更新报废的设备。严禁长时间雨水浸泡已开挖后的基坑、槽,雨后在24小时内坑槽内雨水及时排净。雨后开挖时,场地不能满足运土车辆行走时,采用碎石或砖块

11、垫路,特殊情况下,路面加垫钢板。6 垫层施工垫层拟采用商品活沥青混凝土,由塔吊、溜槽、手推车等运输至所需地点,垫层的标高、平整一定要严格控制,具体方法是在垫层区域设置水泥砂浆灰饼,用灰饼控制垫层标高。一些部位的垫层浇筑应支设模板,如地梁同桩承台交接位置等的垫层垫层表面采用平板振捣器振捣。垫层混凝土施工完毕后,其标高要经过复查,确认无误后方可进行下道工序,在上表面标高不应有正误差,以免影响底板的施工。砖胎模要砌筑在垫层混凝土上,故垫层的宽度要满足砖胎模的砌筑尺寸;大开挖后的承台、地梁不砌筑砖胎膜的部位垫层,浇筑宽度大于结构每边100mm,便于支设模版。7 安全施工措施7.1 基槽临边防护及通道1

12、. 基槽开挖后,超过1.5m深度的基槽临边必须做安全防护栏杆(不低于1.2m高),栏杆上采用密目安全网满挂遮护;2. 上下基槽铺设爬梯或马道,禁止人员无通道攀爬,具体位置现场确定;7.2 坑边堆载限制基槽开挖后坑边的堆载,限制在基坑前沿2m范围内不能长时间堆载任何重件物品,活荷载控制在0.5t/m2以内。基槽开挖支护属临时工程,安全储备均较小,而开挖基槽又会增大对支护系统的土压力,因此在开挖时一定要注意对坑壁的保护,不能对以有坑壁产生破坏。7.3 坑壁监测根据实际情况在较深基坑顶布设沉降位移观测点,定期进行观测(主要以目测观察为主,仪器监测辅助),以随时掌握了解基坑(槽)状况。对于突降大雨或坑

13、边必须堆放重型构件时,要加大观测的频次,及时通知有关单位,以便及时作出对应措施。7.4 临时用电临时用电的电缆、电箱、灯具必须符合项目临时用电安全规章要求的规定,临时用电机具的漏电保护装置齐备完好,照明灯具采用防雨、防爆的安全灯具。7.5 应急监测发现坑壁突然有较大的位移,要立即撤除坑壁堆载,并及时向监理及业主通报,协商处置方案。发现护壁表面有局部坍塌的可能,采取局部沙包堆砌或者加打木桩、土钉、钢桩及钢管的方法加固,重新护面的方法处理,同时通报监理及业主。序号项目数量位置1槽钢14# 50条现场2木桩300条3水泵2台现场库房4钢管3.0m200条现场5砂袋100条现场库房7.6 其他一般性措

14、施任何人员出入基坑均要走指定的通道,不准攀登其他地方,不得擅自将基坑周边的栏杆开口。不得在基坑顶直接向坑底抛扔任何工具材料。注意安全用电,尤其是雨天施工,切实遵守用电安全的各项规章制度,各用电设备要做到“一箱、一机、一闸、一漏电、一锁”工人配备必要的劳动保护用品,加强对工人的安全意识教育。7.7 防雨措施开挖后基槽要及时清底,浇筑垫层及砌筑砖模。对于大基槽的新开挖面,如果在未作垫层及砌筑砖胎模的情况下突降暴雨,为防止边坡可能出现的坍塌,边坡采用在边坡上复盖彩条布或其他防雨材料,同时基础加强排水。遇上大雨,如果水泵的功率不够时,采用备用的大功率水泵,保证各基槽面不积过多的水。8 文明施工1. 随着土方开挖,按照规范在基坑周边坡顶设置安全护拦,护栏高度不低于1.2m,采用密目安全网维护;分级防坡位置,分级防护。2. 在基坑周边3m范围内不能堆载和行驶重载车辆,3m外堆载不得超过10kpa;3. 在边坡上设置明确的警示标志,加强对挖掘机驾驶员的安全教育,使在土方开挖过程中避免挖掘机碰撞已施工好的边坡的事故;4. 基坑在机械开挖后,辅以人工修整

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
