江苏某小区高层住宅楼减压井降水施工方案.doc

上传人:p** 文档编号:951995 上传时间:2024-05-22 格式:DOC 页数:12 大小:39.50KB
下载 相关 举报
江苏某小区高层住宅楼减压井降水施工方案.doc_第1页
第1页 / 共12页
江苏某小区高层住宅楼减压井降水施工方案.doc_第2页
第2页 / 共12页
江苏某小区高层住宅楼减压井降水施工方案.doc_第3页
第3页 / 共12页
江苏某小区高层住宅楼减压井降水施工方案.doc_第4页
第4页 / 共12页
江苏某小区高层住宅楼减压井降水施工方案.doc_第5页
第5页 / 共12页
江苏某小区高层住宅楼减压井降水施工方案.doc_第6页
第6页 / 共12页
江苏某小区高层住宅楼减压井降水施工方案.doc_第7页
第7页 / 共12页
江苏某小区高层住宅楼减压井降水施工方案.doc_第8页
第8页 / 共12页
江苏某小区高层住宅楼减压井降水施工方案.doc_第9页
第9页 / 共12页
江苏某小区高层住宅楼减压井降水施工方案.doc_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《江苏某小区高层住宅楼减压井降水施工方案.doc》由会员分享,可在线阅读,更多相关《江苏某小区高层住宅楼减压井降水施工方案.doc(12页珍藏版)》请在第壹文秘上搜索。

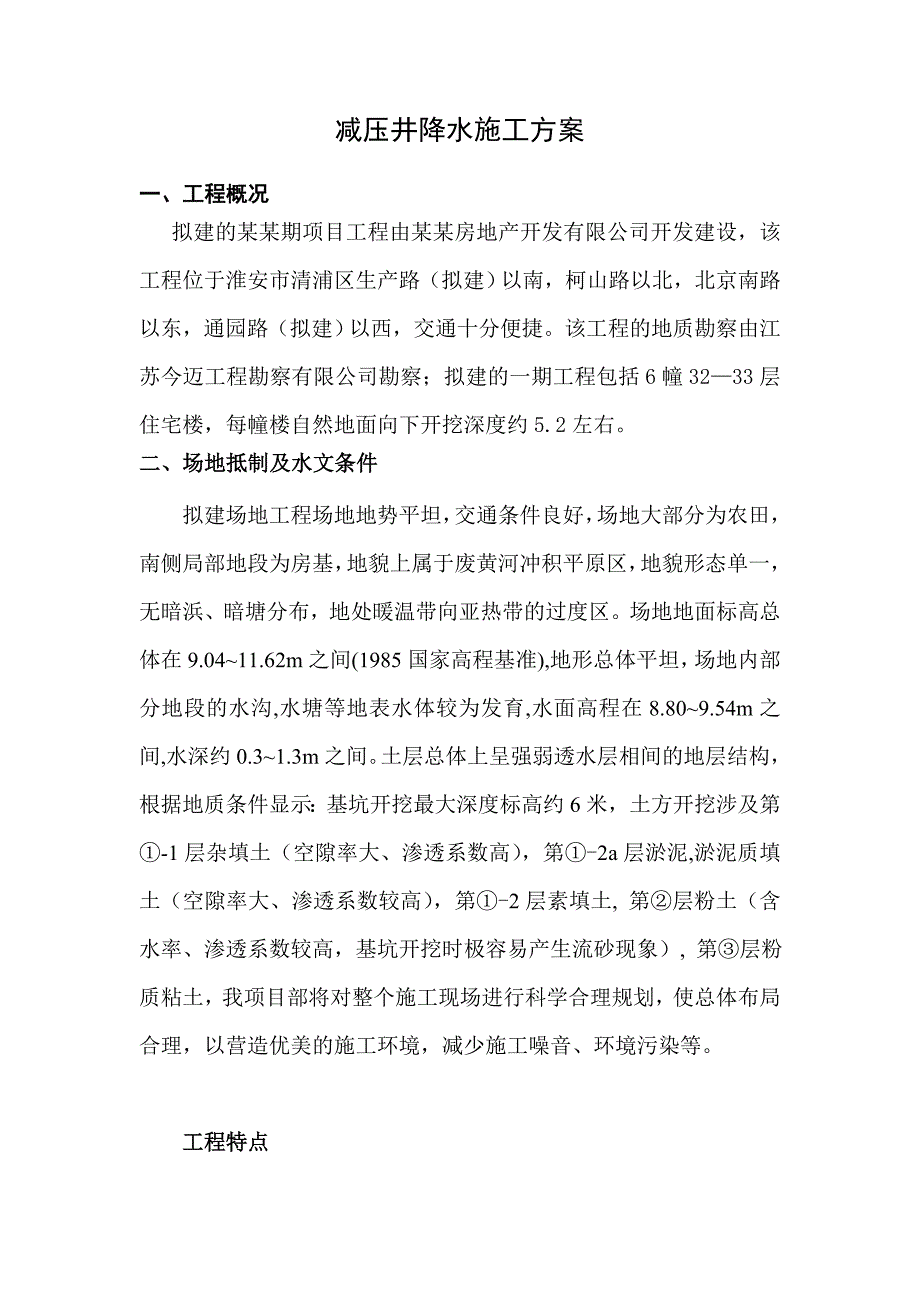

1、某某项目工程减压井降水施工方案某某集团股份有限公司 减压井降水施工方案一、工程概况拟建的某某期项目工程由某某房地产开发有限公司开发建设,该工程位于淮安市清浦区生产路(拟建)以南,柯山路以北,北京南路以东,通园路(拟建)以西,交通十分便捷。该工程的地质勘察由江苏今迈工程勘察有限公司勘察;拟建的一期工程包括6幢3233层住宅楼,每幢楼自然地面向下开挖深度约5.2左右。二、场地抵制及水文条件拟建场地工程场地地势平坦,交通条件良好,场地大部分为农田,南侧局部地段为房基,地貌上属于废黄河冲积平原区,地貌形态单一,无暗浜、暗塘分布,地处暖温带向亚热带的过度区。场地地面标高总体在9.0411.62m之间(1

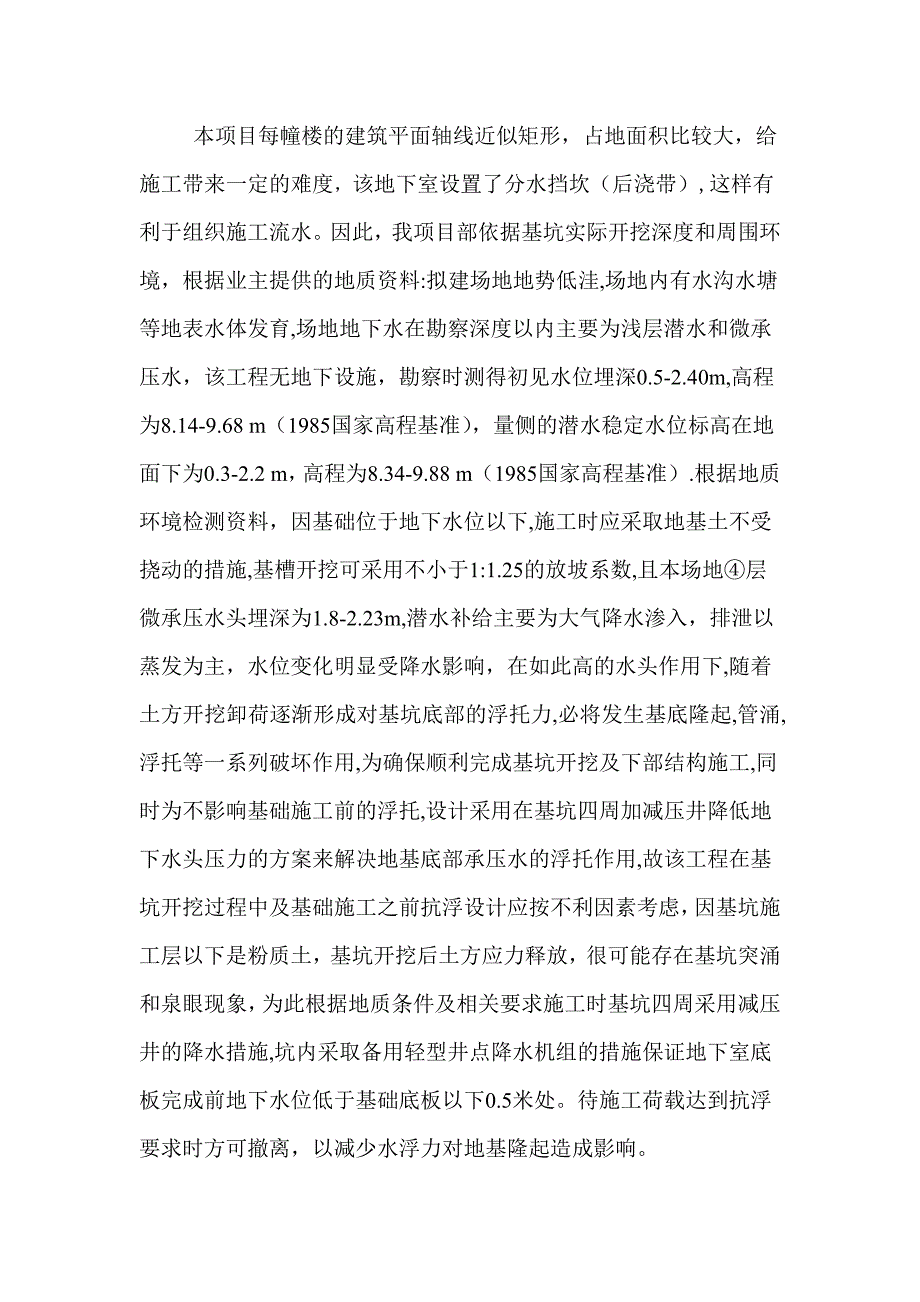

2、985国家高程基准),地形总体平坦,场地内部分地段的水沟,水塘等地表水体较为发育,水面高程在8.809.54m之间,水深约0.31.3m之间。土层总体上呈强弱透水层相间的地层结构,根据地质条件显示:基坑开挖最大深度标高约6米,土方开挖涉及第-1层杂填土(空隙率大、渗透系数高),第-2a层淤泥,淤泥质填土(空隙率大、渗透系数较高),第-2层素填土, 第层粉土(含水率、渗透系数较高,基坑开挖时极容易产生流砂现象), 第层粉质粘土,我项目部将对整个施工现场进行科学合理规划,使总体布局合理,以营造优美的施工环境,减少施工噪音、环境污染等。工程特点本项目每幢楼的建筑平面轴线近似矩形,占地面积比较大,给施

3、工带来一定的难度,该地下室设置了分水挡坎(后浇带),这样有利于组织施工流水。因此,我项目部依据基坑实际开挖深度和周围环境,根据业主提供的地质资料:拟建场地地势低洼,场地内有水沟水塘等地表水体发育,场地地下水在勘察深度以内主要为浅层潜水和微承压水,该工程无地下设施,勘察时测得初见水位埋深0.5-2.40m,高程为8.14-9.68 m(1985国家高程基准),量侧的潜水稳定水位标高在地面下为0.3-2.2 m,高程为8.34-9.88 m(1985国家高程基准).根据地质环境检测资料,因基础位于地下水位以下,施工时应采取地基土不受挠动的措施,基槽开挖可采用不小于1:1.25的放坡系数,且本场地层

4、微承压水头埋深为1.8-2.23m,潜水补给主要为大气降水渗入,排泄以蒸发为主,水位变化明显受降水影响,在如此高的水头作用下,随着土方开挖卸荷逐渐形成对基坑底部的浮托力,必将发生基底隆起,管涌,浮托等一系列破坏作用,为确保顺利完成基坑开挖及下部结构施工,同时为不影响基础施工前的浮托,设计采用在基坑四周加减压井降低地下水头压力的方案来解决地基底部承压水的浮托作用,故该工程在基坑开挖过程中及基础施工之前抗浮设计应按不利因素考虑,因基坑施工层以下是粉质土,基坑开挖后土方应力释放,很可能存在基坑突涌和泉眼现象,为此根据地质条件及相关要求施工时基坑四周采用减压井的降水措施,坑内采取备用轻型井点降水机组的

5、措施保证地下室底板完成前地下水位低于基础底板以下0.5米处。待施工荷载达到抗浮要求时方可撤离,以减少水浮力对地基隆起造成影响。根据当地经验拟建场地地下水位较高,加之年降水量较大,雨水季节地基土全部浸于水下;为确保拟建场地施工安全,施工前现场应配备一定数量的抢险、堵漏设备和材料;施工过程中建设单位应委托有资质的单位安排定期做好基坑变形的监测工作并做好详细、全面的监测记录,如四周已建建筑物、道路及地下管线的沉降,地下水位等,并及时反馈检测结果,因此,为方便土方开挖,基坑四周采用深井降水和坑内备用轻型井点设备的方式或明沟相结合的方式保证基坑开挖时每个工作面都应及时排水,保持坑内干燥; 三、减压井施工

6、 1.减压井根据建筑物的布置形式,主要分布在基坑外侧,图纸设计的落水漏斗是从自然地面向下半径按12米考虑, 但根据工程的实际需要,落水半径应从地板下起算时方能起到降水效果,实现降水的预期目的,如按基坑开挖深度在4米内且将井孔布置在基坑四周的边坡上时计算的降水覆盖面积为:深H=12-4=8米;即落水半径R=8米,(基坑中央不布置井孔,因地质报告显示第三层的粉质粘土能阻隔下面承压水头)时才能确保降水深度在4米深的地板以下,因此每一减压井的覆盖面积约在64平方米左右,每相邻的两个减压井的间距应不大于16米布置,孔径为500,减压井滤管段10米均置于土方深层内,井管采用直径315双壁波纹管制作而成.减

7、压井结构形式见附图。 2.减压井施工工艺 减压井施工过程可分为测量,造孔,清孔,下井管,回填反滤料和洗井等多项工序的具体流程. 3.减压井施工方法: 3.1施工准备:1、井位测量放样:根据有关的测量三角控制网点和水准网点后按照设计图纸和施工规范要求,进行井位测量定位,确定减压井位置,同时测量孔口高程并按照设计图纸进行编号。2、反滤料准备:反滤料规格按D15=2.5mm,D50=3.5mm,D60=5mm,Dmax=9mm,Dmin=1.5mm进行筛选,每孔按理论计算值总量的1.2倍进行备料。3、井管制作:井管采用315的双壁波纹管,滤管长度为9-11m,按孔隙率15-17%布置滤孔、因波纹管外

8、侧凸显处可代替龙骨筋可直接在外裹网孔尺寸为6080目的两层专用滤网(如井管采用金属管时滤管段外壁应分布5条6的龙骨筋,外缠10#铁丝,铁丝并用3铁丝扎牢在钢筋骨架上),滤管底部垫直径为400mm的木板封口,上升管为6m一节,采用自然连接。4、机械就位,经管理检查孔位,测量成果合格后,将专用的回旋钻机安放到选定的孔位上,将钻头对准孔位,调平并加以固定,校核钻杆垂直度,控制垂直度偏差在0.8%以内。5、钻孔、成孔钻机调试完毕即可钻进,采用清水钻进,根据不同地层选取不同的钻进参数,根据地层土质的不同选取不同的泥浆比重,钻进深度比设计孔底标高大于50公分,以备孔底先填50cm厚的反滤料。6、清孔、清渣

9、7、钻进至设计孔高程后,及时进行清孔、清渣,清孔、清渣、换浆采用反循环方式进行,置换后的泥浆比重在1.05-1.1,沉渣控制在5cm之内。8、下井管,填反滤料 成孔后并经验收合格,孔底先填50cm厚的反滤料,然后立即安装井管,加工好的滤料管采用人工一次性整体吊装,井管采用法兰连接在地面,井管段与孔墙壁孔隙填充粒径大于滤网孔径的反滤料一次性形成填料,填至设计标高。9、洗井:回填结束后,采用清水在压缩空气配合的水气轮换法洗井,大约洗井24h后,测其含砂量,视觉为清水即可中止。四、减压井施工质量控制 基坑开挖的允许标高要受到基坑内水压水位的制约,减压井降排水能够达到设计要求,直接关系着土方开挖的进度

10、和安全以及地板施工时的地基浮托安全。这就要求减压井开挖时具有较大的出水量,在安全的条件下能很快地降低地下水位达到设计要求。影响试压井降水效果的因素是多方面的,主要因素有:水文地质条件,减压井施工质量,减压井口标高。因此,在减压井的施工过程只要对成井质量控制显得尤为重要:1、必须24小时有人值班,出现故障及时排除,保证降水设备正常运转。 2、现场若需停电,及时联系,作好善后工作,以防地下水升高。 3、井点间距按要求均匀布置,井深要满足方案。 4、施工质量标准:按国家规范、标准要求进行施工,井管中专用泵安装完毕后,需进行试抽,以检查有无缺陷现象。施工时应连续抽水,以免引起滤网堵塞和井孔沉淀而引起边

11、坡塌方等事故,一般在抽水2到10天后水位基本稳定,确保在10天后土方正常开挖。正常出水规定是“先大后小,先混后清,”否则应进行检查,找出原因,及时纠正,随时接受和配合甲方管理人员、监理和上级主管部门的检查和验收。 5、电梯井及机房的基础比其他部位要深,有可能地下水会影响到施工,应配合土建要求,在这些特殊地方增加临时减压井布管吸水,确保施工正常。五、安全保证措施 1、井点成孔和下井管时确保准确无误,严密注意行人安全。 2、机电设备应有专人监护,24小时有人值班,水泵和部件检修时必须切断电源,严禁带电工作。 3、配置专用漏电保护装置,设备接地电阻值应小于0.5,确保用电安全。 4、在土建配合施工过

12、程中如遇特殊情况,采取特殊措施。六、减压井施工要点主要有以下几方面: 1、减压井滤管段必须在透水层土层中,滤管孔率、滤网的选择都必须达到设计要求。 2、反滤料粒径一定要按照设计的要求的规格进行筛选并清洗干净,以保证反滤效果。 3、成孔过程中,应严格按照孔斜率在 0.8%以内,对空斜率大于0.8%的钻孔,采用重新扫孔等措施进行纠偏,使孔斜率达到设计要求。 4、井管吊放、定位应准确位于孔中央,填充反滤料时应一次性对称均匀投料,以免滤管单边贴近孔壁。 5、洗井一定要达到设计要求,以确保透水效果良好。七、土方开挖过程中的减压排水 因该基坑比较深,土方采取分层后退进行开挖,每层土方开挖首先从浅部范围内开

13、始,向下有方向推进,并在基坑上口设计临时集水井,减压井排水时通过塑料软管排至临时集水井,再用抽水泵排出。 每幢楼在土方开挖前10-15天首先启动减压井进行排水降低水位,当地下水位降低到该层设计提出的容许水位时进行该层土方开挖。在开挖过程中,需尽可能保护孔口,注意行人安全和异物掉落,做到勤检查,勤汇报。根据减压井分布情况,我们将排水软管管路集中布置在基坑外侧由临时集水井排出,在开挖基坑中部土方时用人工将排水软管移开,待开挖后将其移回。在开挖至减压井附近的土方时,派专人指挥措施,同时应注意减压井排水过程应尽量保持连续,严禁随意关闭。八、减压井封堵随着基础施工进度,逐步提高减压井井口,在上部荷载(或

14、基础混凝土施工时)足以抵抗浮力时,减压井进行封堵,采用防渗漏、膨胀砼回灌的办法处理。九、减压井的优点减压井用于深基坑开挖中具有如下优点:1、它能有效地降低基坑内地下水水压水头,保证基础施工安全。2、可有效控制地下水水降速度,保证周边已有建筑均匀沉降在允许范围内。3、减压井井口标高可根据施工进度需要降低或抬高,能有效控制出水量。4、可用简单有效的封堵措施对完成使命的减压井进行封堵。十、减压井在基坑开挖过程中的不足之处。1、排水过程中,管路繁多,影响开发进度;2、在开外过程中,容易受机械磕碰,土体挤压而造成破坏,一旦破坏漏水后修复处理起来比较麻烦。3、采用钢管做井管,在土方过程中的接管、拆管比较麻

15、烦,建议采用PVC波纹塑料管或无砂混凝土管替换。4、洗井时间较长、效率低。5、降低井管孔口的拆管时,井水外涌,操作条件相对较差。施工组织设计(方案)审批表工程名称某某大名都 日 期2010年5月10日现报上下表中的技术管理文件,请予以审批。类 别编 制 人册 数页 码施工组织设计减压井降水施工方案罗玉平1审核意见: 有 无 附页总承包单位名称: 审核人: 审核日期: 年 月 日 审批意见:审批结论: 同意 修改后报 重新编制审批部门(单位): 审批人: 日 期: 年 月 日注:附施工组织设计、施工方案。施工组织设计(方案)报审表工程名称:某某大名都 编号:致: 江苏金丰华工程监理咨询有限公司 (监理单位全称)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
