江苏某甲类危险品仓库施工组织设计.doc

上传人:p** 文档编号:952095 上传时间:2024-05-22 格式:DOC 页数:29 大小:107.10KB
下载 相关 举报
江苏某甲类危险品仓库施工组织设计.doc_第1页
第1页 / 共29页
江苏某甲类危险品仓库施工组织设计.doc_第2页
第2页 / 共29页
江苏某甲类危险品仓库施工组织设计.doc_第3页
第3页 / 共29页
江苏某甲类危险品仓库施工组织设计.doc_第4页
第4页 / 共29页
江苏某甲类危险品仓库施工组织设计.doc_第5页
第5页 / 共29页
江苏某甲类危险品仓库施工组织设计.doc_第6页
第6页 / 共29页
江苏某甲类危险品仓库施工组织设计.doc_第7页
第7页 / 共29页
江苏某甲类危险品仓库施工组织设计.doc_第8页
第8页 / 共29页
江苏某甲类危险品仓库施工组织设计.doc_第9页
第9页 / 共29页
江苏某甲类危险品仓库施工组织设计.doc_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《江苏某甲类危险品仓库施工组织设计.doc》由会员分享,可在线阅读,更多相关《江苏某甲类危险品仓库施工组织设计.doc(29页珍藏版)》请在第壹文秘上搜索。

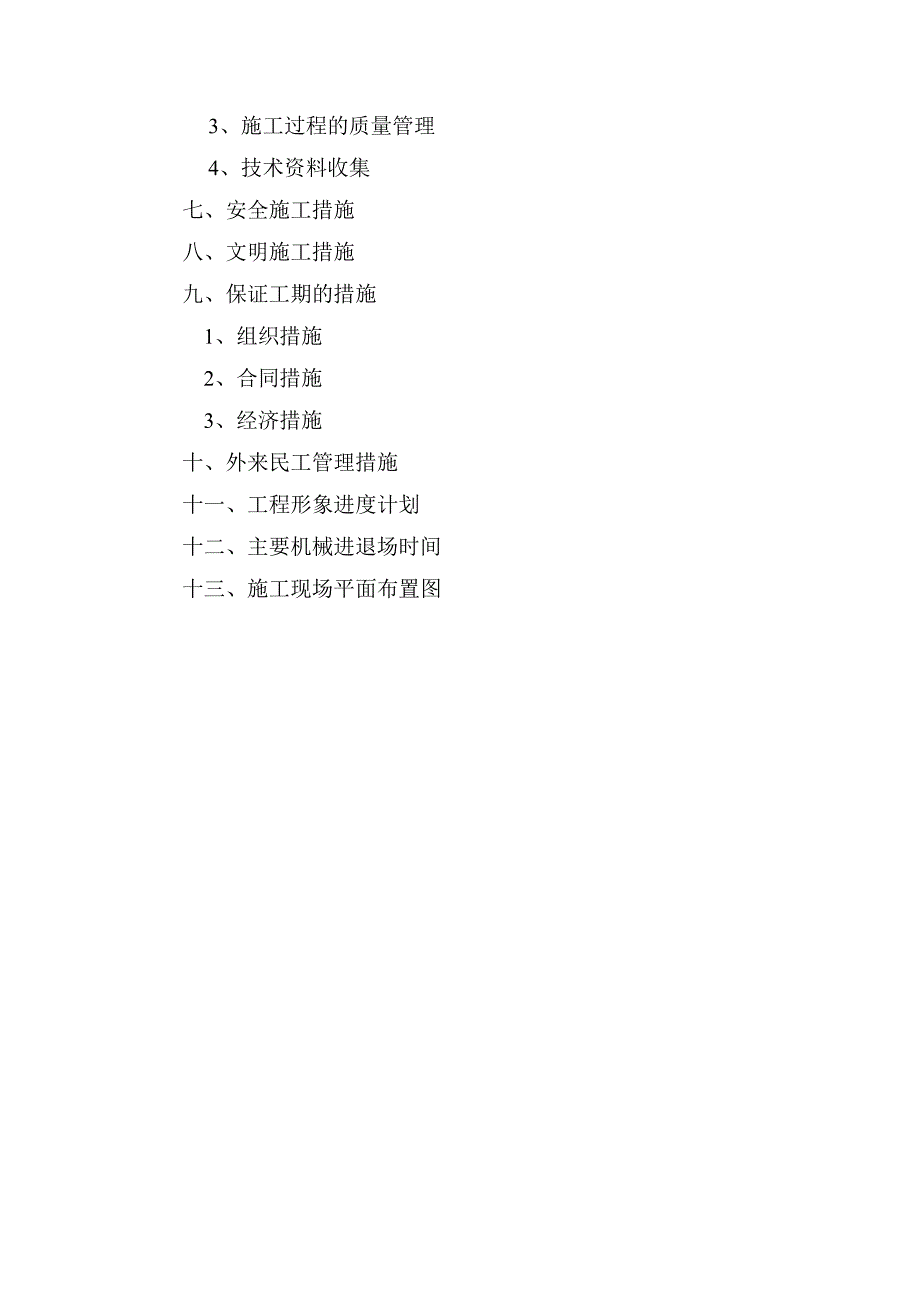

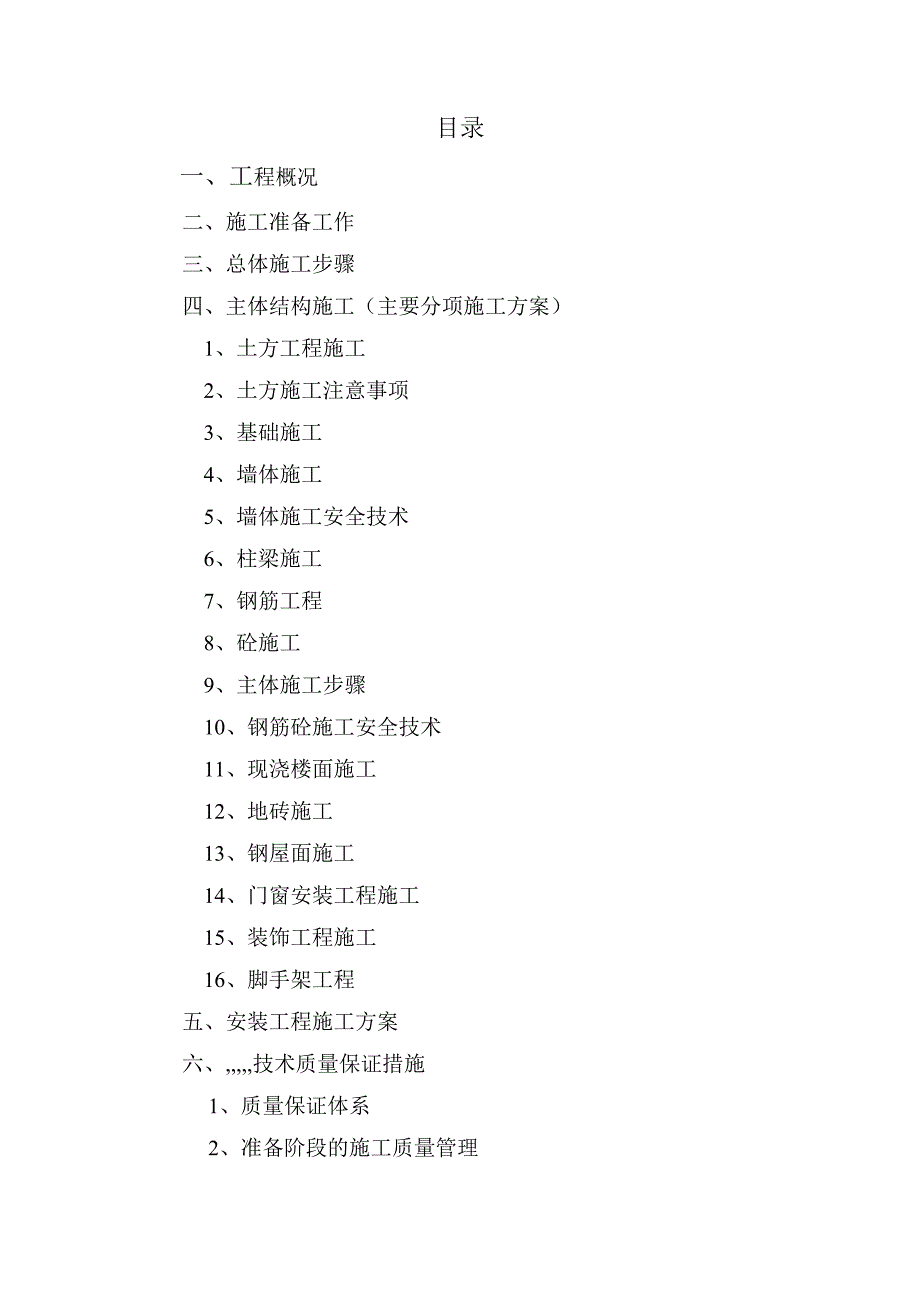

1、某某先先化工有限公司危险品仓库(甲类)施工组织设计某某建筑工程有限公司目录一、工程概况二、施工准备工作三、总体施工步骤四、主体结构施工(主要分项施工方案)1、土方工程施工2、土方施工注意事项3、基础施工4、墙体施工5、墙体施工安全技术6、柱梁施工7、钢筋工程8、砼施工9、主体施工步骤10、钢筋砼施工安全技术11、现浇楼面施工12、地砖施工13、钢屋面施工14、门窗安装工程施工15、装饰工程施工16、脚手架工程五、安装工程施工方案六、,技术质量保证措施1、质量保证体系2、准备阶段的施工质量管理3、施工过程的质量管理4、技术资料收集七、安全施工措施八、文明施工措施九、保证工期的措施1、组织措施2、

2、合同措施3、经济措施十、外来民工管理措施十一、工程形象进度计划十二、主要机械进退场时间十三、施工现场平面布置图一、工程概况1、工程总体说明:工程名称:某某先先化工有限公司危险品仓库(甲类)设计单位:某某省医药设计院有限公司2、建筑设计:建筑面积:491.34M2建筑全长:32.24M建筑全宽:15.24M建筑总高:7.2M层数:一层外墙装饰:水泥砂浆、刷外墙涂料室内装饰:混合砂浆、刷乳胶漆3、结构设计:基础:独立柱基、局部条基主体结构:现浇砼柱、蒸压灰砂砖围护墙二、总体施工步骤1、总体施工注意事项:(1)施工前考虑施工总平面的布置,包括搅拌机、砂浆机安放的位置及施工用水、电的线路与配备,各种材

3、料、仓库、施工用房、道路的规划。(2)考虑土方的开挖、堆放及水电安装的配合。(3)施工中应搞好土建、安装、装璜的进度及协调工作。三、施工准备工作1、施工条件:三通一平就绪,进场后只须根据实际情况作调整即可。2、施工准备工作事项:(1)进场后根据施工平面布置图搭设简易宿舍、办公室、食堂、工具房及库房、厕所等临时设施。所搭临时设施见下表:序号临,时,设,施,项,目面积()1宿,舍(简易砖混)2502办公室(砖混)203食,堂504库房、厕所等200(2)根据该工程所需要的施工、生活用电从配电房接通电源,布置施工、生活用电线路。(3)为便于施工,须整平、夯实施工道路,准备机械进场,四周开挖简易排水沟

4、,以便做到雨天施工不积水。四、主要分项施工方案土方工程施工方案本工程基础为独立柱基,标底-1.1米,采用人工开挖。土方开挖前进行房屋定位和标高引测,所挖出的土宜放堆在建筑物的四周,待基础完工后做回填土用。土方工程施工前先做好场地排水工作,排水沟按1%的坡度用人工开挖四周的(征用土地范围)土沟进行排水。基坑内按前比例在工作面外边留置。排水工作应待回填土完成后方可停止,但场地排水工作要待工程竣工后停止。基坑回填土应在基础砼、砖基达到70%的设计强度后方可进行,且注意里、外回填同时进行,以防单面受力引起轴线位移情况,回填土应按规定分层回填夯实。填土前应清除基坑(槽)内的积水与有机杂物,如遇淤泥、垃圾

5、、浮土应清除出不得作回填土用。注意事项:(安全技术)1、基坑开挖严格按施工规范规定放坡,坑内作业人员应带安全帽。2、用手推车运土应先平整好道路,卸土回填不得放手让车翻转。3、基坑上、下应挖好阶梯或设置靠梯,采取放滑措施。禁止踩踏支撑上下。坑四周置设安全栏杆及危险标志。4、从安全角度考虑,基坑边缘1、50米内禁止堆土,也不能安放施工机械以防震动引起塌方。基础施工方案本工程采用C25素砼条形基、C25砼柱基、C15的砼垫层。在浇筑砼前应校核各轴线几何尺寸,且把基槽(坑内)的积水抽干,清除槽(坑)内的杂物及面层土20左右后方可浇筑。素砼浇筑达到70%强度后应重新按基准点弹出轴线后方可绑扎柱基钢筋、安

6、放柱基模板。基础所有砼现场配制,但须按建筑材料检测中心所发出的级配进行施工。(注:基础砼、钢筋、模板施工方案详见主体施工方案,在此不作分述)砖基材料按设计要求配制M10水泥砂浆,标准砖基施工宜按踏步式接槎进行,如有高低台的砖基应从低处砌起,并由高低台搭接。基础施工应制作试块C15素砼一组、C25砼二组(柱基、地圈梁各一组)。基础施工安全技术见土方施工,钢筋砼施工见结构施工方案。墙体施工方案本工程,000以下采用M10水泥砂浆砌筑标准砖基,0、00以上采用M5混合砂浆砌筑砖。墙体砌筑施工步骤请参照柱、梁施工方案中主体施工步骤进行。砌体用砖宜隔夜润水,润水渗透为砖四周15为宜。遇构造柱、墙转角及“

7、T”形搭接部位严格设置拉接条。如遇日平均温度在5以下,砌体用砖可采用前一天浇一次水的方法。考虑到当前砖质量较差,强度较低,不能完全满足砌体功能要求,且装卸马虎,整装整卸,断砖特别多。因此在砌筑时不要集中使用,承重墙不宜集中和过多的使用断砖。应适当选择组砌方法,避免通缝产生。本工程局部框架处的围护墙即填充墙,为防止框架柱、梁于墙体间出现裂缝(此裂缝对结构无大影响,却影响外墙装饰效果),为消灭此现象,在墙体施工中顶部用斜砖砌筑压紧,柱与墙之间用稍高标号的砂浆填满,墙砌筑好后随即粉刷,如墙体与柱、梁间出现裂缝宜把缝剔除,同高标号的砂浆补平即可。墙体施工安全技术:1、砌筑砖砌体须检查操作环境是否符合安

8、全要求,道路要畅通,机具要完好,经检查符合要求后才可施工。2、砌筑砖基时,应检查和注意基坑土质的变化情况,材料堆放须离基坑边距离1米以上。3、底层墙体高度超过1.2米以上时,应搭设脚手架,架上堆放砌体用砖不得超过三皮侧砖,4、不准站在墙顶上划线、清扫墙面或检查大角垂直等工作,不准用不稳定的工具或物体在脚手板上垫高操作。5、砍砖时应面向内打,注意墙砖跳出伤人,垂直运砖时须认真、仔细、以防砸着人。6、雨天或每天下班时,应做好防雨工作,以防雨水冲刷砂浆,致使砌体位移或倒塌。柱梁施工方案1、 模板工程本工程柱、梁异形变化较少,现浇板及柱、梁采用复合模板,统一使用钢支撑、扣件体系支架,为满足本工程的需要

9、须配备复合模板850以上,钢管复合扣件30T左右,模板工程须保证构件轴线、截面尺寸的要求,并保证有足够的刚度和稳定性。模板制作应考虑构造简单、装拆方便,并便于钢筋的绑扎与安装,砼浇捣及养护等工艺要求,模板的接缝要严密,不应漏浆。本工程的柱为矩形截面,最大的截面为500400,模板采用十二夹板做面板,用5060方木作柱箍,柱箍间距800,柱箍四周用12螺栓作拉接调节筋。柱模板在安装时下部(柱侧)留置5高的洞口,以便在浇筑前可以清除柱摸中的垃圾,此孔洞待清理完毕浇筑砼前堵牢。因考虑砼的自由倾落度控制在2米内,故柱模板安装时宜在2米处留置350300的施工洞口以便浇筑砼及振捣,浇筑砼时应用榴槽把砼趟

10、进柱摸内,并搭设操作平台。梁底用5厚木板配制,支撑用钢管扣件体系,支撑用钢管扣件体系,梁侧模支立时先考虑拆卸方便,待砼强度达到设计标号的70%后方可拆除。底层支撑下需夯实原土,用5厚的通长木板作垫木,浇筑砼期间严禁施工用水流入室内,以防支撑下沉影响砼的质量及水平度。支撑排架要加纵、横墙的连接,须用钢扣件接成整体。梁底用竹胶板,用5060方木作边框,特别注意梁模板接缝要严密,以防浇筑时漏浆、跑模。侧模拆除时间待砼强度保证其表面及菱角不受损坏时方可拆除。底模按规定砼达到70%后方可拆除。2、 钢筋工程本工程所用钢筋进场后应分类堆放,下空上盖,钢筋进场需有出厂合格证,进场后按规定取样送检测中心检验,

11、检验合格后方可使用。钢筋的搭接应按新规范进行施工,钢筋的搭接不放在构件最大弯矩处,一根钢筋不得有二个接头,梁端、柱端及箍筋加密范围内禁止设钢筋搭接。施工时严格按图示、规范要求配制钢筋数量、规格、形状、间距,图示的构造处理、锚固等细部要求更应精心施工。对于柱、梁交叉、重叠部位的箍筋(难以施工部位)宜按各图进行施工。16以上的钢筋采用电渣压力焊。3、 砼施工构件所用砼在现场配置本工程用32、5级水泥应按实际施工进度分期分批进场,水泥进场需有合格证,使用前听做检测试验,砼配制按检测中心的砼级配进行配制施工。石子要冲洗,保证含泥量控制在1%内,黄砂含泥量控制在2%内。主体施工步骤(含楼、屋结构)施工时

12、间见施工形象进度表。砼浇筑应分层振捣,浇筑厚度控制在50以内,上层砼须在下层砼初凝前接上去,振捣时间控制在1525秒间,以砂浆上浮、石子下沉不出现气泡为适宜适度。振捣间距为40,振捣棒应垂直于砼面且插入下层510为宜。务必注意:在浇筑砼前要检查模板尺寸是否准确,支撑是否牢固,钢筋骨架有无歪、松脱现象,一经发现立即修整。保护层垫块、予埋件及予埋孔位置浇筑前应检查,核对是否准确。浇筑砼柱前搭设临时操作平台,浇筑砼柱应一次性完成。为使柱的主筋不偏移,柱的上口用1012的钢筋焊接成主筋套箍,以卡紧柱主筋的位置(砼柱的保护层),支立于模板上口,使柱主筋不产生位移现象。施工缝在继续浇筑前应清除干净不能留有

13、积水,浇筑砼前施工缝处应先铺水泥砂浆(同砼标号)一层。切记砼经养护在未达到12N/MM2以上时不准上人,堆放及安装所用材料。在必须上人的地方应临时铺设木板架空保护。浇筑现浇板砼时听搭设跑道,用20高马凳5厚木板铺设。4、钢筋砼施工安全技术(1)在现场安装模板时,所用工具应装在工具袋内。垂直运输模板或其他材料时,应有统一信号,统一指挥。拆除模板时一专人负责安全监护,设立警戒标志。高空作业穿防滑鞋,系好安全带。模板在支撑系统未钉牢固定之前不得上人,未安装好的梁底板或平台模板上不准堆放过多的材料或设备等。,非拆除模板人员不准在拆除模板范围内通行,拆除后的模板应运至指定地点堆放,木模应将模板上的朝天钉

14、向下,及时拔掉钉子,分类堆放整齐。(2)在高空绑扎和安装钢筋,应注意不要把钢筋集中堆放在模板或脚手架的某一部位,以保证安全。特别是悬挑构件更要检查支撑是否牢固。在脚手架上不要随便放置工具,箍筋或短钢筋,避免放置不稳滑下伤人。焊接或绑扎竖向放置的国家钢筋骨架时,不得站在以绑扎或焊接好的箍筋山河工作。钢筋除锈工人应戴口罩及风镜,电焊工应戴防护镜并穿工作服。3050短头钢筋禁止机器切割。吊装高处的钢筋骨架时,在高空作业的工人应系安全带并穿防滑鞋。在有电线通过的地方安装钢筋骨架时,必须特别小心,勿使钢筋碰着电线。(3)在浇筑砼前应仔细检查脚手架,工作台是否绑扎牢固,如有空头跳板应及时搭好,脚手架应设保

15、护栏杆。搅拌机、卷扬机、振捣机等均需接地、绝缘装置良好,接地安全可靠,并试运转。搅拌机由专人操作,中途发生故障应切断电源进行修理,运转时不得把洋锹伸入搅拌机筒内卸料,其外露装置应加保护罩。振捣机由专人操作,操作人员应穿胶鞋,振捣机设专门防护性接地导线,避免火线跑电发生危险,如发生故障应立即切断电源修理。夜间施工装设足够的照明,并使用低压安全照明。楼、地面施工方案1、本工程地面为不发火地面做法见J01-2005,31/2。2、 钢筋工程现浇板的钢筋工程成型较为困难,因为现浇板薄,钢筋直径又细,施工时人员踩踏致使骨架变形的情况较多,为了不使负弯矩钢筋变形,施工中保护层垫块采用预制砼垫块,110厚的现浇

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 毕业论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
