江苏某航道整治项目水泥搅拌桩工程安全专项施工方案.doc

上传人:p** 文档编号:952109 上传时间:2024-05-22 格式:DOC 页数:12 大小:77.18KB
下载 相关 举报
江苏某航道整治项目水泥搅拌桩工程安全专项施工方案.doc_第1页
第1页 / 共12页
江苏某航道整治项目水泥搅拌桩工程安全专项施工方案.doc_第2页
第2页 / 共12页
江苏某航道整治项目水泥搅拌桩工程安全专项施工方案.doc_第3页
第3页 / 共12页
江苏某航道整治项目水泥搅拌桩工程安全专项施工方案.doc_第4页
第4页 / 共12页
江苏某航道整治项目水泥搅拌桩工程安全专项施工方案.doc_第5页
第5页 / 共12页
江苏某航道整治项目水泥搅拌桩工程安全专项施工方案.doc_第6页
第6页 / 共12页
江苏某航道整治项目水泥搅拌桩工程安全专项施工方案.doc_第7页
第7页 / 共12页
江苏某航道整治项目水泥搅拌桩工程安全专项施工方案.doc_第8页
第8页 / 共12页
江苏某航道整治项目水泥搅拌桩工程安全专项施工方案.doc_第9页
第9页 / 共12页
江苏某航道整治项目水泥搅拌桩工程安全专项施工方案.doc_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《江苏某航道整治项目水泥搅拌桩工程安全专项施工方案.doc》由会员分享,可在线阅读,更多相关《江苏某航道整治项目水泥搅拌桩工程安全专项施工方案.doc(12页珍藏版)》请在第壹文秘上搜索。

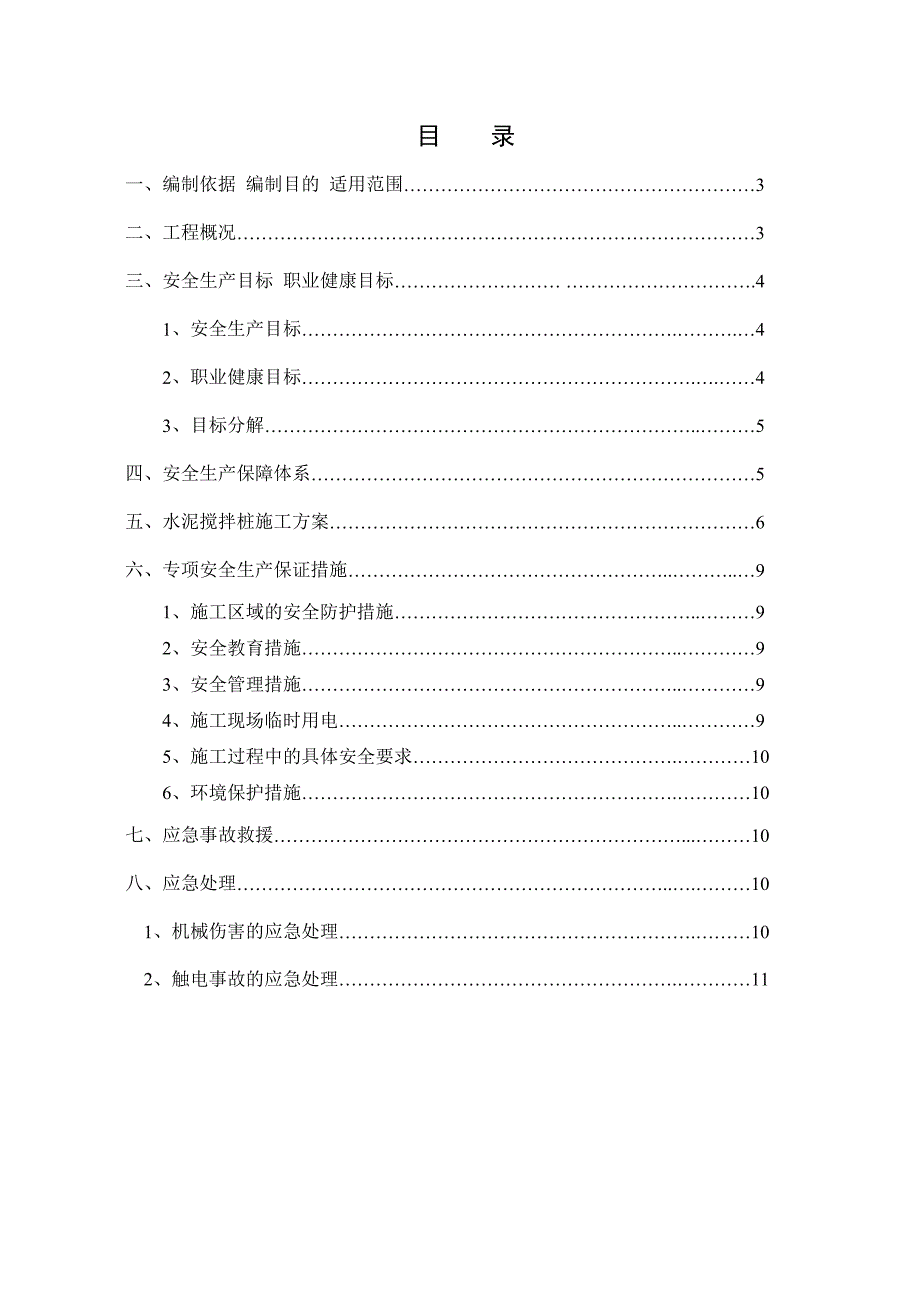

1、某某运河某某南段航道整治工程航道项目XCYH-SG-HD4标(水泥搅拌桩工程)安全专项方案编制人: 审核人: 审批人: 某某建设有限公司某某运河某某南段航道整治工程四标段项目经理部目 录一、编制依据 编制目的 适用范围3二、工程概况3三、安全生产目标 职业健康目标 .41、安全生产目标.42、职业健康目标.43、目标分解.5四、安全生产保障体系5五、水泥搅拌桩施工方案6六、专项安全生产保证措施.9 1、施工区域的安全防护措施.92、安全教育措施.93、安全管理措施.94、施工现场临时用电.95、施工过程中的具体安全要求.106、环境保护措施.10七、应急事故救援.10八、应急处理.10 1、机

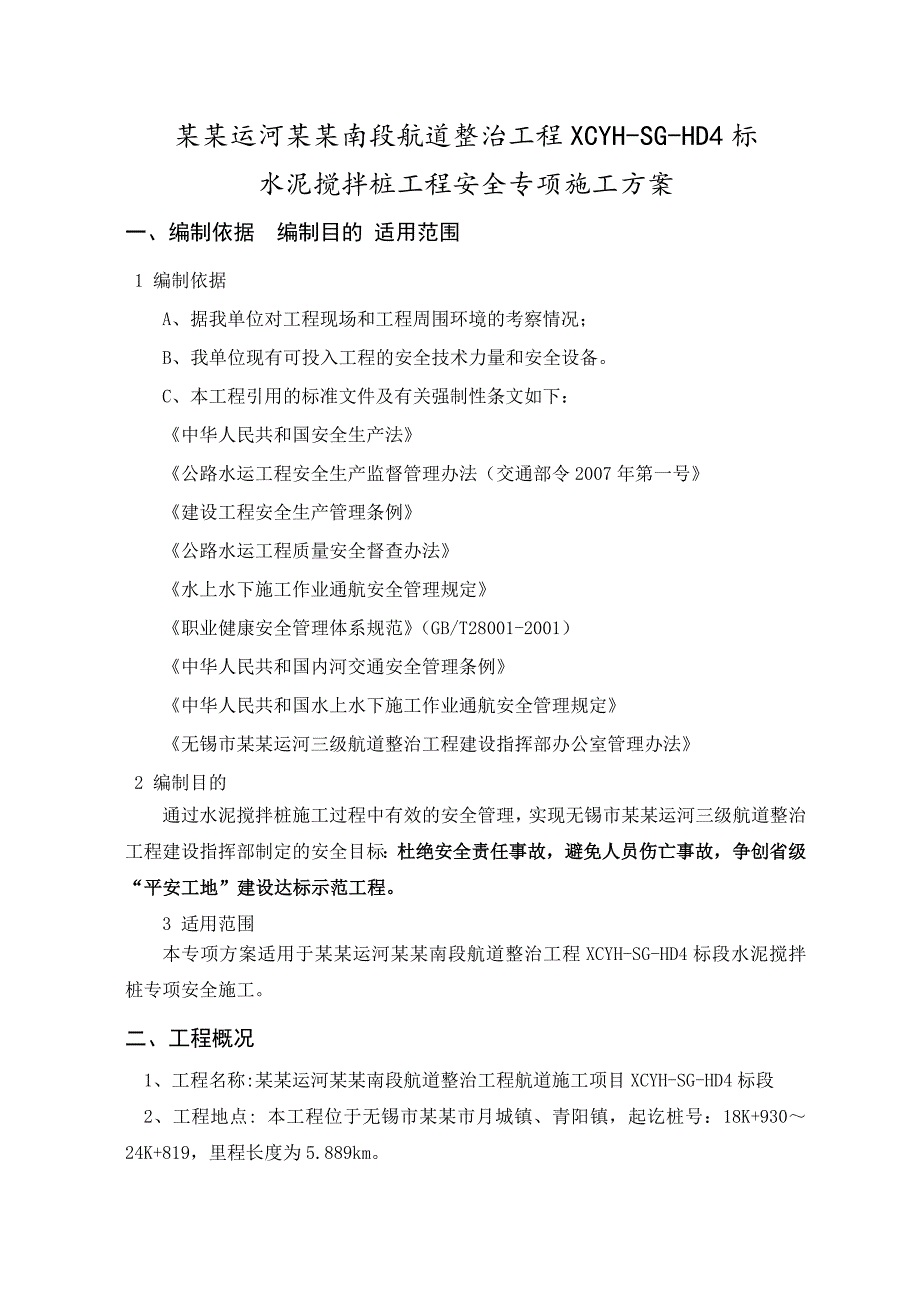

2、械伤害的应急处理.10 2、触电事故的应急处理.11某某运河某某南段航道整治工程XCYH-SG-HD4标水泥搅拌桩工程安全专项施工方案一、编制依据 编制目的 适用范围1 编制依据A、据我单位对工程现场和工程周围环境的考察情况;B、我单位现有可投入工程的安全技术力量和安全设备。C、本工程引用的标准文件及有关强制性条文如下:中华人民共和国安全生产法公路水运工程安全生产监督管理办法(交通部令2007年第一号建设工程安全生产管理条例公路水运工程质量安全督查办法水上水下施工作业通航安全管理规定职业健康安全管理体系规范(GB/T28001-2001)中华人民共和国内河交通安全管理条例中华人民共和国水上水下

3、施工作业通航安全管理规定无锡市某某运河三级航道整治工程建设指挥部办公室管理办法2 编制目的通过水泥搅拌桩施工过程中有效的安全管理,实现无锡市某某运河三级航道整治工程建设指挥部制定的安全目标:杜绝安全责任事故,避免人员伤亡事故,争创省级“平安工地”建设达标示范工程。3 适用范围 本专项方案适用于某某运河某某南段航道整治工程XCYH-SG-HD4标段水泥搅拌桩专项安全施工。二、工程概况1、工程名称:某某运河某某南段航道整治工程航道施工项目XCYH-SG-HD4标段 2、工程地点: 本工程位于无锡市某某市月城镇、青阳镇,起讫桩号:18K+93024K+819,里程长度为5.889km。3、工程规模:

4、 本次某某运河某某南段航道整治工程航道四标按三级航道标准整治。本工程共有6种护岸结构型式,即A2型、B1(B2)型、D型、E型、F2型护岸。其中A2型护岸长度1645.84米,B1型护岸长度2832米,B2型护岸长度2861米,D型护岸长度2681.67米,E型护岸长度716.53米,F2型护岸长度816.49米,疏浚土方82.7万方,现浇混凝土8.35万方,C30钢筋混凝土方桩1935根,钢板桩(OZ16A,0.40.675m,桩长10m)1211根,水泥搅拌桩9949根。 4、工程造价:101557087元。 5、安全目标:安全管理实现 “五无”即:无死亡,无重伤,无火灾,无重大设备事故,

5、无重大交通责任事故。完成“平安工地”达标活动,争创“平安工地”示范点。三、安全生产目标 职业健康目标1、安全生产目标1.1杜绝发生重大安全事故; 1.2杜绝火灾、环境污染、人员伤亡等事故;1.3争创省级安全、文明工地;1.4车辆机械事故,交通事故均为零;1.5隐患整改率为100%;1.6工地圆满完工,无人员重大伤亡事故。1.7安全生产无责任事故,“零”死亡事故,创建全省平安工地。2、职业健康目标职业病发生率为“零”3、目标分解序号目标分解1人员伤亡责任事故责任事故死亡率:0责任事故重伤率:0全年工伤事故负伤率:12职业病发生率:0四、专项安全生产保障体系1、安全保障体系1.1项目部成立以项目经

6、理胡崇华为组长的安全生产领导小组,制定项目部安全生产管理制度及各人员岗位职责,确保安全保障体系的正常运行。1.2项目部将建立以项目经理为第一安全责任人的安全管理网络,网络分布到各部门及施工队。严格按“安全生产,预防第一,综合治理”的安全方针,做到“横向到边,纵向到底”,达到一级抓一级全面安全控制目标,以确保本工程各个环节的安全施工。1.3项目部设置安全部,配备持证专职安全员3名,分别是郭润生、程广乾、黄小斌,各部门负责人兼管安全。2、安全生产领导小组为进一步落实安全生产工作责任制,做好项目部安全工作的统一领导,做好生产、消防等工作的监督和管理工作,有效防范和遏制重大安全事故的发生,圆满完成项目

7、部制定的安全生产目标,决定成立安全生产领导小组,成员如下:组 长:胡崇华副组长:梁 海、吴 可成 员:郭润生、程广乾、黄小斌、徐建峰、方华、范勇辉、仲文健、范国兵、唐荣庆3、安全组织机构及成员项目经理(胡崇华)项目副经理(梁 海)项目总工(吴 可)工程安全技术管理 专职安全员(郭润生)专职安全员(程广乾、黄小斌)安全教育围堰工程安全员土方工程安全员地基处理工程安全员安全教育培训教育文件汇编机械设备安全员 五、水泥搅拌桩施工方案1、水泥搅拌桩施工流程施工准备测量放样钻机就位及调直预搅下沉(搅)制配水泥浆喷浆搅拌、提升(喷、搅)重复搅拌下沉(搅)重复搅拌、喷浆提升直至孔口(喷、搅)关闭搅拌机、清洗

8、移至下一桩位1.1施工准备1.1.1 技术准备施工机械:水泥搅拌桩施工设备选用1台;SJB-II型深层搅拌桩机,具有正向钻进,反转提升的功能,且反转提升时具有匀速提升、均匀搅拌等功能。全自动电脑记录仪、流量计(BJ-A),不具有存储功能。具备现场打印施工过程和成桩资料的功能。(由宜兴市计量检定测试所进行标定,有效期到2013-11-22)。 泥浆泵UB-3,泵送能力30L/min,泵压1.5Mpa;灰浆搅拌机1台,容积为0.5m3;直径500mm的搅拌钻头;电子秤、水泥浆比重计试桩位置选在左岸22K+400配合比设计:委托苏州交通工程试验检测中心有限公司进行设计,水灰比按照0.50设计,水泥掺

9、量分别按50kg/m、55kg/m、60kg/m进行设计,7天无侧限抗压强度分别为0.35MPa、0.52 MPa、0.66 MPa,根据数据分析50kg/m不符合设计要求。原材料:水泥选用P.O星P.O42.5水泥。拌和用水采用河水,经苏州交通工程试验检测中心有限公司检验合格。选取水泥土室内试验取得的参数进行水泥搅拌桩试验段施工:水泥掺入比采用15%,水灰比0.50,由此获得水泥搅拌桩施工的工艺参数如下表:水泥搅拌桩工艺参数(试验确定)主要参数单位参数备注设计桩长m1010桩径mm500500水泥掺入比15%15%水灰比0.500.50水泥浆比重Kg/m3 1.651.851.651.85钻

10、进速度 m/min0.380.750.380.75提升喷浆速度m /min0.30.50.30.5搅拌速度r/min30503050泵送压力MPa0.20.60.20.6电流量(正常/硬土)A23/7023/70水泥用量Kg/m55601.1.2施工测量利用已复核和加密的导线点、高程点,测量人员按施工设计图,进行搅拌桩桩位、原地面标高、平台标高等有关测量放样工作,放样记录和布桩图报请监理工程师检查验收。1.1.3 材料准备材料选取已获批的合格厂家(某某绮星)的合格水泥进场,注意覆盖防潮。1.1.4 设备准备对试桩所用设备再进行一次安全与性能检查,发现问题及时处理。1.2试桩室内配方试验已完成(

11、详见苏州交通工程试验检测中心有限公司)按55kg/m和60kg/m的水泥掺量,水灰比0.50进行试桩,各试3根。清表后立即组织搅拌桩机械进行试桩,在施工区域选择土质情况相同或相近的地方进行试桩,桩身90d强度不小于1.2MPa,如试桩达不到设计要求,须提高水泥掺入比直至符合强度要求。将试验成果分析研究确定正式施工时的最佳的搅拌次数、确定水泥浆的水灰比、泵送时间、泵送压力、搅拌机提升速度、下钻速度以及复搅深度等参数,以指导下一步水泥搅拌桩的大规模施工。1.3钻机就位及调直深层搅拌桩机自行就位、对中。桩机安装必须水平、稳固,机底必须用枕木垫平、垫实,在桩机上测出高程控制线,并用红漆在机架上划出深度

12、标志,机架正、侧面和搅拌管必须垂直,搅拌头对准桩位,并用线锤设桩架垂直度,经检查符合要求后方可开钻。1.4钻进桩机调正后,启动主电机钻进,当深度达到预定数量后,停止钻机,钻头反转,但不提升,等待送料。1.5 搅拌下沉、制浆利用搅拌桩机的自重,以500mm/min的速度进行下层,沿导向架边旋转、边切土、下沉直至加固深度。下沉速度可由电机的电流监测表控制,工作电流不应大于40A。 拌制浆液:按照试桩确定的配合比拌制水泥浆。搅拌机预搅下沉同时,后台拌制固化浆液,拌好待用的浆液倒入集料桶中。1.6 搅拌提升 预搅下沉至设计深度后,开动灰浆泵座浆30秒,把水泥浆压入软土层中,以300500mm/min的

13、均匀速度,边提升、边搅拌、边喷浆,使水泥浆与土体充分拌合。为保证水泥搅拌桩桩端、桩顶及桩身质量,第一次提钻时应在桩底部停留30秒。1.7 重复上下搅拌、喷浆 为使软土层与水泥浆搅拌均匀,用同样的方法,进行第二次搅拌下沉、提升喷浆,即浆搅拌桩钻杆重复搅拌下沉、提升喷浆,施工要求同第一次。六、专项安全生产保证措施1、施工区域的安全防护措施1.1、施工区域用警示带进行分离,禁止闲杂人员进入施工现场。1.2、根据施工现场的情况,在施工区域的醒目位置设计安全警示牌和工程简介牌。1.3、施工车辆进入施工区域应慢速行驶,主动避让施工人员。2、安全教育措施 2.1、施工队进场后,所有人员必须进行三级安全教育。 2.2、开工前,项目经理部向施工队进行搅拌桩施工技术交底时,同时进行安全技术交底,交

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
