江西某小区高层住宅楼基础土方开挖施工方案(附图).doc

上传人:p** 文档编号:952210 上传时间:2024-05-22 格式:DOC 页数:12 大小:656KB
下载 相关 举报
江西某小区高层住宅楼基础土方开挖施工方案(附图).doc_第1页
第1页 / 共12页
江西某小区高层住宅楼基础土方开挖施工方案(附图).doc_第2页
第2页 / 共12页
江西某小区高层住宅楼基础土方开挖施工方案(附图).doc_第3页
第3页 / 共12页
江西某小区高层住宅楼基础土方开挖施工方案(附图).doc_第4页
第4页 / 共12页
江西某小区高层住宅楼基础土方开挖施工方案(附图).doc_第5页
第5页 / 共12页
江西某小区高层住宅楼基础土方开挖施工方案(附图).doc_第6页
第6页 / 共12页
江西某小区高层住宅楼基础土方开挖施工方案(附图).doc_第7页
第7页 / 共12页
江西某小区高层住宅楼基础土方开挖施工方案(附图).doc_第8页
第8页 / 共12页
江西某小区高层住宅楼基础土方开挖施工方案(附图).doc_第9页
第9页 / 共12页
江西某小区高层住宅楼基础土方开挖施工方案(附图).doc_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《江西某小区高层住宅楼基础土方开挖施工方案(附图).doc》由会员分享,可在线阅读,更多相关《江西某小区高层住宅楼基础土方开挖施工方案(附图).doc(12页珍藏版)》请在第壹文秘上搜索。

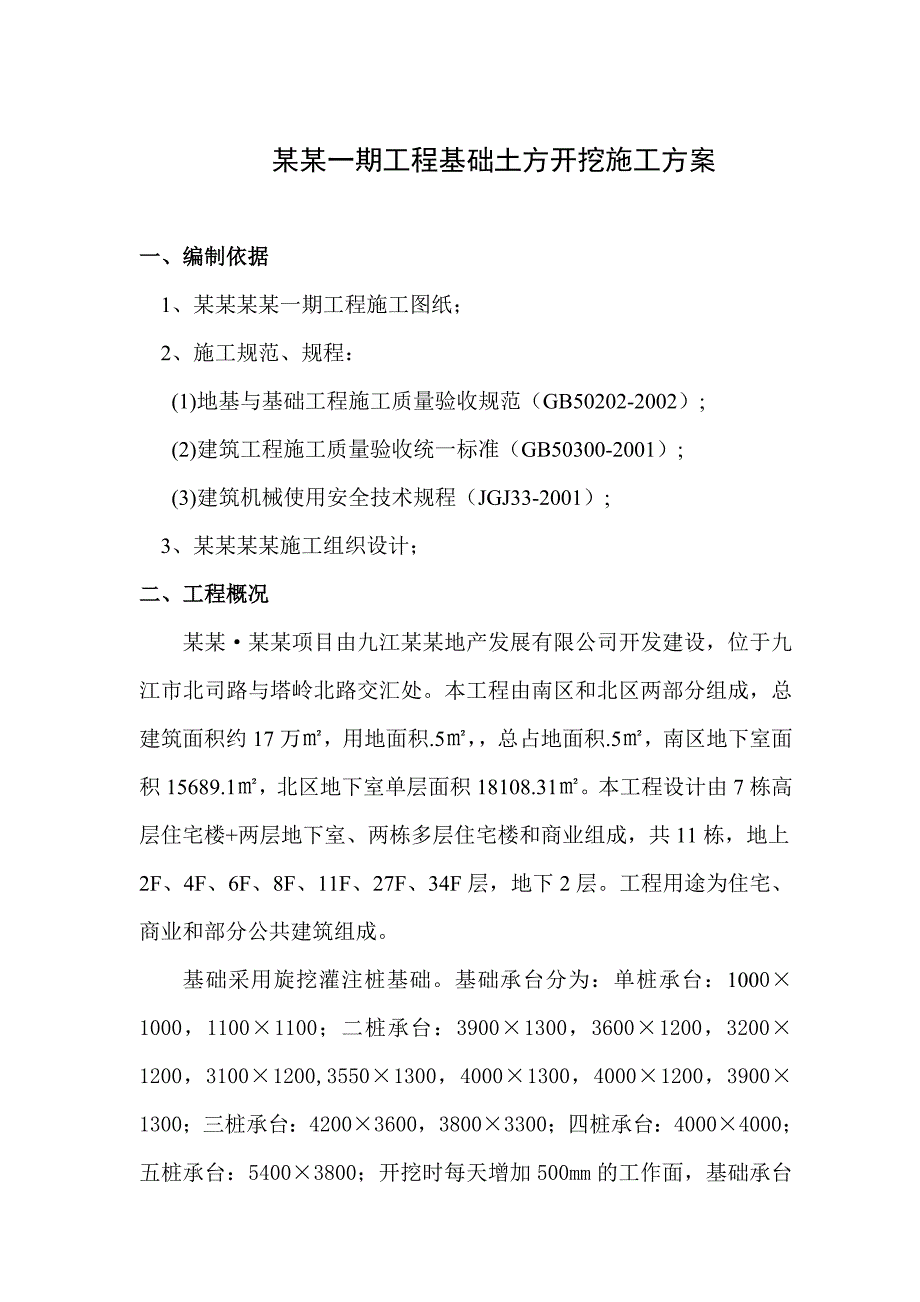

1、某某一期工程基础土方开挖施工方案一、编制依据 1、某某某某一期工程施工图纸; 2、施工规范、规程: (1)地基与基础工程施工质量验收规范(GB50202-2002);(2)建筑工程施工质量验收统一标准(GB50300-2001);(3)建筑机械使用安全技术规程(JGJ33-2001);3、某某某某施工组织设计;二、工程概况某某某某项目由九江某某地产发展有限公司开发建设,位于九江市北司路与塔岭北路交汇处。本工程由南区和北区两部分组成,总建筑面积约17万,用地面积.5,总占地面积.5,南区地下室面积15689.1,北区地下室单层面积18108.31。本工程设计由7栋高层住宅楼+两层地下室、两栋多层

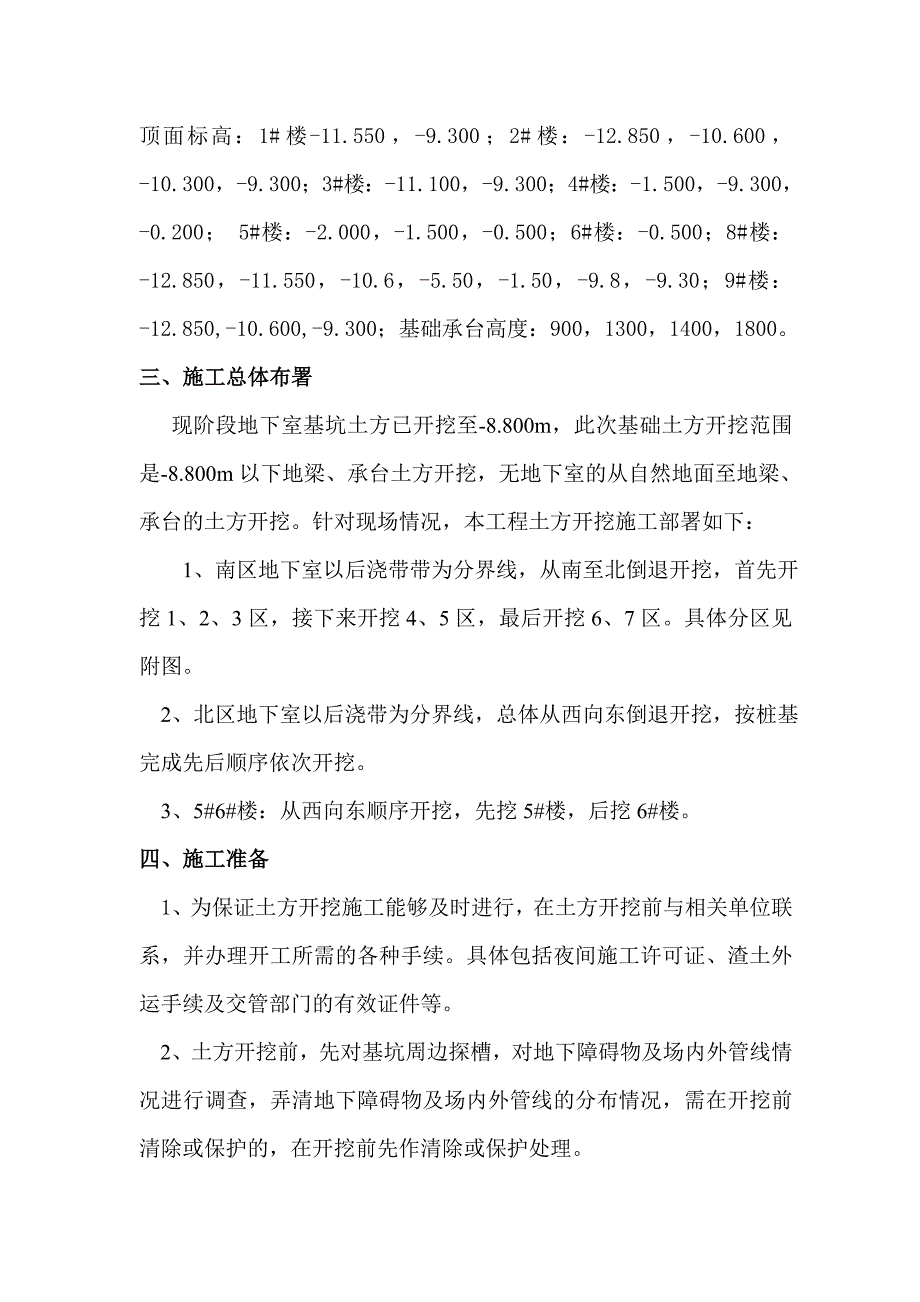

2、住宅楼和商业组成,共11栋,地上2F、4F、6F、8F、11F、27F、34F层,地下2层。工程用途为住宅、商业和部分公共建筑组成。基础采用旋挖灌注桩基础。基础承台分为:单桩承台:10001000,11001100;二桩承台:39001300,36001200,32001200,31001200,35501300,40001300,40001200,39001300;三桩承台:42003600,38003300;四桩承台:40004000;五桩承台:54003800;开挖时每天增加500mm的工作面,基础承台顶面标高:1#楼-11.550,-9.300;2#楼:-12.850,-10.600,

3、-10.300,-9.300;3#楼:-11.100,-9.300;4#楼:-1.500,-9.300,-0.200; 5#楼:-2.000,-1.500,-0.500;6#楼:-0.500;8#楼:-12.850,-11.550,-10.6,-5.50,-1.50,-9.8,-9.30;9#楼:-12.850,-10.600,-9.300;基础承台高度:900,1300,1400,1800。三、施工总体布署现阶段地下室基坑土方已开挖至-8.800m,此次基础土方开挖范围是-8.800m以下地梁、承台土方开挖,无地下室的从自然地面至地梁、承台的土方开挖。针对现场情况,本工程土方开挖施工部署如下

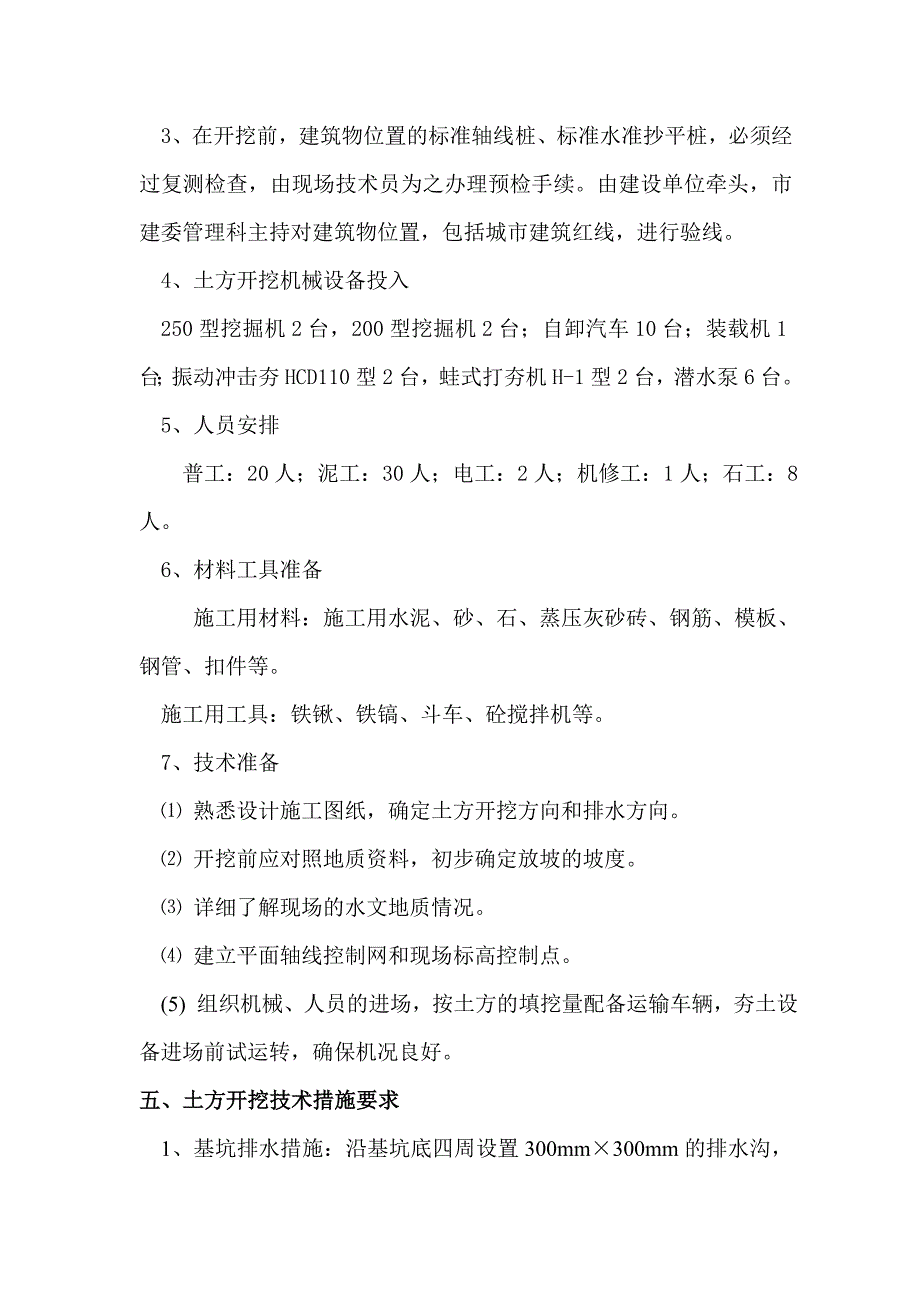

4、: 1、南区地下室以后浇带带为分界线,从南至北倒退开挖,首先开挖1、2、3区,接下来开挖4、5区,最后开挖6、7区。具体分区见附图。 2、北区地下室以后浇带为分界线,总体从西向东倒退开挖,按桩基完成先后顺序依次开挖。3、5#6#楼:从西向东顺序开挖,先挖5#楼,后挖6#楼。四、施工准备1、为保证土方开挖施工能够及时进行,在土方开挖前与相关单位联系,并办理开工所需的各种手续。具体包括夜间施工许可证、渣土外运手续及交管部门的有效证件等。2、土方开挖前,先对基坑周边探槽,对地下障碍物及场内外管线情况进行调查,弄清地下障碍物及场内外管线的分布情况,需在开挖前清除或保护的,在开挖前先作清除或保护处理。3

5、、在开挖前,建筑物位置的标准轴线桩、标准水准抄平桩,必须经过复测检查,由现场技术员为之办理预检手续。由建设单位牵头,市建委管理科主持对建筑物位置,包括城市建筑红线,进行验线。4、土方开挖机械设备投入250型挖掘机2台,200型挖掘机2台;自卸汽车10台;装载机1台;振动冲击夯HCD110型2台,蛙式打夯机H-1型2台,潜水泵6台。5、人员安排 普工:20人;泥工:30人;电工:2人;机修工:1人;石工:8人。6、材料工具准备 施工用材料:施工用水泥、砂、石、蒸压灰砂砖、钢筋、模板、钢管、扣件等。施工用工具:铁锹、铁镐、斗车、砼搅拌机等。7、技术准备 熟悉设计施工图纸,确定土方开挖方向和排水方向

6、。 开挖前应对照地质资料,初步确定放坡的坡度。 详细了解现场的水文地质情况。 建立平面轴线控制网和现场标高控制点。(5) 组织机械、人员的进场,按土方的填挖量配备运输车辆,夯土设备进场前试运转,确保机况良好。五、土方开挖技术措施要求1、基坑排水措施:沿基坑底四周设置300mm300mm的排水沟,用120厚灰砂砖砌筑,每隔50M设置一个500500800的集水坑,用240厚灰砂砖砌筑,排水沟和集水坑内壁抹20厚1:2水泥砂浆,集水坑内积水用潜水泵抽排出基坑外。2、土方开挖坡度:根据地质资料所提供的土层分布情况和土方开挖深度,南北区地下室承台地梁开挖深度900的开挖放坡坡度1:0.5,5#6#楼开

7、挖放坡坡度1:1。3、平整场地,使现场平面测量具备通视条件,在对前期施工已有轴线网利用全站仪进行复核,再由复核后的轴线网在平整后的场地上撒灰线,确定承台开挖范围。对现场标高控制点利用水准仪进行复核,再由复核后的标高控制点控制机械挖土地深度。4、土方外运:开挖的土方存放在现场指定位置,在满足回填土用量后,多余的土方外运。土方开挖运输时,采用自卸汽车运土。为保证场外路面清洁,防止车辆漏、掉泥土,要对运输车斗进行改装。一是车斗必须严密,防止漏土;二是将车箱壁加高0.5米,装土必须低于车箱高度;三是对流塑状泥土必须经晾晒后装运,不能水土混装;四是车箱覆盖蓬布。为保证车辆整洁,车辆出场前,经过高压水冲洗

8、,使车辆外观干净,车辆清洁,不污染路面。土方外运时现场铺设临时道路,临时道路布置见附图。六、土方开挖方法1、土方开挖顺序放样挖土定位放样承台、地梁土方开挖桩头处理基础垫层轴线放样承台、基础梁砖模承台、基础梁砖模抹灰防水层防水保护层基础梁、承台钢筋绑扎钢筋隐蔽、技术复核浇捣承台、地梁砼。2、根据地质报告及有关资料,南北区工程场地范围内土质较好,土方开挖从现有基坑底标高(-8.800m)至底板垫层底标高(-9.800m)采用挖掘机开挖,开挖时需预留200mm厚土层人工开挖,防止超挖扰动原土层。3、底板垫层以下的承台、地梁采用小型挖掘机与人工相结合的挖土方法,先用挖土机开挖,因挖土机反铲宽度最小为7

9、00,开挖宽度为离桩周边900,开挖至设计标高以上200,再由人工开挖至设计标高,严禁扰动承台底以下原状土。4、在土方开挖过程,防止对灌注桩造成破坏,桩周边100范围内土方采用人工开挖。5、机械开挖时,必须事前作好机械行车线路安排,保证成品桩的安全,避免撞坏砼灌注桩。对机械无法施工的地段采用人工开挖出土。6、土方开挖时,应挖好临时的排水沟及集水井,并及时排除基坑内的积水和地表水,以避免造成塌方,并应根据土方开挖的具体情况,做好挖土机械和车辆通道的布置。具体布置情况见附图。7、后续的施工应与土方工程施工穿插,先开挖的要及时插入施工。8、承台、地梁土方开挖到位后,分段及时组织有关单位进行验槽,以便

10、封闭垫层,减少坑底土受外界的影响。七、土方工程质量验收标准1、建筑地基基础工程施工质量验收规范(GB 50202-2002)2、工程设计中对土方施工的质量要求。3、质量标准:项 目允许偏差(mm)检验方法主控项目标高-50水准仪长度、宽度(由设计中心线向两边量)+200,-50经纬仪,用钢尺量一般项目表面平整度202米靠尺和楔形塞尺检查八、主要管理措施1、质量保证措施(1)严格按照施工方案施工,挖掘机按照所放灰线进行开挖,同时按照设计要求放坡,避免塌方。(2)测量工要随时测量,避免超挖,保证槽底土壤不被扰动。(3)夜晚施工要有充足的照明。(4)若已经扰动,必须把承台底以下部份已破坏的土方采用级

11、配砂石(3:7砂石)进行分层回填夯实处理。(5)如果基础土方挖至设计标高时,遇到软弱地基,应及时与设计、监理和业主联系,协商解决。2、安全施工措施(1)开工前施工总负责人要向全体参加施工人员进行安全交底。(2)各种机械司机严格执行安全操作规程,严禁违章作业及酒后作业。(3)土方施工机械和运输车辆在进场前进行彻底的检修保养,确保施工期间车辆的正常运转。(4)进入施工现场人员要戴好安全帽。专业工种要持证上岗。(5)施工中禁止向基坑内投掷物品,以免砸伤槽底施工人员。(6)在开挖坑边土方时,挖掘机要轻起轻落,特别是在遇有地下管线或地下障碍物时,挖掘机更要谨慎操作。(7)土方开挖时,技术员应随时跟踪了解

12、现场开挖情况,发现异情,立即向有关部门或领导反映。(8)土方开挖后,按现场安全防护要求在基坑的周围搭设安全保护栏杆,避免人员坠落坑中,造成事故。(9)夜晚施工时,在基坑四周、马道设置照明和警示红灯,防止坠落;挖土机前方设置灯具,便于挖土司机确定其高度位置。(10)施工中如遇地下障碍物(包括古墓、各种管道、管沟、电缆)时,立即暂停施工,及时报告业主,待妥善处理后方可继续施工。(11)在土方挖运期间由专人负责对基坑壁、坡道进行监测,出现异常情况(如局部塌陷、变形、开裂等),应立即停止此部位的施工,加固完毕并确认安全后方可继续施工。(12)基坑四周3m范围内禁止堆放材料,车辆禁止通行,并做明显警示标

13、牌,以防止对基坑边坡的扰动。(13)抽水设备的电器部分必须做好防止漏电的保护措施,严格执行接地、接零和使用漏电开关三项要求。施工现场电线应架空拉设,用三相五线制,严禁乱拉乱接。3、文明施工管理及环保措施(1)所有土方运输车辆必须配备防遗撒翻盖,车辆在进入市区后禁止鸣笛,以减少噪声。(2)所有施工人员应保持现场卫生,生产及生活垃圾均装入运土车中带走,不得随处抛撒。在挖土机施工过程中,应根据实际情况洒水来防止尘土飞扬。(3)在施工现场出口设置洗车池,在运输车辆装完土,准备运出施工现场前,安排专人清洗粘附在车外面及夹扎在车轮胎内的土。(4)对运输车辆行驶路段(控制在50米范围内),铺设草帘、安全网,防止未清净土或垃圾洒落在道路上,造成环境污染,并安排专人对洒落在草帘、安全网上的土或垃圾进行洒水、清扫。某某某某一期工程基础土方开挖施工方案编制人: 职务: 校对人: 职务: 审核人: 职务: 审批人: 职务: 某某建设集团有限公司目 录一、 编制依据.1二、 工程概况.1三、 施工总体布署.2四、 施工准备.2五、 土方开挖技术措施要求.3六、 土方开挖方法.4七、 土方工程质量验收标准5八、 主要管理措施8附图:某某地下室基坑土方开挖分区图; 某某土方开挖路线图;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
