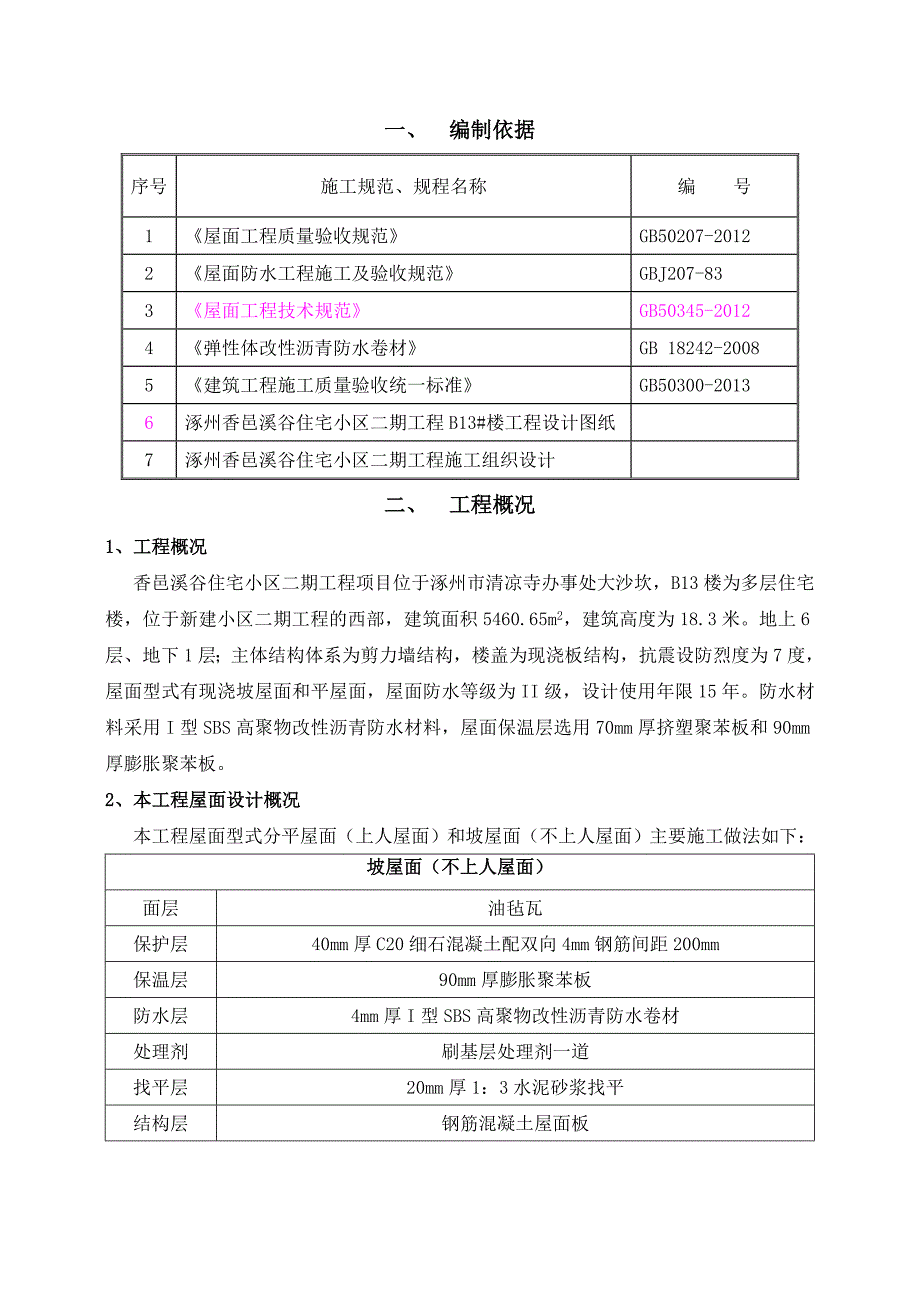

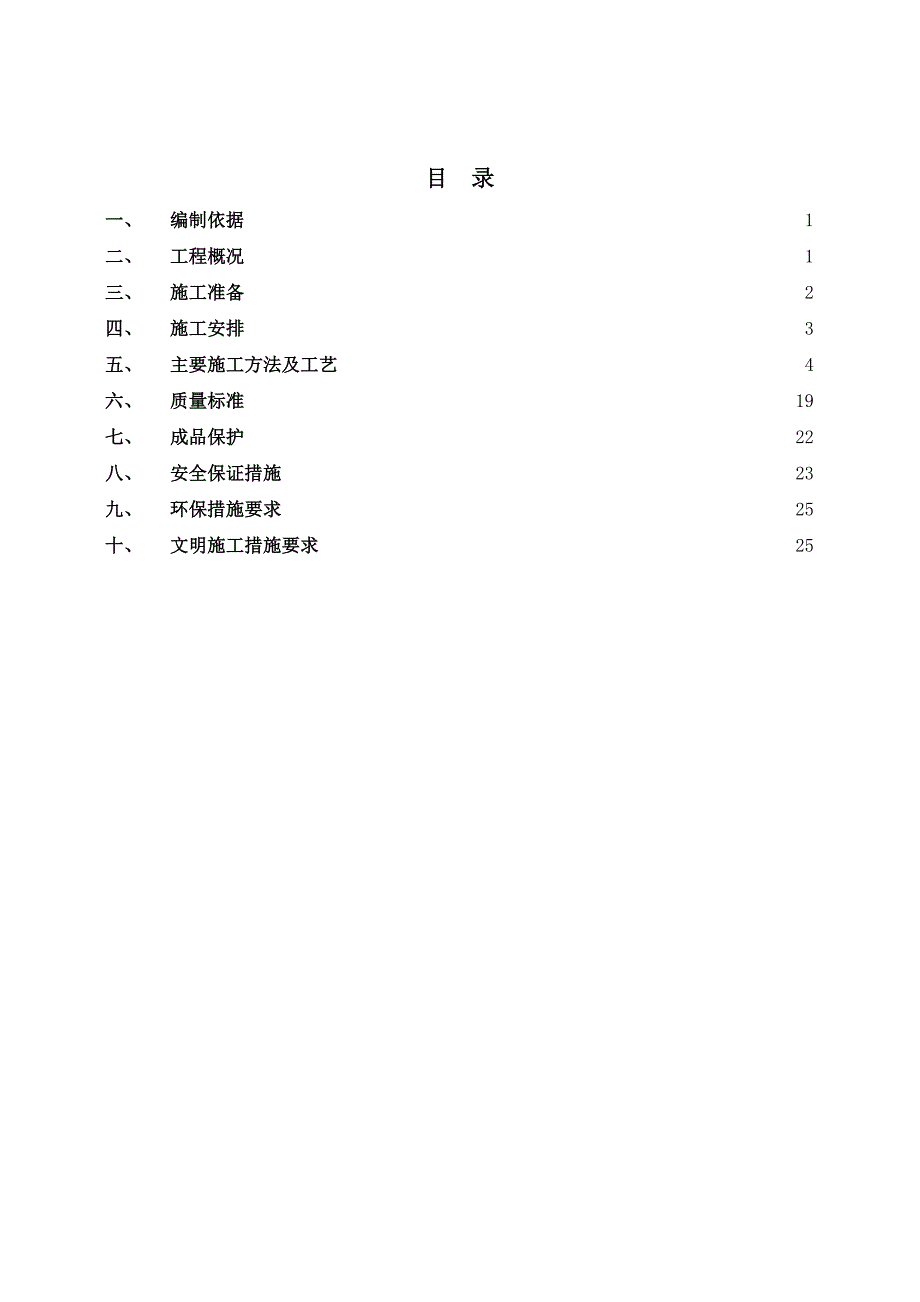

1、目 录一、编制依据1二、工程概况1三、施工准备2四、施工安排3五、主要施工方法及工艺4六、质量标准19七、成品保护22八、安全保证措施23九、环保措施要求25十、文明施工措施要求25一、 编制依据序号施工规范、规程名称编 号1屋面工程质量验收规范GB50207-20122屋面防水工程施工及验收规范GBJ207-833屋面工程技术规范GB50345-20124弹性体改性沥青防水卷材GB 18242-20085建筑工程施工质量验收统一标准GB50300-20136涿州香邑溪谷住宅小区二期工程B13#楼工程设计图纸7涿州香邑溪谷住宅小区二期工程施工组织设计二、 工程概况1、工程概况香邑溪谷住宅小区二

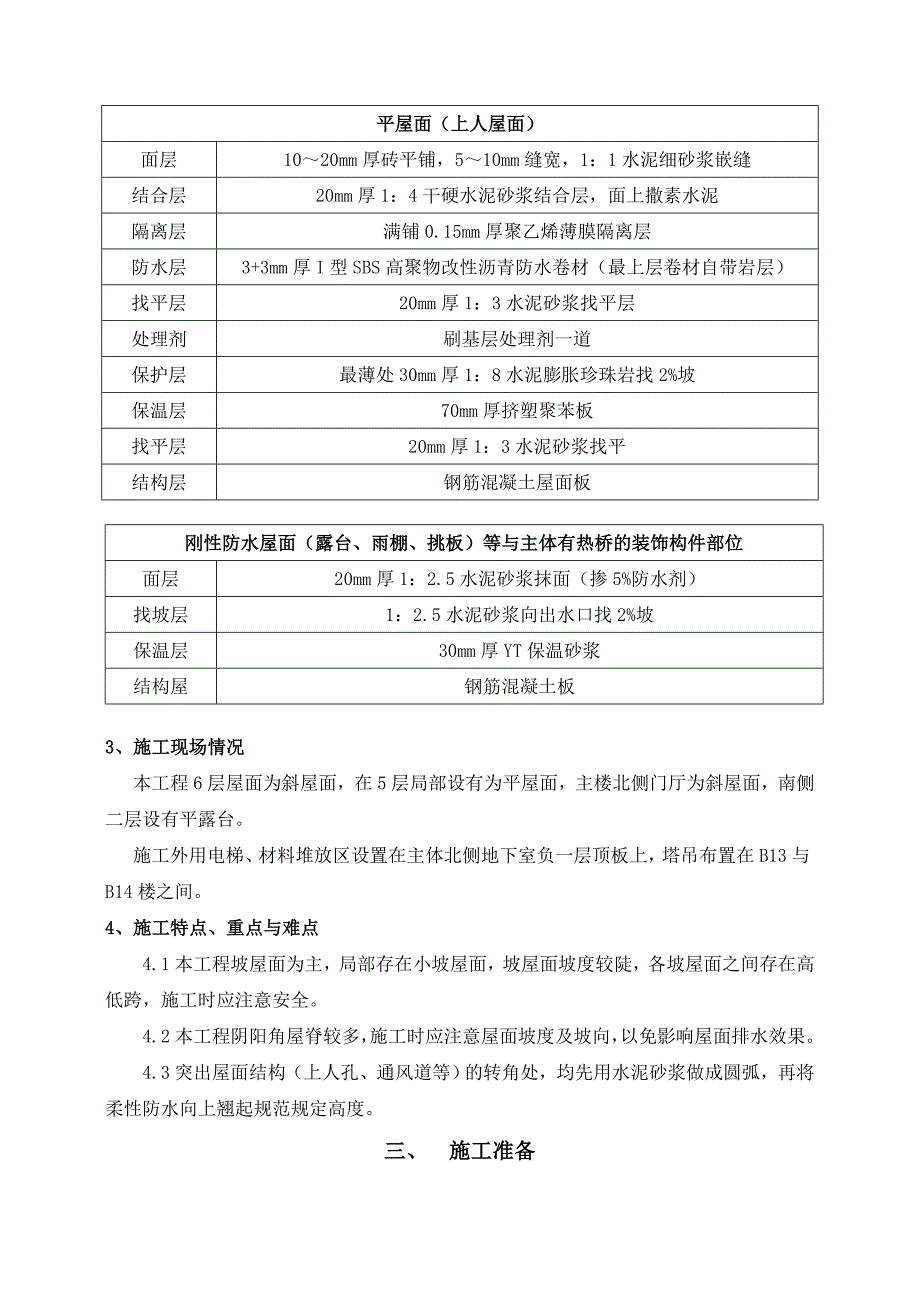

2、期工程项目位于涿州市清凉寺办事处大沙坎,B13楼为多层住宅楼,位于新建小区二期工程的西部,建筑面积5460.65m2,建筑高度为18.3米。地上6层、地下1层;主体结构体系为剪力墙结构,楼盖为现浇板结构,抗震设防烈度为7度,屋面型式有现浇坡屋面和平屋面,屋面防水等级为II级,设计使用年限15年。防水材料采用I型SBS高聚物改性沥青防水材料,屋面保温层选用70mm厚挤塑聚苯板和90mm厚膨胀聚苯板。2、本工程屋面设计概况本工程屋面型式分平屋面(上人屋面)和坡屋面(不上人屋面)主要施工做法如下:坡屋面(不上人屋面)面层油毡瓦保护层40mm厚C20细石混凝土配双向4mm钢筋间距200mm保温层90m

3、m厚膨胀聚苯板防水层4mm厚I型SBS高聚物改性沥青防水卷材处理剂刷基层处理剂一道找平层20mm厚1:3水泥砂浆找平结构层钢筋混凝土屋面板平屋面(上人屋面)面层1020mm厚砖平铺,510mm缝宽,1:1水泥细砂浆嵌缝结合层20mm厚1:4干硬水泥砂浆结合层,面上撒素水泥隔离层满铺0.15mm厚聚乙烯薄膜隔离层防水层3+3mm厚I型SBS高聚物改性沥青防水卷材(最上层卷材自带岩层)找平层20mm厚1:3水泥砂浆找平层处理剂刷基层处理剂一道保护层最薄处30mm厚1:8水泥膨胀珍珠岩找2%坡保温层70mm厚挤塑聚苯板找平层20mm厚1:3水泥砂浆找平结构层钢筋混凝土屋面板刚性防水屋面(露台、雨棚、

4、挑板)等与主体有热桥的装饰构件部位面层20mm厚1:2.5水泥砂浆抹面(掺5%防水剂)找坡层1:2.5水泥砂浆向出水口找2%坡保温层30mm厚YT保温砂浆结构屋钢筋混凝土板3、施工现场情况本工程6层屋面为斜屋面,在5层局部设有为平屋面,主楼北侧门厅为斜屋面,南侧二层设有平露台。施工外用电梯、材料堆放区设置在主体北侧地下室负一层顶板上,塔吊布置在B13与B14楼之间。4、施工特点、重点与难点4.1本工程坡屋面为主,局部存在小坡屋面,坡屋面坡度较陡,各坡屋面之间存在高低跨,施工时应注意安全。4.2本工程阴阳角屋脊较多,施工时应注意屋面坡度及坡向,以免影响屋面排水效果。4.3突出屋面结构(上人孔、通

5、风道等)的转角处,均先用水泥砂浆做成圆弧,再将柔性防水向上翘起规范规定高度。三、 施工准备1、技术准备1.1技术人员应对设计图纸进行认真的审核,明确各部位的节点做法,如发现图纸中有不明确事项,在施工前向设计人员提出,由设计人员进行确定。1.2根据工程的特点、质量要求、工期要求、现场要求等,制定出详细的屋面工程施工方案,进行合理的施工安排,确保质量、进度、成本、现场等各项指标的顺利实现。1.3施工前向施工队进行详细的交底,使其明确各部位的施工做法、操作工艺、施工要求等。2、材料及机具准备在正式开始施工前确保各种人员、机具、材料按时、按量、按质进行供应到位。并明确各期间的供应数量和供应要求等。本工

6、程屋面分项工程各主要材料用量如下:主要材料工程量统计表序号名 称规 格主要技术要求备注1挤塑聚苯板70mm厚密度:30kg/m3保温层2膨胀聚苯板90mm厚密度:20kg/m3保温层4砖1020厚面层5油毡瓦面层6SBS防水卷材3mm、4mmI型,聚酯胎防水层7水 泥P.0 42.58膨胀珍珠岩找坡层9手推车材料运输10细石混凝土C20保护层11钢筋b4间距200mm保护层12搅拌机砂浆搅拌四、 施工安排1、施工顺序安排根据施工现场情况,按照由上向下施工的顺序进行屋面作业。具体如下:主体楼坡屋面施工主体平屋面施工露台、雨棚、挑板施工2、项目组织机构组 长:蒋天云 副组长:杨林树、李建昌组 员:

7、黄浩珂、李卫民、蒙西林、王国亮、谢锋、林书花3、劳动力计划3.1、装修队伍:负责保温层、找坡层、找平层、防水保护层、屋面广场砖铺贴的施工。3.2、防水队伍:负责防水施工以及蓄水试验。3.3、施工工期计划:本工程屋面施工计划于2014年9月15日进行施工,工期安排30天。工种钢筋工木工混凝土工防水小工人数5人3人10人10 10 五、 主要施工方法及工艺5.1、施工方法(自下而上)坡屋面(不上人屋面) 、油毡瓦 、40厚C20细石混凝土配双向4mm钢筋间距200mm 、90厚膨胀聚苯板 、4mm厚I型SBS高聚物改性沥青防水卷材 、20mm厚1:3水泥砂浆找平层 、钢筋混凝土屋面板平屋面、露台(

8、上人屋面) 、1020mm厚砖平铺,510mm缝宽,用1:1水泥砂浆填缝 、20mm厚1:4硬性水泥砂浆,面上撒素水泥 、满铺0.15mm厚聚乙烯薄膜隔离层 、3+3mm厚I型SBS高聚物改性沥青防水卷材(最上层卷材自带岩层) 、20mm厚1:3水泥砂浆找平层 、最薄处30mm厚1:8水泥膨胀珍珠岩找2%坡 、70mm厚挤塑聚苯板、钢筋混凝土屋面板5.2工艺流程5.2.1坡屋面工艺流程屋面基层清理出屋面管根、上人孔洞根部等处理找平层施工防水层施工保温层施工保护层施工屋面面层(油毡瓦)施工5.2.2平屋屋面工艺流程屋面基层清理出屋面管根等处理保温层施工找坡层、找平层施工防水层施工隔离层施工水泥砂

9、浆保护层平屋面面层砖铺贴5.3防水层施工5.3.1材料要求5.3.1.1所使用的防水材料必须有出厂合格证及相关部门颁发的防水材料使用认证书,材料必须符合设计要求,材料进场后必须按规定进行现场取样复试,复试合格后方准使用。5.3.1.2卷材:SBS高聚物改性沥青防水卷材,卷材的各项性能及外观质量应符合以下要求:I型SBS高聚物改性沥青防水卷材主要性能指标序 号项 目指 标1可溶物含量(g/m2)3mm厚21004mm厚29002拉力(N/50mm)最大拉力500,试件中部无沥青涂盖层开裂或与胎基分离现象3延伸率(%)最大拉力时,304耐热度(,2h)90,无滑动、流淌、滴落5低温柔性()-20,

10、无裂缝6不透水性(压力/时间)0.3Mpa,保持时间30min高聚物改性沥青防水卷材外观质量项 目质 量 要 求1卷材表面应平整,不允许孔洞、缺边、裂口、疙瘩,矿物粒料度应均匀一致并紧密地粘附于卷材表面。2成卷卷材应卷紧卷齐,端面里进处出不超过10mm。3胎基应浸透,不应有未被浸渍处。4每卷卷材接头处不应超过一个,较短的一段长度不应少于1米,接头应剪切整齐,并加长150mm。5成卷卷材在(450)任一产品温度下展开,在距卷芯1米长度外不应有10mm以上的裂纹或粘结。5.3.1.3材料的贮存、保管:卷材应贮存在阴凉通风的室内,避免日晒雨淋,注意通风,严禁接近火源,贮存环境温度不得高于50摄氏度,

11、应直立堆放,堆放高度只能单层,在运输过程中立放不超过两层,并不得倾斜或横压,避免与化学介质及有机溶剂等有害物接触,不同类型、规格的产品应分别存放,不应混杂。5.3.1.4配套材料a)基层处理剂:氯丁橡胶沥青胶粘剂。b)接缝密封材料:橡胶沥青嵌缝膏,用于立面防水卷材收头密封及外墙管根等特殊部位的粘结处理,密封材料的各项性能应符合下表的要求。 5.3.2作业条件5.3.2.1防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格。防水施工单位资质齐备,现场管理人员和操作人员持证上岗,施工人员操作时要穿工作服,软底鞋并带手套。5.3.2.2施工前审核图纸,对施工队伍进行技术、安全等

12、交底,作业人员持证上岗。5.3.2.3防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备好干粉灭火器,严防火灾发生。5.3.2.4主要机具:喷灯、滚动刷、长把滚动刷、钢卷尺、剪刀、笤帚、小线等。5.3.2.5铺贴防水层的基层表面,应将尘土、杂物彻底清除干净。5.3.2.6高出屋面的上人孔、烟道通风管及外墙挡水翻沿均已作好泛水,阴阳角处抹成半径50mm的圆弧形。5.3.3施工工艺5.3.3.1工艺流程(热熔法施工):基层清理涂刷基层处理剂附加层卷材铺贴卷材收头粘结卷材接头密封蓄水试验5.3.3.2基层清理:喷刷氯丁橡胶沥青胶粘剂前,仔细将基层表面的垃圾、尘土等清除干净,混凝土面需平整,

13、无突出的尖锐颗粒或钢筋头等物料。5.3.3.3基层含水率检测:剪一块1m的卷材平铺于基层表面,静置3-4小时,然后揭开卷材观察其下方基层面及防水卷材,如未见水印,即可铺设防水层。5.3.3.4涂刷基层处理剂:在基层表面满喷一遍氯丁橡胶沥青胶粘剂,胶粘剂的施工也按先高后低、先远后近、先立面后平面的顺序进行。同一屋面上先喷刷排水较集中的水落口、天沟、檐口等节点,再进行大面积的涂布。喷刷要均匀、不透底、遮盖率100%。常温下4小时后,开始铺贴卷材。5.3.3.5铺贴附加层:出屋面上人孔、排风通道、楼梯间(电梯间)外墙根部、檐沟转角处、屋脊、天沟处、阴阳角部位加铺一层同质卷材附加层,将卷材裁成相应的形

14、状进行热熔满贴,宽度500mm,附加层施工必须粘贴牢固。水落斗周围与屋面交接处,应做密封处理,并加铺两层附加层,附加层深入水落斗的深度不得小于100mm。5.3.3.6卷材铺设:卷材施工时应先做好节点、附加层和屋面排水比较集中等部位的处理,然后从流水坡度的下坡开始由低处向高处铺贴,顺着流水方向。檐沟、天沟卷材铺贴时,宜顺檐沟、天沟方向铺贴,搭接缝应顺流水方向,并使卷材的长向和流水坡向垂直。上、下层卷材必须平行铺贴,禁止垂直铺贴,采用满粘法。铺贴时先平面后立面。铺贴平面立面相接茬的卷材,由下向上进行,使卷材紧贴阴阳角,不得有皱折和空鼓等现象。5.3.3.7卷材搭接:相邻卷材的短边搭接不小于100mm,长边搭接不小于100mm。(规范GB50345-2012,16页)。上、下层卷材长边搭接缝应错开,且不小于幅宽的1/3。同一层相邻两幅卷材短边搭接缝错开不应小于500mm。

展开阅读全文
