河北某高层框架结构办公楼土方工程施工方案.doc

上传人:p** 文档编号:952384 上传时间:2024-05-22 格式:DOC 页数:26 大小:186.01KB
下载 相关 举报
河北某高层框架结构办公楼土方工程施工方案.doc_第1页
第1页 / 共26页
河北某高层框架结构办公楼土方工程施工方案.doc_第2页
第2页 / 共26页
河北某高层框架结构办公楼土方工程施工方案.doc_第3页
第3页 / 共26页
河北某高层框架结构办公楼土方工程施工方案.doc_第4页
第4页 / 共26页
河北某高层框架结构办公楼土方工程施工方案.doc_第5页
第5页 / 共26页
河北某高层框架结构办公楼土方工程施工方案.doc_第6页
第6页 / 共26页
河北某高层框架结构办公楼土方工程施工方案.doc_第7页
第7页 / 共26页
河北某高层框架结构办公楼土方工程施工方案.doc_第8页
第8页 / 共26页
河北某高层框架结构办公楼土方工程施工方案.doc_第9页
第9页 / 共26页
河北某高层框架结构办公楼土方工程施工方案.doc_第10页
第10页 / 共26页
亲,该文档总共26页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《河北某高层框架结构办公楼土方工程施工方案.doc》由会员分享,可在线阅读,更多相关《河北某高层框架结构办公楼土方工程施工方案.doc(26页珍藏版)》请在第壹文秘上搜索。

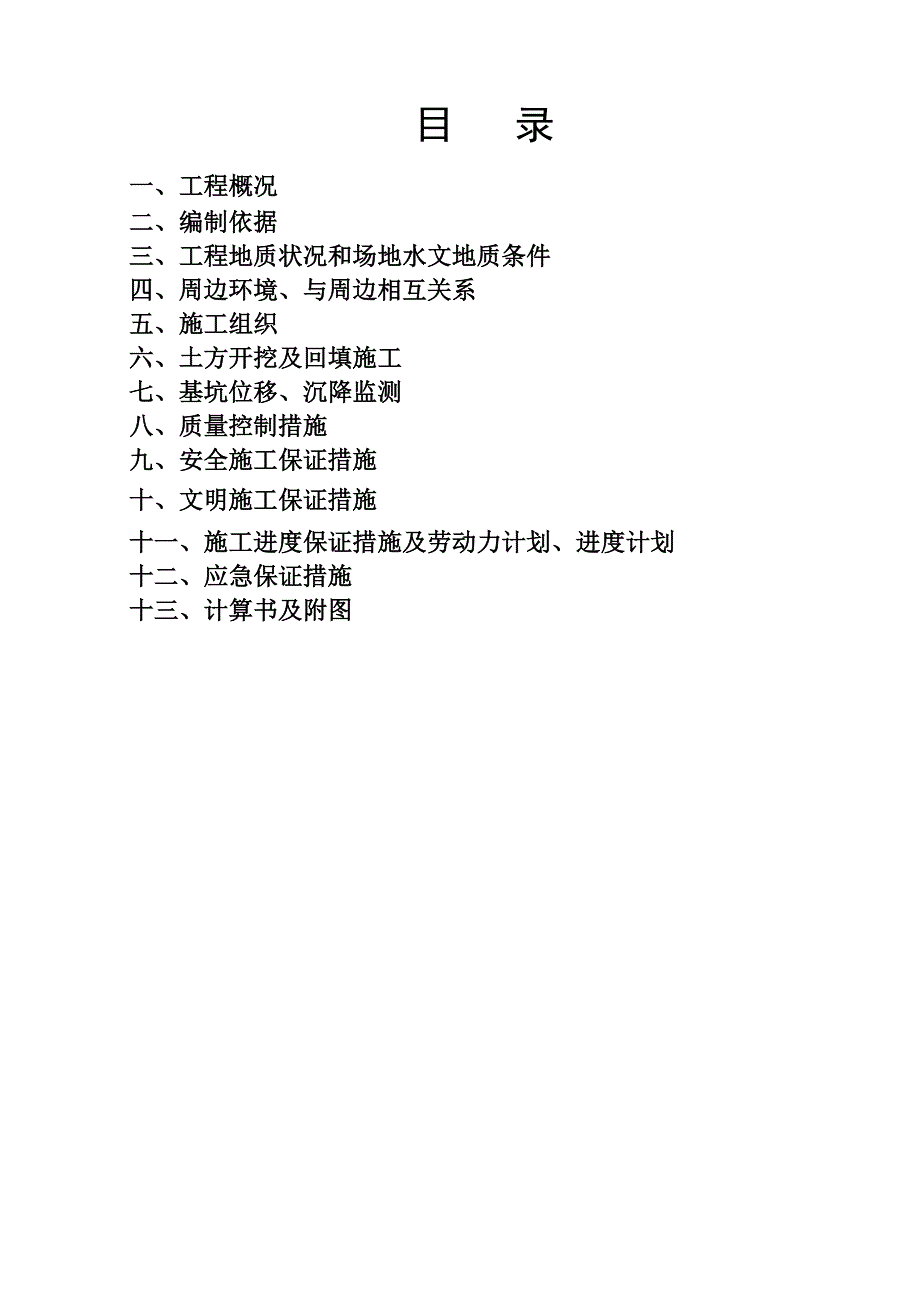

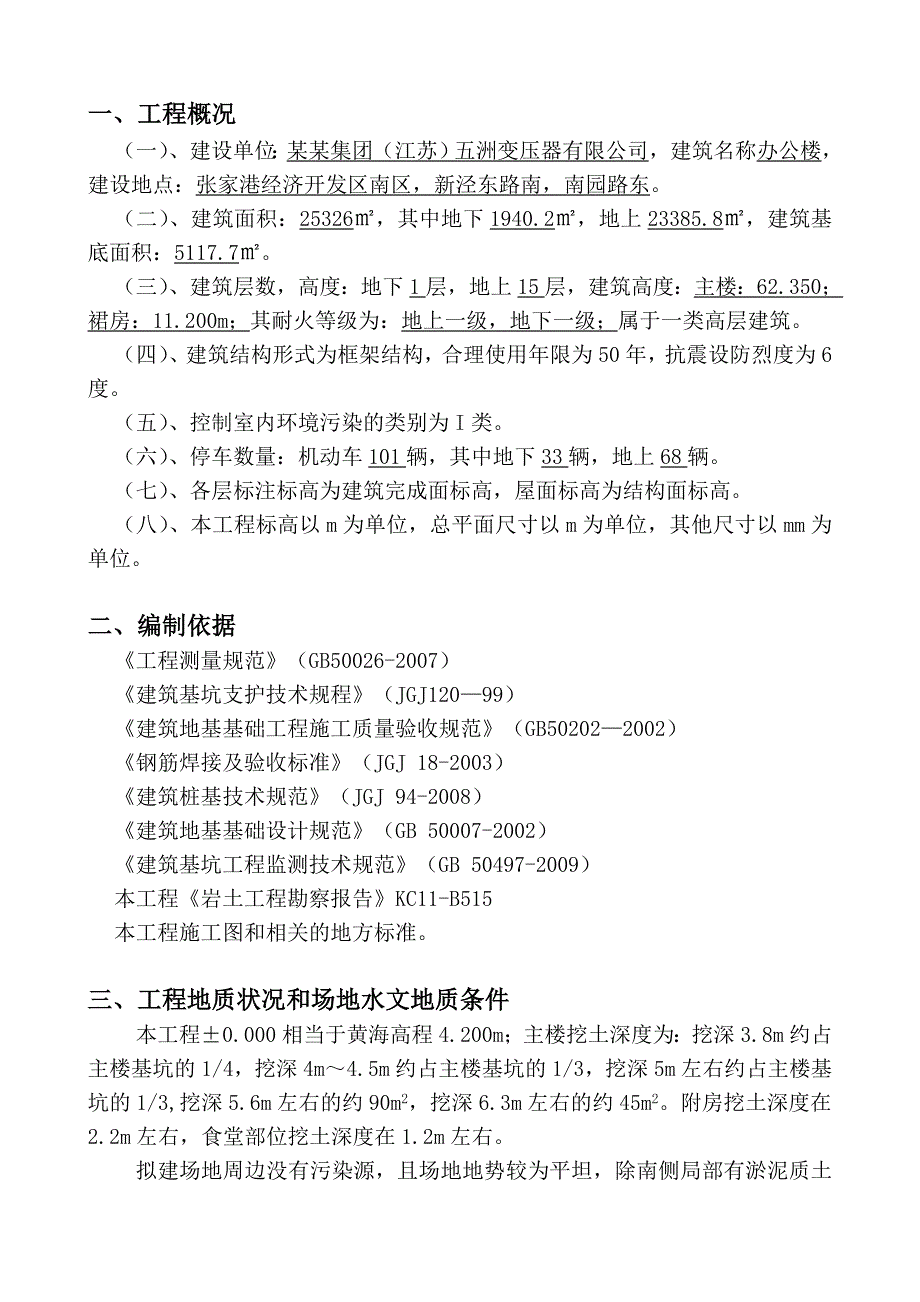

1、某某集团(江苏)五洲变压器二期工程办公楼土方工程施工方案精工世纪建设编制 审核 审批 某某建设工程有限公司某某集团(江苏)五洲变压器二期工程项目部目 录一、工程概况二、编制依据三、工程地质状况和场地水文地质条件四、周边环境、与周边相互关系五、施工组织六、土方开挖及回填施工七、基坑位移、沉降监测八、质量控制措施九、安全施工保证措施十、文明施工保证措施十一、施工进度保证措施及劳动力计划、进度计划十二、应急保证措施十三、计算书及附图一、工程概况(一)、建设单位:某某集团(江苏)五洲变压器有限公司,建筑名称办公楼,建设地点:张家港经济开发区南区,新泾东路南,南园路东。(二)、建筑面积:25326,其中

2、地下1940.2,地上23385.8,建筑基底面积:5117.7。(三)、建筑层数,高度:地下1层,地上15层,建筑高度:主楼:62.350;裙房:11.200m;其耐火等级为:地上一级,地下一级;属于一类高层建筑。(四)、建筑结构形式为框架结构,合理使用年限为50年,抗震设防烈度为6度。(五)、控制室内环境污染的类别为I类。(六)、停车数量:机动车101辆,其中地下33辆,地上68辆。(七)、各层标注标高为建筑完成面标高,屋面标高为结构面标高。(八)、本工程标高以m为单位,总平面尺寸以m为单位,其他尺寸以mm为单位。二、编制依据工程测量规范(GB50026-2007)建筑基坑支护技术规程(J

3、GJ12099)建筑地基基础工程施工质量验收规范(GB502022002)钢筋焊接及验收标准(JGJ 18-2003)建筑桩基技术规范(JGJ 94-2008)建筑地基基础设计规范(GB 50007-2002)建筑基坑工程监测技术规范(GB 50497-2009)本工程岩土工程勘察报告KC11-B515本工程施工图和相关的地方标准。三、工程地质状况和场地水文地质条件本工程0.000相当于黄海高程4.200m;主楼挖土深度为:挖深3.8m约占主楼基坑的1/4,挖深4m4.5m约占主楼基坑的1/3,挖深5m左右约占主楼基坑的1/3,挖深5.6m左右的约90m2,挖深6.3m左右的约45m2。附房挖

4、土深度在2.2m左右,食堂部位挖土深度在1.2m左右。拟建场地周边没有污染源,且场地地势较为平坦,除南侧局部有淤泥质土外,其他部位无影响工程稳定性的环境地质条件。场地原地貌主要有开发备用地,场地基本全部被平整;本场地在挖土深度范围内的土质主要有:、素填土。厚度:0.30-2.90m,平均0.93m;层底标高:-3.02-0.54m,层底埋深:0.302.90m,平均0.93m;该层土质不均,工程特性差。、淤泥质土。厚度:1.004.10m,平均2.37m;层底标高:-6.06-2.15m,平均-3.67m;层底埋深:1.905.50m,平均3.31m;该层土在暗浜区内分布,高压缩性,工程特性差

5、。、粉质土。第一层平均厚度1.78m;层底标高:-6.58-2.43m,平均-4.16m;层底埋深:1.906.00m,平均3.65m。该层土场区局部缺失,中压缩性,工程特性一般。第二层平均厚度3.55m;层底标高:-8.07m-5.44m,平均-6.12m;层底埋深:5.007.40m,平均5.79m。该层土场区局部缺失,中压缩性,工程特性良好。第三层平均厚度1.69m;层底标高:-9.08m-7.054m,平均-7.80m;层底埋深:6.808.50m,平均7.45m。该层土在场区普遍分布,中压缩性,工程特性一般。四、周边环境、与周边相互关系本工程场区内地除新埋设的施工电缆外,无地下管线;

6、北侧为空地,南侧与车间三间隔较小(约22m),东侧与宿舍楼间隔较小(约15m),在整个施工区域东侧个设置一个主出入口,北侧设一个附出入口。土方施工时可设北侧大门为土方专用通道,以便保证通畅和道路清洁,不扰民。基础、主体结构施工阶段主楼布置一台塔吊,基础土方开挖前塔吊安装完成。本办公楼主楼部位局部采用边坡插钢筋锚杆、挂钢筋网、喷浆混凝土护坡的施工方案,此方案需设计出具图纸;其基坑施工方案需组织专家论证。降水方案采用基坑四周设排水沟,基坑内设集水井降水。本工程土方开挖根据施工段划分要求,拟划分为7个区段进行开挖,并且要分层开挖,每次开挖深度不大于2m,放坡系数拟采用1:0.5,局部视性适当加大放坡

7、系数,确保雨期施工边坡不塌方。管井降水按基坑内不同标高部位进行布置;挖土时,土建总包单位派人配合土方施工单位加强对降水管井的保护,土方施工单位在挖土时,应采取相应措施避免挖机碰撞管井,确保管井降水正常进行。五、施工组织本工程由项目经理任总指挥,现场项目工程师主抓技术管理,生产经理负责各生产环节中实施指挥。项目部以形象施工进度控制每日的施工进度,以周密详尽的质量标准保证施工质量,防止现场污染,降低噪音,确保办公楼基坑施工的安全与进度。本基坑施工的组织管理体系如下图:项目经理:黄世杰施工负责人:陈 建项目技术负责人:李官兴执行经理:夏文通环 卫:施国良卫卫材料、计量:莫善千信息管理:杜 湘试 验:

8、李官兴测 量:陈 建安全员:钱建华质量员:赵志刚六、土方开挖及回填施工(一)、挖土原则1、挖土之前基坑护坡条件必须完备。2、待降水降到拟定的地下水位时(即低于基坑最深处底1.0m以下),方可进行土方开挖;并及时将降水的相关信息反馈给项目部,以便采取相应的应急措施;确保土方开挖期间和基础施工期间的安全。3、土方施工需合理安排车次,进行信息化施工,动态管理,严格控制标高,严禁超挖。4、在开挖过程中应充分考虑时空效应规律:遵循分区、分块、对称、平衡的原则,根据基坑形状合理分块、分段,每一层的挖土深度最大不得超过2.0m。(二)、施工生产准备1、做好现场临时道路。2、备好水泵等应急设备。3、挖土前先进

9、行桩基的相关试验,试验结束后,具备开挖条件才能进行开挖。4、土方施工开始3d前组织有关施工队伍和人员,对机械车辆进行维修、保养。5、做好施工机械设备的检验、检修工作,以备队伍进场使用。6、深入细致地进行周围环境调查研究,了解沿线交通状况,针对具体情况制订和采取相应措施以保证土方施工顺利进行。7、土方弃置场地及行车路线要事先与有关方面取得联系,办理好相关事宜。8、按设计图纸、规范及甲方要求,做好各种施工准备。9、由于现场局部土质较差,为确保车辆的正常运行,在汽车道路用碎砖或者渣土进行铺设,平整夯实,确保运土车辆不下陷,运输通畅。(三)、施工技术准备1、认真研究基坑土层情况和地下水位位置,与勘察报

10、告核实,随时做好监测,有特殊情况及时与相关单位沟通解决。2、按设计图纸做好测量控制和基准点的设置,并定位放线。将建筑物控制点引至既安全又方便投测位置,标桩做好,建筑物自然地面标高方格网测好,并做好标高基准点,定期观察复测。同时场地的定位控制线、标准水平桩及开槽的灰线尺寸,必须经过监理复验合格,并办理完预检手续。3、详细调查施工沿线静压桩、降水井和地下障碍物、管线等的情况绘制平面图,给施工班组认真交底,并形成书面记录。4、地下障碍物清除及文物保护。施工时应对施工现场内地上、地下障碍物及文物进行全面调查,并制定排障计划和处理措施,对现场发现的文物做好现场保护,并及时汇报。不得破坏、哄抢、私分隐藏文

11、物,通知业主及有关文物部门进行收集、保护、鉴定。严防违法现象发生;经通知许可后再恢复开挖。需要时可以停工并配合文物保护、考古部门的开挖、清理工作。(四)、挖土要点1、静压桩静载试验结束后方可进行土方开挖2、本工程采用分层挖土,严格按照基坑支护设计放坡,护坡随土方开挖进行,开挖一段随时做好一段的护坡工作,减少土坡外露时间3、土方开挖之前铺设临时出土道路,进车与出车分道而行,形成循环,保证道路通畅,直至挖土结束。4、挖土前由项目技术负责人对挖机司机、运土车司机及配合人员进行安全技术交底。5、基坑开挖时,两人操作间距应大于2.5m,多台机械开挖,挖土机间距应大于10m。在挖土机工作范围内,不得进行其

12、它作业。挖土采取先深后浅、由上而下逐层进行,严禁先挖坡脚或逆坡挖土。6、按照设计要求进行分层、分级挖土,严禁一次性开挖至基坑底。7、基坑开挖严格按要求放坡。操作时应随时注意土壁的变化情况,如发现有裂纹或部分坍塌现象,及时进行支撑或放坡,并注意土壁的变动。支撑采用钢管加木板挡土,使用挖机压入土中。8、用200型挖机,确保每天出土量在4000m3左右。同时在深坑(电梯井处)挖土时需配备长臂小铲挖土机进行作业。9、挖土从核心筒部位开始向周边扩展。由专人对基底标高进行跟踪测量控制,机械挖土留200mm厚土由人工配合随时铲平,挖机带走,严禁挖深后填松土,如发生超挖现象应用碎石填平夯实。10、加强基坑底的

13、排水措施,在基坑的四周人工挖好排水沟,并在基坑四角、转弯处或每隔3040m,布置一定数量的集水井,再用水泵抽至最近的排水沟,做到排水畅通。11、电梯井、集水井坑挖土应严格控制,当电梯井、集水井基坑位置相对露出来时,先把挖土机回旋半径内的土挖至和基坑一样平,放出电梯井、集水井基坑边线,对挖土机司机进行交底后慢速挖土,严禁挖伤桩体、严禁超挖,同时需用小铲挖土机配合作业。12、承台边至基坑边必须有一定的操作面,宽度不小于1000mm。13、挖土过程中加强对桩基和降水井的保护,在桩密集的地方应放慢挖土速度.严禁破坏桩体和降水井。14、挖土过程中,降水人员配合挖土单位进行降水井的保护和露出管井的拆除工作

14、。15、基坑开挖过程中及开挖后,应加强对边坡位移的监护,边坡成型后用挖斗压实,人工修整,及时按设计要求做好砼护坡。16、挖土完毕,基坑四周做硬化地坪,并在基坑外缘做2%的泻水坡度,坡向基坑外。17、土方开挖过程中不得损坏支护结构,基坑四周严禁堆土或堆载,不得在支护顶部上碾压。挖出的土方及时运走,严禁堆放在基坑附近。土方开挖及地下室结构施工期间基坑周围严禁大量堆载。(五)、土方开挖施工流程施工准备 场地平整测量放线基坑支护土方开挖清底安放降水管井验槽垫层施工。(六)、施工方法1、根据办公楼土方开挖要求和支护设计要求,在满足挖土条件的情况下,采取分层、分级逐步开挖。2、一级、二级挖土均采用挖掘机接

15、力传递的方式进行土方开挖,按照出土路线设置出土道路,基坑内出土坡道待二级放坡结束,采用退挖法将坡道挖除。3、待二级挖土挖至基坑底,及时将电梯井的位置放出,同时用长臂小型挖机配合进行土方开挖。4、在开挖过程中,根据监测信息反馈情况,及时进行土方开挖调整。5、为加快土方施工速度,挖掘机数量根据实际需要调整,土方施工进入尾声时,挖土机械逐步退场,以便保证施工的顺利进行。(七)、坑中坑处理坑中坑(电梯井、集水井)成型后,应立即组织人员进行砖胎模砌筑,砌筑时应先在砖胎模底(坑底四周)设置盲沟,盲沟宽300mm、深度400mm,并填放滤料(石子)与降水管井连通,确保排水系统畅通,保证坑中无积水;在砌筑砖胎模的同时,根据地质情况,在不透水层的位置,边砌筑砖胎模边放置滤料(石子),形成滤水层,确保侧壁不渗水;砖胎模墙厚根据设计要求确定或根据实际情况进行调整(与

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
