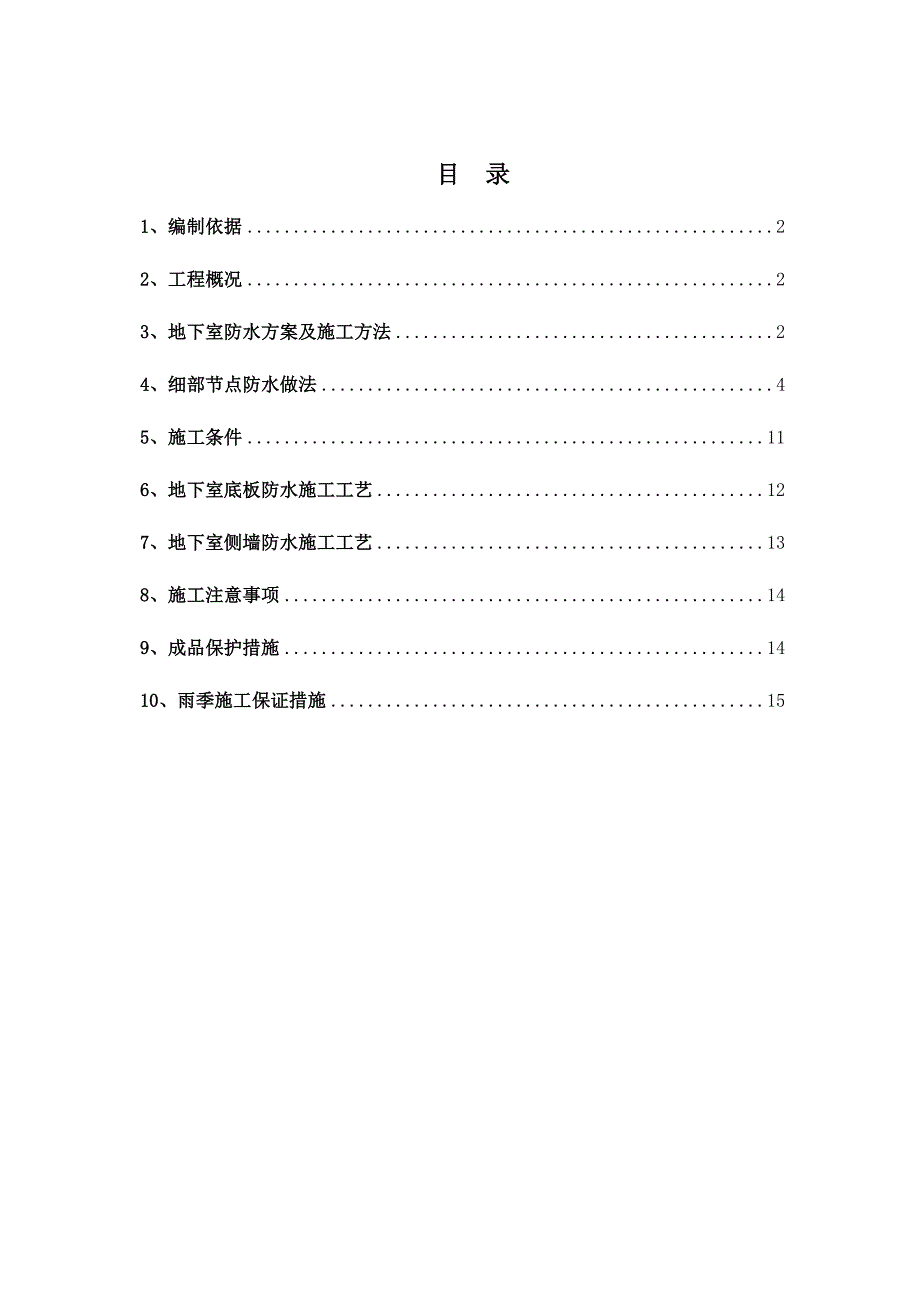

《河北某高层商业综合体地下室防水卷材施工方案(附节点详图).doc》由会员分享,可在线阅读,更多相关《河北某高层商业综合体地下室防水卷材施工方案(附节点详图).doc(16页珍藏版)》请在第壹文秘上搜索。

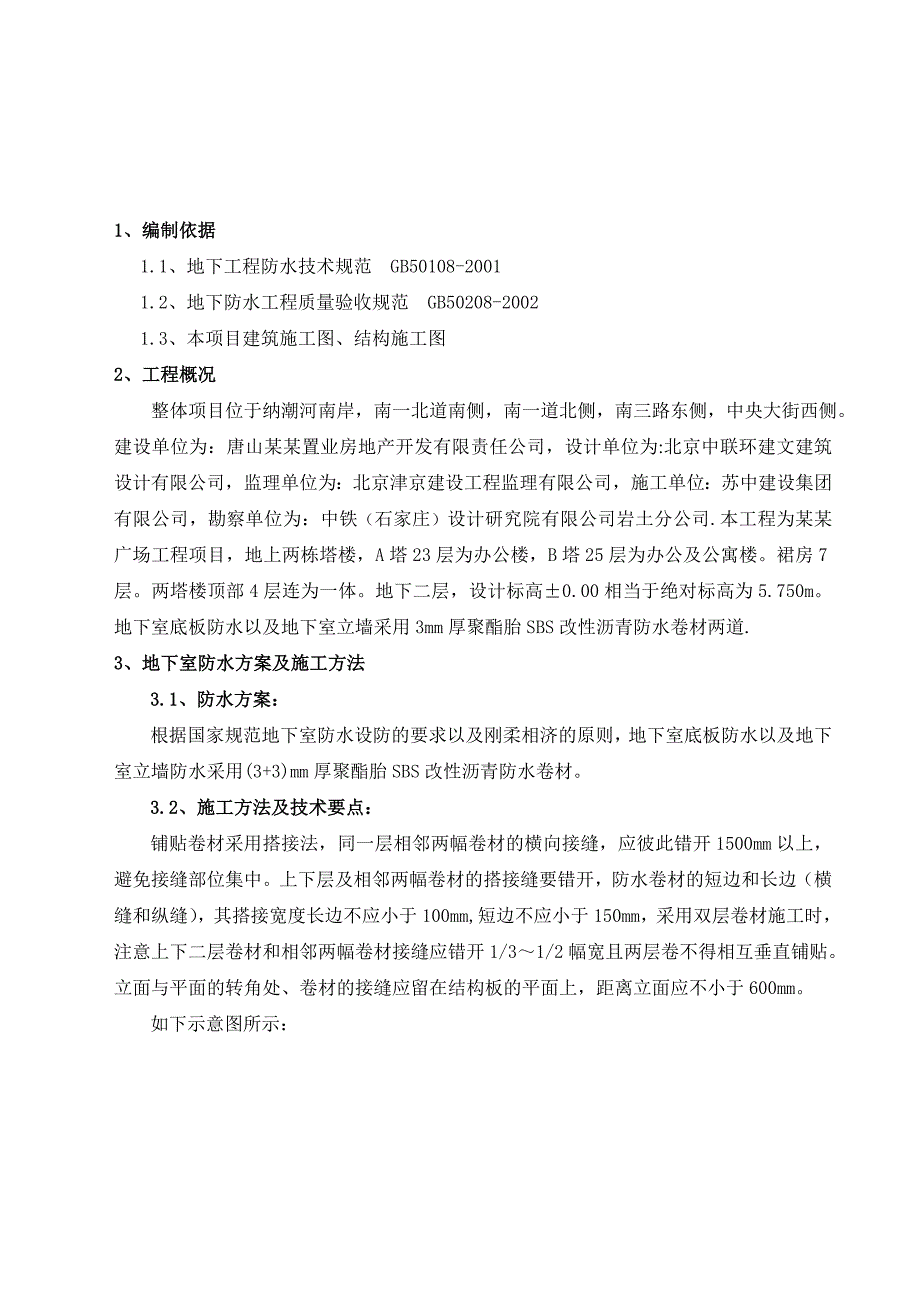

1、某某广场项目防水卷材专项方案 某某集团股份有限公司编制日期: 目 录1、编制依据22、工程概况23、地下室防水方案及施工方法24、细部节点防水做法45、施工条件116、地下室底板防水施工工艺127、地下室侧墙防水施工工艺138、施工注意事项149、成品保护措施1410、雨季施工保证措施151、编制依据1.1、地下工程防水技术规范 GB50108-20011.2、地下防水工程质量验收规范 GB50208-20021.3、本项目建筑施工图、结构施工图2、工程概况 整体项目位于纳潮河南岸,南一北道南侧,南一道北侧,南三路东侧,中央大街西侧。建设单位为:唐山某某置业房地产开发有限责任公司,设计单位为:
2、北京中联环建文建筑设计有限公司,监理单位为:北京津京建设工程监理有限公司,施工单位:苏中建设集团有限公司,勘察单位为:中铁(石家庄)设计研究院有限公司岩土分公司.本工程为某某广场工程项目,地上两栋塔楼,A塔23层为办公楼,B塔25层为办公及公寓楼。裙房7层。两塔楼顶部4层连为一体。地下二层,设计标高0.00相当于绝对标高为5.750m。 地下室底板防水以及地下室立墙采用3mm厚聚酯胎SBS改性沥青防水卷材两道.3、地下室防水方案及施工方法3.1、防水方案:根据国家规范地下室防水设防的要求以及刚柔相济的原则,地下室底板防水以及地下室立墙防水采用(3+3)mm厚聚酯胎SBS改性沥青防水卷材。3.2
3、、施工方法及技术要点:铺贴卷材采用搭接法,同一层相邻两幅卷材的横向接缝,应彼此错开1500mm以上,避免接缝部位集中。上下层及相邻两幅卷材的搭接缝要错开,防水卷材的短边和长边(横缝和纵缝),其搭接宽度长边不应小于100mm,短边不应小于150mm,采用双层卷材施工时,注意上下二层卷材和相邻两幅卷材接缝应错开1/31/2幅宽且两层卷不得相互垂直铺贴。立面与平面的转角处、卷材的接缝应留在结构板的平面上,距离立面应不小于600mm。如下示意图所示:3.3、搭接缝:地下室防水施工时,SBS卷材长短边搭接宽度各为100mm和150mm,搭接缝采用热熔融合。SBS改性沥青防水卷材的搭接边处理在工程中是极为
4、重要的一环,在施工中应严格按照国标要求“接缝部位必须溢出沥青热熔胶,并形成匀质的沥青条”为控制关键,溢出沥青条约2mm均匀沥青条,如下示意图所示:3.4、附加层的设置:在平立面交接处、转折处、阴阳角、管根等部应设置卷材附加增强层,采用与大面卷材同材质的专用附加层卷材宽度500mm。特殊部位附加卷材则需现场按要求进行裁剪。4、细部节点防水做法细部节点(平立面交接处、穿墙管等)是防水工程的薄弱环节,必须有针对性的进行合理、安全、科学的设计并要求高质量的施工操作,才能保证地下室防水系统的整体性及密闭不透水性。4.1、底板与外墙交接处防水做法:平立面交接处、转折处附加专用附加层卷材,底板卷材与砖砌永久
5、保护墙之间刷油满粘施工,卷材收口部位采用砖体进行临时固定,待立墙施工时拆除临时保护,与底板卷材接茬宽度不小于100mm,详见下图所示:4.2、外墙卷材收口做法:外墙立面卷材的收口采用固定压条、射钉固定、并用沥青基密封膏密封,在保证防水系统的安全性能的前提下,对延长防水系统的安全使用寿命起到极大的帮助。柔性防水层收头如下图所示:卷材防水系统的终止收口采用特制收口压条,其作用有二,一为取得永久性密封的收口,二为提高与外装饰材料的过渡衔接。4.3、穿墙管防水做法: 穿墙束管的节点处理4.4、后浇带做法:如地下室埋深较大,建议采用下列具有允许提前停止降水的做法。4.5、集水坑防水做法:如工程地下室防水
6、工程中有集水坑,采用下面的方法进行施工。4.6、电梯井/集水坑防水做法:在电梯井及集水坑的阴阳角转折处设置与大面同材质的SBS卷材作附加增强层,附加层宽度500mm,如下示意图所示:4.7、桩头防水做法: 4.8、三维阴阳角处防水做法: 阳角(此处的阴阳角专指三维交叉部位)在防水层施工中,数量诸多,也是防水层薄弱的部位之一,该处的通常做法是由施工作业人员按照下图方式现场裁剪和安装:按照上图尺寸放样、裁剪、热合,并通过严格的质量检测。优点:保证防水系统质量5、施工条件5.1、材料准备: 防水主材:3mm厚聚酯胎SBS改性沥青防水卷材。 防水辅材:环保型基层处理剂 沥青基密封膏5.2、施工机具准备
7、: 基层清理:小平铲、吹灰器、扫帚; 基层处理剂涂刷:滚动刷、毛刷; 卷材铺贴:弹线盒、剪刀、壁纸刀、卷材展铺器; 卷材热熔施工:喷灯、钢压辊、小压辊; 其它机具足量配备。5.3、基层准备:1)基层坚实、平整、干燥、干净,并会同监理工程师严格执行交接检查;2) 平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;3)穿出基层的构件须安装完毕后方可进行防水施工;4)底板砼垫层应无明水,但需热熔满粘附加层的基层应干燥、干净;侧墙及顶板基层应干燥。5.4、消防安全准备:做好安全、消防准备工作,现场配备足够的消防器材,确保消防道路的畅通。6、地下室底板防水施工
8、工艺6.1、施工工艺流程:基层处理阴阳角、细部节点等部位涂刷基层处理剂细部节点附加增强处理节点附加层验收弹线空铺第一道SBS卷材热熔焊接搭接缝检查验收第一道SBS卷材弹线铺贴第二层SBS卷材热熔满铺第二道SBS卷材热熔焊合搭接缝检查、验收成品保护。6.2、操作要点及技术要求:基层处理:在阴阳角等节点细部将基层清扫干净。涂刷基层处理剂部分的基层要求干燥。涂刷基层处理剂:在阴阳角等节点细部选用长柄滚刷将基层处理剂涂刷在已处理好的基层表面,并且要涂刷均匀,不得漏刷或露底。基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行附加卷材的热熔施工。注:大面卷材第一层采用空铺法施工(东西向),有水之
9、处采用空铺,第二层采用条粘法(东西向) 一般细部附加处理:附加层卷材裁剪好的阴阳角卷材在两面转角、三面阴阳角等部位进行附加增强处理,平立面平均展开。方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将卷材的底面用火焰加热器烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道基层处理剂的基层上,阴阳角每边附加层宽度不小于250mm。要求无空鼓,并压实铺牢。弹线空铺施工第一道SBS卷材:在已处理好的基层表面,按照所选卷材的宽度,留出搭接缝尺寸(长短边均为80mm),将铺贴卷材的基线弹好,按此基准线进行卷材铺贴施工。铺贴后卷材应平整、顺直,搭接尺寸正确,不得扭曲。接缝处理:用喷灯充分烘
10、烤搭接边上层卷材底面和下层卷材上表面沥青涂盖层,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,形成宽度约2mm的匀质沥青条,达到封闭接缝口的目的。检查验收SBS卷材:铺贴时边铺边检查,检查时用螺丝刀检查接口,发现熔焊不实之处及时修补,不得留任何隐患,现场施工员、质检员必须跟班检查,检查并经验收合格后进行第二道卷材的施工。第二道卷材的施工:将起始端卷材粘牢后,持火焰喷灯对着待铺的整卷卷材,使喷灯距卷材及基层加热处0.30.5m施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),应加热均匀,不得过分加热或烧穿卷材。至卷材底面胶层呈
11、黑色光泽并拌有微泡(不得出现大量气泡),及时推滚卷材进行粘铺,后随一人施行排气压实工序。搭接缝的施工同第一层卷材。注意:上下二层卷材不得相互垂直铺贴,上下二层卷材之间的搭接缝应相互错开1/31/2幅宽。分工序自检,自检合格后报请总包、监理及建设方按照国标地下防水工程质量验收规范(GB 50208-2002)验收,验收合格后及时进行保护层的施工。7、地下室侧墙防水施工工艺7.1、施工工艺流程:基层处理涂刷基层处理剂卷材附加层弹线热熔铺贴第一道SBS卷材热熔焊接搭接缝验收第一道SBS卷材弹线铺贴第二道SBS卷材热熔满粘第二道卷材热熔焊合搭接缝检查、验收成品保护。7.2、操作要点及技术要求: 基层处
12、理:将基层清扫干净,基层应平整、清洁、干燥。 涂刷基层处理剂:用长柄滚刷将基层处理剂涂刷在已处理好的基层表面,并且要涂刷均匀,不得漏刷或露底。基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行热熔施工,以避免失火。 一般细部附加增强处理:用附加层卷材及标准预制件在两面转角、三面阴阳角等部位进行附加增强处理,平立面平均展开。方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将卷材的底面用火焰加热器烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道基层处理剂的基层上,附加层要求无空鼓,并压实铺牢。 弹线:在已处理好并干燥的基层表面,按照所选卷材的宽度,留出搭接缝尺寸(长短
13、边均为80mm),将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。 卷材由下往上推滚卷材进行熔粘铺贴,将起始端卷材粘牢后,持火焰加热器对着待铺的整卷卷材,使喷嘴距卷材及基层加热处0.30.5m施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),应加热均匀,不得过分加热或烧穿卷材。至卷材底面胶层呈黑色光泽并拌有微泡(不得出现大量气泡),及时推滚卷材进行粘铺,后随一人施行排气压实工序。 接缝处理。用喷灯充分烘烤搭接边上层卷材底面和下层卷材上表面沥青涂盖层,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,形成宽度2mm的匀质沥
14、青条。 检查验收:铺贴时边铺边检查,检查时用螺丝刀检查接口,发现熔焊不实之处及时修补,不得留任何隐患,现场施工员、质检员必须跟班检查,检查合格后方可进入下一道工序施工,特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。 第一层卷材检查合格后再弹线放样,然后铺贴第二层卷材,操作方法同第一层,但必须注意上下层卷材不得相互垂直铺贴且上下两层卷材的接缝应错开,其它同第一层。待自检合格后报请监理及建设方按照地下防水工程质量验收规范(GB 50208-2002)进行验收,验收合格后及时进行保护层的施工。8、施工注意事项8.1、施工前,进行安全教育、技术措施交底,施工中严格遵守安全规章制度; 8.2
15、、施工人员须戴安全帽、穿工作服、软底鞋,立体交叉作业时须架设安全防护棚;8.3、施工人员必须严格遵守各项操作说明,严禁违章作业;8.4、施工现场一切用电设施须安装漏电保护装置,施工用电动工具正确使用;8.5、立面卷材应由下往上推滚施工;8.6、基层处理剂涂刷完毕必须完全干燥后方可铺贴卷材;8.7、在点火时以及在烘烤施工中,火焰喷灯严禁对着人,特别是立墙卷材热熔施工时,更应注意施工安全;8.8、五级风及其以上时停止热熔施工;9、成品保护措施9.1、在防水层的施工过程中,施工人员须穿软底鞋,严禁穿带钉子或尖锐突出的鞋进入现场,以免破坏防水层。9.2、施工过程中质检员应随时、有序的进行质量检查,如发现有破损、扎坏的地方要及时组织人员进行正
