河南某党校综合楼二次结构施工方案.doc

上传人:p** 文档编号:952446 上传时间:2024-05-22 格式:DOC 页数:10 大小:77.97KB
下载 相关 举报
河南某党校综合楼二次结构施工方案.doc_第1页
第1页 / 共10页
河南某党校综合楼二次结构施工方案.doc_第2页
第2页 / 共10页
河南某党校综合楼二次结构施工方案.doc_第3页
第3页 / 共10页
河南某党校综合楼二次结构施工方案.doc_第4页
第4页 / 共10页
河南某党校综合楼二次结构施工方案.doc_第5页
第5页 / 共10页
河南某党校综合楼二次结构施工方案.doc_第6页
第6页 / 共10页
河南某党校综合楼二次结构施工方案.doc_第7页
第7页 / 共10页
河南某党校综合楼二次结构施工方案.doc_第8页
第8页 / 共10页
河南某党校综合楼二次结构施工方案.doc_第9页
第9页 / 共10页
河南某党校综合楼二次结构施工方案.doc_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《河南某党校综合楼二次结构施工方案.doc》由会员分享,可在线阅读,更多相关《河南某党校综合楼二次结构施工方案.doc(10页珍藏版)》请在第壹文秘上搜索。

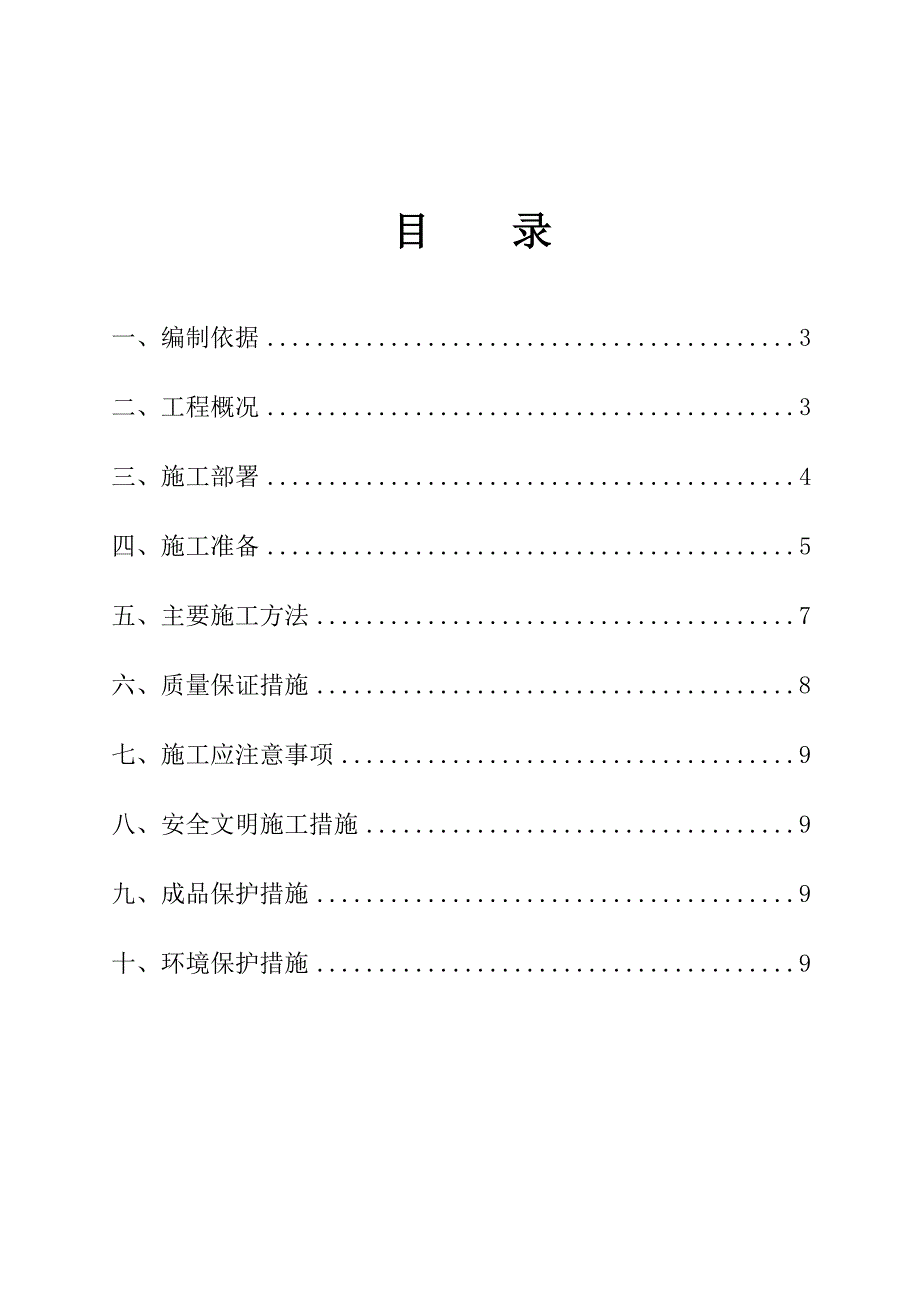

1、施工组织设计(方案)报审表工程名称:某某县委党校新校区建设项目 编号:致: 某某建基管理工程有限公司 (监理单位)我公司已完成 综合楼主体二次结构施工方案 的编制,并经我单位上级技术负责人审查批准,请予以审查。附件:1、主体二次结构施工方案承包单位 (章) 某某华都建设发展集团有限公司 项目经理 日 期 专业监理工程师审查意见: 专业监理工程师 日 期 总监理工程师审核意见: 项目监理机构 总监理工程师 日 期 某某县委党校新校区建设项目综合楼二次结构施工方案编制人: 审核人: 审批人: 某某华都建设发展集团有限公司二一三年三月十日目 录一、编制依据3二、工程概况3三、施工部署4四、施工准备5

2、五、主要施工方法7六、质量保证措施8七、施工应注意事项9八、安全文明施工措施9九、成品保护措施9十、环境保护措施9一、编制依据1.1建筑工程施工质量验收统一标准GB50300-20011.2砌体工程施工质量验收规范GB50203-20021.3建筑装饰装修工程质量验收规范GB50210-20011.4设计施工图纸二、工程概况 工程位于焦作市修武县,总建筑面积6284.60,设计标高0.000相当于黄海高程182.10m本工程为框架结构,地上5层;局部三层。2.1设计概况本工程为综合楼的填充墙及二次结构(包括构造柱、过梁、飘窗及砼拦板墙),本次施工范围一至五层填充墙及二次结构。填充墙均采用:项次

3、位置砌块材料砌块强度等级砂浆强度等级备注1外墙蒸压加气混凝土砌块B07,A5.0M5混合砂浆砌筑等级B级2内墙蒸压加气混凝土砌块B06,A3.5M5混合砂浆砌筑等级B级填充墙依据图纸设计采用蒸压加气混凝土砌块,砌筑砂浆为M5.0预拌水泥混合砂浆,加气砼砌块容重6.5KN/m3,砌体底部及顶部斜砌使用的粉煤灰砖砖强度等级为MU15,砌体结构中圈梁、构造柱、配筋带、过梁混凝土强度等级为C20。22工程难点221室内的100mm墙体较薄,砌筑质量不易保证; 222主楼门窗洞口较多、外挑板上砌筑,门垛较小、构造柱、过梁等较多,给砌筑造成困难,质量及进度不容易保证;223填充墙与混凝土柱、梁、板接缝多,

4、接触面易开裂。三、施工部署31质量目标本工程质量目标为合格,二次结构工程的质量目标为:各分项工程合格率100%。32施工顺序根据现场实际情况,二次结构整体施工先后顺序为:从下向上,依次向上砌筑。先施工综合楼。其它单体工程合理插入队伍施工。34劳动力配置劳动力均衡需求量如下:序号工种人数1钢筋工152木工203混凝土工204瓦工205普工106水电工435机具配置工具:大铲、瓦刀、夹具、手锯、小推车、灰斗、铁锹、撬棍、木锤、线坠,皮数杆等。序号名称单位数量1塔式起重机台12切割机台23双笼物料提升机台15搅拌机台23. 6材料准备3.6.1 所有材料按计划进场,材料部负责及时供应。材料进场后由施

5、工员、材料员、质检员同时验收,合格后方可报监理验收使用,有复试要求的经试验合格后方可使用于工程中。3.6.2 材料订购前必须安排技术人员到厂家进行考察,充分掌握材料的质量、生产规模、供用量、规格是否齐全等。3.6.3 进场后要严格按砌块材料的技术标准进行验收,应由专人安排分类堆放,堆放高度不大于1.8米,顶面应覆盖防止雨淋。3.6.4 水泥、砂、石子、加气砼砌块等材料按现场平面布置图堆放。四、施工准备41 技术准备工作411 专业技术人员熟悉图纸,对于图纸有问题的地方及时与设计联系解决。412 编制检验批施工方案及主要材料及机具的需用计划,物资设备部门按计划分批按时组织进场。413 专业技术人

6、员编制分项工程技术交底,并及时向工长及施工人员进行图纸及分项工程技术交底。414 做好劳动力组织计划,并按公司要求签订劳务协议。42 现场准备工作421 现场临时用电 根据主体结构施工期间现场电气布置的总箱,在施工位置设置二级电箱,为了保证外用物料提升机正常使用,采用独立电源供电,搅拌机设专用开关箱,电源由分箱接入。422 现场临时上下水由专用水管通至每施工层,楼下每个砂浆(砼)搅拌区设置专用水池,供水管道(DN25)由楼下供水管道(DN50)接入,每个水池底部留置两个DN25的镀锌管直管接头,供搅拌区用水。五、主要施工方法5.1结构填充墙砌筑要求:5.1.1砌体施工要点:(1)填充墙砌体砌筑

7、前块材应提前2天浇水湿润。严禁干砖砌筑。(冬季施工除外)(2)砌筑灰缝应横平竖直、饱满、密实,砌筑好的灰缝应在初凝前用原浆勾缝,严禁用水冲浆灌缝。(3)当每层砌筑墙体高度超过1.2m时,应及时搭设好操作平台。墙体一次砌筑高度不得大于1.8m。i. 基础砌筑前应用钢尺校核放线尺寸,基础表面尘土、砂石以及杂物必须清除干净。砌筑时,应按墙体砌块排列图进行施工。ii. 砌筑砂浆不得存放时间过长,水泥砂浆须在3小时内用完,混合砂浆应在4小时内用完。施工落地灰及时清理。做到不浪费,活完料净脚下清。5.1.2砂浆及混凝土拌制施工要点:(1)二次结构所用砌筑砂浆及混凝土均采用现场搅拌,搅拌区设置砂浆及混凝土所

8、使用各种材料配合比板。根据不同部位的砂浆及混凝土强度等级将调整后的配合比注写清楚。(2)搅拌机入口处设磅秤,磅秤必须经过质量监督部门的检测合格后方可使用。所用砂、石必须车车过磅重量准确。(3)砂浆拌制过程中必须严禁控制砂浆的用水量保证砂浆的拌制质量。(4)砂浆搅拌时间不得小于2分钟。a)砂浆所使用外加剂的计量必须准备设专人负责投料。b)搅拌机设专进行操作,非操作机手不得进行操作。5.1.3砌体施工要点(1) 主体砌体要求与基础施工一致须加强处理的有以下几点:加强对外墙窗口下皮标高的控制,考虑装修做法与砌块模板的影响做好皮数杆的标注做好预控工作。当墙体有预留孔洞时应按图标注尺寸、标高、定位准确并

9、根据洞口的宽度设置混凝土过梁。配筋按过梁配筋表设置。外墙屋面部位细部节点应按图纸做好防水沿的施工做法。5.2钢筋加工及施工要点:(1)主筋成型:根据图纸进行钢筋翻样,然后再按下料单上的钢筋规格、尺寸,统一进行钢筋下料,统一加工,要求钢筋断料误差控制在10mm以内,钢筋加工弯起点的尺寸误差在20mm以内,成型箍筋的边长误差控制在3mm以内。(2)成型钢筋弯钩弯折应满足以下规定:A级钢筋末端作180弯钩,其圆弧弯曲直径D不应小于钢筋直径的2.5倍。弯弧内直径不应小于钢筋直径的10倍。箍筋做135弯钩,弯钩平直段长度不小于钩筋直径的10倍,且不小于75mm。B级钢筋末端作90弯折时,弯曲直径D不应小

10、于钢筋直径的5d。C钢筋加工完毕要按钢筋的使用部位、规格、尺寸、数量进行标识,标识要清楚以免使用中混淆 。(3) 钢筋绑扎要点:构造柱钢筋绑扎要求:主筋绑扎时下部同预留钢筋进行绑扎搭接,钢筋搭接部位绑扣不少于三个,扎丝绑扎必须牢固。(4) 钢筋绑扎时做好对下部钢筋污染的清理工作,保证钢筋无污染。5.3模板施工要点(1) 模板加工:本工程模板采用多层与木枋现场加工构造柱,压带及过梁模板。加工要求按施工的不同部位进行加工,宽度、长度必须准确,模板加工的拼缝严密,尺寸准确。并按规格进行分类码放,做好防雨措施。(2) 模板施工:配筋带模板施工采用定型卡具进行施工,按配筋带的高度进行配模板,模板按墙身下

11、返60mm,并在模板与墙体接口部位在模板上粘贴密封条。卡具间距不大于600mm。(3)模板施工检查:构造柱模板检查项目为模板的刚度、强度、稳定性及模板与墙体的严密性;模板脱模剂的涂刷情况。模板内部的清理工作。清扫口的留置。墙体马牙茬的砂浆清理是否干净,混凝土接茬部位的清理剔凿质量。压带模板检查必须挂通线检查。模板检查合格后及时办理预检手续。5.5混凝土施工要点(1) 严格控制混凝土的搅拌质量,做到原材料计量准确,车车过磅。搅拌均匀严格控制混凝土的坍落度,符合施工配合的要求。(第一罐搅拌混凝土时必多投入1/5水泥及砂子,防止混凝土砂浆粘罐造成混凝土的和易性差)(2) 混凝土运输采用手推车进行运料

12、,通过垂直运输机械运至施工浇筑现场。混凝土运输的车辆必须加挡板及采用斗车运料,防止混凝土在运输过程中的遗洒减少材料损失。(3) 混凝土浇筑前墙体内必须提前进行浇水湿润,以保证混凝土浇筑过程不会出现投料困难的现象。(4) 混凝土运至现场内放入料盘内由人工投入浇筑部位,浇筑新旧混凝土接茬时必须投入不小于50mm厚的同标号砂浆。再进行浇筑混凝土,混凝土采用分层浇筑,每层浇筑厚度不大于400mm,振捣棒及时进行振捣。振捣抱框柱时必须使用30棒进行振捣以保证混凝土密实并不出现胀模现象。(5) 混凝土拆模必须经过项目部主管人员的同意,拆模板后设专人进行浇水养护。(6) 按施工试验计划做好各施工段的混凝土试

13、块的留置。按要求做好施工试验工作。六、质量保证措施61 质量保证措施611 建立健全项目管理班子对施工全过程进行全面质量管理。612 做好施工技术交底工作,做到要有书面交底、口头交底及施工现场交底。613 落实样板先行制度,正式施工前砌样板墙经检查验收,组织施工班组长和施工操作人员针对样板墙,提出存在问题及施工注意事项质量标准进行现场技术交底,做到施工人员对工程的技术要求及质量标准心中有数。614 所有施工中所有原材料按规定进行材料检验及原材料复试,到不合格材料不准进行使用。严把材料质量关。615 加强施工过程控制,落实“三检制”。做到施工质量责任到人。做到三个墙。操作人员名单上墙、检查质量数

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
