《河南某城市广场地下车库屋面工程施工方案.doc》由会员分享,可在线阅读,更多相关《河南某城市广场地下车库屋面工程施工方案.doc(17页珍藏版)》请在第壹文秘上搜索。

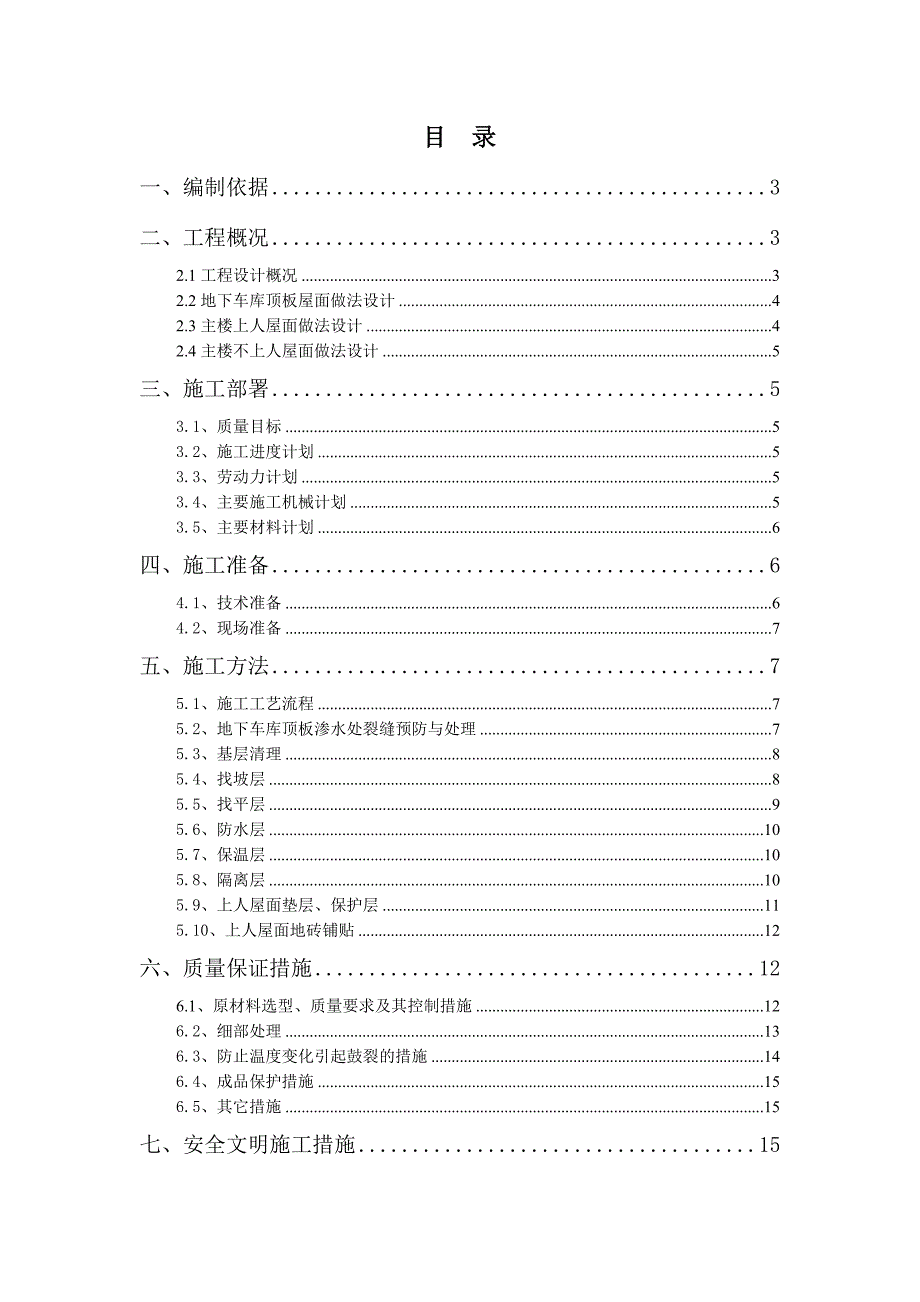

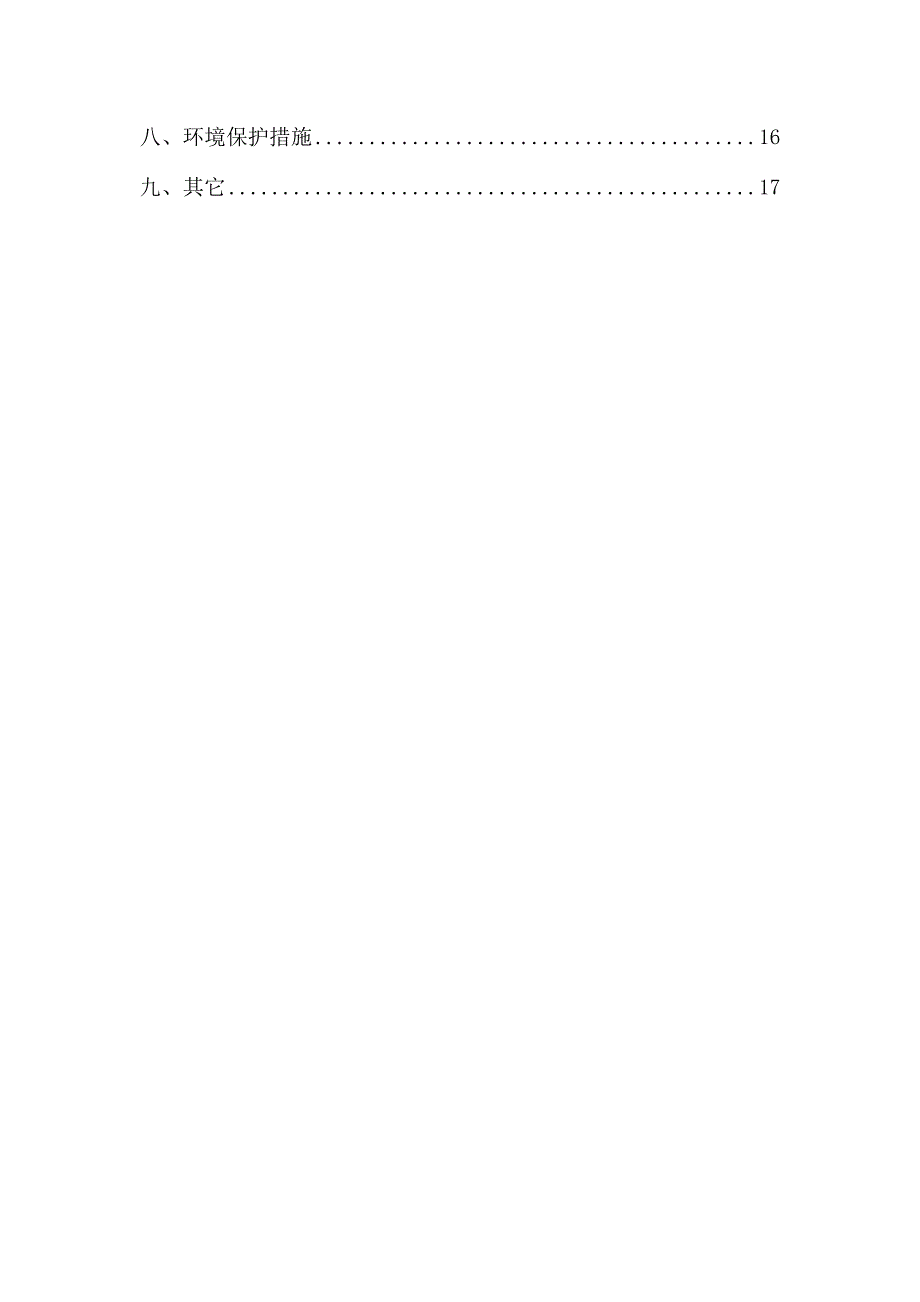

1、目 录一、编制依据3二、工程概况32.1工程设计概况32.2地下车库顶板屋面做法设计42.3主楼上人屋面做法设计42.4主楼不上人屋面做法设计5三、施工部署53.1、质量目标53.2、施工进度计划53.3、劳动力计划53.4、主要施工机械计划53.5、主要材料计划6四、施工准备64.1、技术准备64.2、现场准备7五、施工方法75.1、施工工艺流程75.2、地下车库顶板渗水处裂缝预防与处理75.3、基层清理85.4、找坡层85.5、找平层95.6、防水层105.7、保温层105.8、隔离层105.9、上人屋面垫层、保护层115.10、上人屋面地砖铺贴12六、质量保证措施126.1、原材料选型、

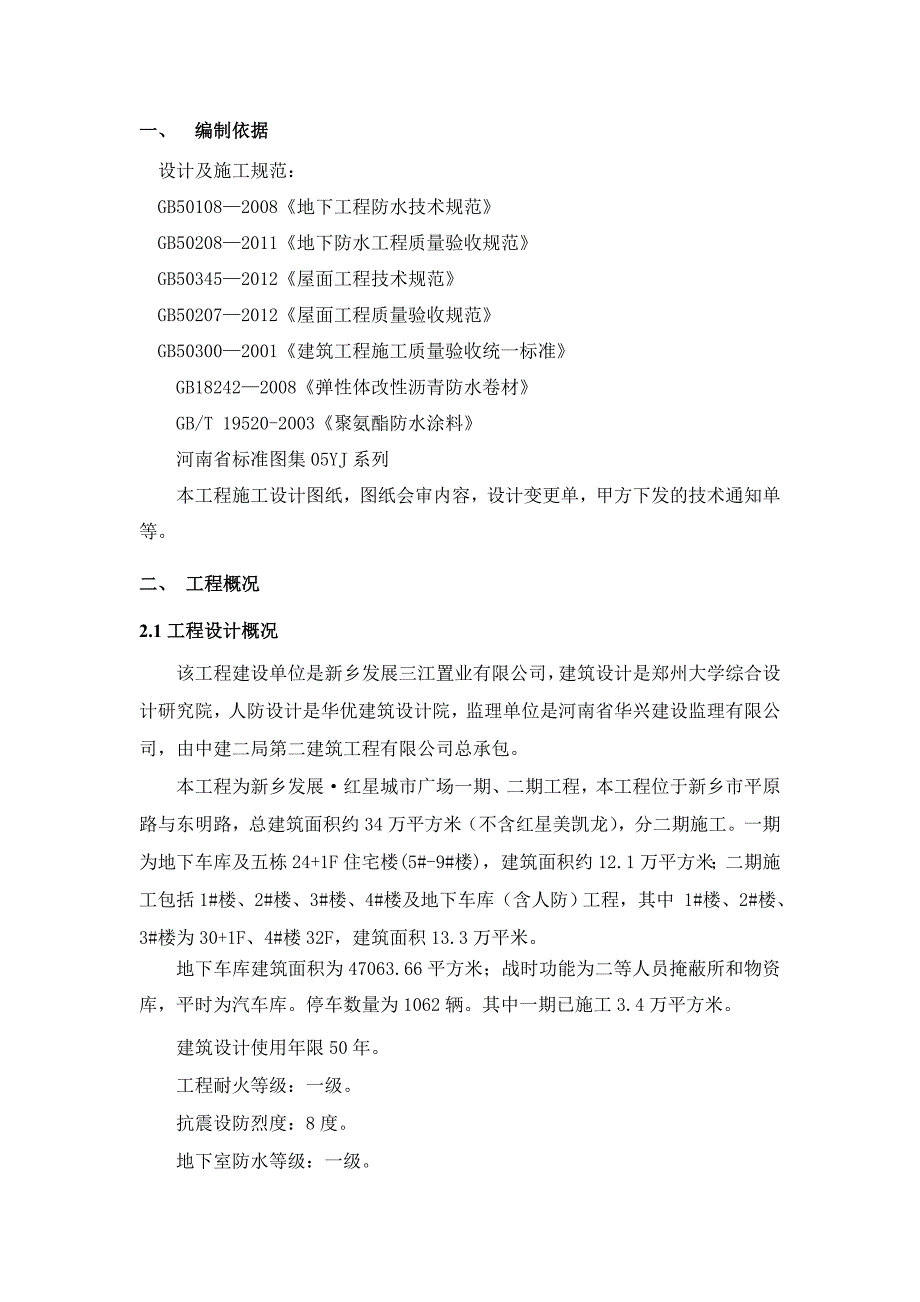

2、质量要求及其控制措施126.2、细部处理136.3、防止温度变化引起鼓裂的措施146.4、成品保护措施156.5、其它措施15七、安全文明施工措施15八、环境保护措施16九、其它17一、 编制依据设计及施工规范:GB501082008地下工程防水技术规范GB502082011地下防水工程质量验收规范 GB503452012屋面工程技术规范GB502072012屋面工程质量验收规范GB503002001建筑工程施工质量验收统一标准GB182422008弹性体改性沥青防水卷材GB/T 19520-2003聚氨酯防水涂料河南省标准图集05YJ系列本工程施工设计图纸,图纸会审内容,设计变更单,甲方下发
3、的技术通知单等。二、 工程概况2.1工程设计概况该工程建设单位是新乡发展三江置业有限公司,建筑设计是郑州大学综合设计研究院,人防设计是华优建筑设计院,监理单位是河南省华兴建设监理有限公司,由中建二局第二建筑工程有限公司总承包。本工程为新乡发展红星城市广场一期、二期工程,本工程位于新乡市平原路与东明路,总建筑面积约34万平方米(不含红星美凯龙),分二期施工。一期为地下车库及五栋24+1F住宅楼(5#-9#楼),建筑面积约12.1万平方米;二期施工包括1#楼、2#楼、3#楼、4#楼及地下车库(含人防)工程,其中 1#楼、2#楼、3#楼为30+1F、4#楼32F,建筑面积13.3万平米。地下车库建筑
4、面积为47063.66平方米;战时功能为二等人员掩蔽所和物资库,平时为汽车库。停车数量为1062辆。其中一期已施工3.4万平方米。建筑设计使用年限50年。工程耐火等级:一级。抗震设防烈度:8度。地下室防水等级:一级。本工程屋面防水设计等级为级,防水层合理使用年限为15年。2.2地下车库顶板屋面做法设计车库顶板屋面做法参照05YJ1屋16:1、找坡层:车库顶板找坡层厚度50mm的采用三七灰土取代原设计找坡材料(1:8水泥珍珠岩)夯填,找坡厚度50mm的采用原设计中的找平材料找坡并找平。(甲方技术通知单003);2、找平层:1:3水泥砂浆,砂浆中掺聚丙烯或棉纶-6纤维0.75-0.90kg/m;3
5、、防水层:4mm厚高聚物改性沥青防水卷材;4、防水保护层:40mm厚C20细石混凝土,内配4150*150钢筋网片; 以下设计做法为甲分包单位施工。5、暗沟:防水保护层上按照图纸设计设置暗沟(粒径为20-30mm卵石宽度为300mm,深度距防护保护层底10mm);6、排水层:粒径20-30mm卵石(排水孔内侧周围堆积卵石,其高度超过排水孔);7、蓄水层:聚氯乙烯泡沫塑料板一层;8、隔离层:干铺无纺聚酯纤维布一层;9、种植层:种植介质(70%泥土,30%膨胀蛭石或锯末)。2.3主楼上人屋面做法设计上人屋面防水做法参照05YJ1屋3(B1-50-F1):1、 找坡层:1:8水泥膨胀珍珠岩找2%坡;
6、2、 找平层:1:3水泥砂浆,砂浆中掺聚丙烯或棉纶-6纤维0.75-0.90kg/m;3、 防水层:两层3mm厚SBS防水卷材;4、 保温层:50mm厚挤塑聚苯板(设计变更);5、 隔离层:干铺无纺聚酯纤维布一层;6、 垫层:C20细石混凝土,内配4150*150钢筋网片;7、 保护层:25厚1:4干硬性水泥砂浆,面撒素水泥,上铺8-10mm厚地砖,铺平拍实,缝宽5-8,1;1水泥砂浆填缝。2.4主楼不上人屋面做法设计不上人屋面防水做法参照05YJ1屋13(F2):1、 找坡层:1:8水泥膨胀珍珠岩找2%坡;2、 保温层:50mm厚挤塑聚苯板(设计变更);3、 找平层:1:3水泥砂浆,砂浆中掺
7、聚丙烯或棉纶-6纤维0.75-0.90kg/m;4、 防水层:2层3mm厚SBS防水卷材(其中一层为带页岩的防水卷材)(图纸会审); 5、 保护层:面层采用带页岩的防水卷材代替涂料或颗粒。三、 施工部署3.1、质量目标原材料质量符合设计及规范要求,各分项工程验收一次性通过,达到合格标准。3.2、施工进度计划 地下车库屋面工程施工计划开始时间为2012年11月1日,计划完成时间为2012年11月30日。 主楼屋面施工计划根据主体封顶时间和女儿墙屋面砌筑完成时间,按照实际天气情况确定开始时间。3.3、劳动力计划序号工种人数备注1混凝土工根据现场进度合理安排人数2杂工根据现场进度合理安排人数3防水工
8、根据现场进度合理安排人数4技工根据现场进度合理安排人数 其它配合工种根据需要随时抽调安排。3.4、主要施工机械计划屋面工程施工拟使用的主要施工机械如下表:序号机械名称单位数量备注1施工电梯台62塔吊台33砂浆搅拌机台53.5、主要材料计划序号材料名称单位暂估数量备 注140厚保温岩棉板3000主楼屋面保温层21:8水泥膨胀珍珠岩m500主楼屋面找坡层31:3水泥砂浆m650找平层41:4干硬性水泥砂浆M50上人屋面砖5聚丙烯或锦纶-6纤维kg530掺入1:3水泥砂浆中,掺量按照0.8kg/m计算63mm厚SBS防水卷材5000主楼屋面防水层74mm厚SBS防水卷材30000车库顶板防水层8无纺
9、聚酯纤维布33000隔离层98-10厚屋面地砖800用于上人屋面10C20细石砼m1300垫层及保护层114钢筋t40垫层及保护层(车库主楼)12三七灰土m3000车库顶板找坡层四、施工准备4.1、技术准备(1)图纸会审完成,与屋面相关的技术核定单、设计变更等文件收集整理齐全,屋面做法统计清晰完整;(2)屋面施工方案编制完成并按规定进行了审批、交底;(3)主体结构工程通过验收合格。4.2、现场准备(1)地下车库顶板屋面垃圾周转材料清理完成,地下车库顶板主体结构施工裂缝处理完成,主楼主体结构施工完成,包括女儿墙、机房层墙体砌筑等施工完成;(2)通风道、出屋面排气道等砌筑完成;(3)雨水地漏、排气
10、管及其它相应水电预埋工程完成;(4)屋面上的各种杂物清理干净,面层处理平整;(5) 屋面工程相关材料准备齐全。五、施工方法5.1、施工工艺流程5.1.1地下车库顶板屋面施工工艺流程地下车库顶板裂缝处理完成。基层清理 找坡层 找平层 防水层 防水保护层 暗沟 排水层 蓄水层 隔离层 种植层 5.1.2主楼上人屋面施工工艺流程基层清理 找坡层 找平层 防水层 保温层 隔离层 C20细石混凝土垫层 保护层屋面广场砖铺贴5.1.3主楼不上人屋面施工工艺流程基层清理 找坡层 保温层 找平层 防水层 粒料保护层5.2、地下车库顶板渗水处裂缝预防与处理 地下车库顶板出现不同程度的裂纹或裂缝。产生的原因: (
11、1)混凝土浇筑振捣后,粗骨料沉落挤出水分、空气,表面呈现泌水而形成竖向体积缩小沉落,造成表面砂浆层,它比下层混凝土有较大的干缩性能,待水分蒸发后,易形成凝缩裂缝;(2)模板浇筑混凝土之前洒水不够,过于干燥,则模板吸水量大,引起混凝土的塑性收缩,产生裂缝;(3)混凝土浇捣后过分抹平压光和养护不当也易引起裂缝;顶板裂缝防治措施:(1)顶板浇筑时及时振捣,及时进行找平收面,先用木抹子搓毛,再用铁抹子压光,然后扫毛;(2)混凝土强度达到1.2Mpa以前不得上人;(3)吊放材料时不得集中堆放,应分散进行吊放;(4)及时对混凝土进行洒水养护,养护时间不得少于一周;(5)模板支撑体系严格按照方案进行。出现裂
12、缝的处理措施 根据现场实际情况和以往的施工经验,本次车库顶板混凝土裂缝的处理,采用渗透型结晶水泥基防水涂料对裂缝处进行处理。 具体施工方法:(1) 将车库顶板清理干净,将有裂缝地方标出;(2) 用水对裂缝处进行清洗;(3) 采用水泥基防水涂料进行涂刷;(4) 水泥基防水涂料涂刷范围为沿裂缝刷涂30cm宽;(5) 待水泥基防水涂料干燥后进行下步施工。5.3、基层清理将钢筋砼屋面基层上的杂物清理干净。5.4、找坡层5.4.1本工程地下车库顶板找坡层厚度50mm的采用三七灰土取代原设计找坡材料(1:8水泥膨胀珍珠岩)夯填,找坡厚度50mm的采用原设计中的找平材料找坡并找平,施工前,根据车库顶板屋面找
13、坡施工图纸示意的控制点位置,设置好标高控制点或控制线。在车库顶板施工时在在车库周边主楼墙体上弹出高出找坡层表面200mm的控制线。回填土的原土土质应符合设计要求及施工规范的相关规定,回填素土粒径不大于50mm,灰土粒径不大于20mm,灰土配合比为体积比(37),拌合时均匀一致,至少翻拌两次,原土含水率过小时,应适当洒水,过大时应将原土摊开晾晒,拌合好的灰土颜色应一致。基层处理:三七灰土施工时,首先将车库顶板杂物清理干净。铺土:车库顶板按照设计的找坡高度和标高控制点铺三七灰土的。夯实:外三七灰土夯实采用打夯机夯实,打夯时应一夯压半夯,夯夯相接,行行相接,纵横交叉;机械打夯完成后,靠墙边及转角处需
14、人工用木夯夯实,打夯要领为“夯高过膝,一夯压半夯,夯排三次”。找平与验收:回填灰土完成后,应用拉线检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。5.4.2本工程主楼屋面找坡层均采用1:8水泥膨胀珍珠岩。施工前,根据车库顶板屋面找坡施工图纸和主楼屋面找坡施工图示意的控制点位置,设置好标高控制点或控制线。主楼施工时在主楼女儿墙上弹出高出找坡层表面200mm的控制线,在车库顶板施工时在在车库周边主楼墙体上弹出高出找坡层表面200mm的控制线,在屋面上按照一定的长度做控制标高的灰饼,并在其上标示出该部位的找坡层标高位置。设置标高控制点时应注意找坡层最薄处不得小于20mm。施工时应严格掌握好水泥和珍珠岩配合比例,铺设时,根据预先设置好的标高控制
