《河南某轨道交通工程车辆段站场路基排水沟施工方案.doc》由会员分享,可在线阅读,更多相关《河南某轨道交通工程车辆段站场路基排水沟施工方案.doc(32页珍藏版)》请在第壹文秘上搜索。

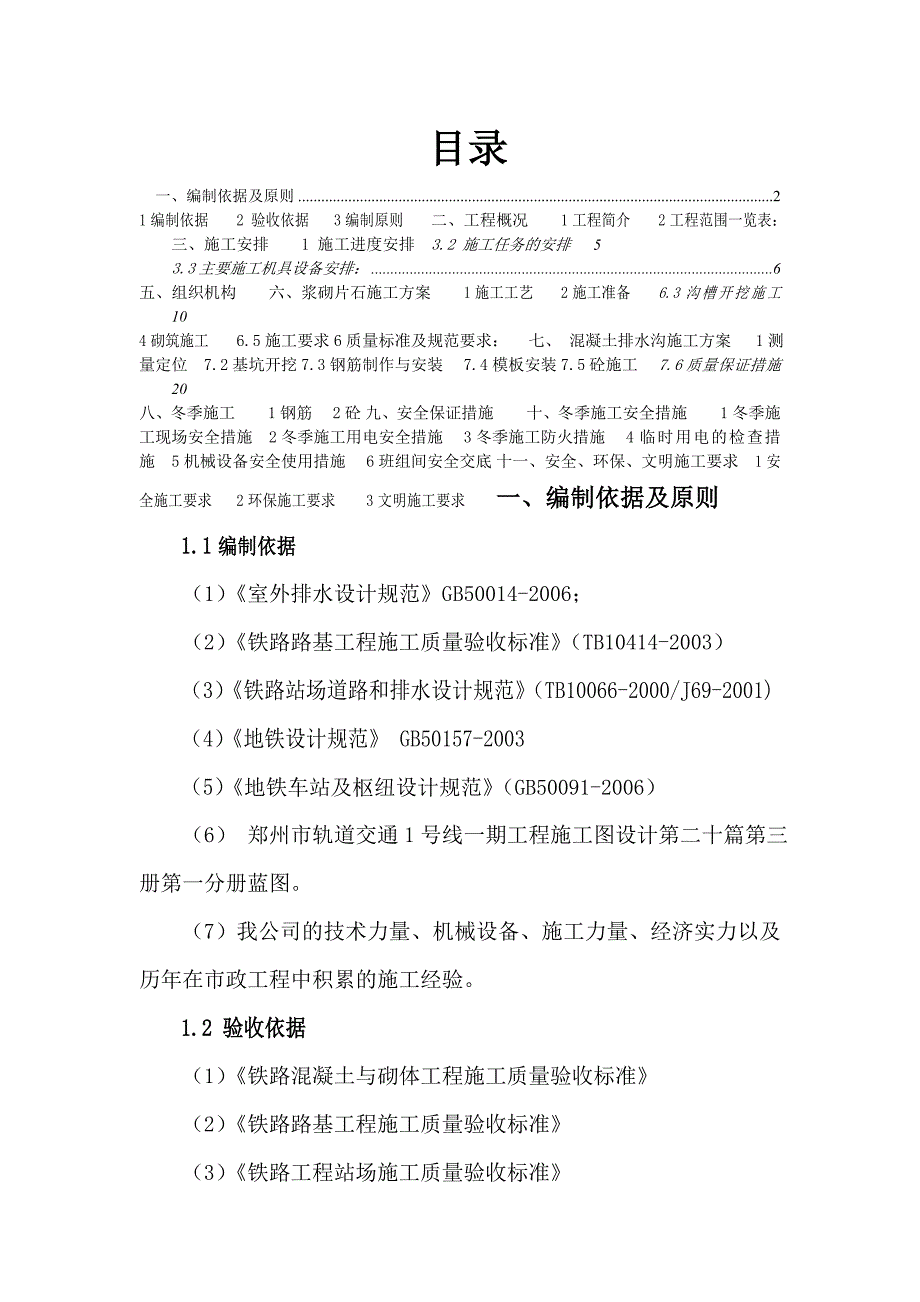

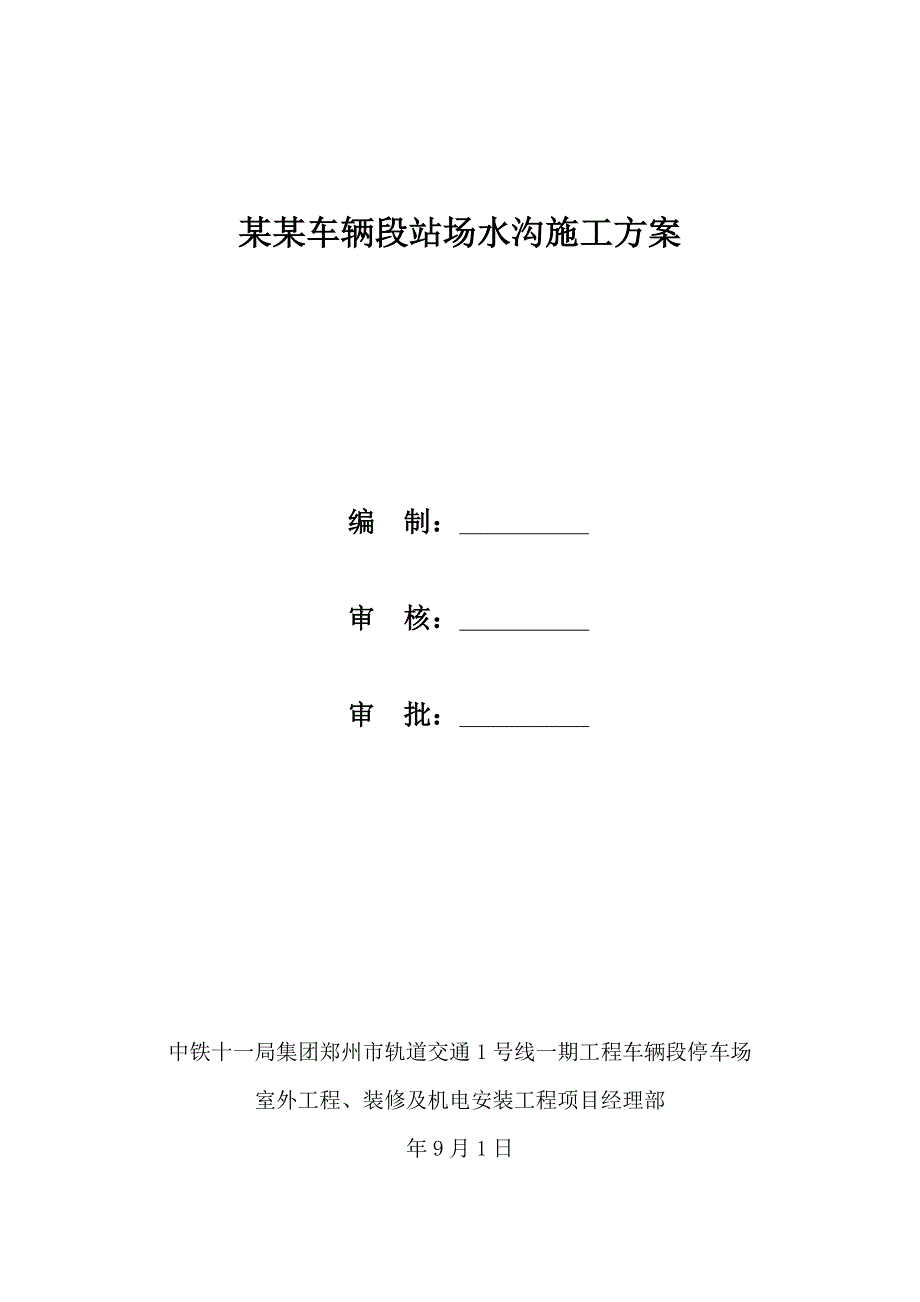

1、某某车辆段站场水沟施工方案 编 制: 审 核: 审 批: 中铁十一局集团郑州市轨道交通1号线一期工程车辆段停车场室外工程、装修及机电安装工程项目经理部年9月1日 目录一、编制依据及原则21编制依据2 验收依据3编制原则二、工程概况1工程简介2工程范围一览表:三、施工安排1 施工进度安排3.2 施工任务的安排53.3主要施工机具设备安排:6五、组织机构六、浆砌片石施工方案1施工工艺2施工准备6.3沟槽开挖施工104砌筑施工6.5施工要求6质量标准及规范要求:七、 混凝土排水沟施工方案1测量定位7.2基坑开挖7.3钢筋制作与安装7.4模板安装7.5砼施工7.6质量保证措施20八、冬季施工1钢筋2砼

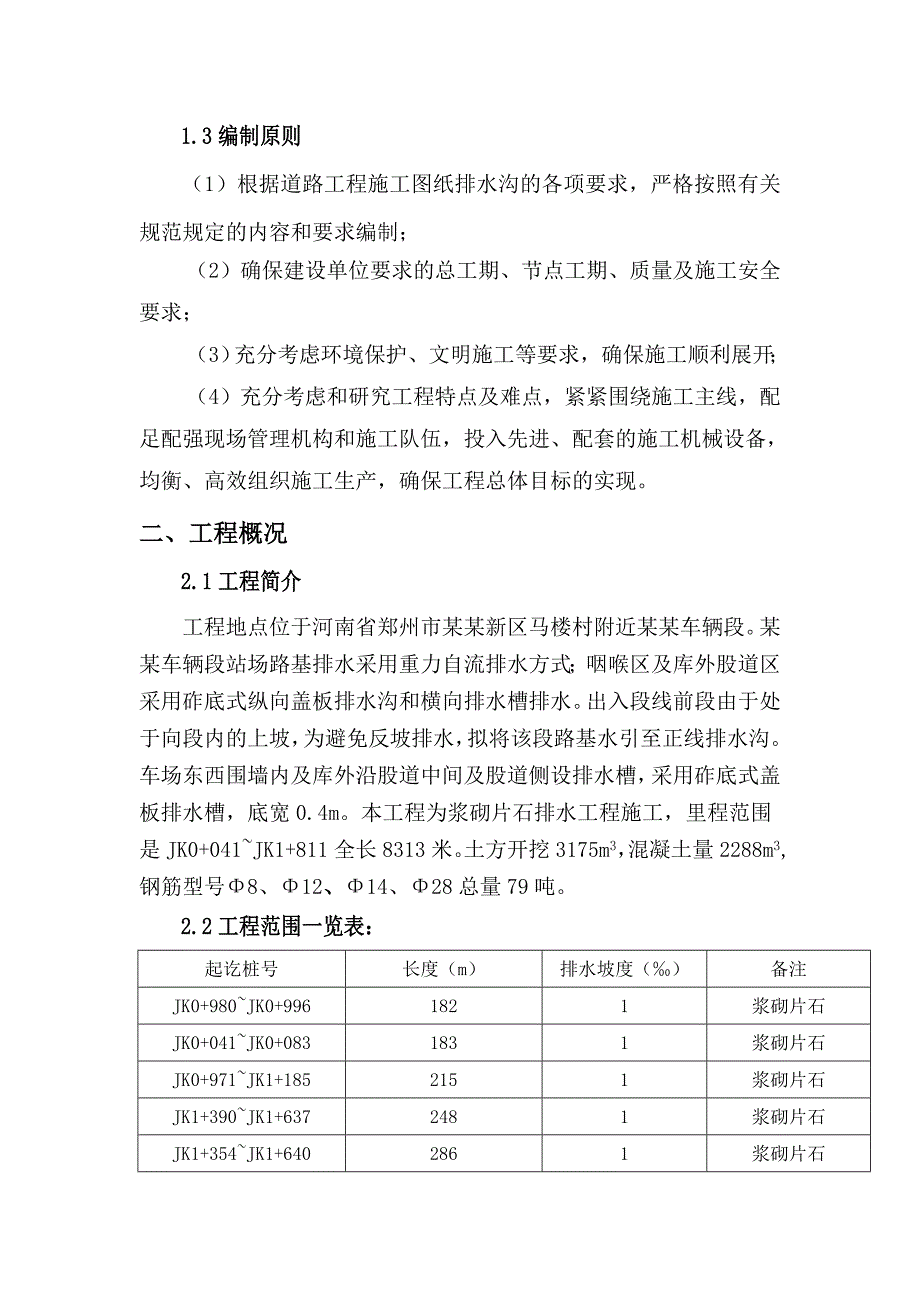

2、九、安全保证措施十、冬季施工安全措施1冬季施工现场安全措施2冬季施工用电安全措施3冬季施工防火措施4临时用电的检查措施5机械设备安全使用措施6班组间安全交底十一、安全、环保、文明施工要求1安全施工要求2环保施工要求3文明施工要求一、编制依据及原则1.1编制依据 (1)室外排水设计规范GB50014-2006; (2)铁路路基工程施工质量验收标准(TB10414-2003) (3)铁路站场道路和排水设计规范(TB10066-2000/J69-2001) (4)地铁设计规范 GB50157-2003 (5)地铁车站及枢纽设计规范(GB50091-2006) (6) 郑州市轨道交通1号线一期工程施工
3、图设计第二十篇第三册第一分册蓝图。(7) 我公司的技术力量、机械设备、施工力量、经济实力以及历年在市政工程中积累的施工经验。1.2 验收依据(1)铁路混凝土与砌体工程施工质量验收标准 (2)铁路路基工程施工质量验收标准(3) 铁路工程站场施工质量验收标准1.3编制原则(1)根据道路工程施工图纸排水沟的各项要求,严格按照有关规范规定的内容和要求编制;(2)确保建设单位要求的总工期、节点工期、质量及施工安全要求;(3)充分考虑环境保护、文明施工等要求,确保施工顺利展开;(4)充分考虑和研究工程特点及难点,紧紧围绕施工主线,配足配强现场管理机构和施工队伍,投入先进、配套的施工机械设备,均衡、高效组织
4、施工生产,确保工程总体目标的实现。二、工程概况2.1工程简介工程地点位于河南省郑州市某某新区马楼村附近某某车辆段。某某车辆段站场路基排水采用重力自流排水方式;咽喉区及库外股道区采用砟底式纵向盖板排水沟和横向排水槽排水。出入段线前段由于处于向段内的上坡,为避免反坡排水,拟将该段路基水引至正线排水沟。车场东西围墙内及库外沿股道中间及股道侧设排水槽,采用砟底式盖板排水槽,底宽0.4m。本工程为浆砌片石排水工程施工,里程范围是JK0+041JK1+811全长8313米。土方开挖3175m3,混凝土量2288m3,钢筋型号8、12、14、28总量79吨。2.2工程范围一览表:起讫桩号长度(m)排水坡度(
5、)备注JK0+980JK0+9961821浆砌片石JK0+041JK0+0831831浆砌片石JK0+971JK1+1852151浆砌片石JK1+390JK1+6372481浆砌片石JK1+354JK1+6402861浆砌片石JK1+354JK1+6192651浆砌片石JK1+354JK1+6192651浆砌片石JK1+540JK1+6411012浆砌片石JK1+354JK1+6413081浆砌片石JK1+641JK1+6411462浆砌片石JK0+416JK0+8114081.5混凝土JK0+416JK0+5961921.5混凝土JK0+322JK1+8114901混凝土JK0+597JK1
6、+8112221混凝土JK0+811JK1+811695混凝土JK0+811JK1+3305191混凝土JK0+848JK1+2924691混凝土JK0+811JK1+1204971混凝土JK0+223JK1+3301082混凝土JK0+131JK1+3302022混凝土JK0+208JK1+3301262混凝土JK0+183JK1+3301572混凝土JK0+235JK1+3301052混凝土JK0+095JK1+3302581混凝土JK0+189JK1+3301651混凝土JK0+237JK1+3301061混凝土JK0+015JK1+1491471混凝土JK0+042JK1+137110
7、1混凝土JK0+807JK1+1693631混凝土JK0+847JK1+6519431混凝土JK0+185JK1+3812151混凝土JK0+330JK1+3302435混凝土三、施工安排3.1 施工进度安排 计划施工时间90天 计划开工时间:2012年9月1日 计划完工时间:2012年11月30日3.2 施工任务的安排 施工人员组织机构表工种按工程施工阶段投入劳动力情况910月1011月1112月钳 工222木 工222钢筋工444水电工344泥瓦工222管道工242杂 工888总 计2327243.3主要施工机具设备安排:根据各工种工程量总计划、工程预算指标,以及人员、材料计划得出施工机具
8、需求量计划,并根据准备进场的施工机械设备用量情况计算出用电负荷。主要施工机具、设备清单。拟投入的主要施工机械设备表序号机械或设备名称数量制造年份自有或租赁1锤子3个2012年自有2挖掘机2台2009年自有3自卸车2台2011年自有4抡镐3个2012年自有5电焊机1台2010年自有6热熔机6把2010年自有7切割机5把2011年自有8夯机2台2011年自有9垂直运输物料提升机2台2011年自有10运输车2台2011年自有11发电机2台2011年自有12搅拌机1台2011年自有 主要检验机具配置表序号名称单位数量规格型号备注1水准仪台2DS-22经纬仪台23塔尺把23M4检测尺把21m5检测尺把2
9、2m6钢卷尺把210m7钢卷尺把43m8钢板尺把21m9水平尺把12m10水平尺把21m五、组织机构成立以项目经理为首的领导小组,在施工过程中,经项目经理协调、指挥、检查。同时,项目部按日安排具体施工进度计划,做到以日保旬,以旬保月,确保总工期按计划完成。管理人员坚持每天下班前一小时开现场生产碰头会,小结当天工作情况和存在的问题,布置第二天的工作,及时解决施工过程中的矛盾,凡受客观因素影响工程进度时,必须采取有力措施,及时补回来。保证雨季前完成施工,保障浆砌片石施工的质量及安全。组织机构如下:组 长:顾建军 副组长:刘智明组 员:王家禄 谢永强 辛德鹏 李华伟六、浆砌片石施工方案6.1施工工艺
10、浆砌片石施工工艺流程图如下所示: 不合格项目重做 不合格项目重做不合格项目重做不合格项目重做做不合格项目重做合格合格不合格项目重做不合格项目重做测量放样开挖基坑工程师检查资料整理资料整理签证材检质查基土检底质查测复量核审资核料材质检查片质石量配合比选择砂质石量水质泥量资料整理浆砌片石砌体浆片砌石伸缩缝挂调线平勾缝运料资料整理工程师检查清理场地检查验收签证砌质体量砂标浆号各部位尺寸审资核料保养余运土走余运料走拆料除棚分项质量评定6.2施工准备6.2.1 技术准备:技术人员审查设计图纸,熟悉相关资料,检查图纸本身有无错误和矛盾,设计内 容与施工条件能否一致,根据图纸核对工程量。根据施工图做施工成本
11、控制、进度管理、质量监控等措施保证施工项目安全、有序、高质量的进行。6.2.2 物资准备:做好建筑材料需求量计划和货源安排,办理订购手续,对特殊材料提早采购。对石材、混凝土等提前做好加工委托或采购合同的工作。做好施工机械和机具的准备,对将要进场的机械和机具报与主管部门进修后方可进场,保证施工机械及机具适用、充分、及时的进场。水泥砂浆砌片石采用M10和M15型,数量分别为17m和3450.7m。6.2.3人员准备:健全、充实、调整施工组织机构。根据施工组织调配、安排施工队伍。技术人员进行计划、技术、安全交底工作。6.2.4砂浆(1)砌体工程所用水泥砂浆的标号,应达到设计要求,满足砂浆流动性、保水
12、性、耐久性及粘结力、抗压强度和外观质量要求。各种标号的砂浆配合比依据试验室提供的资料为准。(2)砂浆必须具有适当的流动性和良好的和易性,以保证砌体灰缝充分填满和压实。砂浆的稠度用标准圆锥体在垂直方向沉入砂浆的深度表示,一般为47cm。砂浆现场用直接观察法检查,即用手捏成小团,以指缝不出浆,松手后不松散为适度。砂浆随拌随用。当在运输或贮存过程中发生离析、泌水现象时,砌筑前重新拌和。已凝结的砂浆,不得使用。(3)砂浆配合比由试验室确定,并经监理认可后下发执行。6.2.5石材(1)石料必须质地坚硬,石质均匀一致,不宜风化且未风化、无裂纹,抗压强度、耐久性、抗冻性等经试验鉴定满足要求,有石材试验报告单。石料表面如有泥污、水锈或苔藓,应清除洗刷干净后方准使用。(2)一般应由爆破法或楔劈法开采石块,中部厚度不小于15cm,卵形和薄片者不得使用,用作壤面的片石,应选择表面较平整及尺寸较大者,且边缘厚度不得小于15cm。砌筑前应稍加修整,并将影响灰缝的尖、凸棱角敲掉。石料应大致修凿方正、上下面大致平行并有较平的一面。石料厚度为2030c
