浙江某小区高层住宅楼地下室土方开挖专项施工方案(基坑开挖).doc

上传人:p** 文档编号:952685 上传时间:2024-05-23 格式:DOC 页数:30 大小:1.36MB
下载 相关 举报
浙江某小区高层住宅楼地下室土方开挖专项施工方案(基坑开挖).doc_第1页
第1页 / 共30页
浙江某小区高层住宅楼地下室土方开挖专项施工方案(基坑开挖).doc_第2页
第2页 / 共30页
浙江某小区高层住宅楼地下室土方开挖专项施工方案(基坑开挖).doc_第3页
第3页 / 共30页
浙江某小区高层住宅楼地下室土方开挖专项施工方案(基坑开挖).doc_第4页
第4页 / 共30页
浙江某小区高层住宅楼地下室土方开挖专项施工方案(基坑开挖).doc_第5页
第5页 / 共30页
浙江某小区高层住宅楼地下室土方开挖专项施工方案(基坑开挖).doc_第6页
第6页 / 共30页
浙江某小区高层住宅楼地下室土方开挖专项施工方案(基坑开挖).doc_第7页
第7页 / 共30页
浙江某小区高层住宅楼地下室土方开挖专项施工方案(基坑开挖).doc_第8页
第8页 / 共30页
浙江某小区高层住宅楼地下室土方开挖专项施工方案(基坑开挖).doc_第9页
第9页 / 共30页
浙江某小区高层住宅楼地下室土方开挖专项施工方案(基坑开挖).doc_第10页
第10页 / 共30页
亲,该文档总共30页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《浙江某小区高层住宅楼地下室土方开挖专项施工方案(基坑开挖).doc》由会员分享,可在线阅读,更多相关《浙江某小区高层住宅楼地下室土方开挖专项施工方案(基坑开挖).doc(30页珍藏版)》请在第壹文秘上搜索。

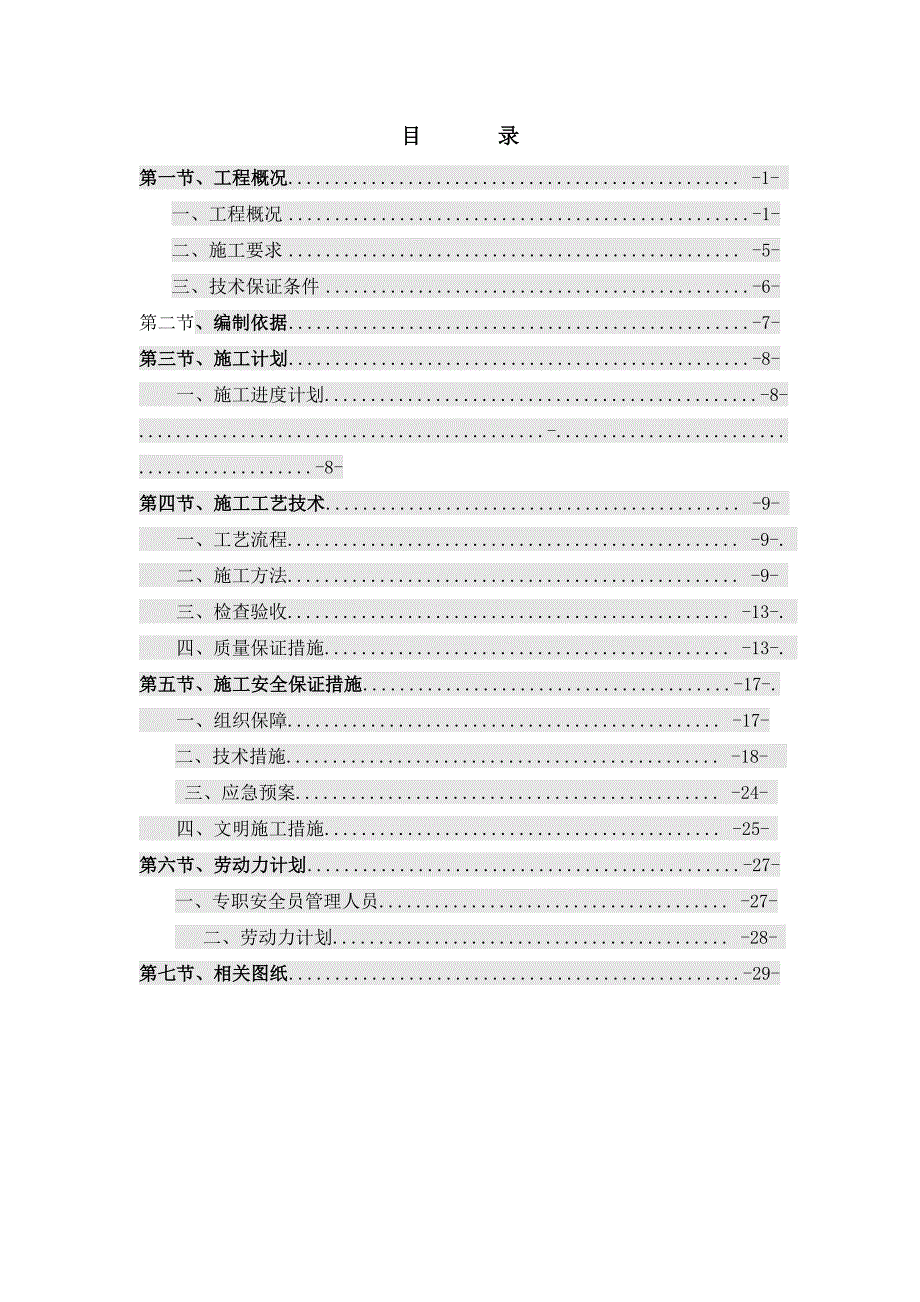

1、地下室土方开挖专项方案 编制: 职务: 审核: 职务: 批准: 职务: 某某有限公司某某年九月目 录第一节、工程概况. -1- 一、工程概况-1-二、施工要求. -5-三、技术保证条件-6-第二节 、编制依据-7-第三节、施工计划-8- 一、施工进度计划.-8-.-.-8-第四节、施工工艺技术. -9- 一、工艺流程. -9-. 二、施工方法. -9- 三、检查验收. -13-. 四、质量保证措施. -13-. 第五节、施工安全保证措施-17-. 一、组织保障. -17-二、技术措施. -18- 三、应急预案. -24- 四、文明施工措施. -25- 第六节、劳动力计划-27-一、专职安全员管

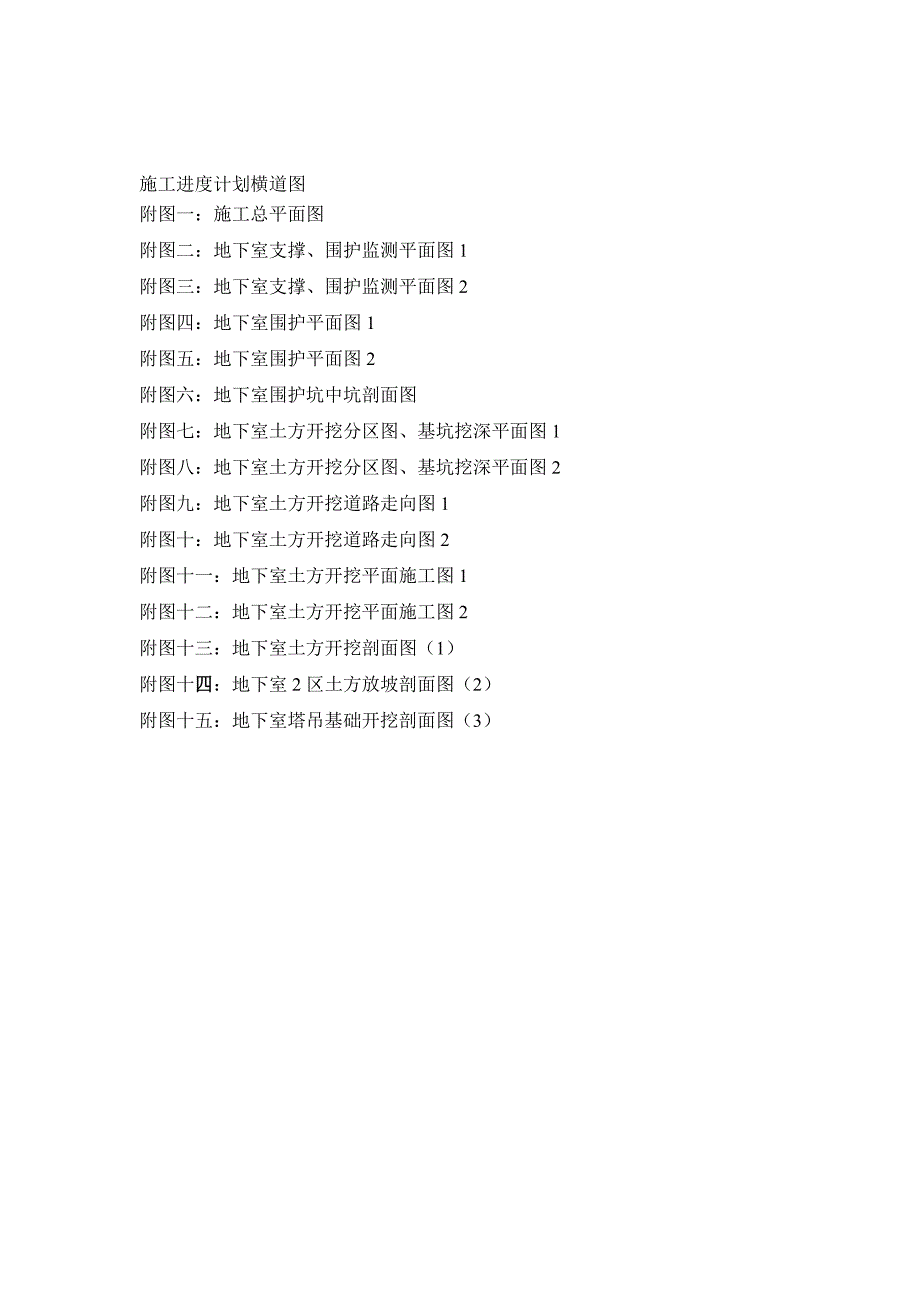

2、理人员. -27- 二、劳动力计划. -28- 第七节、相关图纸-29-施工进度计划横道图附图一:施工总平面图附图二:地下室支撑、围护监测平面图1 附图三:地下室支撑、围护监测平面图2附图四:地下室围护平面图1附图五:地下室围护平面图2附图六:地下室围护坑中坑剖面图附图七:地下室土方开挖分区图、基坑挖深平面图1附图八:地下室土方开挖分区图、基坑挖深平面图2附图九:地下室土方开挖道路走向图1附图十:地下室土方开挖道路走向图2附图十一:地下室土方开挖平面施工图1附图十二:地下室土方开挖平面施工图2附图十三:地下室土方开挖剖面图(1) 附图十四:地下室2区土方放坡剖面图(2)附图十五:地下室塔吊基础

3、开挖剖面图(3)地下室土方开挖专项施工方案第一节、工程概况一、 工程概况 1、滨海星城二期工程为住宅楼,建设地点位于浙江舟山普陀平阳浦海天大道边;由舟山恒尊地产有限公司开发建设,浙江景森建筑设计有限公司设计,浙江有色建设工程有限公司勘察,浙江之江工程项目管理有限公司监理,某某有限公司承建。由C1#、C2#、C3#、C4#、C5#楼构成,建筑层数18层-29层,总建筑面积为667822,其中地下室一层建筑面积约为60002,C1#楼为2317层,建筑高度为73.4056.00米, C2#、C3楼为29层,建筑高度为90.80米,C4#楼为18层,建筑高度为58.90米,C5#楼为1815层,建筑

4、高度为58.9050.20米。结构选型为钢筋混凝土剪力墙结构,建筑结构重要性类别为丙类,正常合理使用年限为50年,抗震设防烈度为7度,地上住宅为二类高层居住建筑,建筑构件耐火等级为一级。人防地下室平时为自行车库和汽车库,战时为人员隐蔽部,按“甲类”人防工程设计,防核武器等级为六级。本工程基础形式为桩基础,顶板为梁板式结构形成。2、 工程周边现场环境本工程位于浙江舟山普陀平阳浦海天大道边,南面为滨海星城一期工程,滨海星城一期路面距离围护桩为2.5M,一期建筑物距离本工程围护桩最近约15M左右,北面为海天大道,距离本工程围护桩约5M左右,周边无高压线等电力设施。场地内各煤气管道及水利管道已在土方开

5、挖前进行了处理。3、 基坑围护设计简介(1)本工程0.00标高相当于绝对标高2.650米。(2)本工程为一层地下室,地下室面积58762,基坑面积72002,沿长大约540M,工程桩钻孔灌注桩,桩长大于50M。(3)基坑工程安全等级:一级。(4)围护结构: 主要采用 A:单排钻孔桩加局部内支撑,500水泥搅拌桩墙止水。B:电梯井等坑中坑用水泥搅拌桩支护并坑内加固。 钻孔灌注桩混凝土强度等级为C25。桩位水平偏差小于50MM。孔底沉渣100MM。 压顶梁及支撑混凝土强度为C25。未注明钢筋锚固长度为35d. 4、基坑概况基坑开挖深度统计 本工程0.00相当于黄海高程2.65m,目前场地自然地面标

6、高黄海高程2.50m左右,相对标高-0.15m。 地下室基础底板基底标高-1.83m,200厚C20厚砼垫层、,合计标高-2.03m土方开挖深度4.53m; 地下室基础承台基底标高-2.73m,200厚C20砼垫层,合计标高-2.93m土方开挖深度5.43m; 最深部位于C4#楼地下室电梯井承台基底标高-4.58m,200厚C20砼垫层,合计标高-4.78m土方开挖深度7.28m.基坑开挖分区说明 地下室基础开挖采取中间向东西两边进行开挖,按楼号要求分1区、2区、3区、4区4个区域进行挖掘作业,在东西向两边各设置一个大门及清洗设备,C1#C2#楼(1区、2区)土方由东侧进行挖掘及运输,C3#C

7、4#楼(3区、4区)土方由西侧进行挖掘及运输,详见土方开挖图。 5、地质情况本工程现场土质情况如下:(1) 杂填土:主要由块石、碎石、粘性土等组成,层厚0.30-2.90M;(2) 粉质粘土:硬可塑性,局部软塑或软可塑状,饱和,土质均匀性较好,该层全场发布;层厚1.103.10M,层面发布高程-0.451.22M;(3) -1淤泥质粉质粘土:流塑状,粉粒含量较高,土质均匀性销差,局部为流塑状粉质粘土,该层全场发布;层厚6.3011.40M,层面发布高程-2.550.71M;(4) -2淤泥质粉质粘土:流塑状,含部分粉土团块,土质均匀性一般,局部为淤泥质或粘土,该层全场发布;层厚5.6015.6

8、0M,层面发布高程-12.977.45M;(5) 其它土层略。(6) 该场地地下水埋藏较浅,勘察期间测得地下水稳定水位在地表下0.591.72m之间,埋深标高在-0.191.43m之间,初见水位在地表下0.802.00m之间,主要为接受大气降水及地表水渗入补给的孔隙潜水,含水量一般很少,水位受季节性气候影响,水位变化幅度在1.0米左右。二、 施工要求 施工单位在土方开挖前必须编制详细的围护结构、土方开挖及降水施工方案,提交建设、设计和监理单位的认可。因施工场地较小,现场基坑土方面除全部外运,东、西面各有一条施工道路外,其余方向不考虑施工运土车辆进出。基坑开挖总土方量为30000立方米,平均每天

9、出土按500立方米考虑,则开挖工期须要60天。(不包括围护施工养护时间)详见施工进度计划。2)质量目标 达到建筑地基基础工程质量验收规范GB50202-2002和设计要求。3)安全文明施工目标 不发生重伤及其他安全事故,保证场地内和周边道路整洁、达到文明工地要求。六、技术措施 为确保基坑开挖安全成功,必须按照以下措施执行:1)台阶 分台阶挖土时,上下二个台阶的间距不能小于8米,也不宜大于12米,因为小于8米就失去了台阶的作用,落差过大,土压力释放过大,造成支护挤压力过大。间距大于12米,则挖土面无法相互传递。台阶的边坡要在1:2.5以下(具体放坡坡度根据不同土性确定),防止坑内土方滑移而影响工

10、程桩。2)月牙形开挖 挖土时先挖出基坑边角,由二边向中间形成月牙形,按此形状挖土不但可增加土体本身及围护的自然支撑时间,而且使围护的负荷有一个缓冲时间和应力释放时间。三、 技术保证条件项目管理组织机构 主要项目管理人员一览表 序号岗位姓名职责1项目经理奚洪波全面负责2现场施工技术负责杨瑞军施工现场施工管理3施工测量负责俞丹忠负责现场标高测量4安全负责张迪施工现场安全管理5质量负责钟龙杰施工现场质量管理6现场电工娄舟滨现场施工机具、照明管理7挖机班长戴百炎机械挖土、装车、运土、卸土调度8其它管理苗龙指挥倒土、勤杂9清洁车辆负责张小根负责进出车辆和沿途道路清扫10人工修土负责王时运负责本工程人工挖

11、土11湿土排水负责曹茂恒负责本工程基坑排水二、编制依据 1、浙江山川有色勘察设计有限公司提供的岩土工程勘察报告; 2、建筑基坑支护技术规程(JGJ120-2012); 3、建筑地基基础施工质量验收规范(GB50202-2011); 4、建质【2009】87号文件; 5、建筑地基基础设计规范(GB50007-2011); 6、建筑建筑基坑工程监测及时规范(GB50497-2009); 7、建筑工程施工质量验收统一标准(GB50300-2001); 8、施工现场临时用电安全技术规范(JGJ46-2005); 9、建筑桩基技术规范(JGJ94-2008); 10、建筑施工安全检查标准(JGJ59-2

12、011); 11、建筑基坑工程技术规程(浙江省标准)(DB33/T1008-2000); 12、建筑工程安全生产管理条例 13、本工程总施工组织设计、设计图纸; 14、其他有关的规范、规程。三、施工进度计划1、施工进度计划本工程地下室总基坑机械挖土量约30000M3,分东、西2个区域开挖。西区先进行开挖,西区挖掘完毕后再进行东区开挖。投入斗量为1m3的PC200反铲挖掘机2台,PC120反铲挖掘机2台,并且配备PC120反铲挖掘机1台挖掘桩间土方,配合土方运输车20辆,每天能完成挖土工程量约500M3,挖土工期约为,60天(包括人工土方开挖及修平)。在施工过程中,可根据现场实际情况和陆运的交通情况适当调整开挖进度和机械数量,挖土陆运的外运量可根据场外陆运交通状态进行调整。2、 材料与设备计划土方开挖机械计划表机械设备名称型号单位数量用途反铲挖掘机PC

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
