《浙江某铁路站前工程灯塔施工方案.doc》由会员分享,可在线阅读,更多相关《浙江某铁路站前工程灯塔施工方案.doc(24页珍藏版)》请在第壹文秘上搜索。

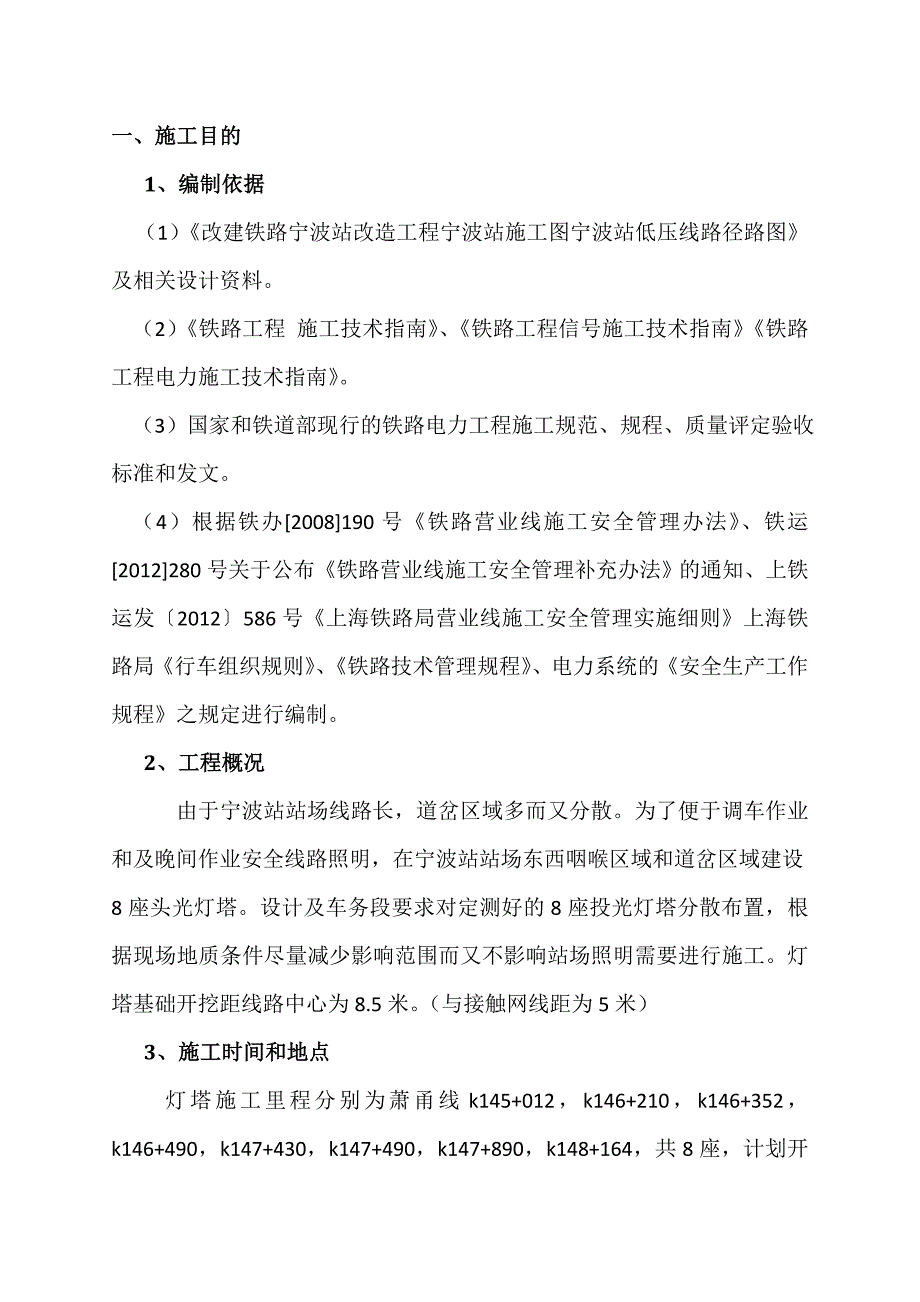

1、一、施工目的1、编制依据 (1)改建铁路宁波站改造工程宁波站施工图宁波站低压线路径路图及相关设计资料。 (2)铁路工程 施工技术指南、铁路工程信号施工技术指南铁路工程电力施工技术指南。 (3)国家和铁道部现行的铁路电力工程施工规范、规程、质量评定验收标准和发文。 (4)根据铁办2008190号铁路营业线施工安全管理办法、铁运2012280号关于公布铁路营业线施工安全管理补充办法的通知、上铁运发2012586号上海铁路局营业线施工安全管理实施细则上海铁路局行车组织规则、铁路技术管理规程、电力系统的安全生产工作规程之规定进行编制。2、工程概况 由于宁波站站场线路长,道岔区域多而又分散。为了便于调车

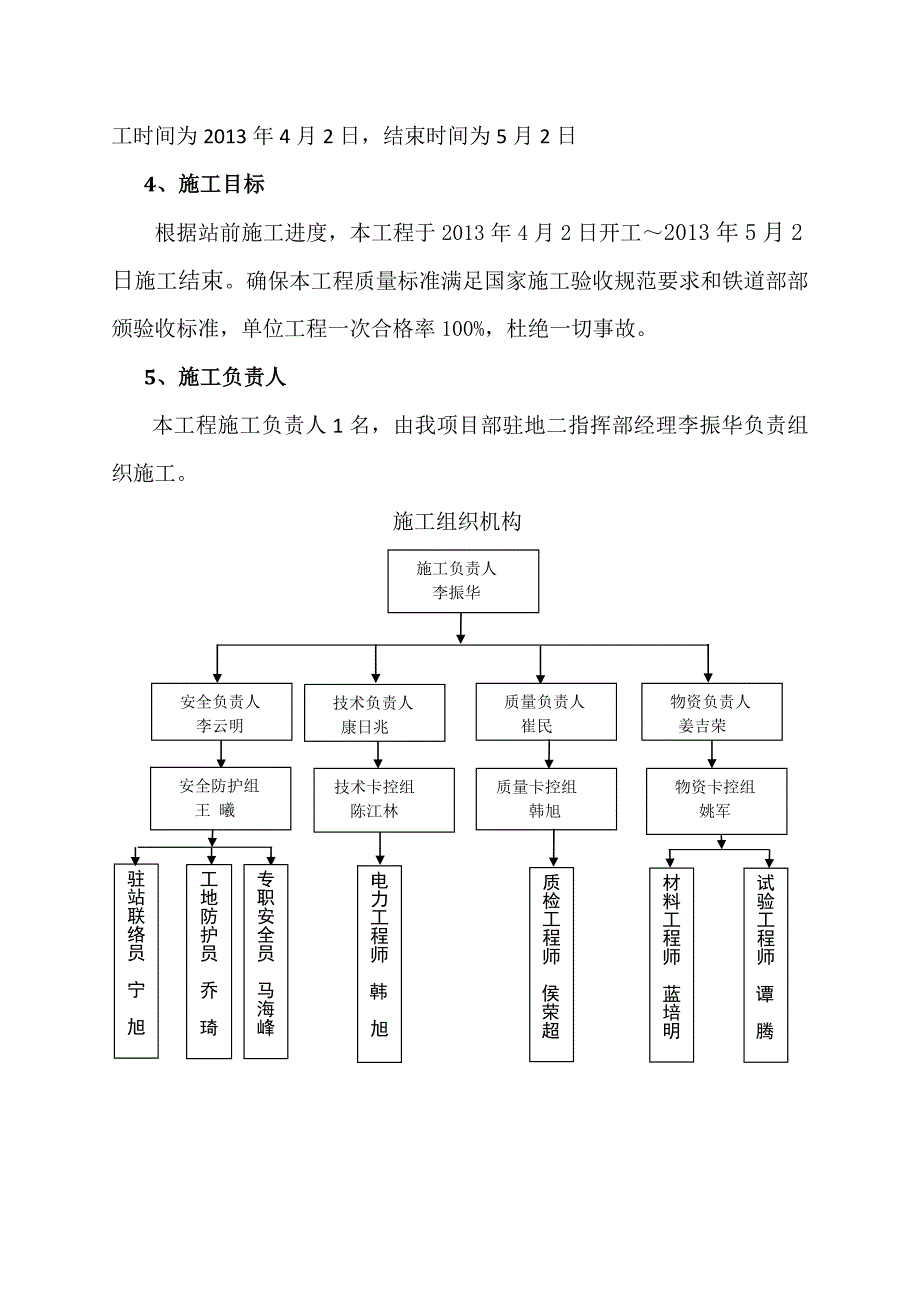

2、作业和及晚间作业安全线路照明,在宁波站站场东西咽喉区域和道岔区域建设8座头光灯塔。设计及车务段要求对定测好的8座投光灯塔分散布置,根据现场地质条件尽量减少影响范围而又不影响站场照明需要进行施工。灯塔基础开挖距线路中心为8.5米。(与接触网线距为5米)3、施工时间和地点 灯塔施工里程分别为萧甬线k145+012,k146+210,k146+352,k146+490,k147+430,k147+490,k147+890,k148+164,共8座,计划开工时间为2013年4月2日,结束时间为5月2日4、施工目标根据站前施工进度,本工程于2013年4月2日开工2013年5月2日施工结束。确保本工程质量

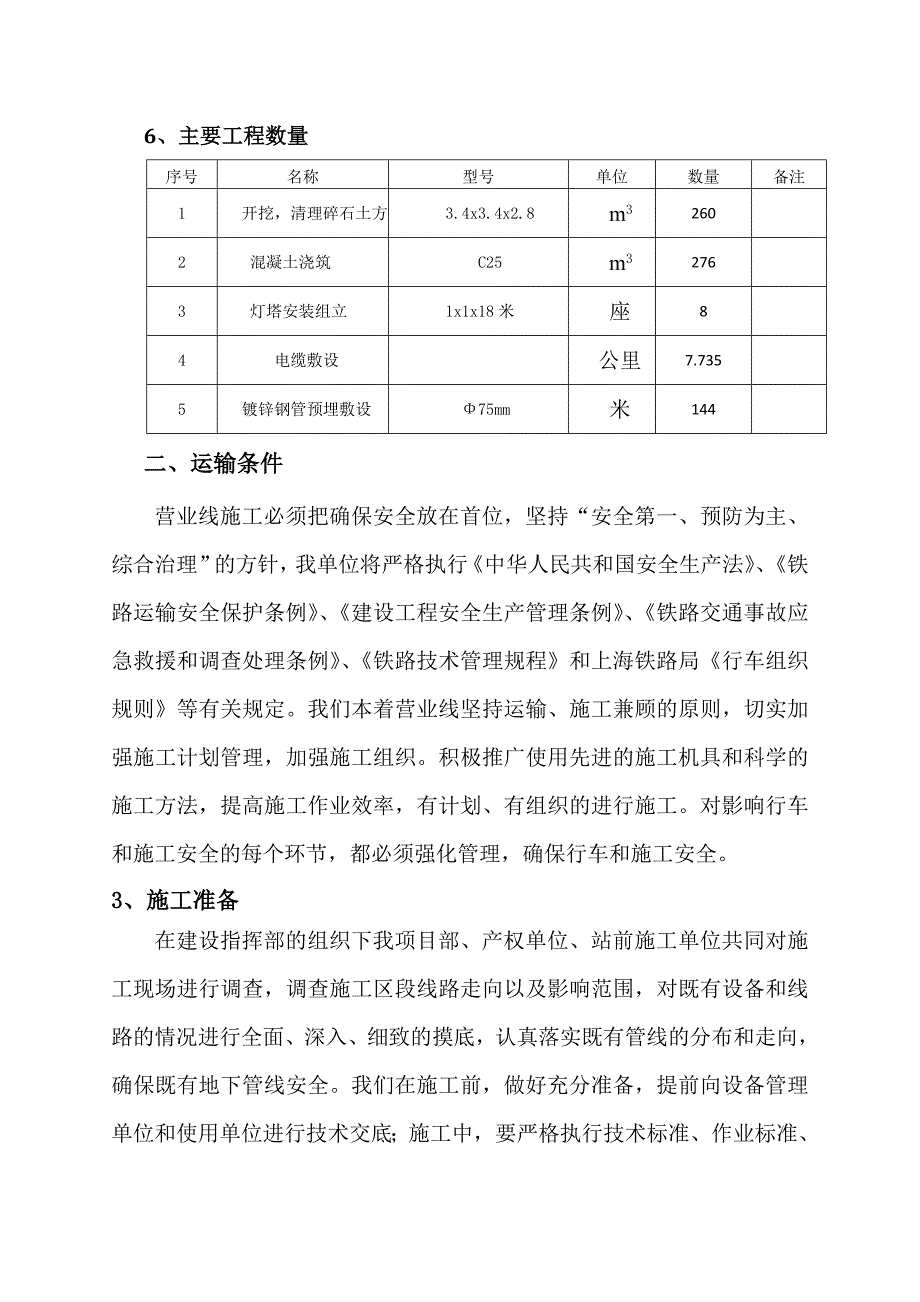

3、标准满足国家施工验收规范要求和铁道部部颁验收标准,单位工程一次合格率100%,杜绝一切事故。5、施工负责人 本工程施工负责人1名,由我项目部驻地二指挥部经理李振华负责组织施工。 施工组织机构 施工负责人 李振华 物资负责人 姜吉荣 质量负责人 崔民 技术负责人 康日兆 安全负责人 李云明 安全防护组 王 曦 物资卡控组 姚军 质量卡控组 韩旭 技术卡控组 陈江林 专职安全员 马海峰试验工程师谭腾材料工程师蓝培明 质检工程师侯荣超电力工程师韩旭工地防护员乔琦驻站联络员宁旭6、主要工程数量序号名称型号单位数量备注1 开挖,清理碎石土方 3.4x3.4x2.8m32602 混凝土浇筑 C25m327
4、63 灯塔安装组立 1x1x18米座84 电缆敷设 公里7.7355 镀锌钢管预埋敷设 75mm 米144二、运输条件营业线施工必须把确保安全放在首位,坚持“安全第一、预防为主、综合治理”的方针,我单位将严格执行中华人民共和国安全生产法、铁路运输安全保护条例、建设工程安全生产管理条例、铁路交通事故应急救援和调查处理条例、铁路技术管理规程和上海铁路局行车组织规则等有关规定。我们本着营业线坚持运输、施工兼顾的原则,切实加强施工计划管理,加强施工组织。积极推广使用先进的施工机具和科学的施工方法,提高施工作业效率,有计划、有组织的进行施工。对影响行车和施工安全的每个环节,都必须强化管理,确保行车和施工
5、安全。3、施工准备在建设指挥部的组织下我项目部、产权单位、站前施工单位共同对施工现场进行调查,调查施工区段线路走向以及影响范围,对既有设备和线路的情况进行全面、深入、细致的摸底,认真落实既有管线的分布和走向,确保既有地下管线安全。我们在施工前,做好充分准备,提前向设备管理单位和使用单位进行技术交底;施工中,要严格执行技术标准、作业标准、工艺流程和卡控措施,严禁超范围作业,确保施工质量。三、施工准备1、施工车辆配置 本次施工配置工程指挥车1辆,货车1辆。2、车辆管理 施工中无大型车辆,所配置的车辆主要是接送现场施工人员,运送设备材料到现场。所有车辆司机均有有效、合法的行车证件,施工机动车辆在市区
6、道路上运行,必须严格遵守公安部道路安全管理条例,遵守政府和交通部门的管理规定,遵守交通秩序,保证交通安全。 3、施工器械准备 采用满足施工需要、组合匹配的原则配置设备和检测仪器,做到均衡生产,形成高效率的综合生产能力。为确保本工程质量创优应按期完成,根据施工不同时期要求,按期配置以下施工器械:施工仪器配置序号仪器名称单位数量1空压机台12交流电焊机台13发电机台24对讲机部65水准仪块16照明灯具套3 仪器、仪表使用前必须由专业设备检测部门进行检测,检查合格报监理批准后才能使用。我单位严格按照检验、测量和实验设备控制工作程序对仪表进行管理、使用,定期检查,以确保接续质量及测试精度。对有特殊工种
7、要求的,必须持证上岗,专人操纵。4、夜间施工准备 夜间施工配置5kw发电机一台,配备足够的碘钨灯等照明设备,施工用电设备设专人看护,施工负责人在现场指挥工作。站内派驻站联络员,施工地点两端设置安全防护员,现场防护,确保人身安全,行车安全。四、劳力组织1、劳动力配置表4-1劳动力配置表序号项 目人 数备注1现场施工负责人12防护员33安全员24驻站联络员15技术控制16施工人员25 2、人员培训 施工负责人、安全员、防护员、驻站联络员均经路局营业线施工安全培训,并经考试合格持证上岗;对各专业技术人员进行电缆进场与电缆敷设相关技术交底,并下发相关专业缆线敷设技术交底书。对所有参与施工人员进行上岗前
8、的安全教育,并做好记录,施工人员上岗前必须进行安全教育和技术培训,牢记“安全第一”的宗旨,安全员,防护员、驻站联络员持证上岗。 3.现场施工负责人职责严格按批复的施工方案组织实施,负责现场的作业组织,解决施工过程中发生的问题。负责检查施工前的各项准备工作。掌握施工进度,及时向车站值班员反馈现场信息,及时向施工领导小组汇报施工情况,避免和减少施工对运输影响,维护施工期间的正常约束秩序。4.防护员职责防护人员必须严格遵守铁路营业线作业规定,服从工作安排;当班时要校对时间、检查通信器材性能、状态是否良好,身着防护服装,带齐防护信号用品,坚守岗位,集中精神,注意瞭望,持证按章防护;因有事暂离开岗位时,
9、须向值班负责人报告,让其他防护人员替代并履行交接手续后,方可离开。防护人员应了解当日施工内容、施工机械、车辆数量,并且要对施工机械、作业车辆,实行“一机一人”全过程盯控,防止机械侵限,影响行车安全;要时刻提醒机械作业人员站区地下管线和接触网,对野蛮作业机械人员有权责令其停止作业,并立即报告施工负责人。认真做好记录,同时书写要工整,字迹要清楚。防护人员要保持通讯畅通,并与施工负责人保持通信联系,不得擅自离岗。5.安全员职责负责对施工全过程的安全进行监督检查,纠正违章作业。负责现场的机械设备,电气线路的安全管理,为施工生产提供安全保证。认真贯彻安全技术措施审批和施工安全技术措施交底制度执行情况,做
10、好安全记录。配合有关部门排除安全隐患、组织安全教育和全员安全活动,监督劳动保护用品质量和正确使用。6.驻站联络员职责严格按上铁师发2012450号关于公布上海铁路局营业线施工、检修作业驻站安全防护办法的通知要求执行。携带经审核签发的上海铁路局安全防护驻站联络派遣单进行驻站,负责办理施工要点登记手续。及时了解车站值班员办理区间闭塞或接到邻站发车及办理本站发车、开车后等有关手续以及临时变更情况,确认后,立即向工地防护员和施工负责人发出预报、确报或变更通知。驻站联络员必须坚守岗位,不得擅自离岗。防护用品设备必须妥善保管,经常检查试用,保证在使用时性能良好。与防护员通话时,必须严格执行复诵制度,防止听
11、错,通话时应配带耳麦,并按上海铁路局驻站防护控制表内容及时记录通话。五、施工程序确认灯塔位置结合图纸进行现场调查 施工准备、 基坑开挖 钢筋加工 弃土处理 基础养护 基础浇筑 灯具安装 灯塔主体组立灯塔电缆敷设 配电箱安装 灯塔调试 正式使用1、现场调查 根据专业图纸进行现场核查,车务配合确定图灯塔设计位置与现场实际情况是否相符,并进行图纸会审,对存在问题的图纸及时与设计联系。2、施工准备 确定施工方案,即确定灯塔基础制作、组立和电缆敷设工期安排。灯塔施工前期现场调查,以及编制方案并报批,机具、材料进货,检测仪器的准备。核对灯塔基础材料,确认材料数量,并对材料进行抽检确认合格后才能进场使用。
12、3、灯塔基础施工 根据图纸确定好要开挖的灯塔基础位置,施工作业严格按照施工计划施工,施工过程中做好防护,防止坍塌,施工结束前将开挖的基础用编织袋装土回填,同时加工基坑钢筋。4、基坑浇筑 基础浇筑前需要核对基础的尺寸及钢筋绑扎。将安装模型板的地面清理干净、平整,安装模型板。复核限界、标高、型号等是否符合设计要求。基础砼所用原材料(水泥、石子、砂子、水)在使用前必须进行试验,试验合格后,才能使用,浇制时必须按试验报告提供的配合比进行配料。每浇制200300mm,按技术要求用电动振动棒捣固,捣固时,应保证地角螺栓位置不偏移。5、灯塔主体组立 灯塔主体采用人工现场组立拼装,组立人员要经过岗前安全培训,
13、拼装莞城中要对主体进行检测,防止在安装过程中长生倾斜。灯具安装前,对灯具进行外观检查,检查灯具有无机械损伤、变形和灯罩破裂等缺陷;检查灯具配件是否齐全。6、电缆线敷设 进行缆线敷设时需严格按照电力缆线敷设相关技术标准,严禁野蛮施工,缆线敷设前对缆线要进行相关单盘测试,单盘测试结果要详细记录,并核对缆线型号与敷设径路。缆线敷设施工中缆线敷设尽量保证平直,在有弯角的地点缆线的弯曲半径不得大于规定的弯曲半径。缆线敷设完毕后在接头处、拐弯处挂缆线标识牌。灯具的接线和配线工作,严格按照图纸中灯具的相序排列进行接线,剥开的线芯压紧在接线端子内,但不宜过长。做到配线排列整齐、相序正确。接线完毕对进线孔进行密封。7、灯塔调试 灯具安装完毕,进行粗调、细调、精调等三道工序,以保证灯具的安装高度、照射方向及照射范围。8、本次施工属于营业线三级施工,并严格按照监督计划进行施工。六、施工方案及方法1、站场照明施工工艺流程施工准备基础施工灯塔主体组立灯具安装 动力配线施工试验开通站场照明施工工艺流程图2、站场照明施工方法 2.1施工准备 站场内照明设施施工要根据站场施工进度制定相应的施工计划,和设计单位积极联系确定正确的安装位置
