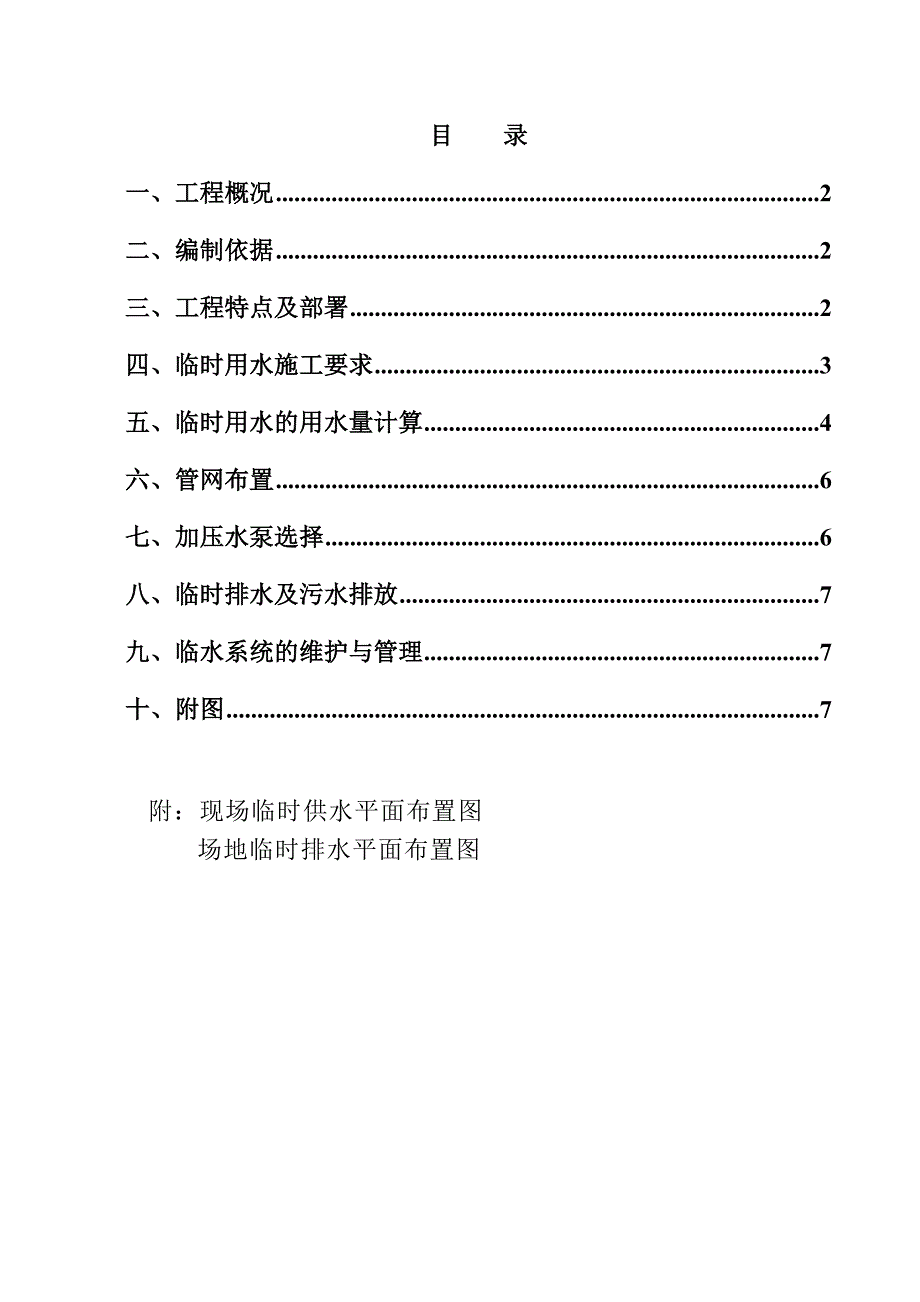

《海南某综合楼及培训中心项目临水专项施工方案.doc》由会员分享,可在线阅读,更多相关《海南某综合楼及培训中心项目临水专项施工方案.doc(7页珍藏版)》请在第壹文秘上搜索。

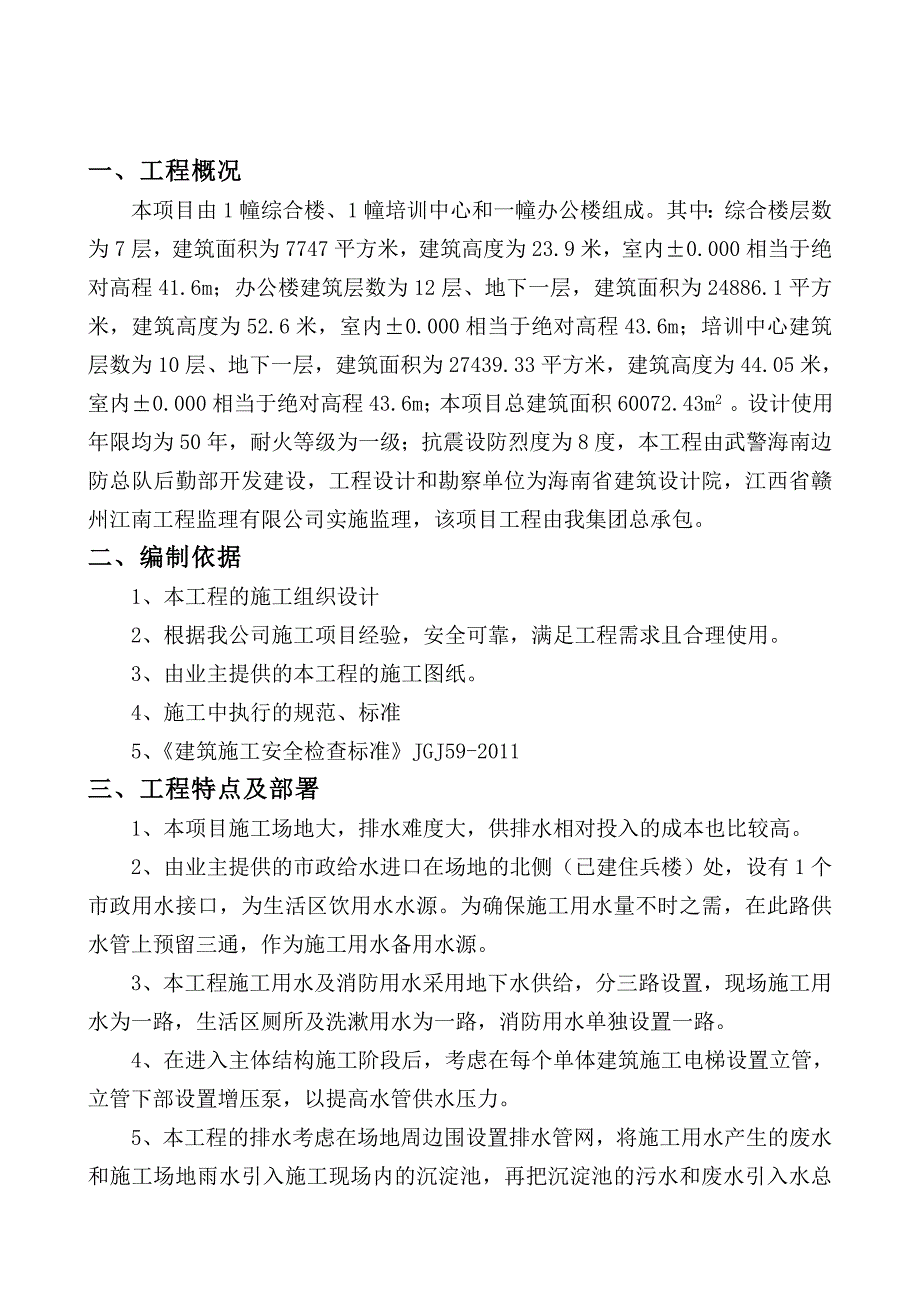

1、目 录一、工程概况2二、编制依据2三、工程特点及部署2四、临时用水施工要求3五、临时用水的用水量计算4六、管网布置6七、加压水泵选择6八、临时排水及污水排放7九、临水系统的维护与管理7十、附图7附:现场临时供水平面布置图场地临时排水平面布置图一、工程概况本项目由1幢综合楼、1幢培训中心和一幢办公楼组成。其中:综合楼层数为7层,建筑面积为7747平方米,建筑高度为23.9米,室内0.000相当于绝对高程41.6m;办公楼建筑层数为12层、地下一层,建筑面积为24886.1平方米,建筑高度为52.6米,室内0.000相当于绝对高程43.6m;培训中心建筑层数为10层、地下一层,建筑面积为27439
2、.33平方米,建筑高度为44.05米,室内0.000相当于绝对高程43.6m;本项目总建筑面积60072.43m2 。设计使用年限均为50年,耐火等级为一级;抗震设防烈度为8度,本工程由武警海南边防总队后勤部开发建设,工程设计和勘察单位为海南省建筑设计院,江西省赣州江南工程监理有限公司实施监理,该项目工程由我集团总承包。二、编制依据1、本工程的施工组织设计2、根据我公司施工项目经验,安全可靠,满足工程需求且合理使用。3、由业主提供的本工程的施工图纸。4、施工中执行的规范、标准5、建筑施工安全检查标准JGJ59-2011三、工程特点及部署1、本项目施工场地大,排水难度大,供排水相对投入的成本也比
3、较高。2、由业主提供的市政给水进口在场地的北侧(已建住兵楼)处,设有1个市政用水接口,为生活区饮用水水源。为确保施工用水量不时之需,在此路供水管上预留三通,作为施工用水备用水源。3、本工程施工用水及消防用水采用地下水供给,分三路设置,现场施工用水为一路,生活区厕所及洗漱用水为一路,消防用水单独设置一路。4、在进入主体结构施工阶段后,考虑在每个单体建筑施工电梯设置立管,立管下部设置增压泵,以提高水管供水压力。5、本工程的排水考虑在场地周边围设置排水管网,将施工用水产生的废水和施工场地雨水引入施工现场内的沉淀池,再把沉淀池的污水和废水引入水总管,经过净化沉砂池再排至场地西南侧施工入口处市政下水道(

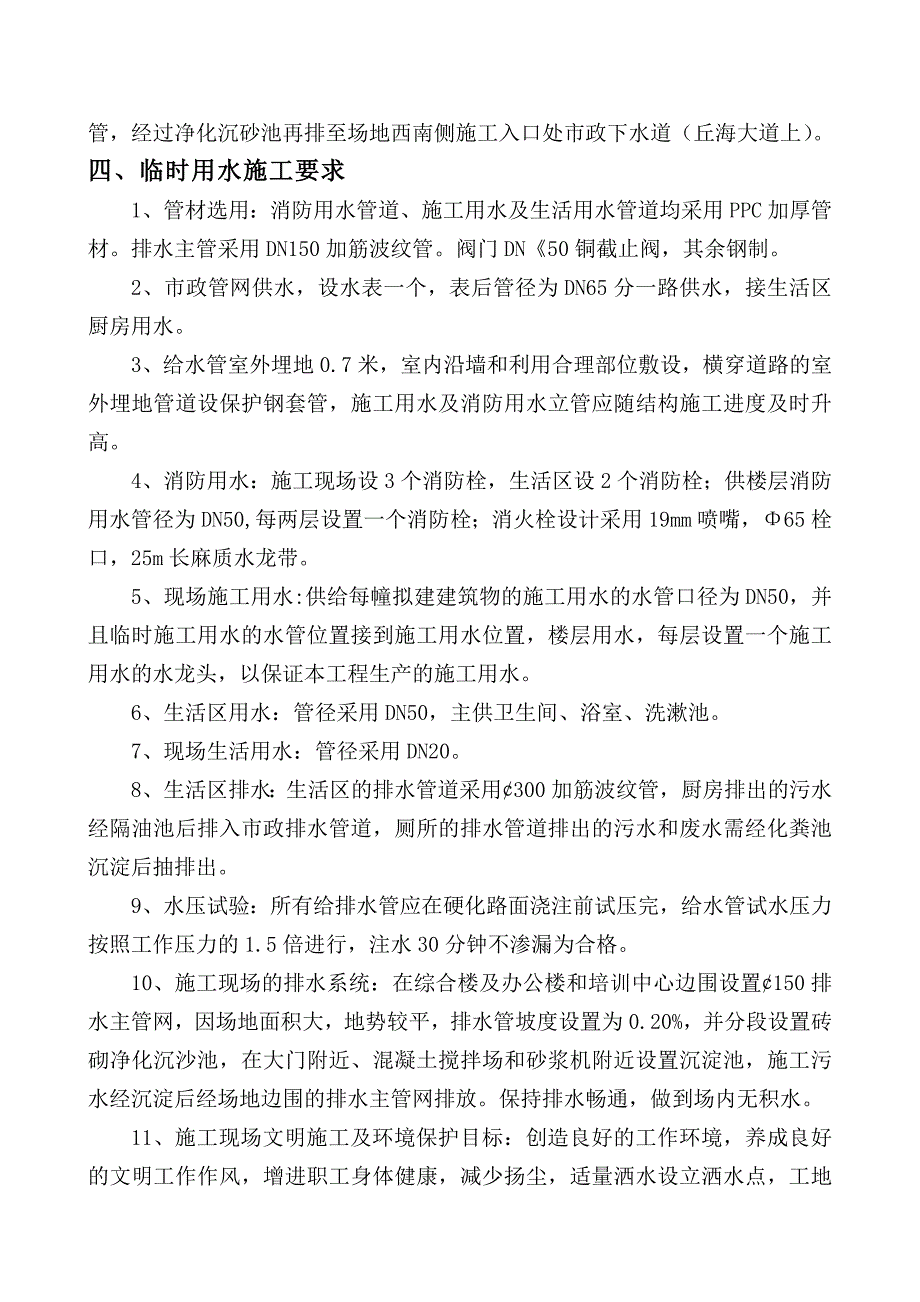

4、丘海大道上)。四、临时用水施工要求1、管材选用:消防用水管道、施工用水及生活用水管道均采用PPC加厚管材。排水主管采用DN150加筋波纹管。阀门DN50铜截止阀,其余钢制。2、市政管网供水,设水表一个,表后管径为DN65分一路供水,接生活区厨房用水。3、给水管室外埋地0.7米,室内沿墙和利用合理部位敷设,横穿道路的室外埋地管道设保护钢套管,施工用水及消防用水立管应随结构施工进度及时升高。4、消防用水:施工现场设3个消防栓,生活区设2个消防栓;供楼层消防用水管径为DN50, 每两层设置一个消防栓;消火栓设计采用19mm喷嘴,65栓口,25m长麻质水龙带。5、现场施工用水:供给每幢拟建建筑物的施工
5、用水的水管口径为DN50,并且临时施工用水的水管位置接到施工用水位置,楼层用水,每层设置一个施工用水的水龙头,以保证本工程生产的施工用水。6、生活区用水:管径采用DN50,主供卫生间、浴室、洗漱池。7、现场生活用水:管径采用DN20。8、生活区排水:生活区的排水管道采用300加筋波纹管,厨房排出的污水经隔油池后排入市政排水管道,厕所的排水管道排出的污水和废水需经化粪池沉淀后抽排出。9、水压试验:所有给排水管应在硬化路面浇注前试压完,给水管试水压力按照工作压力的1.5倍进行,注水30分钟不渗漏为合格。10、施工现场的排水系统:在综合楼及办公楼和培训中心边围设置150排水主管网,因场地面积大,地势
6、较平,排水管坡度设置为0.20%,并分段设置砖砌净化沉沙池,在大门附近、混凝土搅拌场和砂浆机附近设置沉淀池,施工污水经沉淀后经场地边围的排水主管网排放。保持排水畅通,做到场内无积水。11、施工现场文明施工及环境保护目标:创造良好的工作环境,养成良好的文明工作作风,增进职工身体健康,减少扬尘,适量洒水设立洒水点,工地大门口设立车辆清洗槽,对进出的车辆清洗,保持环境卫生,在施工区和生活区分片包干,建立责任区。材料堆放、垃圾、厕所、宿舍、吸烟点等位置应有专人进行负责,保持良好的生活和施工环境。五、临时用水的用水量计算1、施工用水q1 :以连续施工砌筑砖时的用量为最大。q1K1*(Q1*N1*K2)/
7、(83600)K1:未预计的施工用水系数为1.051.15,取1.15K2:用水不均衡系数,取1.5Q1:砌筑工程量70立方米/天N1:每立方米砌砖耗水量:250L/M3(包括搅拌、养护、冲洗用量)q11.15702501.5/(83600)1.05施工用水q2:根据本工程混凝土Q1的大概实物工作量为25000立方米,混凝土养护用水定额取400升/立方米;拟定结构及前期阶段施工工期为255天;每天按照1.5个工作班计算,因此:K1:未预计的施工用水系数为1.051.15,取1.1Q1:混凝土工作量25000立方米N1:每立方米混凝土养护耗水量为400升T1:结构及前期阶段施工工期为255天K2
8、:每天按照1.5个工作班 q2=K1Q1.NQ1.N1/(T1 .t) K2/(83600) =1.1(25000400)/(2551.5)1.5/(83600) =1.5L/S2、生活用水q3:本工程现场施工高峰人数约490人,每人每天用水以120L计算:q3Q2*N2*K2/(243600)4901201.5/(243600)1.023、施工机械用水q4:现场施工机械用水主要考虑对焊机耗用水。q4K1*(Q3*N3*K3)/(83600)=1.15324002/288000.58式中:K1:未预计的施工用水系数1.051.15,取1.15 Q3:同一种机械台数,为三台 N3:对焊机台班用水
9、定额:30082400L/台 K3:施工机械用水不均衡系数,2.004、消防用水q5:根据规定,现场面积在25公顷以内者,消防用水定额按1015L/S考虑,实际施工现场面积不足25公顷,因此q5取10L/S。5、现场施工用水总量:q1q2q3+q41.051.5+1.020.58q5取Q总q1q2q3+q44.15(L/S)10.2供水管径计算D4*Q/(3.14*V*1000)0.5式中V:管网中水流速度取1.3M/S,施工用水及生活用水管径:D44.15/(3.141.31000)0.50.064m,取D65mm;消防用水管径:D410/(3.141.31000)0.50.099m,取D1
10、00mm因此,要求在现场设置DN65以上的供水管径,以满足现场生活、施工用水,设置DN100的供水管能满足消防用水的需要。消防立管管径选择: D = 4Q/(V1000)0.5= 10/(1.31000)0.5= 0.049m 其中取V=1.3m/S, 选择管径DN = 50mm六、管网布置供水主管设置在场地施工道路的两侧,根据施工现场总体平面布置,为了满足使用功能要求,并节约资源,按照图纸画出管道分路、管径、变径、预留管口及其它附件位置等施工草图。在实际安装位置作出标记,按照标记量出实际安装的准确尺寸,然后按照草图及测得尺寸对管道及附件进行预制加工。七、加压水泵选择由于施工范围大,管线长,管
11、路水头损失大,单靠市政管网压力不能满足施工和消防对水压的要求,故需设置加压水泵。1、施工现场用水量为:q1+q2+q4 =3.13 L/S,用水最大高度为64.65米;消防水量为10L/s,最不利点出水压力0.2Mpa;2、水泵的选择1)、根据消防加压泵流量10L/S,建筑物最大高度为64.65m,扬程计算如下:H=H1+ H2+ H3H1=64.65 H3=5H2=H110%=64.650.1=6.47H=H1+ H2+ H3=79.12m2)、根据生产加压泵流量10L/S,建筑物高度为52.6m,扬程计算如下:H=H1+ H2+ H3H1=52.6 H3=2H2=H110%=52.60.1
12、=5.26H=H1+ H2+ H3=59.86m 根据以上的计算,消防施工用水加压泵的流量10L/2,扬程79.12m, 各栋单体工程设计选用50DL型立式多级分段式离心泵;根据以上的计算,生产施工用水加压泵的流量11L/2,扬程59.86m,各栋单体工程设计选用50DL型立式多级分段式离心泵; 50DL(Q=918 L/s,H=36100m,N=7.5KW)。3、根据施工现场总体平面布置,在施工及消防立管底部设置加压水泵,供应高程部分工程消防和施工用水。八、临时排水及污水排放在车辆进出施工现场的出入口设置车辆清洗设备,以保证施工泥浆不随车辆污染市政道路。场地主排水管网主要排放施工中产生的污、
13、废水,辅助用于雨水的排放;净化沉沙池200035001500高,采用烧结标砖MU10砌筑,M7.5砂浆砌筑,内侧用水泥砂浆粉刷,底面用100厚C15素砼垫层,井四周面用50素砼,盖板用22钢筋制成钢筋栅封盖,并派专人负责定期清理。生活区厨房废水经隔油池后排放,洗漱废水直接排放,卫生间污水经化粪池后排放。在上部结构施工时,设50污水立管及成品瓷器小便斗与地面化粪池相连。在接收施工现场后,即及时清理现场内残留施工拉圾、障碍物以及疏通施工现场排水管道。九、临水系统的维护与管理1、正式施工时应注意保护管道,有重车碾过时要做好防护。2、消防用水要保证足够的水源和水压,非火灾时禁止使用消火栓,施工现场消火栓周围3米以内不准存放物品,消火栓处要设明显标志,配备足够的水龙带。3、现场采取有效的阀门、水嘴保护措施,对于有渗漏的管道及阀门应及时进行维修。4、冬季时应作好管道防冻工作,尽量保证管道内水不间断流动。5、各个施工用水点做到人走水关,杜绝长流水现象发生。6、定期检查临水管道,特别要做好水源处的水表和阀门的保护工作。7、施工中严格做好水表计量工作,所有用水单位均需向总包提出申请。8、明确总包方临水系统管理的责任分工(特别是日常维护、维修人员)十、附图
