《湖北某化工厂合成氨水处理工程施工方案.doc》由会员分享,可在线阅读,更多相关《湖北某化工厂合成氨水处理工程施工方案.doc(53页珍藏版)》请在第壹文秘上搜索。

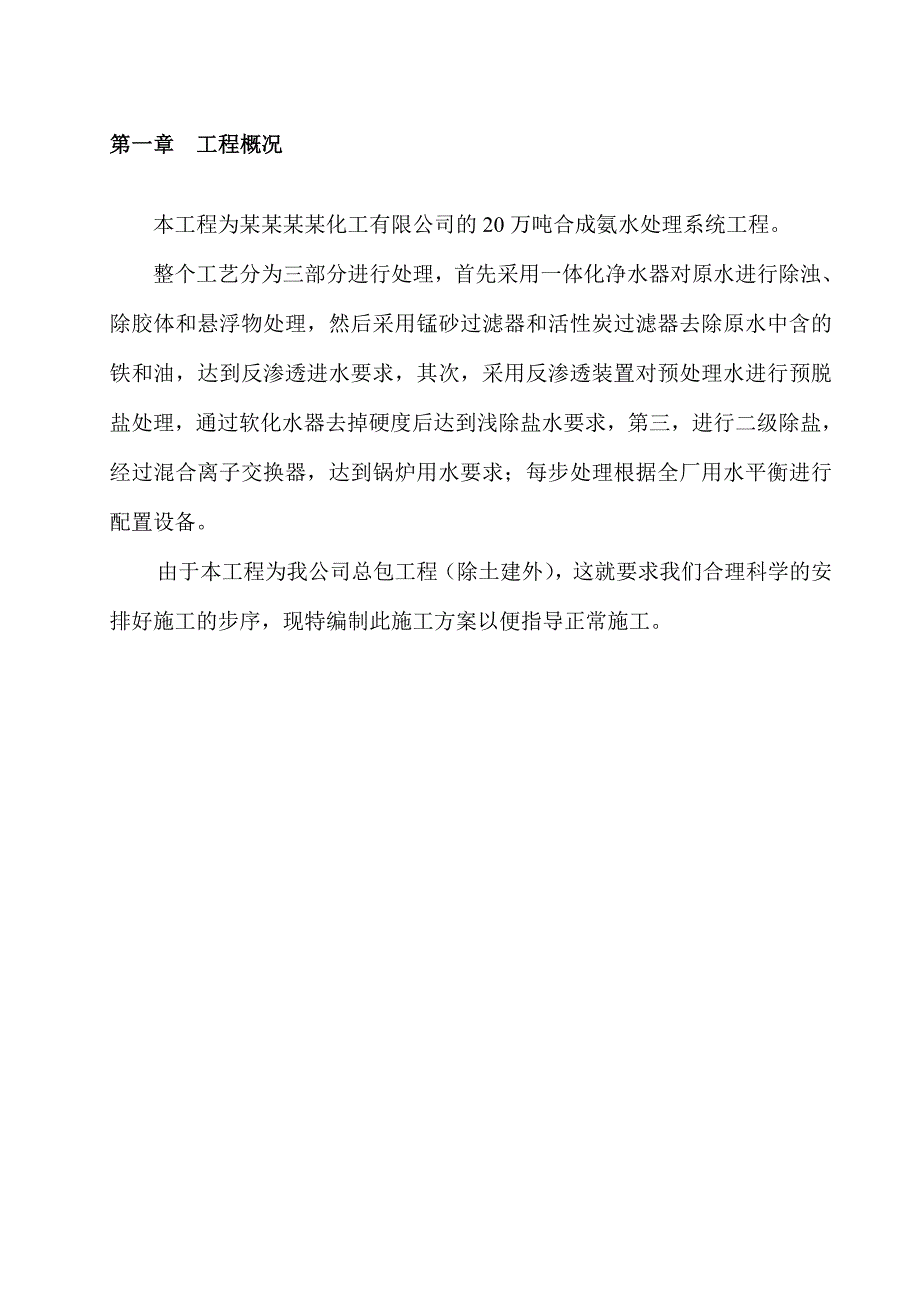

1、某某某某化工有限公司合成氨水处理工程施工组织方案(初稿)某某环保工程有限公司某某化工合成氨水处理工程项目部某某年八月目 录第一章 工程概况1第二章 施工总体部署2第一节 施工部署2第二节 项目管理机构及人员配备5第三节 拟投入的劳动力计划6第四节 拟投入的施工机具设备计划7第五节 投入的主要物资计划8第三章 主要施工方法19第一节 设备安装施工方法19第三节 电气安装施工方法31第四节 自控设备、仪表的安装方法37第四章 保障工程质量的技术组织措施40第五章 保障安全生产的技术组织措施44第六章 施工进度计划及其技术组织确保措施49第七章 施工现场布置52第一章 工程概况 本工程为某某某某化工
2、有限公司的20万吨合成氨水处理系统工程。整个工艺分为三部分进行处理,首先采用一体化净水器对原水进行除浊、除胶体和悬浮物处理,然后采用锰砂过滤器和活性炭过滤器去除原水中含的铁和油,达到反渗透进水要求,其次,采用反渗透装置对预处理水进行预脱盐处理,通过软化水器去掉硬度后达到浅除盐水要求,第三,进行二级除盐,经过混合离子交换器,达到锅炉用水要求;每步处理根据全厂用水平衡进行配置设备。由于本工程为我公司总包工程(除土建外),这就要求我们合理科学的安排好施工的步序,现特编制此施工方案以便指导正常施工。第二章 施工总体部署由于本工程设备工期紧,为了按时高效地完成本工程的施工任务,必须建立有类似施工组织经验
3、的项目管理班子,精心组织施工。本章将对本工程项目管理组建的项目班子,拟投入的劳动力、施工机具设备、主要物资进行计划,对整个施工过程进行部署,加强对施工现场的协调管理。第一节 施工部署根据招标文件的要求,本工程分成四个阶段完成所规定的施工任务。前提是现场土建施工基本完毕,设备基础施工完毕并具备设备就位条件,水处理厂房都已基本建好(除部分四周墙壁,在室内大型设备就位后再砌墙),水处理设备已发现场。第一个施工阶段:设备安装前的准备工作,需要业主方配合完成。1、施工工期安排时间为3天,计划时间2011年9月23日-25日。2、主要施工内容(1)积极主动与某某化工有限公司各部门进行联络,进一步了解业主对
4、工程的要求和建议,联系、落实设备和材料进场的时间,保障现场“三通一平”,具备设备安装条件。(2)设备到达现场,包括大设备和所供材料等按照所安装顺序逐步运到厂房内,厂房内的材料不需超过三天所用料。(3)设备安装前的所用工具,如:工作服、安全用具、气体切割机、电焊机、吊装用具、手拉链葫芦、临时电源柜、380伏电源线、照明灯等,数量充足并全部配置现场。(4)所用量具进行校准鉴定并贴上校准标签。(5)现有的施工人员安全学习,安全考试并办理上岗操作证,合格后持上岗证件方可领用安全帽、工作服等安全用具,否则不需上岗。(6)安装前对施工人员进行技术交底。3、劳动力安排计划投入电工1人、管道工2人、起重工1人
5、、杂工2人,合计6人。第二个施工阶段: 大型设备、管道、阀门、热控仪表、电气专业设备、安装就位。1、施工工期安排施工工期为60天,计划时间2011年9月26-11月25日。2、主要施工内容(1)过滤器、反渗透、混合离子交换器、水泵等设备进入厂房内安装。(2)电气专业电气盘柜安装、控制室控制设备安装。(3)管道、阀门安装,各单元间的管道连通并通水试验。3、劳动力安排计划投入电工3人、管道工2人、焊工3人、起重工2人、油漆工1人、杂工4人,合计15人,分为电工热控班、管道班、设备吊装班3个班组。第三个施工阶段:1、施工工期安排系统调试和投入运行,施工工期为15天制水,计划时间2011年11月26日
6、-12月10日。2、主要施工内容(1)电机、阀门仪表等电气设备的试运转;(2)水箱各设备的冲洗和预处理,包括箱体、管道、多介质填料、超滤膜件、树脂等设备的冲洗消毒浸泡处理。(3)手动调试通水:按先预处理系统,然后是超滤反渗透系统,最后是混床脱盐系统。(4)系统程控自动的实现:根据工艺逐步实现。(5)水质检测和调试优化。3、劳动力安排计划投入工艺工程师和技术员2人、仪控工程师1人、电工2人、管道工2人、杂工2人,合计9人。人员随现场工程进展情况会逐渐减少。第四个施工阶段:整个系统移交电厂1、施工工期安排工期为10天,计划时间2011年12月11日-12月20。2、主要施工内容(1)系统调试合格投
7、运,所有在线仪表能准确检测数据,系统安全稳定合格运行。(2)工程投运验收。3、劳动力安排现场项目经理1人、现场施工经理兼工艺工程师1人、电气仪控工程师1人,其他人员撤离现场。第二节 项目管理机构及人员配备一、项目管理根据本工程的特点及我司对以往同类工程的施工管理经验,利用本公司的集团优势,调集精兵强将,选派组织能力强、有责任感、技术过硬的管理人员组建能本项目管理班子,确保本工程的质量、工期、安全生产、文明施工目标的实现。二、拟派驻本项目管理的主要人员情况经本公司领导研究决定,拟派一名多年工程经验的项目经理刘建国担任本工程项目经理,统一协调调动管理人员、劳动力、周转材料、机械设备和资金等施工要素
8、,负责整个工程宏观的指挥调度,下达进度、质量、安全等各项管理控制指标,并全面督促各项指标按预定计划实施。由姚阳陵担任本工程项目施工经理,统一安排现场施工人员、负责项目的施工进度、质量、安全等各项管理,并严格按照各项指标预订计划实施。组织机构成员:项目经理: 刘建国 现场施工经理:姚阳陵 技术负责人: 胡圣峰质量负责人: 姚阳陵施工负责人: 安全员: 第三节 拟投入的劳动力计划劳动力是生产要素的重要组成部分,合理的投入才有利于施工的顺利进展,劳动力的投入实行动态管理,即不出现窝工现象,又不出现怠工现象。本工程计划投入的劳动力资源,其工种和各施工阶段计划投入的数量见下表。序号工种计划投入劳动力资源
9、数量第一个施工阶段第二个施工阶段第三个施工阶段第四个施工阶段1工艺工程师/112仪控工程师/1113工程技术员/11/4电工132/5管道工222/6焊工/3/7起重工12/8油漆工/1/9杂工242/10合计61792第四节 拟投入的施工机具设备计划本工程项目设备拆除及安装工程计划投入的施工机械设备和检测设备见下表所示。序号设备名称规格型号单位数量1电焊机ZXG1-300台22逆变式直流脉冲氩弧焊机WSM-200(220V)台13切割机J3G-400台14角向磨光机4台25电动试压泵4DSY-160台16电锤GBH40FE把17气割工具套28水准仪DS3台19水平尺450mm把110游标卡尺
10、0-200mm把211标准靠尺2m把112线锤1kg把313塞尺楔形255mm把214角尺200300mm把215压力表0-4MPa台216万用表MF4T台217钳形电流表MG3-1台118兆欧表ZC258-4台2第五节 投入的主要物资计划投入的主要物资,按施工部署的四个阶段进行计划,明确主要物资的进行时间和数量,具体见下表所示。投入的主要物资计划表一,安装基本材料序号 名 称规格型号单位数量进场时间1钢板T0.52钢材(方、角、槽、工字钢)T3.03安装辅材批1二,主要设备清单序号设备名称规 格单位数量生产厂家备注一期二期一预处理部分1一体化净水器一体化净水器Q=180m3/h.套 ,560
11、07200,本体钢涂环氧防腐,底板12mm,壁板8mm,内胆8mm套2某某内防腐环氧漆,外防腐防锈漆手动衬胶蝶阀DN200,PN1.0MPa,带手轮台2意大利flowx/等同总进水流量计0360m3/h,带远传和流量累积,反渗透进水母管台1管道混合器DN250,PN1.0MPa,钢衬胶,台1某某2次氯酸钠加药装置1箱1泵套1次氯酸钠计量溶液箱1000 V=1.0m3 PE台1某某配套次氯酸钠计量泵机械隔膜泵 泵头PVC Q=0-50L/h P=0.3MPa 台1美国米特/米顿罗/等同 框架等附件包括管道、管件、缓冲器及Y型过滤器等附件套1某某配套3絮凝剂酸钠加药装置1箱1泵套1絮凝剂计量溶液箱
12、1000 V=1.0m3 PE台1某某配套絮凝剂计量泵机械隔膜泵 泵头PVC Q=0-50L/h P=0.3MPa 台1美国米特/米顿罗/等同 框架等附件包括管道、管件、缓冲器及Y型过滤器等附件套1某某配套4原水池单元原水池V=450m3,钢混结构,1260056006200,座1业主自备原水泵卧式离心泵 机械密封Q=112m3/h P=0.4MPa ,过流材质HT250台31上海连成/二泵/靖江华电手动衬胶蝶阀DN350,PN1.0MPa,带手轮台1意大利flowx/等同手动衬胶蝶阀DN150,PN1.0MPa,带手轮台31意大利flowx/等同手动衬胶蝶阀DN125,PN1.0MPa,带手轮台31意大利flowx/等同衬胶止回阀DN125,PN1.0MPa台31意大利flowx/等同充油压力表65,00.6MPa,不锈钢台31深圳久力信/等同5锰砂过滤器单元锰砂过滤器DN3200,Q=80m3/h,填料高度:1200mm,设备高:4450mm,壁厚12mm封头厚度14mm,本体钢衬胶台31某某锰砂0.51.2mm吨35
