湖北某小区高层住宅楼室内抹灰施工方案.doc

上传人:p** 文档编号:952853 上传时间:2024-05-23 格式:DOC 页数:15 大小:66.40KB
下载 相关 举报

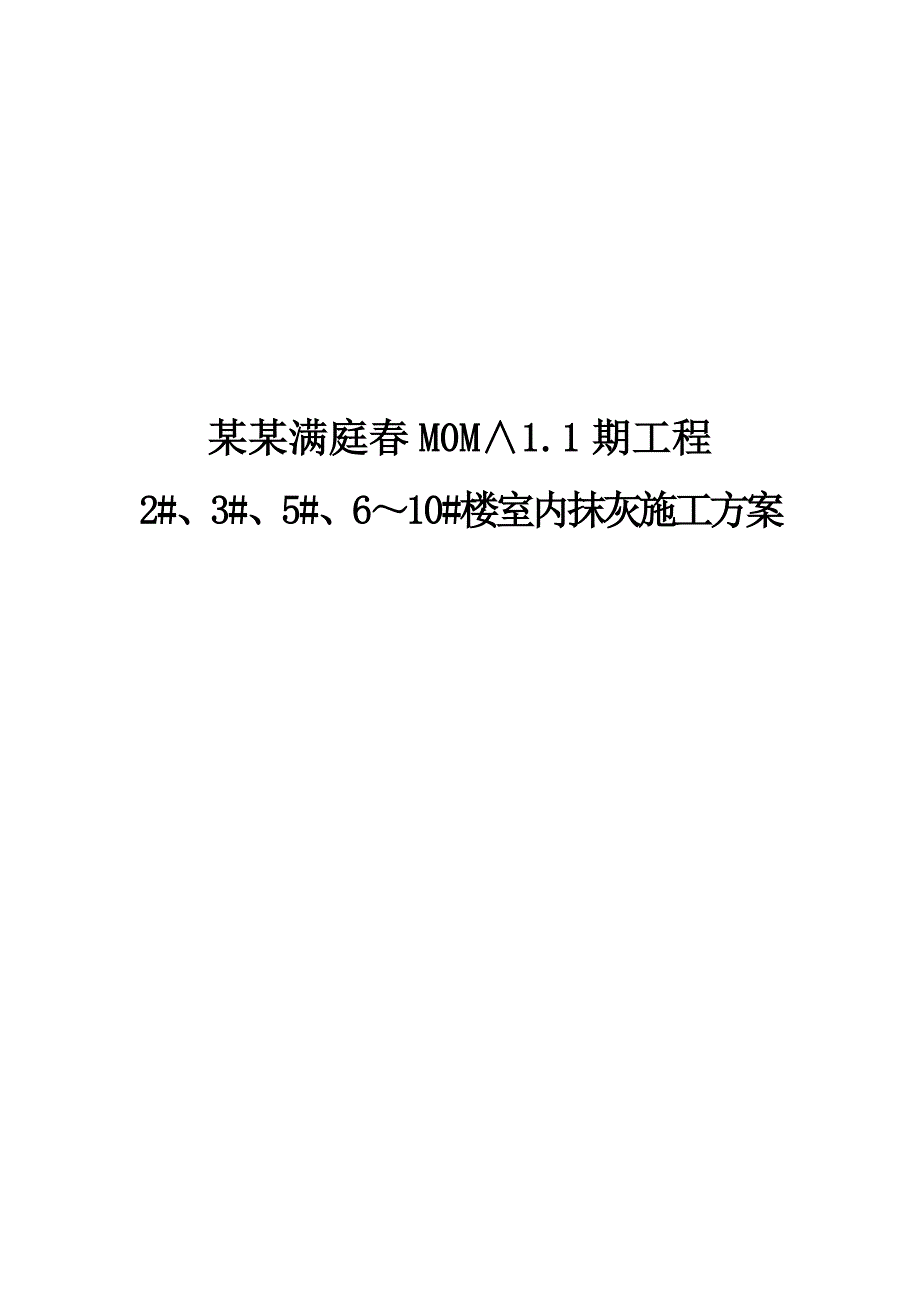

湖北某小区高层住宅楼室内抹灰施工方案.doc_第1页
第1页 / 共15页

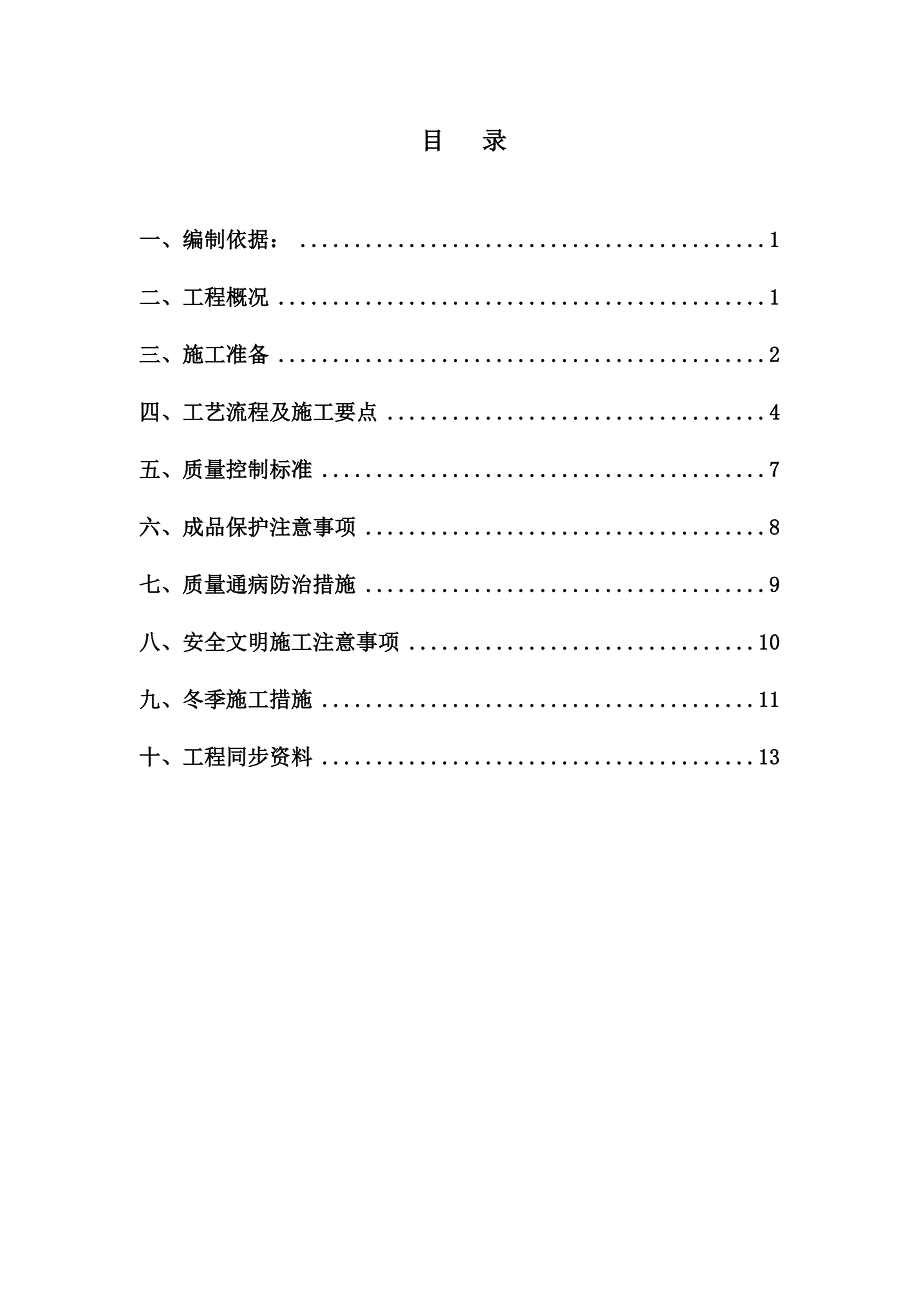

湖北某小区高层住宅楼室内抹灰施工方案.doc_第2页
第2页 / 共15页
湖北某小区高层住宅楼室内抹灰施工方案.doc_第3页
第3页 / 共15页
湖北某小区高层住宅楼室内抹灰施工方案.doc_第4页
第4页 / 共15页
湖北某小区高层住宅楼室内抹灰施工方案.doc_第5页
第5页 / 共15页
湖北某小区高层住宅楼室内抹灰施工方案.doc_第6页
第6页 / 共15页
湖北某小区高层住宅楼室内抹灰施工方案.doc_第7页
第7页 / 共15页
湖北某小区高层住宅楼室内抹灰施工方案.doc_第8页
第8页 / 共15页
湖北某小区高层住宅楼室内抹灰施工方案.doc_第9页
第9页 / 共15页
湖北某小区高层住宅楼室内抹灰施工方案.doc_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《湖北某小区高层住宅楼室内抹灰施工方案.doc》由会员分享,可在线阅读,更多相关《湖北某小区高层住宅楼室内抹灰施工方案.doc(15页珍藏版)》请在第壹文秘上搜索。

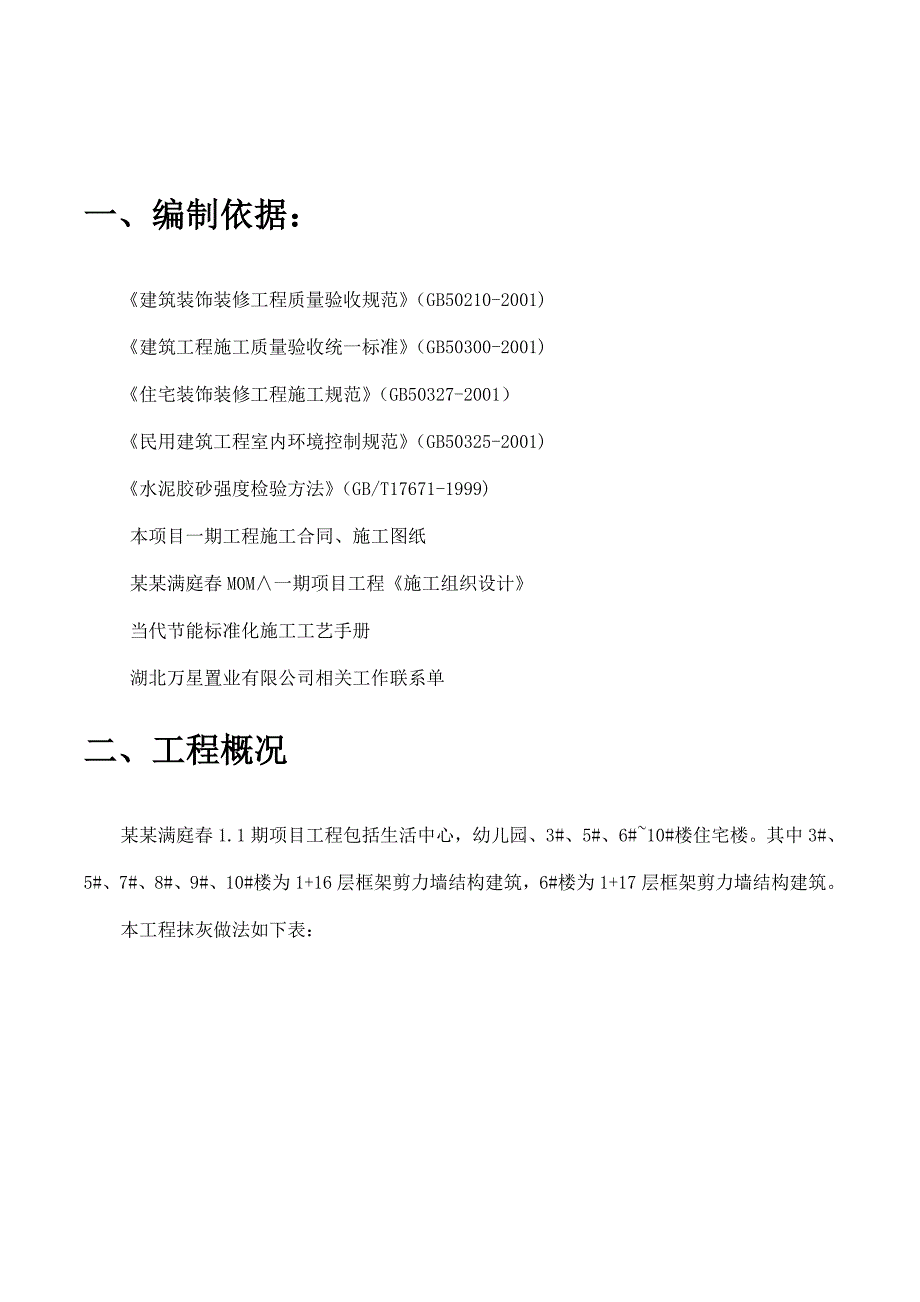

1、 某某满庭春M0M1.1期工程2#、3#、5#、610#楼室内抹灰施工方案 目 录一、编制依据:1二、工程概况1三、施工准备2四、工艺流程及施工要点4五、质量控制标准7六、成品保护注意事项8七、质量通病防治措施9八、安全文明施工注意事项10九、冬季施工措施11十、工程同步资料13一、编制依据:建筑装饰装修工程质量验收规范(GB50210-2001)建筑工程施工质量验收统一标准(GB50300-2001)住宅装饰装修工程施工规范(GB50327-2001)民用建筑工程室内环境控制规范(GB50325-2001)水泥胶砂强度检验方法(GB/T17671-1999) 本项目一期工程施工合同、施工图纸

2、 某某满庭春M0M一期项目工程施工组织设计 当代节能标准化施工工艺手册 湖北万星置业有限公司相关工作联系单二、工程概况某某满庭春1.1期项目工程包括生活中心,幼儿园、3#、5#、6#10#楼住宅楼。其中3#、5#、7#、8#、9#、10#楼为1+16层框架剪力墙结构建筑,6#楼为1+17层框架剪力墙结构建筑。本工程抹灰做法如下表:做法名称适用范围详细做法内-1电梯井内不做抹灰内-2粉刷涂料墙面抹灰总厚度20电梯厅、公用走道、楼梯间1) 混凝土墙面或加气砼砌体墙面2) 刷801胶素水泥一道,配合比为801胶水:水=1:43) 12厚2:1:8水泥石灰砂浆,分两次抹灰4) 8厚1:3水泥砂浆内-3

3、水泥砂浆墙面抹灰总厚度20户内各墙面1) 混凝土墙面或加气砼砌体墙面2) 刷801胶素水泥一道,配合比为801胶水:水=1:43) 12厚2:1:8水泥石灰砂浆,分两次抹灰4) 8厚1:2水泥砂浆顶-1户内顶棚不做抹灰顶-2涂料面顶棚抹灰总厚度12电梯厅、公共走道、楼梯间1) 混凝土板底清扫干净2) 7厚1:1:4水泥石灰砂浆3) 5厚2:1:6水泥石灰砂浆三、施工准备1、技术准备: (1)、抹灰工程的施工图纸、设计说明及其他设计文件完成 (2)、材料的产品合格证书、性能检测报告、建厂验收记录和复检报告完成。 (3)、施工技术交底完成。2、材料准备1)宜采用普通硅酸盐水泥,本工程水泥采用用32

4、.5级普通硅酸盐水泥,要求采用同一厂家、同一品种、同一强度生产的水泥,并做好每一批进场水泥采样送检工作,及时取得水泥进场验收合格证,水泥的凝结时间和安定性复验应合格。2)砂:宜采用平均粒径0.350.5mm的中砂,要求不得含有大块粘土及其它杂质,在使用前须过筛子,且筛后含泥量不得超过5%。 3)石灰:采用磨细生石灰粉,其细度应通过4900孔/cm,且罩面用石灰熟化时间不应小于3天。 4)钢丝网和玻纤网:产品有合格证书,且符合业主规定的使用标准要求。3、主要机具砂浆搅拌机、筛子、铁锹、木抹子、铁抹子、托灰板、刷子、水桶、扫帚、锤子、錾子。4、作业准备1)墙体及主体结构必须通过建设单位、监理单位、

5、质量监督单位、设计单位、施工单位及相关单位检验合格。2)抹灰前应检查门窗框安装位置是否正确,须埋设的接线盒、电箱、管线、管道套筒是否牢固,连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌填密实。3)将砼过量、梁底、圈梁、砼柱、梁等表面突出部分剔平,将蜂窝、麻面、漏筋疏松部分剔到实处,并刷胶黏性水泥浆或界面剂,然后用1:3水泥砂浆分层抹平。脚手眼和废弃的孔洞应堵严实,外漏钢筋头、铁丝头及木屑要剔除,窗台砖补齐,墙与楼板、梁底凳交接处应用斜砖砌严补齐。然后使用钢丝网钉在基体不同的墙面上,钢丝网与最小边的搭接长度不应小于100mm,以125mm为宜。4) 穿墙螺杆处理。对于混凝土结构墙面上

6、穿墙螺杆,应在结构面上沿穿墙杆周边10-25mm凿出一个环形洞,深度控制在10mm左右,随后将螺杆沿平洞底面切除,并用素水泥浆封堵空洞磨平。5)对抹灰基层表面的油渍、灰尘、污垢等应清除干净,对砼基体表面光滑的应进行毛化处理,对抹灰墙面的结构应提前浇水均匀湿透。6)抹灰前屋面防水或上一层地面最好已完成,如没完成防水剂上一层地面需进行抹灰时,必须有防水措施。7)抹灰前应先搭好脚手架或准备好马凳,架子应离墙2025cm,以便于操作。四、工艺流程及施工要点 每层抹灰大范围施工开始前,应在该楼层选一面墙和一块顶板做工艺样板,通过甲方、监理及项目部质检部技术部验收合格后方可开始该楼层大范围施工。 1、内墙

7、抹灰(一)内墙抹灰基本工艺流程如下:墙面处理墙面清理浇水湿润墙面吊垂直、套方、抹灰饼抹水泥踢脚或墙裙做护角抹水泥窗台墙面充筋抹底层砂浆修补预留孔洞、电箱槽、盒抹面层砂浆养护(二)内墙抹灰施工要点:1) 墙面处理:a.砼结构基层处理:因砼结构墙面大都在结构施工时使用脱模剂,表面较光滑,故在将其表面进行处理,采用脱污剂将墙面的油污拖出干净,晾干后采用机械喷涂一层界面剂,使其凝固在光滑的基层上,一增强抹灰层与基层的附着力,再一种方法就是讲起墙面用尖钻子均匀提成麻面,使其表面粗糙不平,同时应对砼结构墙对拉螺栓孔洞进行封堵,然后浇水湿润.b.加气砼墙基层处理加气砼砌块本身强度较低,孔隙率较大,在抹灰前应

8、对松动剂灰浆不饱满的拼缝或梁、板下的顶头缝,用砂浆填塞密实。将墙面突出的踢凿平整,预留孔要填塞密实,然后对墙进行喷水湿润。 2)浇水湿润:一般在抹灰前一天顺墙面自上而下浇水湿润,每天浇水两次。 3)吊垂直、套方、抹灰饼:根据室内墙面基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm,当墙面凹凸较大时应分层衬平。每层厚度不大于79mm,操作时应先抹上灰饼,再摸下灰饼。分别在门口、予留洞口角、墙垛等处吊垂直、套方、抹灰饼(50mm见方),并按灰饼充筋后,在墙面上弹出抹灰灰层控制线。房间面积较大时应在地上弹出十字线,然后按基层面平整度弹出墙角线,随后在距

9、墙阴角100mm处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋。 4)做护角抹水泥砂浆护角:室内阳角、门窗口的阳角及内侧面,均应抹水泥砂浆,内墙阳角其高度随墙高,护角每侧宽度不小于50mm。操作方法为先刷好一遍水泥浆,用1: 3水泥砂浆打底,再用水泥砂浆与标筋找平。做护角要两面贴好灰板,待砂浆稍干后再用1:1水泥砂浆抹成小圆角(用角铁捋子),护角厚度应超出墙面石膏底灰一个罩面灰的厚度(约2mm),成活后与墙面灰层平齐。其中,卫生间、厨房、阳台应做5 mm厚的1:2水泥砂浆面层。墙、柱间的阳角应在墙、柱面抹灰前用1:2水泥

10、砂浆做护角,其高度自地面以上2m.护角宽度不小于50mm,八字坡向外。5)墙面充筋: 当灰饼砂浆达到七八成干后,即可用与抹灰层相同砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm。两筋间距不大于1.5m。当墙面高度不小于3.5m时宜做立筋,大于3.5m时宜做横筋,做横向冲筋时做灰饼的艰巨不宜大于2m。6)抹底层砂浆:根据所抹的灰饼充筋后,可抹底层砂浆(1:3水泥砂浆)每遍厚度5-7mm,分层与充筋抹平,并用刮杠刮平、找直,木抹子搓毛。7)修补预留孔洞、配电盒、槽、盒当底灰抹平后,要随即由专人把预留洞口、配电箱、盒、槽周边5cm宽的石灰砂刮掉,并清除干净,用大毛刷沾水沿周边刷水

11、湿润,然后用1:1:4水泥混合砂浆把洞口、箱、盒、槽周边压抹平整、光滑。9)面层砂浆:应在底灰六七成干时开始抹罩免回,罩面灰两次成活,厚度为2mm,操作时最好两人同时配合进行,依先上后下的顺序进行,然后赶实压光。抹好一天后,根据墙面湿润情况,派专人负责喷水养护。2、顶棚抹灰(一)顶棚抹灰基本工艺流程弹水平线洒水湿润刷结合层抹底灰、中灰抹面灰。 (二)顶棚抹灰施工要点 1弹水平线。按抹灰层的厚度在四而墙而上弹出水平线,作为控制抹灰层厚度的基准线同时为确保顶棚阴角线成顺直的直线。 2刷结合层。太光滑的砼顶棚需先凿毛;扫净浮灰,再浇水湿润顶棚基层,满刷一道素水泥浆,并用扫帚拉毛。 3抹底灰。抹底灰的

12、方向应与楼板接缝及水模板木纹方向相垂直,并用力抹压,使砂浆挤入细小缝隙内、底灰要抹得薄不漏抹, 4抹中灰。底灰抹完后紧跟着抹中灰找平(应在底灰养护2-3d再抹)、先抹顶棚四周,再摸大面,抹完后用木刮尺顺平,再用木抹子搓平。 5抹灰面。待中灰干至67成干时,即可用抹面层,如发现中灰过于发白,应适当浇水湿润。顶棚面层宜两道完成控制灰层厚度不大于3mm。第一道尽量薄,紧跟抹第二道。第二道抹的力问与第一道垂直。待第二道稍干后,用铁抹子满压一遍,然用再按同方向抹压赶光。 6顶棚灰抹完后。应注意养护,可采用地面洒水,使抹灰层在潮湿空气中养护。五、质量控制标准1、主控项目1)抹灰前基层表面的灰尘、污垢、油渍

13、等应清除干净,并洒水湿润。2)水泥使用前凝结时间和安定性复验要合格,砂浆配合比应符合图纸交底要求。3)抹灰时要严格按交底作法分层进行。附加网与各基层的搭接宽度不应小于100mm,以125mm为宜。4)抹灰层与基层之间及各抹灰层之间必须粘结牢固。抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。5)抹灰层的平均总厚度:内墙为18mm,外墙墙面20mm,外墙勒脚及突出墙面部分25mm,当抹灰总厚度大于或等于35mm时,应采取加强措施,不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接长度不应小于100mm。2、一般项目1)抹灰的表面要光滑、洁净,无接槎、砂眼,线条

14、顺直(门窗洞口两侧且垂直),所有水泥砂浆护角与墙面混合砂浆粉刷接槎分界处垂直、整齐、明显。2)护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑。管道后面的抹灰表面应平整。3)抹灰层的总厚度要符合设计要求。3、抹灰的允许偏差与检查方法项次项目允许偏差(普通)检查方法1立面垂直度3用2m垂直检测尺检查2表面平整度3用2m靠尺和塞尺检查3阴阳角方正3用直角检测尺检查六、成品保护注意事项1、推小车或搬运东西过程中,要注意不要损坏墙角和墙面,抹灰用的刮杠和铁锹不要靠在墙上。2、拆除脚手架时要清拆轻放,拆除后材料堆放要整齐,不要撞坏墙角和洞口角。3、抹灰层凝结前应防止快干、水冲、撞击、振动和挤压,以保证各抹灰层有足够的强度。4、抹灰完成后应对墙面门窗口加以清洁保护,门窗口原有保护层如有损坏的应及时修补确保完整直至竣工交验。5、抹灰时墙面上的预埋件、线槽、预留孔洞等应采取保护措施,防止施工时灰浆漏入或堵塞。6、水泥砂浆搅拌地点堆料时,在结构楼板上应铺模板或其他隔离的材料,防止砂浆干好后于结构相连,难以剔除。7、生石灰堆场应注意避水和防潮。8、门窗处抹灰应注意对已安装门窗窗框的成品保护。七、质量通病防治措施1、基层清理不净或处理不当,墙面浇水不透,抹灰后砂浆中的水分很快被基层吸收,影响粘结

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
