湖北某小区框架结构住宅楼及地下车库脚手架工程施工方案.doc

上传人:p** 文档编号:952865 上传时间:2024-05-23 格式:DOC 页数:20 大小:499.81KB
下载 相关 举报
湖北某小区框架结构住宅楼及地下车库脚手架工程施工方案.doc_第1页
第1页 / 共20页
湖北某小区框架结构住宅楼及地下车库脚手架工程施工方案.doc_第2页
第2页 / 共20页
湖北某小区框架结构住宅楼及地下车库脚手架工程施工方案.doc_第3页
第3页 / 共20页
湖北某小区框架结构住宅楼及地下车库脚手架工程施工方案.doc_第4页
第4页 / 共20页
湖北某小区框架结构住宅楼及地下车库脚手架工程施工方案.doc_第5页
第5页 / 共20页
湖北某小区框架结构住宅楼及地下车库脚手架工程施工方案.doc_第6页
第6页 / 共20页
湖北某小区框架结构住宅楼及地下车库脚手架工程施工方案.doc_第7页
第7页 / 共20页
湖北某小区框架结构住宅楼及地下车库脚手架工程施工方案.doc_第8页
第8页 / 共20页
湖北某小区框架结构住宅楼及地下车库脚手架工程施工方案.doc_第9页
第9页 / 共20页
湖北某小区框架结构住宅楼及地下车库脚手架工程施工方案.doc_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《湖北某小区框架结构住宅楼及地下车库脚手架工程施工方案.doc》由会员分享,可在线阅读,更多相关《湖北某小区框架结构住宅楼及地下车库脚手架工程施工方案.doc(20页珍藏版)》请在第壹文秘上搜索。

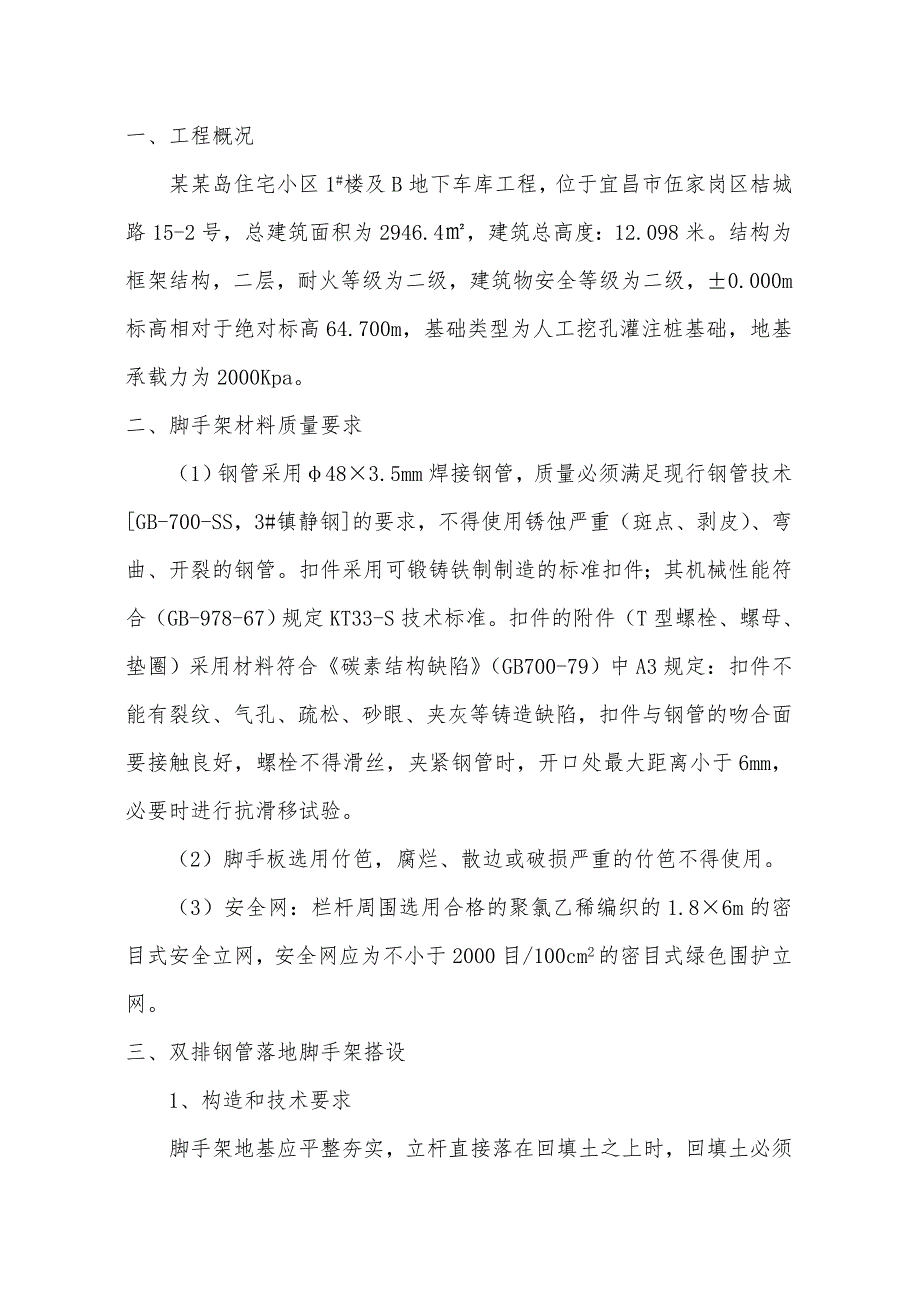

1、某某建设工程有限责任公司某某岛住宅小区1#楼及B地下车库工程脚手架工程施工方案 编制单位:某某建筑安装有限公司编 制 人: 审 核 人: 审 批 人:日 期:某某年十月八日一、工程概况某某岛住宅小区1#楼及B地下车库工程,位于宜昌市伍家岗区桔城路15-2号,总建筑面积为2946.4,建筑总高度:12.098米。结构为框架结构,二层,耐火等级为二级,建筑物安全等级为二级,0.000m标高相对于绝对标高64.700m,基础类型为人工挖孔灌注桩基础,地基承载力为2000Kpa。二、脚手架材料质量要求(1)钢管采用483.5mm焊接钢管,质量必须满足现行钢管技术GB-700-SS,3#镇静钢的要求,不

2、得使用锈蚀严重(斑点、剥皮)、弯曲、开裂的钢管。扣件采用可锻铸铁制制造的标准扣件;其机械性能符合(GB-978-67)规定KT33-S技术标准。扣件的附件(T型螺栓、螺母、垫圈)采用材料符合碳素结构缺陷(GB700-79)中A3规定:扣件不能有裂纹、气孔、疏松、砂眼、夹灰等铸造缺陷,扣件与钢管的吻合面要接触良好,螺栓不得滑丝,夹紧钢管时,开口处最大距离小于6mm,必要时进行抗滑移试验。(2)脚手板选用竹笆,腐烂、散边或破损严重的竹笆不得使用。(3)安全网:栏杆周围选用合格的聚氯乙稀编织的1.86m的密目式安全立网,安全网应为不小于2000目/100cm2的密目式绿色围护立网。三、双排钢管落地脚

3、手架搭设1、构造和技术要求脚手架地基应平整夯实,立杆直接落在回填土之上时,回填土必须分层夯实,加设混凝土块底座,厚度不小于100mm,地基应有可靠的排水措施,防止积水浸泡地基。脚手钢管采用 483.5钢管,外脚手架采用双排,构造要求如下:立杆:横距为1.0米,纵距1.5米,相邻立杆的接头位置应错开布置在不同的步距内,与相近大横杆的距离不宜大于步距的三分之一,立杆与大横杆之间必须用直角扣件扣紧,不得隔步设置或遗漏。立杆的垂直偏差不大于架高的1200。大横杆:步距为1.21.8米,上下横杆接长位置应错开布置在不同的立杆纵距内,与相近立杆的距离不大于纵距的三分之一,同一大横杆水平偏差不大于该片脚手架

4、总长度1300,且不大于50厘米,相邻步架大横杆应错开布置在立杆内侧和外侧,以减少立杆的偏心受载情况。小横杆:贴近立杆布置,搭于横杆之上,并用直角扣件扣紧。剪刀撑:设置在两端,中间每隔1215米设一道,用旋转扣件联系34根。立杆、斜杆与地面夹角4560。连墙杆、水平斜拉杆:连墙杆垂直距离不大于4M,设置在具有较好的水平抗力作用的结构部位,连墙杆水平距离每5米设一点,但不得少于两点,水平斜拉杆设置在连墙杆的步架平面内,以加强脚手架的横向刚度。2、防护要求脚手架平面范围内满铺竹跳板,作业层不超过三层。护栏和挡脚板:在脚手板的操作层必须设护栏和挡脚板,栏杆高度1.2米,挡脚板高度0.20.4米,也可

5、用一片竹笆代替。安全网:脚手架外侧用绿色密目安全网满张并兜底。3、搭设顺序摆放扫地杆(贴近地面的大横杆)一逐根树立杆,随即与扫地杆扣紧一装扫地小横杆与立杆或扫地杆扣紧一安第一步大横杆(与各立杆扣紧)一安第一步小横杆一第二步大横杆一加设临时斜撑杆(上端与第二步大横杆扣紧,在装设两道连墙杆后可拆除)一第三、四步大横杆和小横杆一连墙杆一接立杆一加设剪刀撑一铺脚手笆一加挂密目式安全网。四、脚手架的检查和验收1)脚手架应在下列阶段进行检查和验收:(1)每搭设56米高度(2)达到设计高度后(3)遇有6级大风和大雨后(4)作业层施工加荷载前(5)停用超过一个月2)脚手架检查验收时应依据下列技术文件(1)施工

6、方案和变更文件(2)技术交底文件3)脚手架使用中,应定期检查以下项目(1)杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;(2)扣件螺栓是否松动(3)安全防护措施是否符合要求(4)荷载是否超载五、脚手架的拆除(1)架子拆除时应划分作业区,周围设围栏或竖立警戒标志地面设有专人指挥,严禁非作业人员入内。(2)拆除的高空作业人员,必须戴安全帽、系安全带、穿软底鞋。(3)拆除顺序遵循由上而下、先搭后拆的原则。即先拆栏杆、脚手板、剪刀撑,后拆小横杆、大横杆、立杆等,并按一步一清的原则进行,严禁上下同时进行拆除作业。(4)拆立杆时,应先抱住立杆再拆开最后两个扣,拆除大横杆,斜撑、剪刀撑时,应

7、先拆中间扣,然后托住中间,再解端头扣。(5)连墙点应随拆除进度逐层拆除。(6)拆除时要统一指挥,上下呼应,动作协调,当解开与另一个人有关的结扣时,应先通知另一方,以防坠落。(7)拆除时不应碰坏门窗、玻璃、落水管、房檐瓦片、地下明沟等物。(8)拆下的材料应堆放成堆,并应按指定的地点,随拆随运,用塔吊吊运,严禁抛掷。运至地分类堆放,当天拆当天清。(9)在拆除过程中,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。六、脚手架安全管理1)制定有针对性的、切实可行的脚手架搭设与拆除方案,严格进行安全技术交底。2)脚手架搭设人员必须是经过按现行国家标准特种作业人员安全技术考核管理规则GB 50

8、36考核合格的专业架子工。上岗人员应定期体检,合格者方可持证上岗。3)搭设脚手架人员必须戴安全帽、系安全带、穿防滑鞋。4)作业层上的施工荷载应符合设计要求,不得超载,并挂设限重牌。严禁将模板支架、揽风绳、泵送混凝土和砂浆的输送管道等固定在脚手架上;严禁悬挂起重设备。5)在脚手架使用期间,严禁拆除下列杆件:主节点处的纵、横向水平杆,纵横向扫地杆,连墙件。6)架子搭设完毕,用合格密目安全网进行封闭施工,并设置符合要求的兜网。密目网与兜网:脚手架外排立杆内侧,要采用密目式防火安全网全封闭。密目网必须用符合要求的系绳将网周边每隔45cm系牢在脚手管上。挑架首层应设置满铺架板和兜网硬防护,向上每隔3层设

9、置一道兜网,作业层下设随层网。7)搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。七、安全施工技术措施7.1材质及其使用的安全技术措施7.1.1扣件的紧固程度应在4050Nm,对接扣件的抗拉承载力为3KN。扣件上螺栓保持适当的拧紧程度。7.1.2各杆件端头伸出扣件盖板边缘的长度不应小于100mm。7.1.3钢管有严重锈蚀、压扁或裂纹的不得使用。禁止使用有脆裂、变形、滑丝等现象的扣件。7.1.4外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、铁丝、竹篾、塑料混用。7.1.5严禁将外径48mm与51mm的钢管混合使用。7.2脚手架搭设的安全技术措施7.2.1脚手架的基础必须经过

10、硬化处理满足承载力要求,做到不积水、不沉陷,顶板基础的混凝土必须达到设计强度的75以上才能施工。7.2.2搭设过程中划出工作标志区,禁止行人进入、统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。当解开与另一人有关的扣件时必先告诉对方,并得到允许,以防坠落伤人。7.2.3开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。7.2.4脚手架及时与结构拉结或采用临时支项,以保证搭设过程安全,未完成脚手架在每日收工前,一定要确保架子稳定。7.2.5脚手架必须配合施工进度搭设,一次搭设高度不得超过相邻连墙件以上两步。7.2.6在搭设过程中应由安全员、架子班长等进行检查、验

11、收和签证。每两步验收一次,达到设计施工要求后挂合格牌一块。7.2.7外脚手架的卸荷严格采用15.5日钢丝绳通过梁上对拉螺栓孔与脚手架连接,严禁私自拆改。7.3脚手架上施工作业的安全技术措施7.3.1结构外脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用。任何班组长及个人,未经同意不得任意拆除脚手架部件。7.3.2严格控制施工荷载,脚手架不得集中堆料施荷,施工荷载不得大于3KNm2,确保较大安全储备。7.3.3结构施工时不允许多层同时作业,装修施工时同时作业层数不超过两层,临时性用的悬挑架的同时作业层数不超过1层。7.3.4当作业层高出其下连墙件3.6m以上、且其上尚无连墙件时,应

12、采取适当的临时撑拉措施。7.3.5各作业层之间设置可靠的防护栅栏,防止坠落物体伤人。7.3.6定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。7.4脚手架拆除的安全技术措施7.4.1拆架前,全面检查待拆脚手架,根据检查结果,拟定出作业计划,报请批准,进行技术交底后才准工作。7.4.2架体拆除前,必须察看施工现场环境,包括架空线路、外脚手架、地面的设施等各类障碍物、地锚、缆风绳、连墙杆及被拆架体各吊点、附件、电气装置情况,凡能提前拆除的尽量拆除掉。7.4.3拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。7.4.4拆

13、除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。7.4.5在拆架时,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。7.4.6每天拆架下班时,不应留下隐患部位。7.4.7拆架时严禁碰撞脚手架附近电源线,以防触电事故。7.4.8所有杆件和扣件在拆除时应分离,不准在杆件上附着扣件或两杆连着送到地面。7.4.9所有的脚手板,应自外向里竖立搬运,以防脚手板和垃圾物从高处坠落伤人。7.4.10拆下的零配件要装入容器内,用吊篮吊下;拆下的钢管要绑扎牢固,双点起吊,严禁从高空抛掷。八、文明施工要求8.1进入施工现场的人员必须戴好安全帽,高空作业系好安全带,

14、穿好防滑鞋等,现场严禁吸烟。8.2进入施工现场的人员要爱护场内的各种标示牌,随意拆除和移动标示牌。8.3严禁酗酒人员上架作业,施工操作时要求精力集中、禁止开玩笑和打闹。8.4脚手架搭设人员必须是经过考试合格的专业架子工,上岗人员定期体检,体检合格者方可发上岗证,凡患有高血压、贫血病、心脏病及其他不适于高空作业者,一律不得上脚手架操作。8.5上架子作业人员上下均应走人行梯道,不准攀爬架子。8.6护身栏、脚手板、挡脚板、密目安全网等影响作业班组支模时,如需拆改时,应由架子工来完成,任何人不得任意拆改。8.7脚手架验收合格后任何人不得擅自拆改,如需做局部拆改时,须经技术部同意后由架子工操作。8.8不

15、准利用脚手架吊运重物;作业人员不准攀登架子上下作业面;不准推车在架子上跑动;塔吊起吊物体时不能碰撞和拖动脚手架。8.9不得将模板支撑、缆风绳、泵送混凝土及砂浆的输送管等固定在脚手架上,严禁任意悬挂起重设备。8.10在架子上的作业人员不得随意拆动脚手架的所有拉接点和脚手板,以及扣件绑扎扣等所有架子部件。8.1l拆除架子而使用电焊气割时,派专职人员做好防火工作,配备料斗,防止火星和切割手溅落。8.12脚手架使用时间较长,因此在使用过程中需要进行检查,发现基础下沉、杆件变形严重、防护不全、拉接松动等问题要及时解决。8.13要保证脚手架体的整体性,不得与井架、升降机一并拉结,不得截断架体。8.14施工人员严禁凌空投掷杆件、物料、扣件及其他物品,材料、工具用滑轮和绳索运输,不得乱扔。8.15使用的工具要放在工具袋内,防止掉落伤人;登高要穿防滑鞋,袖口及裤口要扎紧。8.16脚手架堆放场做到整洁、摆放合理、专人保管,并建立严格领退料手续。8.17施工人员做到活完料净脚下清,确保脚手架施工材料不浪费。8.18运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和铁丝要集中回收处理。应随时整理、检查,按品种、分规格堆

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
