《湖北某经济适用房项目高层框剪结构商住楼深基坑支护施工方案.doc》由会员分享,可在线阅读,更多相关《湖北某经济适用房项目高层框剪结构商住楼深基坑支护施工方案.doc(20页珍藏版)》请在第壹文秘上搜索。

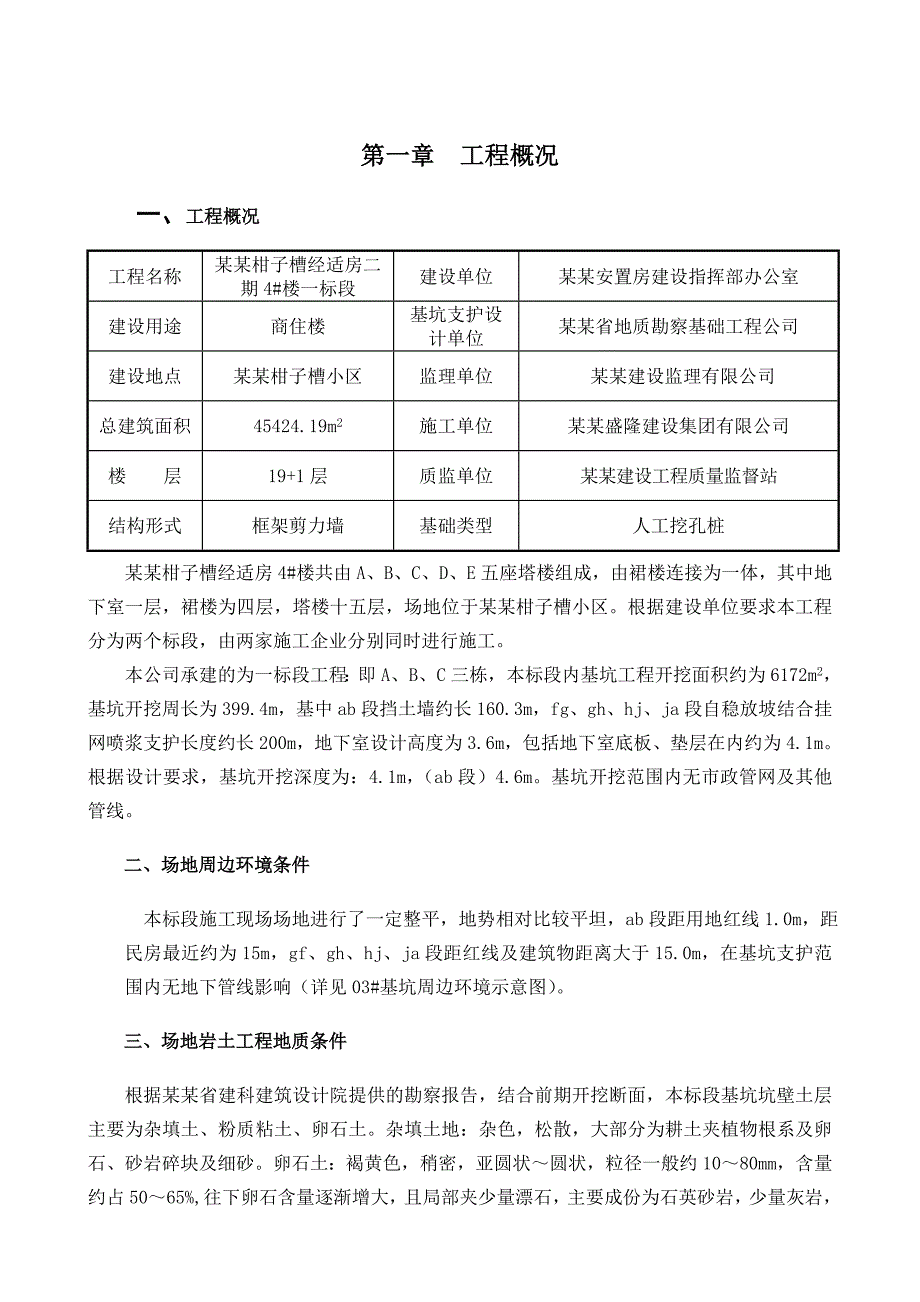

1、第一章 工程概况一、工程概况工程名称某某柑子槽经适房二期4#楼一标段建设单位某某安置房建设指挥部办公室建设用途商住楼基坑支护设计单位某某省地质勘察基础工程公司建设地点某某柑子槽小区监理单位某某建设监理有限公司总建筑面积45424.19m2施工单位某某盛隆建设集团有限公司楼 层19+1层质监单位某某建设工程质量监督站结构形式框架剪力墙基础类型人工挖孔桩某某柑子槽经适房4#楼共由A、B、C、D、E五座塔楼组成,由裙楼连接为一体,其中地下室一层,裙楼为四层,塔楼十五层,场地位于某某柑子槽小区。根据建设单位要求本工程分为两个标段,由两家施工企业分别同时进行施工。本公司承建的为一标段工程:即A、B、C三

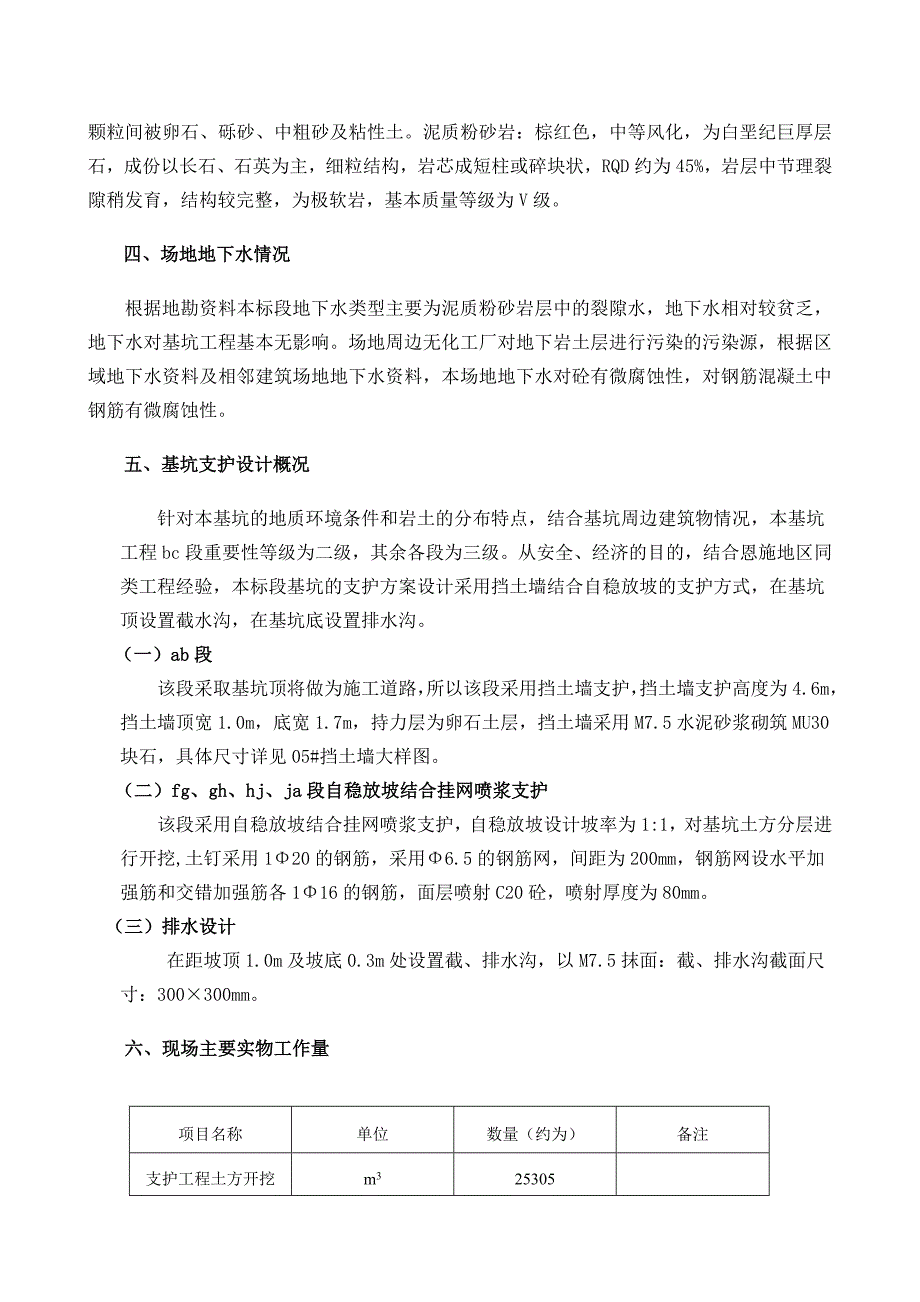

2、栋,本标段内基坑工程开挖面积约为6172m2,基坑开挖周长为399.4m,基中ab段挡土墙约长160.3m,fg、gh、hj、ja段自稳放坡结合挂网喷浆支护长度约长200m,地下室设计高度为3.6m,包括地下室底板、垫层在内约为4.1m。根据设计要求,基坑开挖深度为:4.1m,(ab段)4.6m。基坑开挖范围内无市政管网及其他管线。二、场地周边环境条件 本标段施工现场场地进行了一定整平,地势相对比较平坦,ab段距用地红线1.0m,距民房最近约为15m,gf、gh、hj、ja段距红线及建筑物距离大于15.0m,在基坑支护范围内无地下管线影响(详见03#基坑周边环境示意图)。三、场地岩土工程地质条
3、件根据某某省建科建筑设计院提供的勘察报告,结合前期开挖断面,本标段基坑坑壁土层主要为杂填土、粉质粘土、卵石土。杂填土地:杂色,松散,大部分为耕土夹植物根系及卵石、砂岩碎块及细砂。卵石土:褐黄色,稍密,亚圆状圆状,粒径一般约1080mm,含量约占5065%,往下卵石含量逐渐增大,且局部夹少量漂石,主要成份为石英砂岩,少量灰岩,颗粒间被卵石、砾砂、中粗砂及粘性土。泥质粉砂岩:棕红色,中等风化,为白垩纪巨厚层石,成份以长石、石英为主,细粒结构,岩芯成短柱或碎块状,RQD约为45%,岩层中节理裂隙稍发育,结构较完整,为极软岩,基本质量等级为V级。四、场地地下水情况根据地勘资料本标段地下水类型主要为泥质
4、粉砂岩层中的裂隙水,地下水相对较贫乏,地下水对基坑工程基本无影响。场地周边无化工厂对地下岩土层进行污染的污染源,根据区域地下水资料及相邻建筑场地地下水资料,本场地地下水对砼有微腐蚀性,对钢筋混凝土中钢筋有微腐蚀性。五、基坑支护设计概况针对本基坑的地质环境条件和岩土的分布特点,结合基坑周边建筑物情况,本基坑工程bc段重要性等级为二级,其余各段为三级。从安全、经济的目的,结合恩施地区同类工程经验,本标段基坑的支护方案设计采用挡土墙结合自稳放坡的支护方式,在基坑顶设置截水沟,在基坑底设置排水沟。(一)ab段该段采取基坑顶将做为施工道路,所以该段采用挡土墙支护,挡土墙支护高度为4.6m,挡土墙顶宽1.

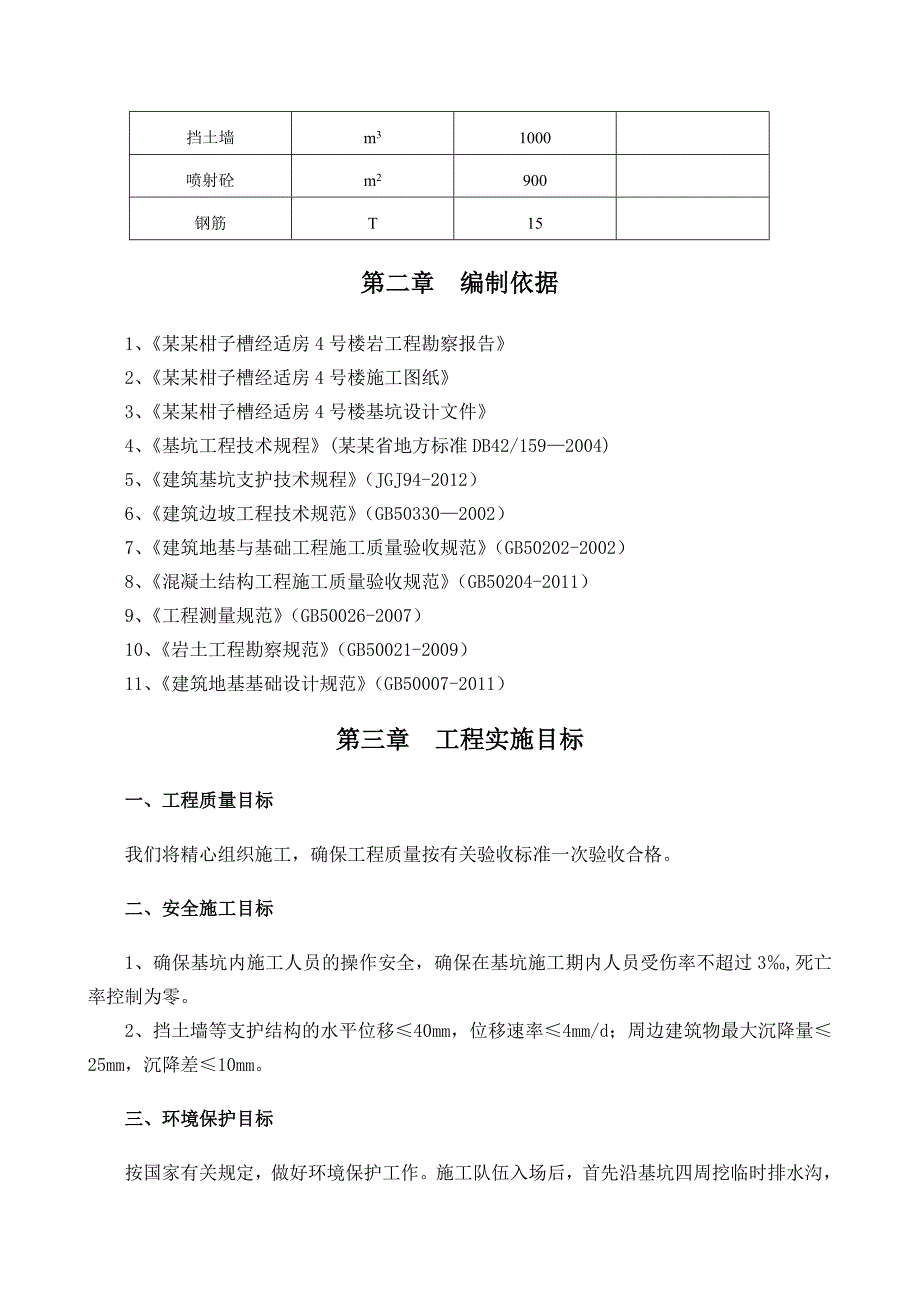

5、0m,底宽1.7m,持力层为卵石土层,挡土墙采用M7.5水泥砂浆砌筑MU30块石,具体尺寸详见05#挡土墙大样图。(二)fg、gh、hj、ja段自稳放坡结合挂网喷浆支护该段采用自稳放坡结合挂网喷浆支护,自稳放坡设计坡率为1:1,对基坑土方分层进行开挖,土钉采用120的钢筋,采用6.5的钢筋网,间距为200mm,钢筋网设水平加强筋和交错加强筋各116的钢筋,面层喷射C20砼,喷射厚度为80mm。(三)排水设计 在距坡顶1.0m及坡底0.3m处设置截、排水沟,以M7.5抹面:截、排水沟截面尺寸:300300mm。六、现场主要实物工作量项目名称单位数量(约为)备注支护工程土方开挖m325305挡土墙
6、m31000喷射砼m2900钢筋T15第二章 编制依据1、某某柑子槽经适房4号楼岩工程勘察报告2、某某柑子槽经适房4号楼施工图纸3、某某柑子槽经适房4号楼基坑设计文件4、基坑工程技术规程(某某省地方标准DB42/1592004)5、建筑基坑支护技术规程(JGJ94-2012)6、建筑边坡工程技术规范(GB503302002)7、建筑地基与基础工程施工质量验收规范(GB50202-2002)8、混凝土结构工程施工质量验收规范(GB50204-2011)9、工程测量规范(GB50026-2007)10、岩土工程勘察规范(GB50021-2009)11、建筑地基基础设计规范(GB50007-2011
7、)第三章 工程实施目标一、工程质量目标我们将精心组织施工,确保工程质量按有关验收标准一次验收合格。二、安全施工目标1、确保基坑内施工人员的操作安全,确保在基坑施工期内人员受伤率不超过3,死亡率控制为零。2、挡土墙等支护结构的水平位移40mm,位移速率4mm/d;周边建筑物最大沉降量25mm,沉降差10mm。三、环境保护目标按国家有关规定,做好环境保护工作。施工队伍入场后,首先沿基坑四周挖临时排水沟,设置沉砂池、集水池,容积控制在1.5m3,深度1.5m左右,将地表雨水和施工用水有组织地导入沉砂池,采用水泵排入市政工程下水管道内,并设专人负责清理沉积泥砂和排水工作,并负责对驶出施工现场的车辆车轮
8、进行清洗、检查装载物(土石、垃圾等)是否稳妥,还负责施工现场出入口的清洁卫生,以免污染环境。四、工程工期目标本工程计划于2013年3月16日开工,2013年5月10日竣工,总工期55天。五、基坑使用目标 根据本工程的实际情况,本基坑支护工程的实际使用时间预计为3个月。第四章 施工部署一、施工管理机构设置公司经理任工程总负责人,便于在公司范围进行人、财、物的统一调度;项目经理全面主持工程的施工组织和管理;配备项目技术负责人及安全负责人各一名,主要负责技术管理和安全管理工作。项目经理项目技术负责人项目安全负责人施工员质检员预算员材料员安全员测量员土方施工班组混凝土班组钢筋工班组木工施工班组脚手架班
9、组项目经理部主要成员均在20-42岁之间,年富力强。其中包括二名工程师、二名助理工程师和四名技术员。在项目管理部内建立岗位责任制,做到职责明确,有章可循。建立目标责任制,制定进度分阶段目标、质量分部分项目标等。建立和完善一系列的管理制度,做到制度齐全,责任到人,使整个施工过程始终处于完全受控状态。 二、控制措施体系公司选用优秀管理人才组成项目管理班子,采用项目管理制度。现场管理以项目经理负责制为核心,以项目合同管理和成本控制为主要内容,以系统管理和先进技术为手段的项目管理机制,严格按照质量管理体系的模式运作。本工程项目主要管理人员如下表所示:序号职务姓名职责1项目经理张 攀全面负责安全、质量、
10、进度工作2项目技术负责人向少年负责现场的技术管理工作3施工员李江林负责现场施工管理工作4质检员肖连建负责工程质量监控5安全员 周永德 负责现场安全管理工作6材料员龙进峰负责现场材料的采购三、总体施工部署1、总体施工顺序根据建设单位相关要求结合现场实际情况(由两家施工企业同时进场施工,土方场内转运),将现场依据主楼的设计自然栋号分为A、B、C三段,拟按以下施工顺序组织施工:坡顶排水沟施工A段挡土墙土方分段开挖A段挡土墙施工B段挡土墙土方分段开挖B段挡土墙施工C段挡土墙土方分段开挖C段挡土墙施工A段自稳放坡土方开挖A段挂网喷浆 B段自稳放坡土方开挖B段挂网喷浆C段自稳放坡土方开挖C段挂网喷浆坑底排
11、水沟施工。2、挡土墙主要施工程序安全防护栏放线定位基坑顶截水沟土体分段开挖挡土墙施工循环至挡土墙施工完毕基坑底排水沟。3、自稳放坡结合挂网喷浆支护主要施工程序 安全防护栏放线定位基坑顶截水沟土体分层段开挖挂网喷浆施工循环至挂网喷浆施工完毕基坑底排水沟。第五章 施工准备一、技术准备1、认真熟悉设计图纸,制定技术措施、质量保证措施、安全措施等。2、进行现场技术交底:项目技术负责人项目部施工管理人员施工班组长作业人员。3、做好施工设计图纸交底、施工技术交底、质量目标交底、施工顺序及注意事项交底。4、对机械设备进行检修、调试、保养,对机械操作人员进行操作交底。5、对有关材料按照规定进行检测试验,确保满
12、足施工需要。6、搞好高程引测与定位,建立轴线控制网,做好标记,并加以保护。7、测量设备配置设备名称型 号数 量用 途全站仪南方NTS-351台测量、放线、变形监测电子经纬仪DT-021台现场放线及变形观测水准仪DS321台高程引测及变形观测钢卷尺50m2把尺度丈量卷尺5m4把尺度丈量二、现场平面布置1、按照指定的水源、电源位置、安装水管、阀门、配电箱等。2、现场临时设施按照施工现场平面布置图合理布局,现场由于场地开阔,办公区、现场材料堆场及搅拌站设置合理(详见“施工现场平面布置图”)。3、施工现场的各种材料分类堆放,用于基坑支护施工的砂石料、钢筋等入库堆放,现场设砼搅拌棚。三、材料准备 材料品
13、种类别单位数量(约为)1钢筋各类钢材吨20吨(分批次进场)2水泥32.5级吨300吨(分批次进场)3块石Mu30 立方1300(分批次进场)4中粗砂立方400(分批次进场)5碎石粒径5-15立方50(分批次进场)四、主要施工机械、设备准备 设备名称型号单位数量用途1砼搅拌机JDC350台2砼搅拌2砂浆搅拌机250L台1砂浆搅拌3塔吊QTZ-40台2材料运输4潜水泵QY-25台10基坑排水5钢筋切断机G140台1钢筋加工6电焊机BX1-500台1钢筋加工7手推车辆10材料运输8反铲挖掘机W-1001台2基坑土方开挖9运输车辆辆6土方外运10砼喷射机PZ5台1砼喷射11空压机0.5Mpa台4满足喷
14、射机工作风压和风量五、主要劳动力的配备工 种人 数工 种人 数普 工50瓦 工40钢筋工15电 工2木 工10电焊工2架子工8机修工2塔吊司机4挖掘机操作2第六章 主要施工方法及质量保障措施一、基坑土方开挖1、土方开挖组织本工程土方开挖采用反铲挖掘机进行施工,施工时采用分段分层开挖,边挖边退,在施工时分段分别从两端向中间移动施工,在开挖过程中严格按照“分层分段开挖的原则从上到下、分层分段开挖,每层开挖厚度控制在2.0m内。每段开挖长度控制在10m内。其中每段主要施工程序如下:2、施工要求:(1)、基坑开挖清理施工要求:基坑坡面整理应清除表面坑槽,坡面要求稳定平顺;(2)、基坑坡面整理的坡度符合设计要求,坡面平整。(3)、土石方开挖施工应遵
