湖北某高层办公楼地下室防水工程施工方案(含构造详图).doc

上传人:p** 文档编号:952926 上传时间:2024-05-23 格式:DOC 页数:29 大小:3.20MB
下载 相关 举报
湖北某高层办公楼地下室防水工程施工方案(含构造详图).doc_第1页
第1页 / 共29页
湖北某高层办公楼地下室防水工程施工方案(含构造详图).doc_第2页
第2页 / 共29页
湖北某高层办公楼地下室防水工程施工方案(含构造详图).doc_第3页
第3页 / 共29页
湖北某高层办公楼地下室防水工程施工方案(含构造详图).doc_第4页
第4页 / 共29页
湖北某高层办公楼地下室防水工程施工方案(含构造详图).doc_第5页
第5页 / 共29页
湖北某高层办公楼地下室防水工程施工方案(含构造详图).doc_第6页
第6页 / 共29页
湖北某高层办公楼地下室防水工程施工方案(含构造详图).doc_第7页
第7页 / 共29页
湖北某高层办公楼地下室防水工程施工方案(含构造详图).doc_第8页
第8页 / 共29页
湖北某高层办公楼地下室防水工程施工方案(含构造详图).doc_第9页
第9页 / 共29页
湖北某高层办公楼地下室防水工程施工方案(含构造详图).doc_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《湖北某高层办公楼地下室防水工程施工方案(含构造详图).doc》由会员分享,可在线阅读,更多相关《湖北某高层办公楼地下室防水工程施工方案(含构造详图).doc(29页珍藏版)》请在第壹文秘上搜索。

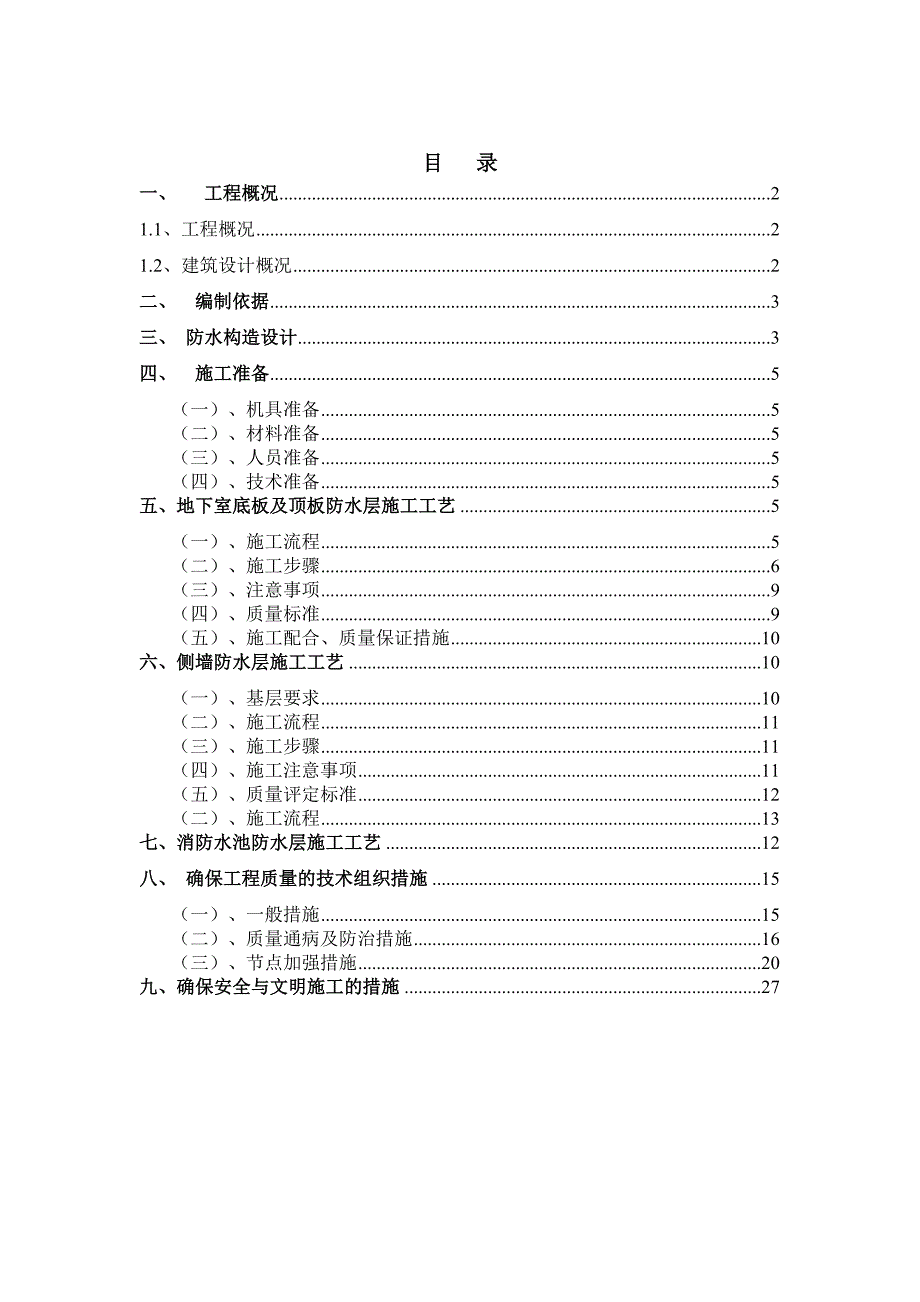

1、某某软件新城二期工程地下室防水工程施工方案编制: 审核: 审批: 某某年12月24日目 录一、工程概况21.1、工程概况21.2、建筑设计概况2二、 编制依据3三、 防水构造设计3四、 施工准备5(一)、机具准备5(二)、材料准备5(三)、人员准备5(四)、技术准备5五、地下室底板及顶板防水层施工工艺5(一)、施工流程5(二)、施工步骤6(三)、注意事项9(四)、质量标准9(五)、施工配合、质量保证措施10六、侧墙防水层施工工艺10(一)、基层要求10(二)、施工流程11(三)、施工步骤11(四)、施工注意事项11(五)、质量评定标准12(二)、施工流程13七、消防水池防水层施工工艺12八、

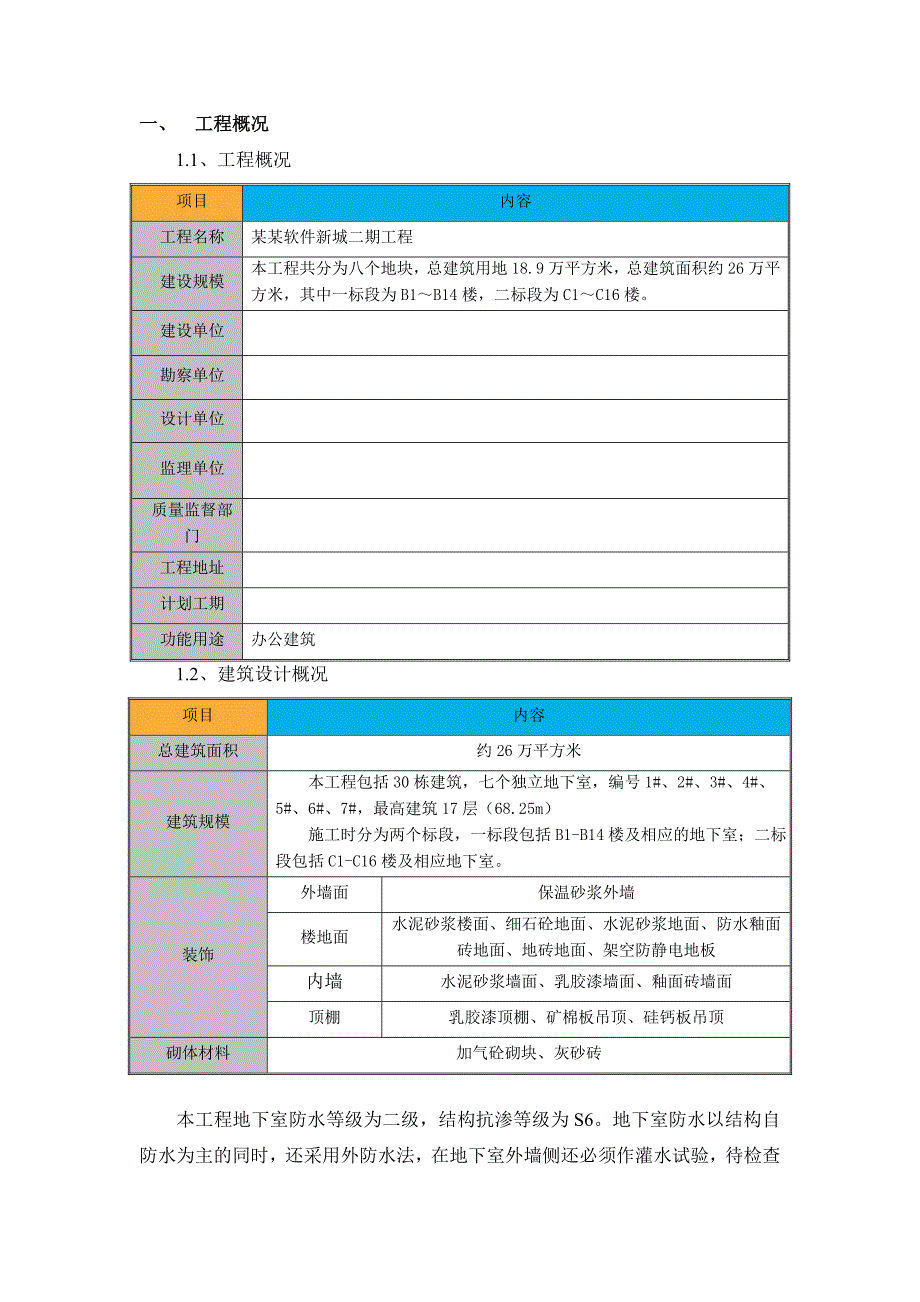

2、确保工程质量的技术组织措施15(一)、一般措施15(二)、质量通病及防治措施16(三)、节点加强措施20九、确保安全与文明施工的措施27 一、 工程概况1.1、工程概况项目内容工程名称某某软件新城二期工程建设规模本工程共分为八个地块,总建筑用地18.9万平方米,总建筑面积约26万平方米,其中一标段为B1B14楼,二标段为C1C16楼。建设单位勘察单位设计单位监理单位质量监督部门工程地址计划工期功能用途办公建筑1.2、建筑设计概况项目内容总建筑面积约26万平方米建筑规模本工程包括30栋建筑,七个独立地下室,编号1#、2#、3#、4#、5#、6#、7#,最高建筑17层(68.25m) 施工时分为两

3、个标段,一标段包括B1-B14楼及相应的地下室;二标段包括C1-C16楼及相应地下室。装饰外墙面保温砂浆外墙楼地面水泥砂浆楼面、细石砼地面、水泥砂浆地面、防水釉面砖地面、地砖地面、架空防静电地板内墙水泥砂浆墙面、乳胶漆墙面、釉面砖墙面顶棚乳胶漆顶棚、矿棉板吊顶、硅钙板吊顶砌体材料加气砼砌块、灰砂砖本工程地下室防水等级为二级,结构抗渗等级为S6。地下室防水以结构自防水为主的同时,还采用外防水法,在地下室外墙侧还必须作灌水试验,待检查无渗漏后,墙身四周再回填富粘土,宽度(5001000mm)分层夯实,粘土干容重要求1.6吨立方米。二、 编制依据1、地下防水工程质量验收规范GB50208-20112

4、、地下工程防水技术规范GB50108-20083、建筑工程施工质量统一验收标准GB50300-20014、建筑防水工程施工工艺标准ZJQ00-SG-009-20035、地下建筑防水构造10J3016、建设单位提供的设计文件及技术文件7、相关防水材料国家、行业和企业标准8、本工程结构及建筑施工图纸9、现行国家建筑安装工程施工与验收规范(规程)、质量检验评定标准三、 防水构造设计 四、 施工准备(一)、机具准备1、清理基层的施工工具:吹灰机、铁锹、铲刀、钢丝刷、扫帚、抹布、拖把等。2、卷材的施工工具:裁剪刀、卷尺、弹线盒等。3、其它相关配套工具。4、主要施工机械设备主要施工机械设备表序号类 型数

5、量备 注1斗车7辆用于防水材料的水平运输2电动搅拌器7台搅拌水泥(砂)浆3灰铲10把用于清理基层4其它根据现场实际定(二)、材料准备1、防水施工前准备充足防水卷材。防水材料包装、储存、保管应符合规定要求。2、防水材料必须具备出厂合格证及其它必要的相关资料,主要材料施工前进行见证取样送检。(三)、人员准备1、为确保施工质量,防水工程必须由专业防水队伍进行施工。2、防水施工小组一般宜为5-10人,实际人数可根据现场施工需求调整。(四)、技术准备组织施工人员进行技术、安全培训,熟悉施工工艺要求。在正式施工前组织技术交底,详细交代各部位的施工要求、要点,重点部位的施工做法、注意事项以及质量要求等。 五

6、、地下室底板及顶板防水层施工工艺(一)、施工流程工艺流程:施工准备基层处理 涂刷配套基层处理剂细部节点附加层施工(附加增强层及阴阳角各类管道口等) 弹基准线 铺贴自粘卷材 搭接 辊压 收头固定及密封 组织验收保护层施工下一道工序。(二)、施工步骤1、清理基层:1.1、清除表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行。1.2、为保证防水层牢固粘结于基层表面,要求找平层应有足够的强度,表面光滑,不起砂,不起皮。防水基面的混凝土或水泥应达到一定强度后才能施工防水层,并无松动块体和裂缝现象。1.3、阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小

7、半径20mm1.4、施工时基面无明水,如有积水部位,则扫除积水后即可施工。 清扫清理润湿2、卷材附加防水层节点加强处理:节点处、阴阳拐角处,按细部构造及规范要求进行加强处理。3、防水卷材施工方法:根据施工现场状况,进行合理定位,确定卷材铺贴方向,在基层上弹好卷材控制线,依循流水方向从低往高进行卷材试铺。滚铺法定位试铺大面积铺贴卷材 3.1、铺贴自粘聚合物防水卷材:首先揭掉卷材下表面的隔离膜、再将卷材铺展在水泥浆上。卷材与相邻卷材之间为平行上下搭接,搭接宽度100mm;当卷材采用对接时,上部附加密封带宽度不小于150mm。 3.2、用专用压辊缓缓压平铺好的卷材上表面、提浆、排出卷材下表面的空气,

8、使卷材和水泥浆紧密粘结。3.3、晾放:晾放24小时至48小时,环境温度越高所需时间越短。3.4、质量验收:防水层验收合格,立即进行细石混凝土保护。自粘防水卷材出现破损或鼓泡时,应将破损部分清洁干净后,用大于破损部位边缘100mm的卷材修补压实封口。 (三)、注意事项1、如有钢筋焊接所产生的火星等,则焊接处卷材面需设临时保护措施。2、卷材铺设完成后,要注意后续的保护,钢筋等硬物要本着轻放的原则,不能在防水层上拖动,以避免对防水层的破坏。3、相邻两排卷材的短边接头应相互错开300mm以上,搭接宽度应大于等于100mm,以免多层接头重叠而使得卷材粘贴不平。4、卷材铺贴程序为:先节点,后大面;先低处,

9、后高处;先高跨,后低跨;先远处,后近处。即所有节点附加层铺贴好后,方可铺贴大面卷材;大面卷材铺贴须从低处向高处进行;先做高跨部分,再做低跨部分;先做较远的,后做较近的,使操作人员不过多踩踏已完工的卷材。施工区域应采取必要的、醒目的围护措施(周围提供必要的通道),禁止无关人员行走践踏。5、铺贴卷材时应排除卷材下面的空气,并辊压粘结牢固不得有空鼓。6、铺贴卷材应平整、顺直,搭接尺寸正确,不得有扭曲、皱折。7、接缝口应用密封材料封严,其宽度不应小于10mm 。8、铺贴卷材的基层应洁净、平整、坚实、牢固,阴阳角呈圆弧形。9、卷材防水层严禁在雨天、雪天,以及五级风以上的条件下施工。10、卷材防水层正常施

10、工温度范围为+5+35;冷粘法施工温度不宜低于+5。11、在防水层后续施工过程中,如不慎破坏了防水层,一经发现应及时报请防水施工单位进行修补。(四)、质量标准卷材防水层的施工质量检验数量,应按铺贴面积每100m2抽查1处,每处10m2,且不得少于3处。1、主控项目1)所用材料及主要配套材料必须符合设计要求和规范规定。检验方法:检查出厂合格证、质量检验报告、现场抽样试验报告。2)卷材防水层及其变形缝、预埋管件等细部做法必须符合设计要求和规范规定。检验方法:观察检查及检查隐蔽工程验收记录。2、一般项目1)卷材防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动起砂和脱皮现象,基层阴阳角处应做成圆

11、弧形。检验方法:观察检查和检查隐蔽工程验收记录2)卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折翘边和鼓泡等缺陷。检验方法:观察检查3)搭接宽度允许偏差为-10mm。检验方法:观察和尺量检查。(五)、施工配合、质量保证措施底板防水层施工时,可采取以下措施确保工程质量:1、结构配合措施2、防水施工单位技术措施1)在卷材上表面涂刷一道水泥浆或干撒水泥粉,以避免卷材粘脚。2)如卷材上行走小车等,应铺设防护板材等。3)在防水层后续施工过程中,防水施工单位全程跟进,如发现卷材破损,采用防水卷材片作为补救措施及时补修。六、侧墙防水层施工工艺 (一)、基层要求基层已符合以下条件,并办理验收、工作面

12、移交手续:1、结构混凝土上用水泥砂浆找平时,应采用木抹子压实收光,使基层表面平整(其平整度用2m靠尺进行检查,直尺与基层的间隙不超过5mm,且只允许平缓变化)、坚实,无起皮、掉砂、油污等不良现象存在。2、所有阴角部位均应采用1:2.5防水水泥砂浆进行倒圆角处理。3、对基层含水率无要求,基面若有明水,扫除即可施工。4、各种预埋件已安装并固定完毕,所有穿地下室外墙的管道,必须预埋穿墙套管。(二)、施工流程工艺流程:清理基层划定位线涂刷基层处理剂节点加强处理铺贴卷材30厚挤塑聚苯乙烯泡沫塑料板保护层自检报验(三)、施工步骤1、清理基层:施工前应首先清理基层,检查基面是否符合设计要求,如有尖锐突出物或

13、钢筋根,应进行铲除或割除。干燥的基面需预先洒水润湿,但不得残留积水。2、划定位线:待基层清理完成后,首先要划线定位,应确定好第一幅卷材的尺寸和位置。3、在基层上用长柄滚刷涂刷基层处理剂,涂刷要均匀,不得漏刷和露底;基层处理剂涂刷完毕后,必须经过4H以上且达到干燥程度方可进行卷材施工。4、节点加强处理:所有节点采用有胎膜双面自粘进行处理。在节点部位(如:阴阳角、施工缝、后浇带、变形缝、穿墙管道)先做附加层,附加层范围为节点中心两侧150mm范围。5、铺贴卷材:铺贴方法同底板做法。6、30厚挤塑聚苯乙烯泡沫塑料板保护层。7、自检:待全部程序施工完成后,应自行检查有无破坏或开缝等现象,如有应及时处理

14、。8、报验(四)、施工注意事项1、如有钢筋焊接所产生的火星等,则焊接处卷材面需设临时保护措施。2、卷材铺设完成后,要注意后续的保护,钢筋等硬物要本着轻放的原则,不能在防水层上拖动,以避免对防水层的破坏。3、相邻两排卷材的短边接头应相互错开300mm以上,搭接宽度不应小于100mm,以免多层接头重叠而使得卷材粘贴不平。4、防水层施工完毕后应尽快组织验收,及时隐蔽,并用聚苯板保护,不宜长时间暴晒。5、铺贴卷材应平整、顺直,搭接尺寸正确,不得有扭曲、皱折。6、接缝口应用密封材料封严,其宽度不应小于10mm 。7、铺贴卷材的基层应洁净、平整、坚实、牢固,阴阳角呈圆弧形。8、卷材防水层严禁在雨天、雪天,以及五级风以上的条件下施工。9、卷材防水层正常施工温度范围

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
