湖南某电厂补水泵房工程深基坑土方开挖施工方案.doc

上传人:p** 文档编号:953020 上传时间:2024-05-23 格式:DOC 页数:13 大小:180.37KB
下载 相关 举报
湖南某电厂补水泵房工程深基坑土方开挖施工方案.doc_第1页
第1页 / 共13页
湖南某电厂补水泵房工程深基坑土方开挖施工方案.doc_第2页
第2页 / 共13页
湖南某电厂补水泵房工程深基坑土方开挖施工方案.doc_第3页
第3页 / 共13页
湖南某电厂补水泵房工程深基坑土方开挖施工方案.doc_第4页
第4页 / 共13页
湖南某电厂补水泵房工程深基坑土方开挖施工方案.doc_第5页
第5页 / 共13页
湖南某电厂补水泵房工程深基坑土方开挖施工方案.doc_第6页
第6页 / 共13页
湖南某电厂补水泵房工程深基坑土方开挖施工方案.doc_第7页
第7页 / 共13页
湖南某电厂补水泵房工程深基坑土方开挖施工方案.doc_第8页
第8页 / 共13页
湖南某电厂补水泵房工程深基坑土方开挖施工方案.doc_第9页
第9页 / 共13页
湖南某电厂补水泵房工程深基坑土方开挖施工方案.doc_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《湖南某电厂补水泵房工程深基坑土方开挖施工方案.doc》由会员分享,可在线阅读,更多相关《湖南某电厂补水泵房工程深基坑土方开挖施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

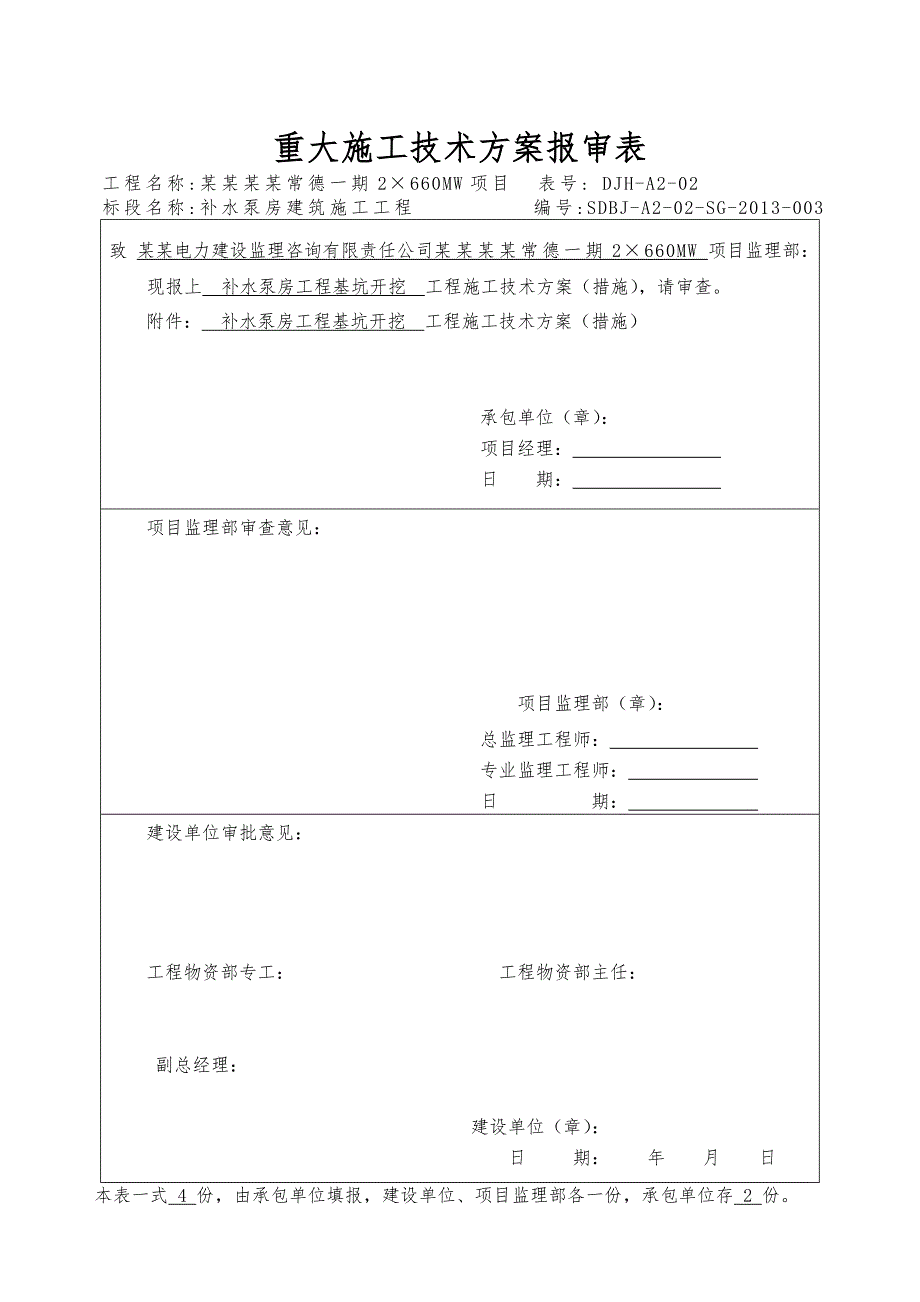

1、重大施工技术方案报审表 工程名称:某某某某常德一期2660MW项目 表号: DJH-A2-02 标段名称:补水泵房建筑施工工程 编号:SDBJ-A2-02-SG-2013-003致 某某电力建设监理咨询有限责任公司某某某某常德一期2660MW 项目监理部:现报上补水泵房工程基坑开挖工程施工技术方案(措施),请审查。附件:补水泵房工程基坑开挖 工程施工技术方案(措施)承包单位(章):项目经理: 日 期: 项目监理部审查意见: 项目监理部(章):总监理工程师: 专业监理工程师: 日 期: 建设单位审批意见:工程物资部专工: 工程物资部主任: 副总经理: 建设单位(章): 日 期: 年 月 日本表一

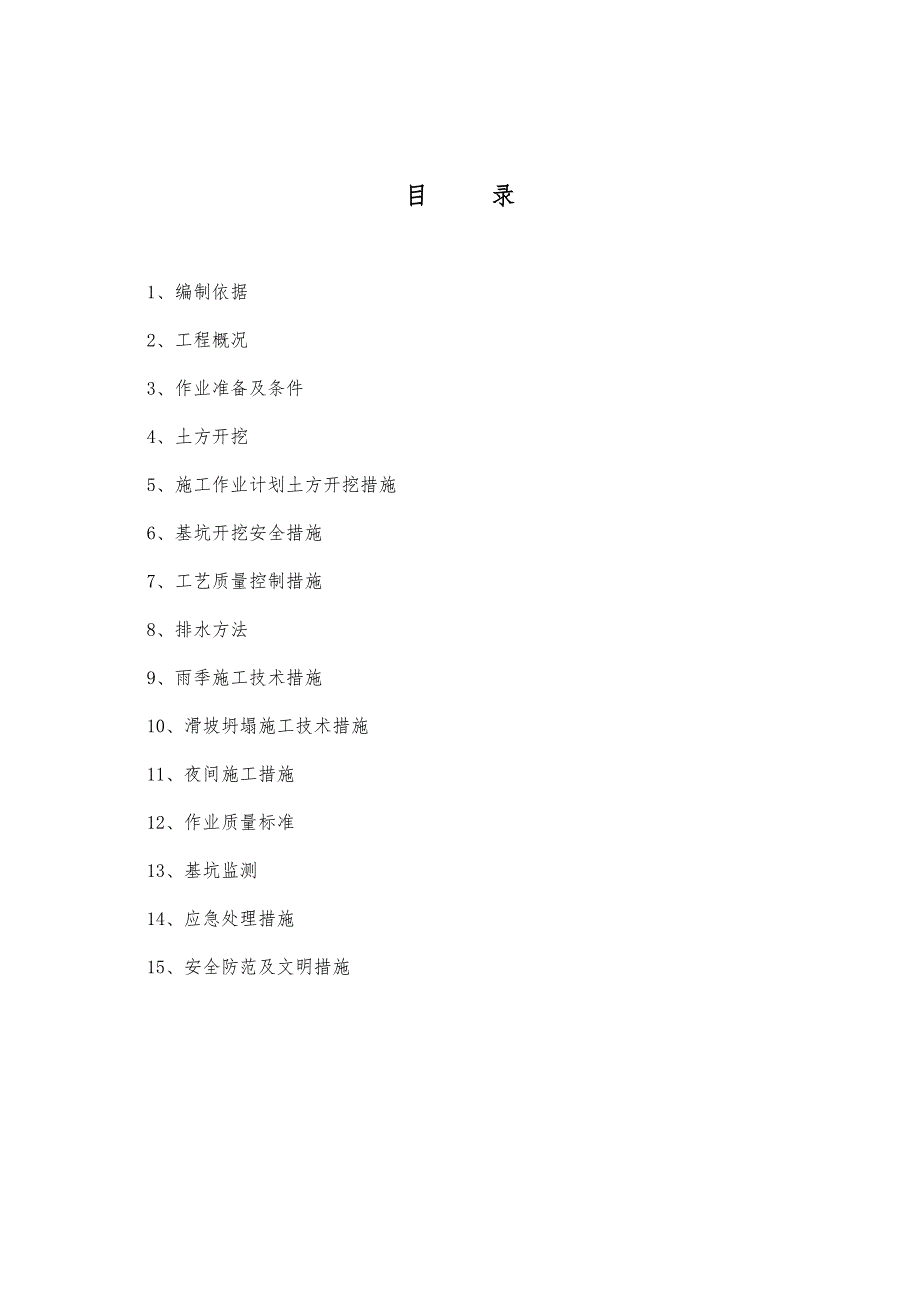

2、式 4 份,由承包单位填报,建设单位、项目监理部各一份,承包单位存 2 份。 某某某某常德电厂 补水泵房工程基坑开挖施工方案批 准:_ _年_月_日审 核:_ _年_月_日编 写:_ _年_月_日施工单位(章)_年_月_日目 录1、 编制依据2、 工程概况3、 作业准备及条件4、 土方开挖5、 施工作业计划土方开挖措施6、 基坑开挖安全措施7、 工艺质量控制措施8、 排水方法9、 雨季施工技术措施10、 滑坡坍塌施工技术措施11、 夜间施工措施12、 作业质量标准13、 基坑监测14、 应急处理措施15、 安全防范及文明措施 1、编制依据1、 某某电力勘测设计院提供的结构建筑施工图。2、 补水

3、泵房基坑开挖设计图3、 岩土工程地质勘察报告4、 建筑地基基础工程施工质量验收规范(GB502022002)。5、 工程测量规范GB500262007)。6、 混凝土结构工程施工及验收规范(GB502042010)。7、 建筑地基处理技术规范(JGJ792012)。8、 建筑基坑工程监测技术规范(GB504972009)。9、 给水排水构筑物工程施工及验收规范(GB50141-2008)。2、工程概况本工程某某常德电厂(一期)补水泵房工程。某某常德电厂(一期)补水泵房工程位于德山开发区海利化工厂后方沅江河边。工程采用高程0.00m相当于黄海高程系0.00m。取水泵房地下为大体积钢筋混凝土圆形敞

4、池体结构,泵房上部(标高43.00)一层框屋架结构。基坑底板标高18.90(黄海高程系),基坑开挖平均深度约12.0m,采用放坡开挖,开挖坡比1:1.25。取水泵房下部地质情况:勘察表明,场区基底以上各土层水平向分布一般较为稳定,土体强度变化不大,垂直方向上土层种类多,强度变化较大。 1)30.00以上为粉质粘土层 2)28.0030.00为粉土层 3)22.0028.00为粉质粘土层 4)22.0018.90为透水卵石层3作业准备和条件 3.1作业人员人员配备人数人员配备人数技 术 员 1人施 工 员 1人测量人员 1人安全员 1人电 工1人抽水工2人机械驾 驶 员6人普工6人单项技术员全面

5、负责单项工程技术策划、施工质量监督及现场管理调度工作;施工员要求施工经验丰富、责任心强;电工为特殊工种,电工负责用电设备的维护和安全防护工作;材料员负责施工用材料的采购、进场及检验工作。工人要严守操作工序,把好质量关,遵守现场安全文明施工管理规定,听从指挥,服从管理。3.2 技术准备施工前,技术人员要做好图纸会审记录,及时组织施工班组人员对其进行技术交底和安全交底,将施工过程中所需要注意的地方做重点介绍,以增强所有参建人员的理解和认识。因本工程施工区域前期已进行了部分开挖,土方开挖前应对其自然标高进行测量记录,以便计算出土方开挖量,做出人员、机械、材料计划。3.3材料准备土方开挖前应查清该区域

6、内预埋管线和电缆等的走向,分析与新建管线相对位置关系,制定保护措施。3.4主要机具机器具配备见下表:名 称型 号单位数量挖掘机220台2推土机T160-1台1泥浆泵4寸台1胶轮车/辆4全站仪/台1水准仪/台1钢卷尺50m/把1机动翻斗车/辆10铁 锹/把20高压水管 / 米 300 4、 土方开挖4.1土方开挖之前先做好坡顶的截、排水系统,28m高程以上可采用铲运机直接铲运土料运至围堰或指定堆放地点,铲运机开行路线应布置回旋路线。28m高程以下采用反铲挖掘机从上往下分层开挖,开挖层高3m左右,运至弃渣区域。土质边坡开挖,采用反铲挖掘机进行削坡,并留有1020cm保护层,保护层用人工进行修整,至

7、满足施工图纸要求的坡度和平整度。并且把岸坡、坡积物和滑坡体按施工图纸要求进行清理。4.2根据施工现场地下渗流、地形、地貌和地质条件布置临时排水系统,开挖层水平面向外侧做成一定的坡度以利排水,避免边坡坡脚范围形成积水,保证边坡的稳定。边坡开挖完后,对边坡易风化崩解的土层和砂卵石层,开挖后应及时按设计要求进行喷射混凝土支护。4.3由于地质情况较差,局部边坡在开挖过程中可能产生流沙、管涌、蠕动、甚至崩塌的现象,开挖时必须有专人值守,发现异常情况应及时处理,初步处理办法通常是采用木桩护脚、喷锚支护,即在坡脚打入一排4m6m长木桩,间距0.5,并在木桩顶码砂包护脚,然后再适当削坡降压,打入23m长土钉锚

8、杆,挂上钢筋网进行喷锚支护。4.4基坑开挖至设计建基面30cm处即停止施工以防扰动建基面持力层,立即报请监理组织业主、设计、地质各方面人员联合验槽,采用触探仪或其他设备检验地基承载力是否合符设计要求。检验合格后用人工开挖30cm厚至建基面,清理整平后立即用C10垫层混凝土覆盖。4.5补水泵房开挖标高为平均29.50,基坑最深处标高18.9m。因补水泵房的工期紧,先将开挖提前,根据岩土地质勘探报告,22.00为粘土及砂石层分界线。将迎水面形成堤坝,对堤坝内土方进行开挖,开挖放坡采用1:1.254.6第一步先将基坑开挖线以内29.0026.00土料,直接用2台挖机进行挖转,推土机推至两边第一步土方

9、约13000m,2013年12月25日12月31日6天挖完。4.7第二步基坑开挖线内26.0023.00采用台阶法进行挖机开挖运转。这一部分土约6200m,计划从2014年1月1日2014年1月7日6天挖完。4.8第三部利用推土机按0.3m/层进行推挖,考虑22.00为透水层分界线,发现基坑底部透水即停止工作。4.9第四部开挖22.0018.90围堰止水后进行开挖,利用4台挖掘机进行运转。这一部分土方约5400m,计划从2014年2月20日2014年2月25日5天挖完。(开挖布置图附后)4.10基坑开挖完成后,立即形成基坑止水措施和排水措施,防止基坑被水浸泡。在基坑底部设置30cm30cm集水

10、沟,底部设置80cm80cm80cm集水井。5、 反滤层施工反滤层工作原理 :土中的水可以顺畅流过,而土粒却被阻留的现象称为反滤(过滤)。反滤不同于排水,后者的水流是沿表面进行的,而不是穿越反滤层。当土中水从细粒土流向粗粒土,或水流从土内向外流出的逸出处,需要设置反滤措施,否则土粒将受水流作用而被带出土体外,发展下去可能导致土体破坏。水利工程中传统采用的砂砾等天然反滤材料作为反滤层,80年代开始使用一种新型材料土工织物,或称土工布。非织造型土工织物是一种很好的反滤材料,既可挡土又能排水。它可布置在堤坝中所有需要设置过滤层的部位,亦即渗流逸出部位和相邻土层土粒级配大小相差较大的界面。 1.反滤机

11、理:土工织物的反滤作用可以用下图来说明。图中左侧为大孔隙堆石体,右侧为被保护土,二者之间夹有起反滤作用的土工织物。当水流从被保护土自右向左流入堆石体时,部分细土粒将被水流挟带进入堆石体。在被保护土一侧的土工织物表面附近,较粗土粒首先被截留,使透水性增大。同时,这部分较粗粒层将 阻止其后面的细土粒继续被水流带 走,而且越往后细土粒被流失的可能 性越小,于是就在土工织物的右侧形 成一个从左往右颗粒逐渐变细的“天 然反滤层”。该层发挥着保护土体的 作用。可见土工织物的存在只是起了促成天然反滤层形成的“催化”作用。 2.淤堵机理:土工织物中的孔道被堵塞,过水面积减小,渗透性下降的现象称淤堵。形成淤堵的

12、原因可分为机械淤堵、化学淤堵和生物淤堵。一般情况下,机械淤堵为主要形式。机械淤堵是土体中的细颗粒随水流进入土工织物孔隙中,并停留其中,随时间增长,停留的细粒愈来愈多,织物的透水性愈来愈小。化学淤堵是由于渗流水中的各种离子,受化学作用形成不溶于水的化合物,如CaC03、 Fe02等,停留于织物孔隙中,减少水流通道从而降低织物的渗透性。生物淤堵是土体或土中水内的藻尖、菌头微生物和有机质在织物孔隙中滋长繁殖,堵塞孔隙所造成。淤堵对织造型和非织造型土工织物有着不同影响。织造型织物孔口通道单一,管状通道间不连通,故孔口或通道内任一处被堵塞,整个通道即不通。针刺非织造土工织物则兼有垂直和水平结构,而且它们

13、之间是相通的,织物孔隙呈迂回树枝状的立体结构,水分进入后即可相互串通,所以即使大部分孔隙被堵塞,仍可保持相当的透水性。 考虑到基坑开挖渗水因素,特组织开展反滤层施工作业,将渗水地段用土工布进行覆盖,将卵石、片石填筑压在土工布上,水分进入后即可相互串通,所以即使大部分孔隙被堵塞,仍可保持相当的透水性,让清水过孔,保留土石沙砾,从而达到护土效果,保护围堰土石流失。 6、施工作业计划土方开挖措施:基坑开挖拟定开工日期为2013年12月25日,完工日期为2014年2月15日,因水泵房工期紧张开挖分为二部分进行。具体开工日期以开工令为准,并相应调整。1)施工准备工作2013年10月25日完成测量放样工作。2)不透水层以上开挖2013年12月25日2014年1月7日,完成29.0022.00开挖工作。透水层以下开挖2014年1月20日2014年1月25日,完成22.0018.9开挖工作,形成基坑验收垫层浇筑条件6.1基础开挖前、开挖

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
