《湖南某生态湿地修复保育项目景观工程绿色施工专项方案.doc》由会员分享,可在线阅读,更多相关《湖南某生态湿地修复保育项目景观工程绿色施工专项方案.doc(10页珍藏版)》请在第壹文秘上搜索。

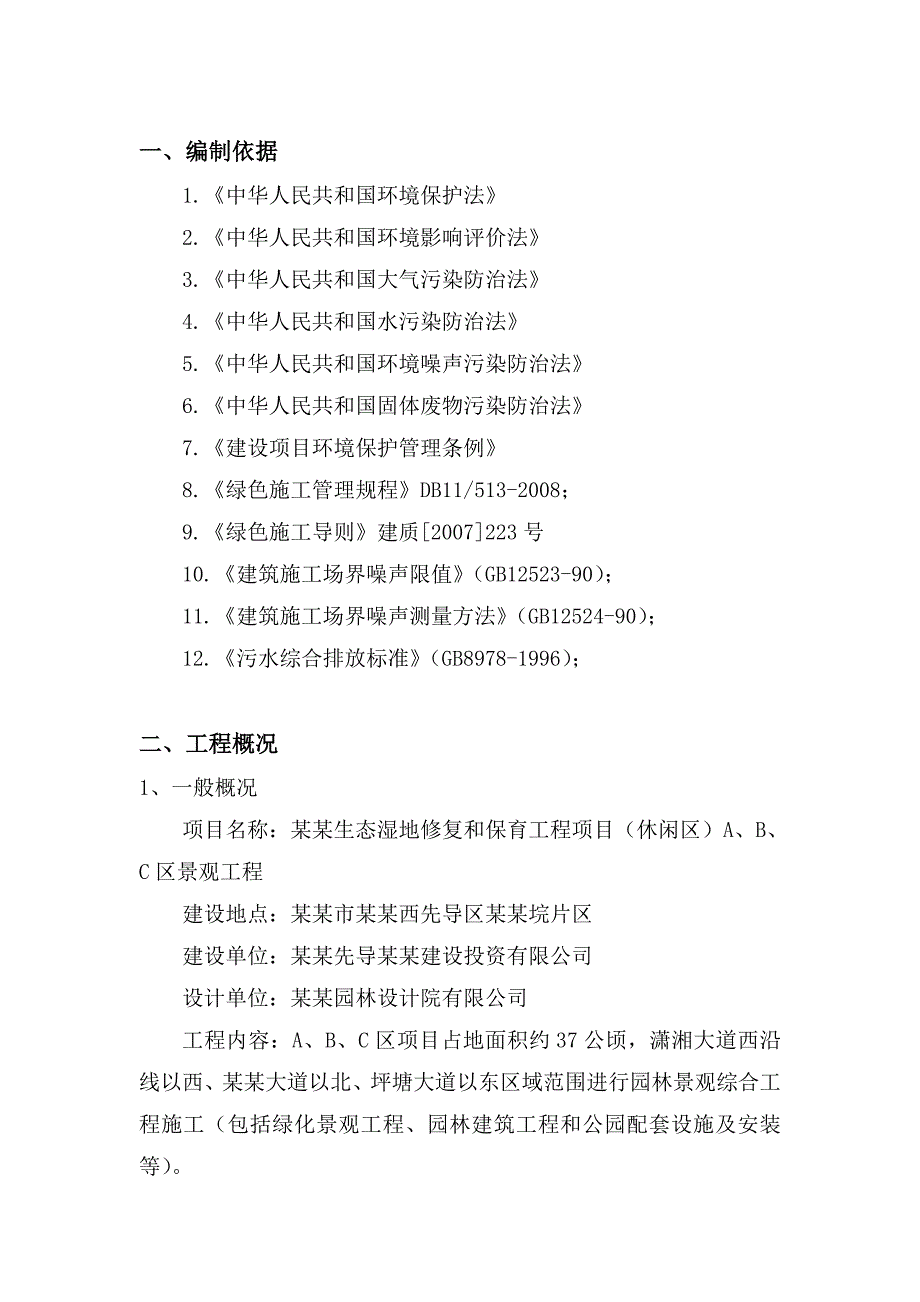

1、某某生态湿地修复和保育工程项目(休闲区)A、B、C区景观工程绿色施工专项方案建设单位:某某先导某某建设投资有限公司监理单位:某某市某某建设监理有限公司施工单位:某某市园林古典建筑有限公司一、编制依据1.中华人民共和国环境保护法 2.中华人民共和国环境影响评价法 3.中华人民共和国大气污染防治法 4.中华人民共和国水污染防治法 5.中华人民共和国环境噪声污染防治法 6.中华人民共和国固体废物污染防治法 7.建设项目环境保护管理条例 8.绿色施工管理规程DB11/513-2008;9.绿色施工导则建质2007223号10.建筑施工场界噪声限值(GB12523-90);11.建筑施工场界噪声测量方法
2、(GB12524-90);12.污水综合排放标准(GB8978-1996);二、工程概况1、一般概况项目名称:某某生态湿地修复和保育工程项目(休闲区)A、B、C区景观工程建设地点:某某市某某西先导区某某垸片区建设单位:某某先导某某建设投资有限公司设计单位:某某园林设计院有限公司工程内容:A、B、C区项目占地面积约37公顷,潇湘大道西沿线以西、某某大道以北、坪塘大道以东区域范围进行园林景观综合工程施工(包括绿化景观工程、园林建筑工程和公园配套设施及安装等)。2、工程周边环境概况项目北靠规划中的总部基地,南面是某某大道,西侧是某某湿地公园核心区,东隔潇湘大道与湘江为邻,项目地块地理条件优越,交通便

3、利。区内由南北走向的兆新路、公交路穿越地块,将地块分成大小不等的三块,由西往东依次编为A、B、C区。3、施工现场布置概况施工现场:钢筋工棚、木工棚等皆合理地布置在园内;员工生活区布置在场外。具体现场布置见施工现场平面布置图。三、绿色施工原则1、总则(1)工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境的负面影响,实现“四节一环保”。(2)根据因地制宜的原则,运用ISO14000和ISO18000管理体系,将绿色施工有关内容分解到管理体系目标中去,使绿色施工规范化、标准化。(3)实施绿色施工,应对施工策划、材料采购、现场施工、工程验收等各阶段
4、进行控制,加强对整个施工过程的管理和监督。(4)本工程绿色施工总体框架。绿色施工总体框架图2、主要控制指标序号名称目标1工程质量达到“市优”标准,争创“省优”2安全目标无重大事故、轻伤率控制在1.23环境保护扬尘控制无风时,土方工程:目测扬尘高度低于1.5m;结构、安装与装饰作业:目测扬尘高度低于0.5m。噪音控制围墙处测量,土方阶段,昼间75分贝、夜间55分贝;打桩阶段,昼间85分贝、夜间不准施工;结构阶段,昼间70分贝、夜间55分贝;装修阶段,昼间75分贝、夜间55分贝光污染控制无居民投诉污水控制达到某某市城市排水管理条例要求土壤保护对临时在用土地,施工完成后及时恢复原貌建筑垃圾控制建筑垃
5、圾量不超过400吨/万平方米4节材与材料资源利用与湖南省2006年定额对比材料实际损耗率降低30%5节水与水资源利用节水器具配置比率达到80%,实际用水量节约30%6节能与能源利用实际用电量节约10%7节地与施工用地保护临时设施占地面积有效利用率大于90%。对临时在用土地,施工完成能恢复原貌。四、绿色施工措施序号名称措施一环境保护扬尘控制1)现场内场地采用C20的混凝土浇筑,施工道路200mm厚。2)回填土,砌筑用砂子等进场后,临时用密目网进行覆盖,控制一次进场量,分批进入,减少散发面积。用完后扫清干净。运土坡道要注意覆盖,防止扬尘。3)在现场设置封闭式垃圾站。施工垃圾用人工和农用车配合运至垃
6、圾站,对垃圾按无毒无害可回收、无毒无害不可回收、有毒有害可回收、有毒有害不可回收分类分拣、存放,并选择有垃圾消纳资质的承包商外运至规定的垃圾处理场。4)齿锯切割木材时,在锯机的下方设置遮挡锯末挡板,使锯末在内部沉淀后回收。钻孔用水钻进行,在下方设置疏水槽,将浆水引至容器内沉淀后处理。5)大直径钢筋采用直螺纹机械连接,减少焊接产生废气对大气的污染。大口径管道采用沟槽连接技术,避免焊接释放的废气体对环境的污染。6)常温干燥气候施工期间,每天派洒水车专门撒水,淋湿路面,减少扬尘。7)结构施工期间,对模板内的木削、废渣的清理采用大型吸尘器吸尘,防止灰尘的扩散,并避免影响混凝土成型质量。8)现场周边按着
7、用地结合大型广告牌等构筑物设置围墙围栏,即挡噪声又挡粉尘。 9)保证运土车、垃圾运输车、混凝土搅拌运输车、大型货物运输车辆运行状况完好,表面清洁。散装货车箱带有可开启式翻盖,装料至盖底为止,限制超载。挖土期间,在车辆出门前,在冲刷口派专人清洗泥土车轮胎;运输坡道上可设置钢筋网格或基层废旧密目网振落轮胎上的泥土。10)与运输单位签署环保协议,使用满足本地区尾气排放标准的运输车辆,不达标的车辆不允许进入施工现场。噪音控制1)钢筋加工机械:本工程的钢筋加工机械全是新购置的产品,性能良好,运行稳定,噪音小。2)木材切割噪音控制:在木材加工场地切割机周围搭设一面围挡结构,以减少噪音污染。3)混凝土输送泵
8、噪音控制:结构施工期间,根据现场实际情况确定泵送车位置,布置在远离人行道和其他工业区域的空旷位置,采用噪音小的设备,必要时在输送泵的外围搭设隔音棚,减少噪音扰民。4)混凝土浇筑:尽量安排在白天浇筑,选择低噪音的振捣设备。一环境保护光污染控制1)电弧焊焊接,用废旧模板钉维护挡板;2)工地周遍设置大型罩式灯,随着工地的进度及时调整罩灯的角度,保证强光线不射出工地外。施工工地上设置的碘钨灯照射方向始终朝向工地内侧。3)必要时在工作面设置挡光彩条布或者密目网遮挡强光。污水控制1)雨水:雨水经过沉淀池后排入市政管网。2)设置隔油池:在工地食堂洗碗池下方设置隔油池。每天清扫、清洗,油物随生活垃圾一同收入生
9、活垃圾桶,由专业回收单位收走。3)沉淀池设置:设置1.743.23m深2.3m沉淀池。基坑抽出的水和清洗混凝土搅拌车、泥土车等的污水经过沉淀后,可再利用在现场撒水和混凝土养护。其它经检测后排入市政管网。4)对于化学品等有毒材料、油料的储存地,设置隔水层。土壤保护1)隔油池定期清理,排水沟和沉淀池每周清理两次。2)对于有毒有害废弃物如电池、墨盒、油漆、涂料等应回收后交有资质的单位处理,不能作为建筑垃圾外运;废旧电池要回收,在领取新电池时交回旧电池,最后由项目部统一移交公司处理,避免污染土壤和地下水。3)在有可能漏油机械的下方铺设托盘集油,最后集中由有资质的单位处理。建筑垃圾控制1)通过合理下料技
10、术措施,准确下料,尽量减少建筑垃圾。2)实行“工完场清”管理措施,每个工作在结束该段施工工序时,在递交工序交接单前,负责把自己工序的垃圾清扫干净。充分利用以建筑垃圾废弃物的落地砂浆、混凝土等材料。3)提高施工质量标准,减少建筑垃圾的产生,如提高墙、地面的施工平整度,一次性达到找平层的要求,提高模板拼缝的质量,避免或减少漏浆。4)废旧材料的再利用:利用废弃模板来钉做一些维护结构,如遮光棚,隔音板等;利用废弃的钢筋头制作楼板马凳,地锚拉环等。5)利用木方、木胶合板来搭设道路边的防护板和后浇带的防护板。6)每次浇注完剩余的混凝土用来浇注水沟预制盖板和后浇带预制盖板等小构件。7)垃圾分类处理,可回收材
11、料中的木料、木板由胶合板厂、造纸厂回收再利用。8)非存档文件纸张采用双面打印或复印,废弃纸张最终与其他纸制品一同由造纸厂回收再利用。9)废旧不可利用钢铁的回收:施工中收集的废钢材,由项目部统一处理给专业回收单位回收再利用。10)办公使用可多次灌注的墨盒,废弃墨盒由制造商回收再利用。二节材与材料资源利用1、根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。2、现场材料分类、有序、整齐堆放,并挂标识牌。3、材料运输中,装卸方法得当,不得野蛮卸料,防止损坏和遗洒。根据现场平面布置情况就近卸载,避免和减少二次搬运。4、实行限额领料制度,尤其是施工用电线等材料,保证材料使用与工程进度
12、同步,减少材料的损耗。5、根据现场钢筋用料长度,选择合理的钢筋定尺规格,提高利用率。6、贴面类材料在施工前,进行总体排版策划,减少非整块材的数量。7、防水卷材、壁纸、油漆及各类涂料基层必须进行检查,符合要求后,方可施工,避免起皮、脱落。各类油漆及粘结剂应随用随开启,不用时及时封闭。8、采用自粘类片材,减少现场液态粘结剂的使用量。9、本工程选用制作、安装、拆除一体化的专业队伍进行模板工程施工。 10、模板以节约自然资源为原则,本工程采用木胶合板和竹胶板。11、模板、脚手架拆除时,严禁野蛮拆卸。12、现场办公和生活用房采用周转式活动板房。现场围挡采用装配式可重复使用围挡封闭。使工地临房、临时围挡材
13、料的可重复使用率达到85。三节水与水资源利用1、施工现场可再利用水的收集处理系统:基础阶段:基坑降水排水明沟沉淀池处理集水池市政污水管网或电梯井集水池;雨季:雨水收集(现场雨水流入排水明沟)沉淀池处理集水池市政污水管网或电梯井集水池;2、员工生活区可再利用水的收集处理系统:对员工洗浴、洗衣用水进行收集(区域内布置明沟)沉淀池处理集水池。3、施工现场喷洒路面、绿化浇灌、砼养护用水使用现场集水池中水,在池中水不够时使用附近的河道水。4、在砼养护时,养护用水采用雨淋管喷洒在结构层表面,起到节约用水的目的。5、施工现场供水管网根据用水量设计布置,管径100mm、管路简捷,每日下班前由质量员安排人员对用
14、水器具进行检查,防止用水器具的漏损。(管线详见施工总平面图S线路)6、办公区、场外员工生活区的生活用水采用节水系统和节水器具,提高节水器具配置比率需达到80%。厕所用水皆由员工生活区可再利用水的收集处理系统提供。7、在非传统水源和现场循环再利用水的使用过程中,在沉淀池处由质量员或施工员每周进行两次PH值测试,确保避免对人体健康、工程质量以及周围环境产生不良影响。(必要时请有资质部门检测)四节能与能源利用1、能源节约教育:施工前对于所有的工人进行节能教育,树立节约能源的意识,养成良好的习惯。并在电源控制处,贴出“节约用电”、“人走灯灭”等标志,在厕所部位设置声控感应灯。2、施工现场分别设定生产、
15、生活、办公和施工设备的用电控制指标,定期进行计量、核算、对比分析,并有预防与纠正措施。3、在施工组织设计中,合理安排施工顺序、工作面,以减少作业区域的机具数量,相邻作业区充分利用共有的机具资源。安排施工工艺时优先考虑耗用电能的或其它能耗较少的施工工艺。避免设备额定功率远大于使用功率或超负荷使用设备的现象。4、设立临时用电管理小组,除日常的维护外,还负责监督过程中的使用。5、选择利用效率高的能源:食堂使用液化天然气,其余均使用电能。6、员工生活区宿舍采用一户一表,办公区与生活区灯具皆使用环保节能灯。五节地与施工用地保护1、员工宿舍采用双层活动板房,基本满足现场高峰时期员工住宿。2、钢筋加工棚与木料加工棚布置于现场东侧。3、材料分批进入现场,减少堆放用地量。钢筋堆场布置
