湖南某生态景观区滚石水坝围堰施工方案.doc

上传人:p** 文档编号:953027 上传时间:2024-05-23 格式:DOC 页数:10 大小:42.71KB
下载 相关 举报

湖南某生态景观区滚石水坝围堰施工方案.doc_第1页
第1页 / 共10页

湖南某生态景观区滚石水坝围堰施工方案.doc_第2页
第2页 / 共10页

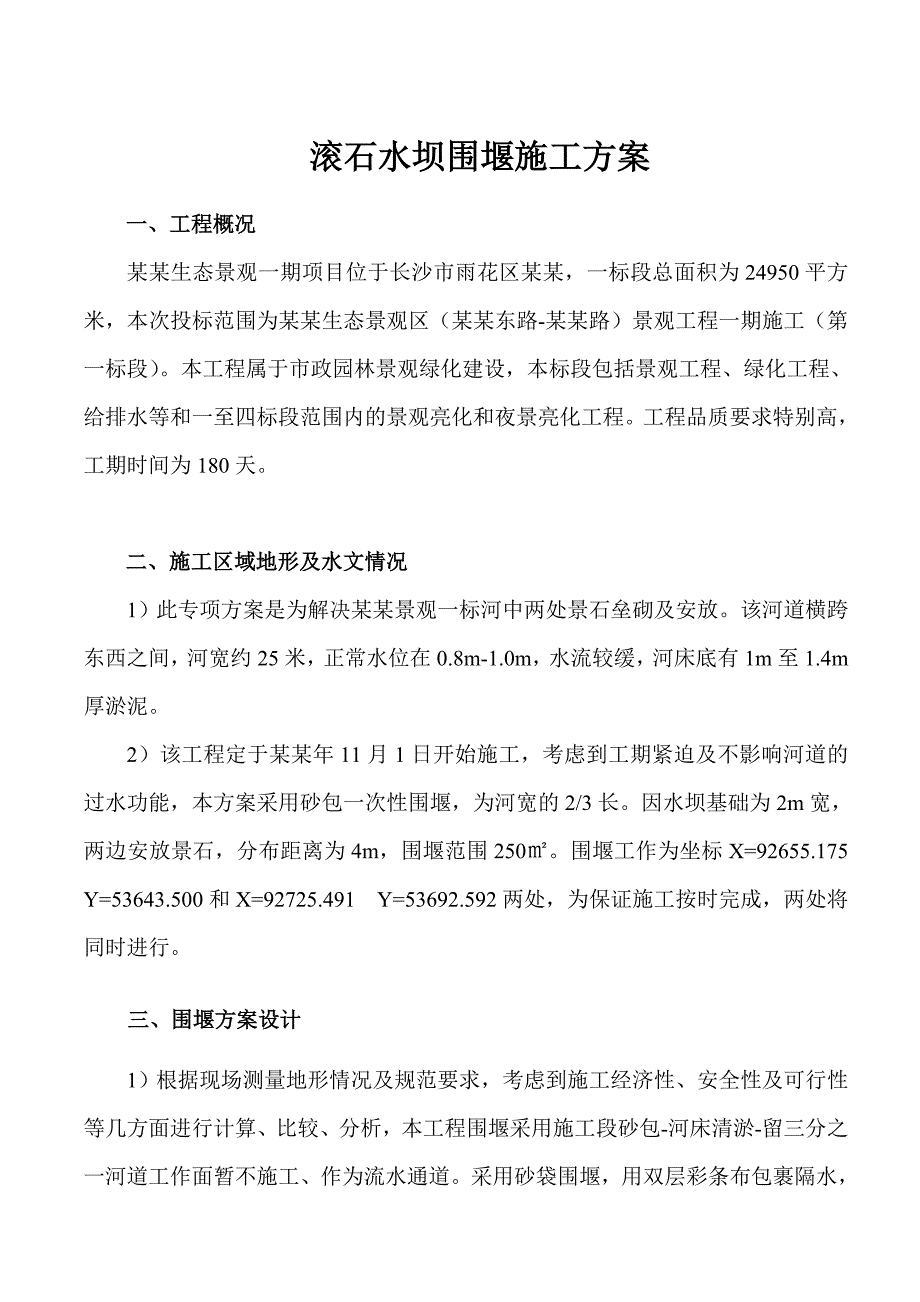

湖南某生态景观区滚石水坝围堰施工方案.doc_第3页
第3页 / 共10页
湖南某生态景观区滚石水坝围堰施工方案.doc_第4页
第4页 / 共10页
湖南某生态景观区滚石水坝围堰施工方案.doc_第5页
第5页 / 共10页
湖南某生态景观区滚石水坝围堰施工方案.doc_第6页
第6页 / 共10页
湖南某生态景观区滚石水坝围堰施工方案.doc_第7页
第7页 / 共10页
湖南某生态景观区滚石水坝围堰施工方案.doc_第8页
第8页 / 共10页
湖南某生态景观区滚石水坝围堰施工方案.doc_第9页
第9页 / 共10页
湖南某生态景观区滚石水坝围堰施工方案.doc_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《湖南某生态景观区滚石水坝围堰施工方案.doc》由会员分享,可在线阅读,更多相关《湖南某生态景观区滚石水坝围堰施工方案.doc(10页珍藏版)》请在第壹文秘上搜索。

1、某某生态景观区(某某东路某某路)景观工程一期施工第一标段围堰施工方案编制人:审核人:编制单位:某某建设有限公司某某工程有限公司(联合体)编制日期:某某年11月23日 目 录一、工程概况二、施工区域及水文情况三、围堰设计四、施工准备五、施工方法六、劳动力及机械需求计划七、质量控制八、安全保证措施九、防汛措施十、进度保证措施滚石水坝围堰施工方案一、工程概况某某生态景观一期项目位于长沙市雨花区某某,一标段总面积为24950平方米,本次投标范围为某某生态景观区(某某东路-某某路)景观工程一期施工(第一标段)。本工程属于市政园林景观绿化建设,本标段包括景观工程、绿化工程、给排水等和一至四标段范围内的景观

2、亮化和夜景亮化工程。工程品质要求特别高,工期时间为180天。二、施工区域地形及水文情况1)此专项方案是为解决某某景观一标河中两处景石垒砌及安放。该河道横跨东西之间,河宽约25米,正常水位在0.8m-1.0m,水流较缓,河床底有1m至1.4m厚淤泥。2)该工程定于某某年11月1日开始施工,考虑到工期紧迫及不影响河道的过水功能,本方案采用砂包一次性围堰,为河宽的2/3长。因水坝基础为2m宽,两边安放景石,分布距离为4m,围堰范围250。围堰工作为坐标X=92655.175 Y=53643.500和X=92725.491 Y=53692.592两处,为保证施工按时完成,两处将同时进行。三、围堰方案设

3、计1)根据现场测量地形情况及规范要求,考虑到施工经济性、安全性及可行性等几方面进行计算、比较、分析,本工程围堰采用施工段砂包-河床清淤-留三分之一河道工作面暂不施工、作为流水通道。采用砂袋围堰,用双层彩条布包裹隔水,以防砂堰渗水。2)施工期间现有内河常水位标高为37.5米,水深1.8米,考虑雨季波浪爬高0.5米,拟定砂袋围堰高度超出常水位0.5米,故砂袋围堰墙体高度高出常水位1.5米。根据我标段的河中景石垒砌摆放的两处位置相距约65m,因此围堰工作为坐标X=92655.175 Y=53643.500和X=92725.491 Y=53692.592两处,为保证施工按时完成,两处将同时进行。1、初

4、定为某某年12月28日开始围堰。采用挖机清理砂包墙基础污泥,边清理边垒砌砂包大样大放脚。大放脚砌完后开始打防洪杉木桩。防洪杉木桩采用14-16,间距为0.6m排列,桩长4-4.5m。横跨坝基上不打,约3m宽。围堰砂体墙垒砌完成后,排水堰内渍水及泥浆,待基础清理至符合设计要求后开始景石摆放。2、为了不破坏原土河堤,我方采用先施工2/3工作,留1/3工作作为河道排水。待2/3工作施工完成后进行堰体拆除。按同样工序抢施1/3工作面。围堰断面图及平面图(详见附图)四、施工准备1)人员准备本围堰工程作为一个临时方案,在人员安排上,我项目部拟利用现场管理人员的班底,安排1名经验丰富的施工员作为施工管理负责

5、人,同时项目部安全、质量、材料、资料等部门人员协同管理。2)技术准备施工前同施工人员作好技术交底工作,使参与施工的所有管理人员、技术人员和工人熟悉工程特点及各自工作内容。调查和收集所需的水文、气象资料、地质资料等。3)机械准备我项目部针对本工程地形情况较特殊(在河道内施工),施工作业面较小。拟采取配置:1台大型挖机清淤泥,2台抽泥浆泵,1台重量级吊车输送砂袋。人工垒砌合拢围堰砂袋墙体。材料准备 本工程所用木桩、砂包、大块石料、石粉、碎石砖渣等材料提前采购到位,施工现场备足用料。 材料用量计划表序号材料名称单位数量备注1砂袋个243006003001.52中砂立方8103彩条布平方24184杉木

6、桩根269 5)施工场地布置 本临时到砂袋围堰施工特点是本工程地形情况较特殊,施工作业面较小,加之留1/3工作面为河道流水通道,需要进行清理淤泥及围堰等,围堰所用主要等材料均通过施工现场进行运输,可以满足要求。 本工程材料主要为中砂、砂包,由重量级吊车吊至河中,人工垒砌。五、施工方法 1)施工流程 施工放样砂包围堰清理淤泥铺设防渗水彩条布 2)测量定位采用全站仪测量出临时道路桥的具体位置,按施工平面布置图放出开始至结束部位的位置。填筑过程中用水平仪测量填土标高。 3)砂包围堰 砂包计划用现场河沙装好袋,由吊车运至指定河道内进行堆填,避免水位过高影响施工。围堰完成保证施工段无明显水流后再进行淤泥

7、清理工作。 4)淤泥清理河床内淤泥计划采用泥浆泵抽除发进行,并用专用泥浆运输车运出并倒在指定的地方,不能随意乱倒。泥浆抽除完后再用挖机将无法抽除干净的淤泥进行开挖,保证基础底完全无淤泥后方可进行下道工序施工。景石垒砌及安放景石用自卸汽车从外面分别运置,河道边厚再用重量级(100T)吊车吊运置景石设计位置。确保景石整体性和稳定性。堰的拆除待景石安放及垒砌完成后再进行围堰的拆除。提交围堰拆除时间报监理人批准。经监理人批注后拆除,拟采用人工搬砂袋。为保证围堰后期拆除,挖掘机有充足的停机面,开始围堰1/3工作面,已完成的2/3工作面作为河道流水通道。砂包围堰1/3工作时,其操作方法同以前。六、劳动力及

8、机械需求计划本工程拟从东往西围堰施工,高峰期间共需要劳动力20人左右,机械设备计划进场挖机1部,自卸汽车2辆,装载淤泥车1部,水泵2台。 资源需求计划表序号资源名称数量备注1劳动力20人2挖掘机1部大型挖机3自卸汽车2部15吨以上4100T重量级吊车1台100C重量级5装载车1台6水泵2台1台放置围堰集水坑内长期抽水,1台备用7泥浆泵2台七、质量控制1、质量管理网络项目经理:刘海良技术负责人:熊小卫质 检 员:刘拥军施 工 员:王午2、质量保证措施严格执行上述各项质量技术措施指标。八、安全保证措施由于本工程机械较多,施工面狭窄,安全隐患主要为机械事故和交通事故。1、全面贯彻JGJ59-99建筑

9、施工安全检查标准,确保安全生产、文明施工。2、开工前要对机械操作人员和卡车司机进行安全交底,特种机械操作人员必须持证上岗。3、进入施工现场一律戴好安全帽,按时发放和正确使用劳保用品。4、各种机械实行专人使用,定期维修保养,杜绝机械安全事故的发生。5、现场人员必须严格遵守安全生产规章制度,严禁酒后作业。6、施工机械实行安全验收制度,落实专人管理,明确安全责任。计划每周安排安全员、机管员对现场机械、设备进行安全专项检查,排除安全隐患。7、供电线路规范架设杆、线,使用绝缘子,杜绝拖地线,架空满足高度要求。全面使用铁制闸刀箱,设置二级漏电保护。所有机械设备可靠地保护接地、接零。 8、现场交通方面合理组

10、织,在交通繁忙时安排专人在现场负责指挥交通,在大堤岸侧设置安全警示标志,夜间设置警示灯。9、制订意外事故和火灾的应急预案。安全管理网络项目经理:刘海良技术负责人:熊小卫安 全 员:李舸施 工 员:王午 九、防汛措施为保证施工如期如质完成,目前施工期为冬季施工期,雨量不大,但仍需维护好施工围堰,确保施工期的围堰安全显得尤为重要。十、进度保证措施1、建立完善的组织网络建立以项目经理为首各施工责任部门组成的施工管理组织机构,选派精干的人员组成项目经理部、负责组织本工程的施工实施。制定完善的规章制度,职责明确、责任到人,促进各部门、各责任人认真做好本职工作。做到组织健全、职责明确、协调到位。2、强化工

11、作计划性、加大施工资源配备1).在工程施工实施前,首先要编制详细的计划,结合本工程的施工特点,制定阶段性的施工目标,围绕着制定的目标,展开工作,确保完成目标任务。2).为了确保生产计划的按期实现,要根据计划安排情况,配置足够的施工资源,包括材料供应计划,周转材料使用计划,设备配置计划,劳动力计划等。a.人员配备为顺利实施本工程,选派有较强管理能力和丰富施工经验的人员参加施工、管理。根据总工期安排,配足辅助性用工数量,按照项目法施工要求,从严进行控制,以保证连续施工。b.施工设备 为了确保生产计划的按期实现,根据计划安排情况,配置足够的施工设备,从而保证工程总工期计划的实现。3、加强施工管理加强施工现场的管理及施工现场的调度,强化施工过程控制,工序控制,树立“质量就是进度、安全就是效益”的思想,加强工序协调、工种协调,减少矛盾,提高效率,确保工期。施工过程中,要经常性地检查施工进度计划实施的情况,找出施工计划滞后的原因,通过对施工工序及时进行调整,落实切实可行的措施,确保节点工期及总进度计划目标的实现。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
