1、某某县某某小区7#、8#楼基坑开挖及边坡支护施工组织设计某某工程有限公司某某年7月10日一工程概况拟建河北某某县某某小区7#、8#楼工程,位于某某县城东原化肥厂院内,北临河城街支路,西临东环路。本工程7#、8#楼地上24层,地下2层,全现浇框架结构。均设2层地下室。自然地面标高约为16.7m,0.000绝对高程为17.65m,基础埋深约6.00m左右。因施工现场宽阔,施工处于本地区雨季,为保证周边建(构)筑物的安全和基础施工的顺利进行,须对基坑进行1:1基坑大放坡和土钉墙支护。本场地工程地质性质详见工程地质勘察报告。二基坑护坡设计依据及设计方案1设计依据中佳勘察设计院提供的本场地工程地质勘察报
2、告。体重度统一取为r=20kN/m。地面超载按一般情况,考虑为q=20kN/m。设计与计算遵循国家及河北省有关规范,主要有:建筑地基基础设计规范(GB50007-2002)混凝土结构设计规范(GB50010-2002)建筑基坑支护技术规程(JGJ120-99)建筑地基处理技术规范(JGJ792002)2.设计方案根据我公司在本地区施工经验,结合类似工程实际情况,综合考虑技术安全和经济合理,采用锚喷土钉墙方案。基坑四坡作1:1大放坡,并作挂钢板网锚喷土钉墙,。钢板网片200200,现场挂网而成;面层喷射C20混凝土,厚度6080mm。本工程采取信息法施工,各段土钉墙应根据实际情况由现场技术负责人

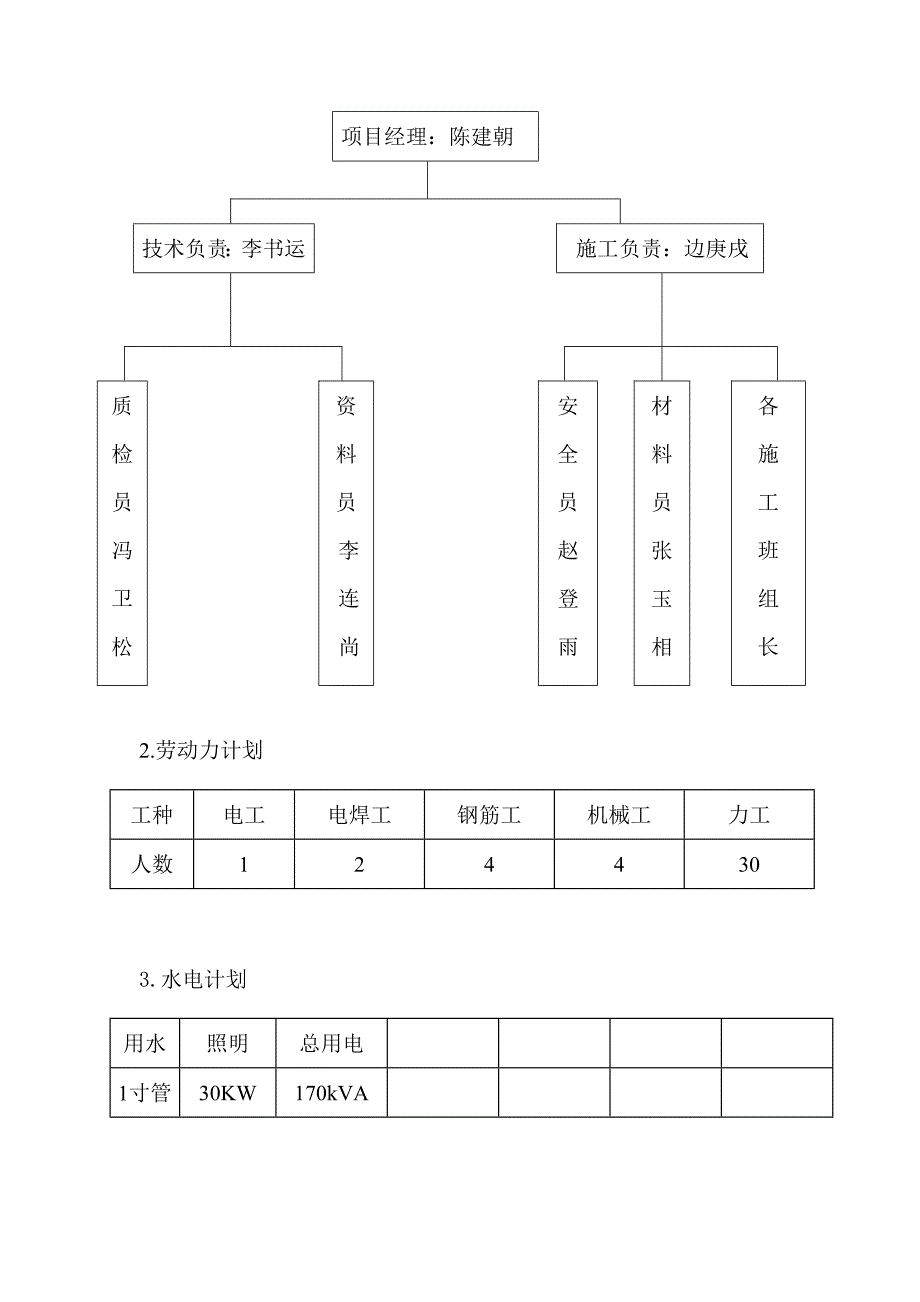

3、做出调整。三施工组织结构及施工准备计划1.组织结构图项目经理:陈建朝技术负责:李书运施工负责:边庚戌质检员冯卫松资料员李连尚安全员赵登雨材料员张玉相各施工班组长2.劳动力计划工种电工电焊工钢筋工机械工力工人数1244303.水电计划用水照明总用电1寸管30KW170kVA4.机械计划空压机喷射机电焊机搅浆桶切割机拉直机手推车1121114铁锹镐10105.施工程序现场三通一平测放开挖上口线土方按要求分步开挖修坡铺挂钢筋网片喷射混凝土下步开挖护坡。本工程土方与护坡相互配合是关键,土方按护坡挖土技术交底开挖并修坡,应保证坡面平整,达到设计的开挖位置。土方第一步开挖m,以下一步挖到底,开挖时视土质情
4、况由现场技术人员决定。机械挖土应正对坡面进行,凸凹角严格按线尺寸开挖,我方派专人指挥挖土,土方操作手要听从指挥。沿基坑边线向内10m范围为锚作业区,应严格按照交底分层开挖,杜绝超挖。四施工技术措施1.工艺流程测量放线施工降水地下室开挖护壁施工地下室基础超平地下室基坑验槽2.施工顺序1、确定开挖基坑的深度,根据河北省建筑工程深基坑施工安全管理暂行办法建筑工程深度超过5m为深基坑,地质情况和周围环境的因素对开挖深基坑有很大影响。2、根据工程概况、现场调查勘探及工程特点分析。3、根据地勘察资料,场地内地层结构属于不均匀基土。4、根据水文地质条件,地下水位高于基坑及人工开挖孔桩底面高程。5、根据现场勘
5、察周围环境无影响基坑及孔桩开挖的建筑物,但有各种市政设施。6、地下水位高于基础底面高程,必须采用降水施工。7、地下室开挖区边线距市政设施在开挖深度2倍范围内,根据河北省建筑工程深基坑施工安全管理暂行办法基础开挖采用护壁施工加强处理。8、基坑开挖深度在自然地平以下6m,采用两次次基坑放坡开挖,每次3米。根据建筑地基基础设计规范中土的类别及坡顶有无静、动荷载。现场勘探的土类别,决定地下室基坑开挖放坡1:1。9、基础开挖1)地下室开挖:首先,开挖土层;第二,修坡;第三,绑扎钢筋网片;第四,喷射混凝土护坡。2)基坑开挖,开挖到施工规范要求长度段,作护壁处理;其次,在挖下一长度段。依次循环开挖。3.施工
6、技术1、基坑开挖采用分层开挖,每层3米,人工修坡检底的方式施工,边坡坡度1:1,如遇滞水层应插塑料管引流。2、基坑底设计标高以上0.2m0.3m的原状土应予以保留,禁止扰动,采用人工清理,如局部超挖,需用连砂石回填夯实。3、考虑到本工程地下室所处位置,基坑开挖以机械为主,距地下设施近的地方用人工挖掘,人工进行修边捡底的方法进行操作。4、挖土开槽,应严格控制基底高程,严禁超挖。基底设计标高以上0.3m的原状土要用人清理至设计标高,如果局部超挖或发生扰动,必须换填料位1015mm天然级配的砂石料或中粗砂并夯实。5、基底如有块石、碎石,砖等坚硬物体时,应铲除至设计标高以下0.2m,然后铺上天然级配砂
7、石料、面层辅上砂土整平夯实。6、基坑开挖时,开挖过程不宜长时间暴露,宜开挖一段、施工一段,禁止晾槽施工。4.注意事项1、基底超挖:开挖基坑不得超过基底标高,如个别地方超挖时,其处理方法应取得设计单位的同意。2、基底未保护:基坑开挖后应尽量减少对基土的扰动。如果基础不能及时施工时,可在基底标高以上预留50cm土层不挖,待桩基施工完再挖。3、施工顺序应合理:应严格按施工方案规定的施工顺序进行开挖土方,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。4、施工机械下沉:施工时必须了解土质和地下水位情况。推土机、铲土机一般需要在地下水位05m以上推铲土;挖土机一般需在地下水位08m以上
8、挖土,以防机械自身下沉。正铲挖土机挖方的台阶高度,不得超过最大挖掘高度的12倍。5、开挖尺寸不足,边坡过陡:基坑底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度。如排水设施、支撑结构等所需宽度。6、基坑开挖前,先采用建渣或连砂石铺筑施工便道或施工道路硬化处理。7、土方开挖采用挖掘机开挖,先揭表层后按基坑设计深度以一定边坡率放线开挖,开挖时予留10cm作人工清底捡平,以免扰动基槽原状土。8、有基坑护壁的开挖坡比为1:1,开挖到一定深度的护壁施工处理。1)基坑护壁处理方案:a喷锚护壁平面b喷锚护壁剖面c采用梯步型两次开挖放坡。2)以上护壁处理方法可根据施工现场情况定。9、
9、排水措施凡设置降水井段均采用管井降水,每接入市政管网接口处设集水坑,用0.1kw潜水泵将地下水排出基坑外。5.雨天施工措施1、为保证工程质量及防止安全事故的发生,在施工过程中,应对部分工程项目或工序加以合理安排。雨季施工时加强排水工作和防止基坑塌方事故的发生,特别注意应在基底四周挖设排水沟,并下好专用水泵,专人负责以防泡槽。2、详细调查并掌握雨季资料,做好施工中的临时防护措施。3、对主要材料机具在雨季施工期间准备的储备量。在有连续性雨天或雨天较多的地区,增建必要的防雨、防洪设施。4、对职工进行雨季施工教育。5、临设工程设计和施工充分考虑防雨要求,施工便道排水系统。安排专人维护,降雨前后定期巡查
10、排险,并设置明显的通行指示标志。6、除及时掌握每日天气情况外,还与当地气象部门签订预报协议,由当地气象部门定期提供旬、月气象预报,并据此合理进行施工安排。7、做好施工场地排水,保持水沟渠畅通。8、土方开挖一般不宜在雨季进行,否则工作面不宜过大,应逐段、逐片分期完成。9、雨期施工在开挖的基坑时,应注意边坡稳定。必要时可适当放缓边坡坡度或设置支撑。同时应在坑外侧围以土堤或开挖水沟,防止地面水流入。经常对边坡、支撑、土堤的检查,发现问题及时处理。6.质量标准(1)保证项目基坑、和场地的基土土质必须符合设计要求,并严禁扰动。(2)一般项目基坑、和场地的基土开挖必须符合规范要求。7.成品保护(1)对定位
11、标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得碰撞,。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点应定期复测和检查是否正确。(2)土方开挖时,应防止邻近已有建筑物或构筑物、道路、管线等发生下沉和变形。必要时应与设计单位或建设单位协商采取防护措施,并在施工中进行沉降或位移观测。(3)施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。如发现有测量用的永久性标桩或地质,地震部门设置的长期观测点等,应加以保护。在敷设有地上或地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损
12、坏管线,造成严重事故。第五章安全保证体系1.开挖措施1、开挖有地下水位的基坑时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至低于开挖面1.0m,然后才能开挖。2、施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要加固或加宽等准备工作。3、选择土方机械,应根据施工区域的地形与作业条件,土壤类别与厚度、总工程量和工期综合考虑,以能发挥施工机械效率来确定。4、施工区域运行路线的布置,应根据作业区域工作的大小机械性能、运距和地形起伏等情况加以确定。5、在机械施工无法作业的部位和修整边坡坡度和清理均应配备人工进行。6、采用挖掘机坑上开挖大型基坑时,应纵向分行、分层按照坡
13、度线向下铲挖,但每层的中心地段应比两边稍高一些,以防积水。7、采用挖土机反铲、拉铲其施工方法有两种:1)端头挖土法:挖土机从坑端头,以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的两侧装运土。2)侧向挖土法:挖土机一面沿着坑的一侧移动自卸汽车在另一侧装运土。8、采用铲运机施工方法正铲挖土。9、挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑深度的1/2。如挖土深度超过5m时,应按专业性施工方案来确定。10、在开挖过程中,应随时检查槽壁和边坡的状态。深度大于15m时的基坑,根据土质情况,应作好支撑的准备,以防坍塌。11、开挖基坑,不得挖至设计标高以下,如不能准确地挖至设计地基标高时,可
14、在设计标高以上暂留一层土不挖,以便在找平后,由人工挖出。12、暂留土层:一般铲运机、挖土机挖土时,为20cm左右;挖土机用反铲、正铲和拉铲挖土时为30cm左右为宜。13、在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土方运到机械挖到的地方,以便及时挖走。14、修帮和清底。在距槽底设计标高50cm槽帮处,找出水平线,钉上小木橛,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准。以此修整槽边,最后清除槽底土方。槽底修理铲平后进行质量检查验收。15、开挖基坑的土方,在场地有条件堆放时,一定留足回填需用的好土;多余的土方,应一次运走,避免二次搬运。2.安全防护措施a.基坑开挖后全线进行人工修边,修边要求将机械挖土后留下的凸出的土轮顺坡度方向削平,以防止风干开裂脱落。b.对基坑上口土方及颗粒进行人工清捡主距沟边1.5m的范围内。c.在距坑边口2m的范围沿基坑周边设置防护栏,高度1.5m。d.沿防护栏各明显的位置悬挂安全警示标志,和安全警示绳。e.坑边设专人进行安全巡视,巡视人员,必须保证24小时在岗。f.夜间沿沟边防护栏设红色信号警示灯。g.绵雨天及阳光暴晒天在坑底施工时,用彩条布把两边坑壁进行覆盖,避免由于雨水不断渗透引起基坑塌方及阳光
