《陕西某综合楼消防水池施工组织设计.doc》由会员分享,可在线阅读,更多相关《陕西某综合楼消防水池施工组织设计.doc(47页珍藏版)》请在第壹文秘上搜索。

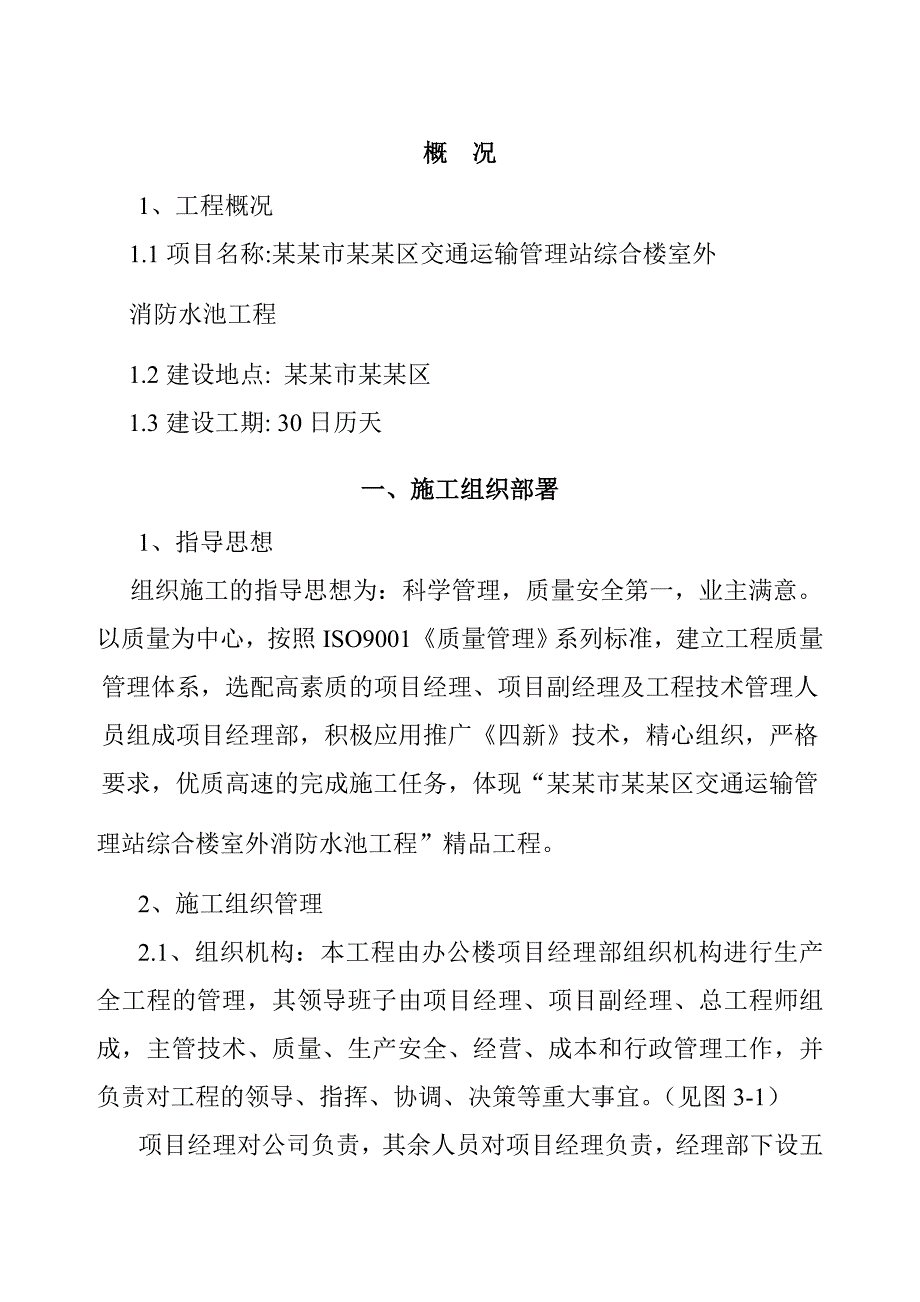

1、概 况 1、工程概况1.1项目名称:某某市某某区交通运输管理站综合楼室外消防水池工程 1.2建设地点: 某某市某某区 1.3建设工期: 30日历天一、施工组织部署1、指导思想组织施工的指导思想为:科学管理,质量安全第一,业主满意。以质量为中心,按照ISO9001质量管理系列标准,建立工程质量管理体系,选配高素质的项目经理、项目副经理及工程技术管理人员组成项目经理部,积极应用推广四新技术,精心组织,严格要求,优质高速的完成施工任务,体现“某某市某某区交通运输管理站综合楼室外消防水池工程”精品工程。2、施工组织管理2.1、组织机构:本工程由办公楼项目经理部组织机构进行生产全工程的管理,其领导班子由

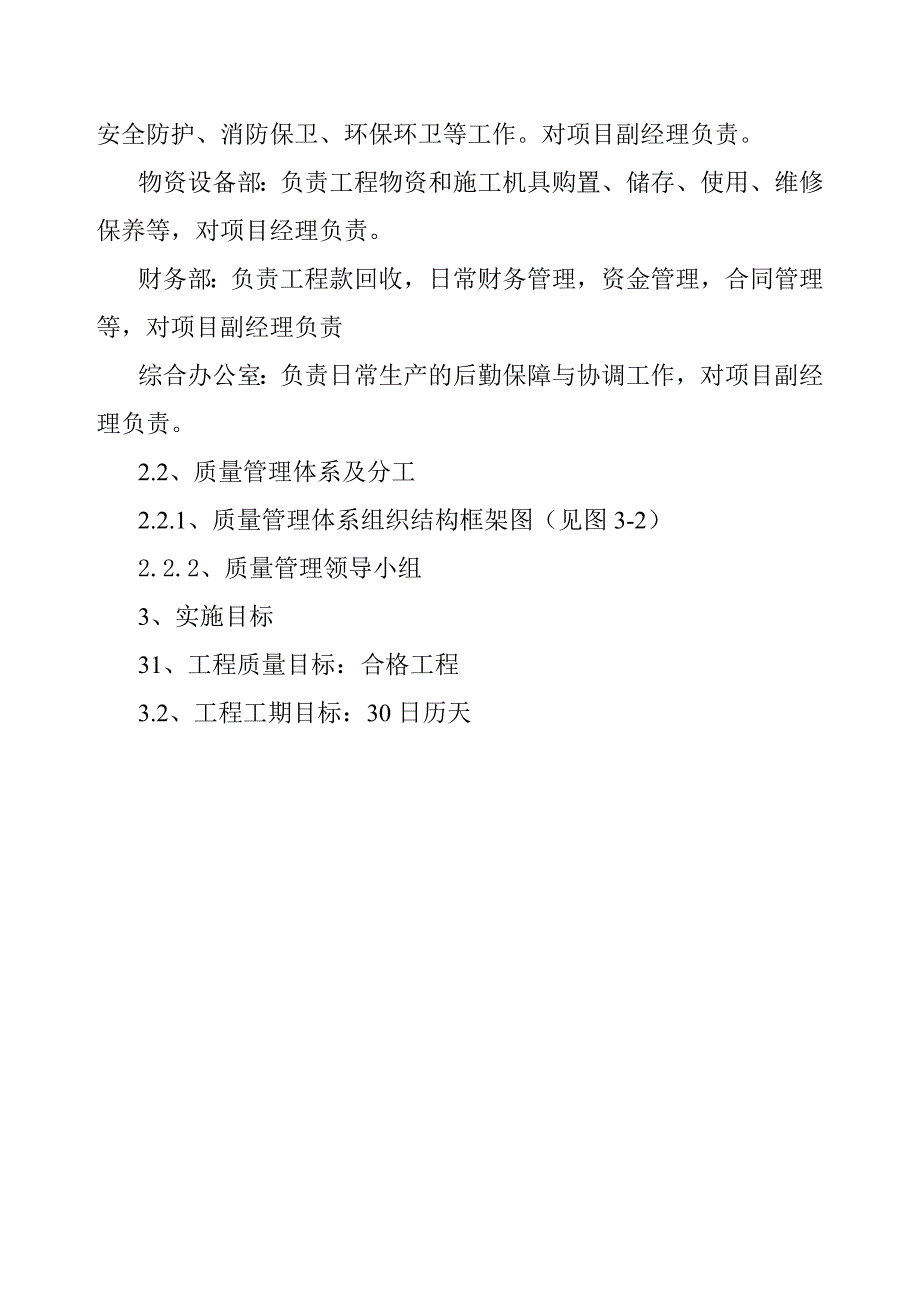

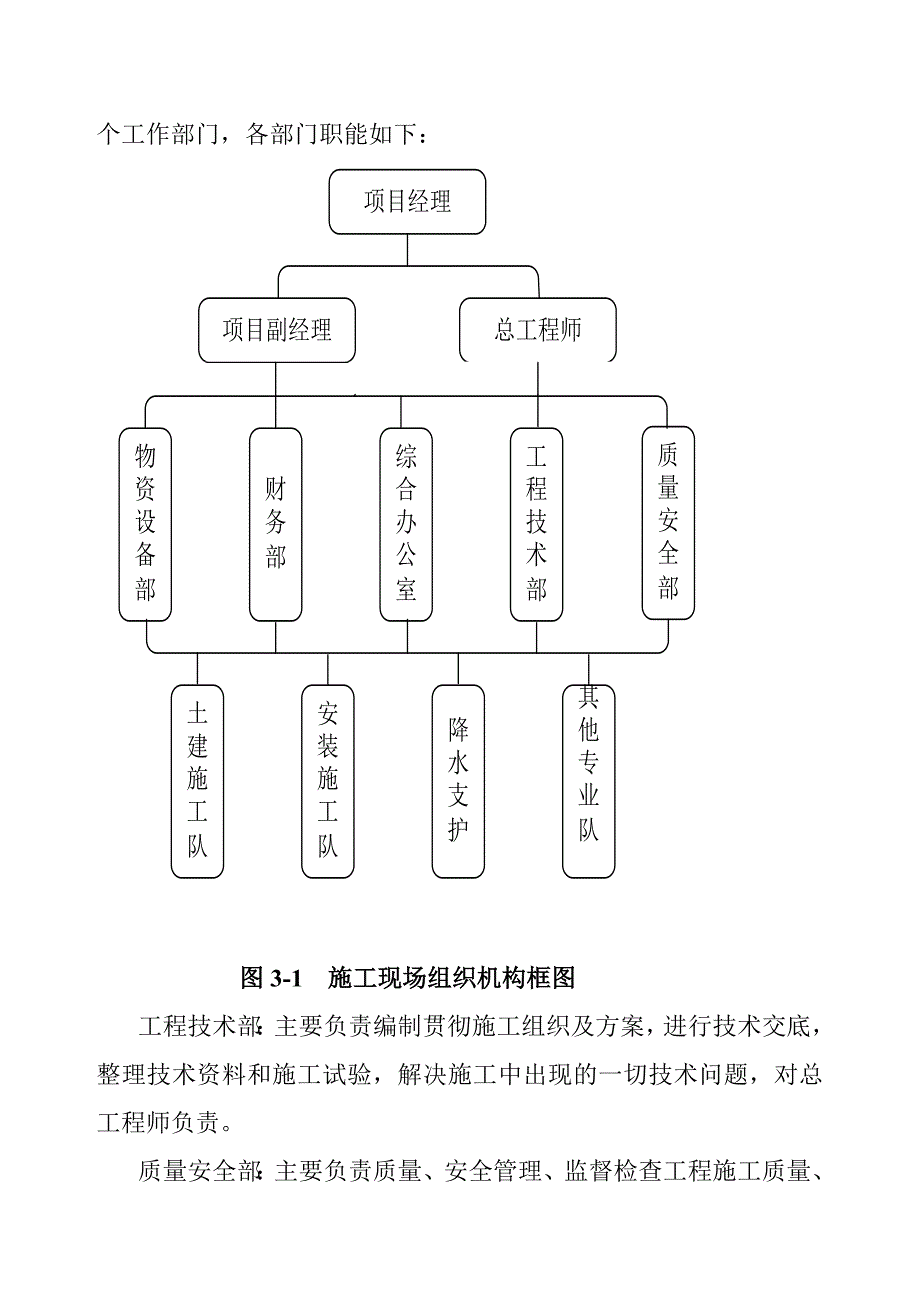

2、项目经理、项目副经理、总工程师组成,主管技术、质量、生产安全、经营、成本和行政管理工作,并负责对工程的领导、指挥、协调、决策等重大事宜。(见图3-1)项目经理对公司负责,其余人员对项目经理负责,经理部下设五个工作部门,各部门职能如下:图3-1 施工现场组织机构框图工程技术部:主要负责编制贯彻施工组织及方案,进行技术交底,整理技术资料和施工试验,解决施工中出现的一切技术问题,对总工程师负责。质量安全部:主要负责质量、安全管理、监督检查工程施工质量、安全防护、消防保卫、环保环卫等工作。对项目副经理负责。物资设备部:负责工程物资和施工机具购置、储存、使用、维修保养等,对项目经理负责。财务部:负责工程
3、款回收,日常财务管理,资金管理,合同管理等,对项目副经理负责综合办公室:负责日常生产的后勤保障与协调工作,对项目副经理负责。2.2、质量管理体系及分工2.2.1、质量管理体系组织结构框架图(见图3-2)2.2.2、质量管理领导小组3、实施目标31、工程质量目标:合格工程3.2、工程工期目标:30日历天图3-2 质量管理体系组织结构图3.3、安全施工目标:杜绝重大伤亡事故及机械事故,因工死亡率为零;月因工负伤频率控制在1%0以下;杜绝急性中 毒事故与重大火灾事故。3.4、文明施工目标:按文明达标工地标准进行规划和布置。3.5、环保目标:噪声、粉尘、污水排放达标,减少控制固废的产生、排放。减少噪声
4、对周围环境的影响,噪声投诉率逐年降低10%。3.6、服务目标:施工中信条合同,接受业主、监理公司和质检部门等有关部门对工程质量、工程进度、计划协调、现场管理等的监督。及时回访,一年一至二次,特殊情况下业主随叫随到;严格执行建筑工程保修条例的规定。4、总包、分包协调会4.1、每周一上午召开监理例会,由建筑单位、监理单位及项目经理部共同协调该工程的有关事宜。4.2、项目部根据施工合同制定月度、周进度计划。并转发给各专业施工队,每日下午组织各分包单位召开碰头会,总结当时及前一段时期进度、质量方面的情况,并提出次日及下一步进度、质量要求。5、施工总平面布置5.1、现场的围挡、临时道路、生产用临时设施布
5、置合理。5.2、因本地下水泵房距办公楼较近,且为尽可能不影响宾馆外部环境,因此所需周转材料、施工机械设备、半成品生产均可在办公楼施工现场完成。水泵房施工现场只设必需的布置,以最大程度保证现场的整洁、安静。6、施工工期本工程计划工期为30日历天, 7、施工顺序结构工程本着先地下,后地上的原则组织施工。结构施工分四步进行:底板内外墙顶板地上部分。整个钢筋混凝土地下室部分只留两道水平施工缝。8、劳动力组织在办公楼施工队伍中,在力求现场施工队伍规模合理、工作量均衡,作业面稳定的原则下,进行各专业、各阶段施工队组建及其作业区域任务分配。8.1、集结精干的施工队伍,组织好劳动力进场。做到水平高、能力强、农
6、忙不回家,现有利于施工生产的连续,又可保证工程的工期及施工质量。8.2、做好职工的入场教育培训,搞好全员的各项交底工作。按职工的工种不同,区分不同的层次和培训内容,以确保员工对现行法规要求、内部标准、组织方针、目标的认识。8.3、加强职工的职业健康安全教育,树立“安全第一、预防为主”的意识,由安全部门培训,职工进场进行安全教育,把安全工作当作头等大事来抓。8.4、落实各施工人员的岗位责任制。对职工进行施工组织设计及各分部子分部、分项工程施工方案的集体交底工作。对关键部位还应做现场示范,促使工人来理解“百年大计、质量第一”的内涵。8.5、各施工阶段劳动力计划(见表3-1)表3-1 劳动力计划表人
7、数 工种阶段普工钢筋工模板工混凝土工架子工测量工抹灰工瓦工木装工电工水工基础、主体5764553111装饰、安装3246119、施工工艺流程9.1、桩基工程测量放线机械钻孔吊装装钢筋笼浇砼养护测桩9.2、地下室工程测量放线基坑降水土方开挖、支护测桩验槽承台浇注混凝土垫层防水保护墙砌筑底板防水及保护层底板钢筋绑扎、柱墙体插筋底板模板底板混凝土墙体放线墙柱钢筋水电预留、预埋墙柱模板墙柱混凝土拆模养护标高放线梁板模板梁板钢筋水电预留、预埋梁板混凝土养护外墙防水防水保护层顶板防水层顶板防水保护层基础土方回填。9.3、主体工程测量放线柱钢筋柱模版柱混凝土拆模养护标高放线梁板模版梁板钢筋水电预留、预埋梁板
8、混凝土养护加气块砌体。9.4、装饰装修工程测量放线门窗口内、外墙抹灰抹地面设备安装涂料收尾。四、施工准备1、技术准备1.1、熟悉和审查施工图纸、组织图纸会审。1.1.1、合同签订,由技术部门向建设单位领取各专业图纸,由资料员负责图纸的收发,并建立台帐。1.1.2、由主任工程师组织工程技术人员认真审图,作好图纸会审的前期工作,针对有关施工技术和图纸存在的疑点做好记录。1.1.3工程开工前及时与业主、设计单位联系,做好设计交底及图纸会审工作。1.2、准备与本工程有关的规程、规范、图集。根据施工图纸,配备与本工程有关的规范、规程及有关图集,并分给项目经理部相关人员。1.3、测量员根据建设单位提供的水
9、准点高程及坐标位置,做好工程控制网桩的测量定位,同时做好定位桩的闭合复测工作,并做好标识加以保护。1.4、工程技术人员认真了解地下网管及周围环境情况,明确其具体位置和深度。1.5、器具配置测量试验器具配置见表4-1表4-1 主要测量、试验器具配置序号器具名称型号规格单位数量备注1电子经纬仪苏光DT202台1工程开工即组织进场2自动安平水准仪索佳C32-台13红外线测距仪苏光台14钢卷尺50m把25m把105塔尺5m根26工程检查尺JZC-2/2m根27验抗压试模100100100mm组48验抗渗试模175185150mm组29砂浆试模70.770.770.7组210坍落桶100200300套1
10、11环刀200cm3套112电阻表2C-7台113混凝土振动器台12、现场准备2.1、施工道路及场地2.1.1、做好施工现场道路、水、电、通讯工作,设置围墙,并进行美化装饰,做好邻近建筑物、道路等安全防护工作。2.1.2、根据现场状况,搞好施工现场临时用水、用电管线敷设工作。3、协调场外工作,创建良好环境3.1、制约和影响施工生产的因素很多,内、外部分都有,特别是场外协调工作十分重要,项目工程部设专人联系、协调对外工作。4、施工机械准备原则上全部采用办公楼的施工机械,部分不足设备根据现场情况及时采购。5、岗位培训5.1、做好施工管理人员上岗前的岗位培训,保证掌握施工工艺、操作方法,考核合格后方
11、可上岗。5.2、对工程技术人员集中培训,学习新规范、新法律、法规。5.3、对施工管理人员进行施工交底,使全部管理人员做到心中有数。6、施工人员培训6.1、对参加本工程建设的全部施工人员进行进场前的安全、文明施工及管理宣传、动员。6.2、对特殊工种作业人员集中培训,考核合格后方可上岗。6.3、对各专业队伍进行施工前技术、质量交底。五、主要项目施工方法1、施工测量放线1.1、建筑施工垂直度及平面测量控制1.1.1、测量定位工作编制出完善的方案,以确保工程的顺利实施。1.1.2、配备业务精通的专职放线测量员两名,辅助人员两名,专门从事测量定位工作。采用2高精度经纬仪控制垂直度和细部放样工作。1.1.
12、3、根据规划部门所指定的建筑红线对工程进行定位,重点定出拟建建筑物纵横边轴线的交点。1.1.4、在每个轴线两端各设控制桩两个,待结构出地面后在结构上将各个轴线准确标出,做为向上投测后视的依据。1.1.5、测量工作要定人员定仪器进行,务必谨慎、严密、快捷。1.2、标高传递:在首层主体拆模后,将0.000引测到楼梯间,用钢卷尺配合水准仪向上传递楼层标高,但每层都必须从0.000向上传递,以减少累计误差。2、桩基施工(泥浆护壁回转钻孔灌注桩工程)回转钻孔灌注桩采用一般地质钻孔机,在泥浆护壁条件下,慢速钻进排渣成孔,灌注混凝土成桩,适用于地下水位较高的软、硬土层。为国内最为常见的和应用范围较广的成桩方
13、法之一。2.1、施工准备2.1.1、地上、地下障碍物都处理完毕,达到“三通一平”,施工用的临时设施准备就绪。2.1.2、制作桩钢筋笼2.1.3、根据放出的轴线及桩位点,抄上水平标高木桩,并经过签字。2.1.4、选择和确定钻孔机的进出路线和钻机顺序,做好技术交底。2.1.5、正式施工前要做成孔试验。2.1.6、钢材、水泥、石子等符合设计及规范要求。2.1.7、回旋钻孔机、翻斗车、混凝土导管、套管、水泵等准备齐全。2.2、质量要求2.2.1、桩顶标高至少比设计标高高出0.5m。2.2.2、每浇注50m3,必须有一组试件。2.2.3、孔深只能深不能浅,使钻杆、套管长度或重锤测量。2.2.4、混凝土坍
14、深度:水下灌注160-220mm,灌注前用坍落度桶测量。干施工70-100mm,灌注前坍落桶测量。2.2.5、混凝土充盈系数大于1。2.3、施工方法钻孔机就位钻孔注泥浆下套管继续钻孔排渣清孔安装钢筋笼射水清底插入混凝土导管浇注混凝土拔出导管插桩顶钢筋。2.3.2、泥浆准备除能自行造浆的土层外,泥浆制备要选用高塑性粘土或膨胀土。拌制泥浆要根据施工机械、工艺及穿越土层进行配合比设计。2.3.3、钻机就位时必须保持平稳,不可倾斜、移位,为更好控制钻孔深度,要在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。2.3.4、在沙土和较厚的砂层中成孔时,泥浆相对密度要控制在1.1-1.3。2.3.5、钢筋笼吊放前要绑好砂浆垫块;吊放时要对准孔位,吊直平稳,缓慢下沉。钢筋笼放到设计位置时,要立即固定,防止上浮。2.3.6 、在钢筋笼中插入混凝土导管(管内有射水装置)通过软管与高压泵连接,开动泵立即射出,射水后孔底的沉渣即悬浮于泥浆中2.3.7、停止射水以后要立即浇筑混凝土,随着混凝土不断增高孔内沉渣将浮在混凝土
