《陕西某高层剪力墙结构住宅楼工程大体积混凝土施工方案.doc》由会员分享,可在线阅读,更多相关《陕西某高层剪力墙结构住宅楼工程大体积混凝土施工方案.doc(15页珍藏版)》请在第壹文秘上搜索。

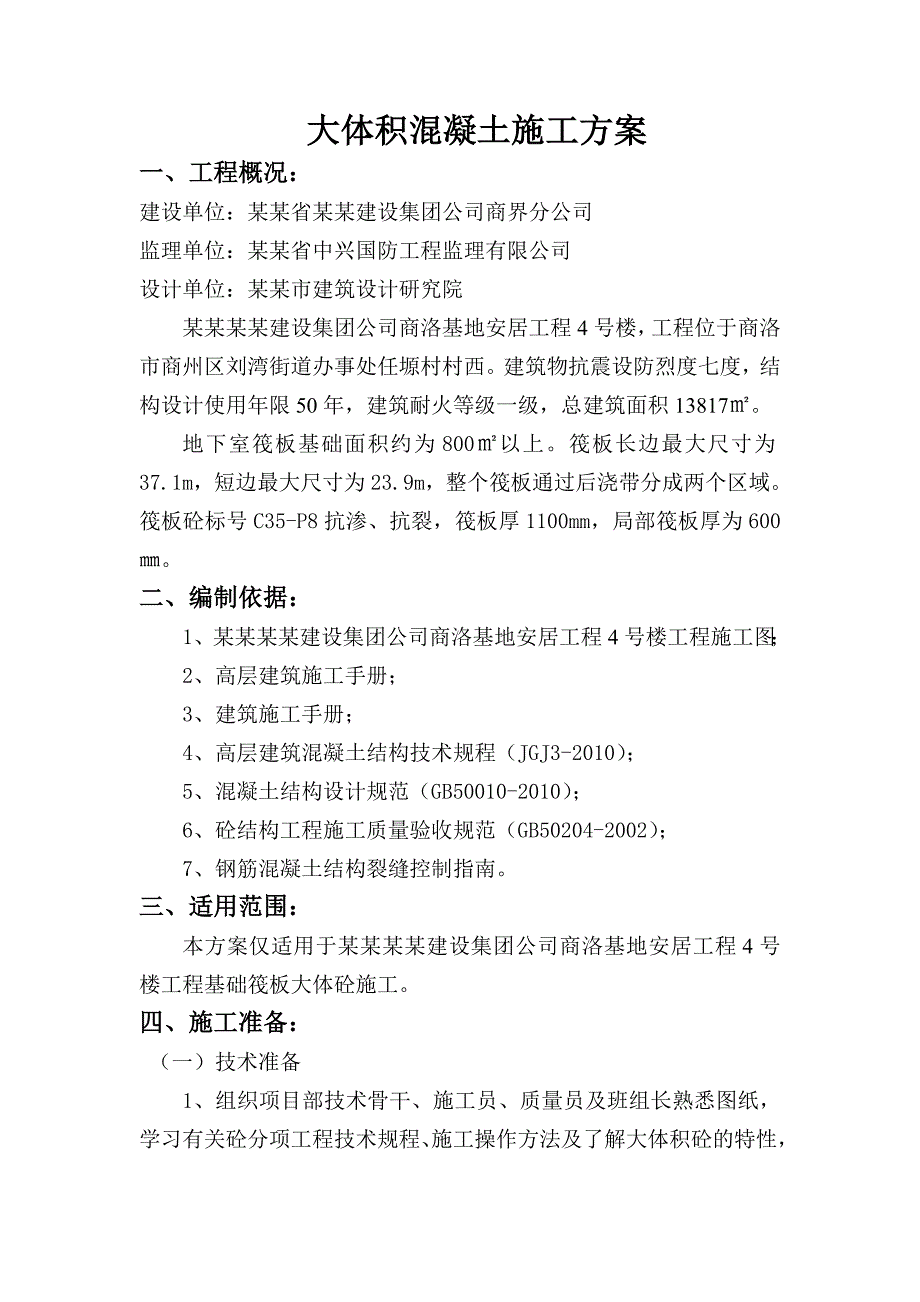

1、 大体积混凝土施工方案一、工程概况:建设单位:某某省某某建设集团公司商界分公司监理单位:某某省中兴国防工程监理有限公司设计单位:某某市建筑设计研究院某某某某建设集团公司商洛基地安居工程4号楼,工程位于商洛市商州区刘湾街道办事处任塬村村西。建筑物抗震设防烈度七度,结构设计使用年限50年,建筑耐火等级一级,总建筑面积13817。地下室筏板基础面积约为800以上。筏板长边最大尺寸为37.1m,短边最大尺寸为23.9m,整个筏板通过后浇带分成两个区域。筏板砼标号C35-P8抗渗、抗裂,筏板厚1100mm,局部筏板厚为600。二、编制依据: 1、某某某某建设集团公司商洛基地安居工程4号楼工程施工图;2、

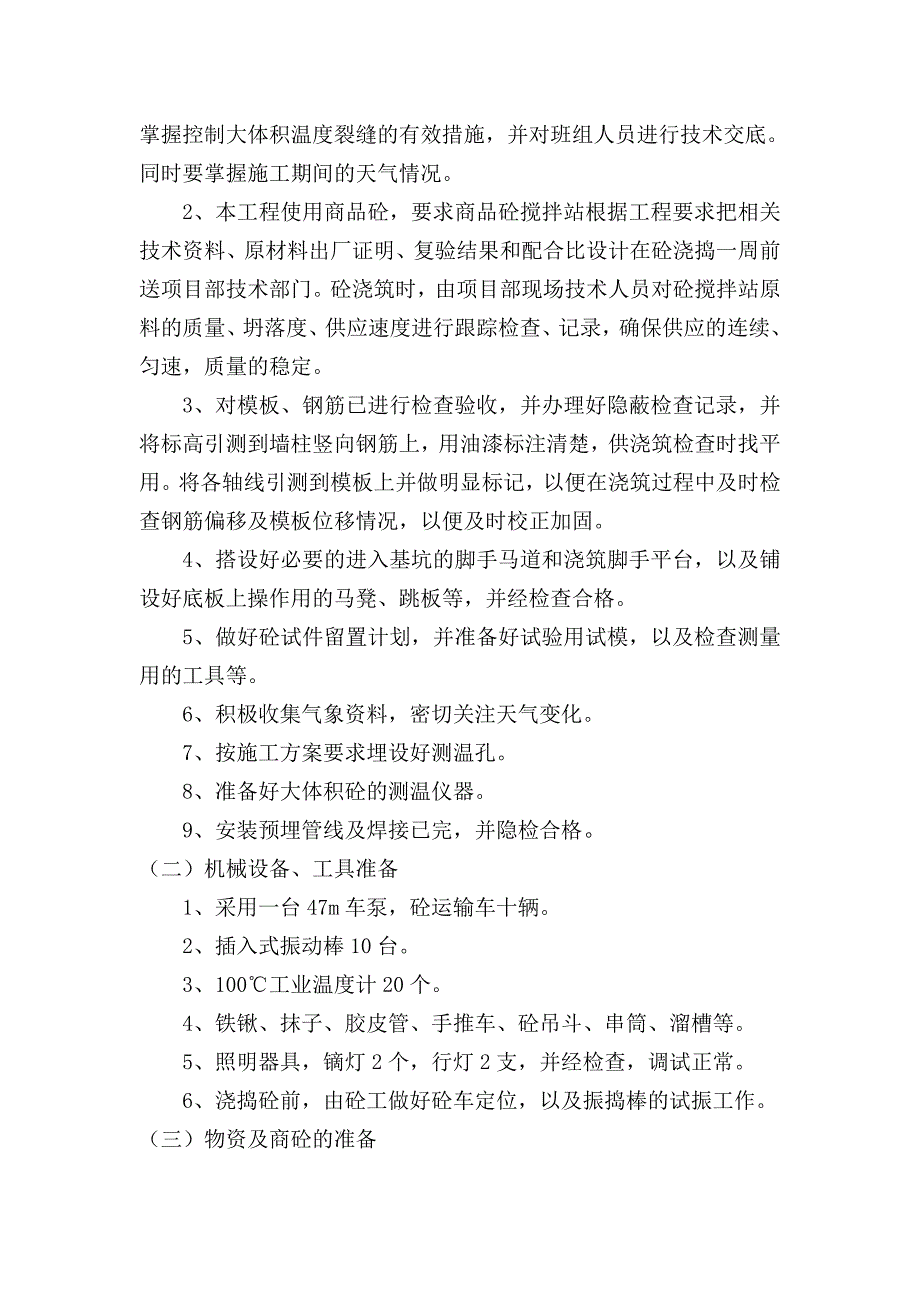

2、高层建筑施工手册;3、建筑施工手册;4、高层建筑混凝土结构技术规程(JGJ3-2010);5、混凝土结构设计规范(GB50010-2010);6、砼结构工程施工质量验收规范(GB50204-2002);7、钢筋混凝土结构裂缝控制指南。三、适用范围:本方案仅适用于某某某某建设集团公司商洛基地安居工程4号楼工程基础筏板大体砼施工。四、施工准备:(一)技术准备1、组织项目部技术骨干、施工员、质量员及班组长熟悉图纸,学习有关砼分项工程技术规程、施工操作方法及了解大体积砼的特性,掌握控制大体积温度裂缝的有效措施,并对班组人员进行技术交底。同时要掌握施工期间的天气情况。2、本工程使用商品砼,要求商品砼搅拌
3、站根据工程要求把相关技术资料、原材料出厂证明、复验结果和配合比设计在砼浇捣一周前送项目部技术部门。砼浇筑时,由项目部现场技术人员对砼搅拌站原料的质量、坍落度、供应速度进行跟踪检查、记录,确保供应的连续、匀速,质量的稳定。3、对模板、钢筋已进行检查验收,并办理好隐蔽检查记录,并将标高引测到墙柱竖向钢筋上,用油漆标注清楚,供浇筑检查时找平用。将各轴线引测到模板上并做明显标记,以便在浇筑过程中及时检查钢筋偏移及模板位移情况,以便及时校正加固。4、搭设好必要的进入基坑的脚手马道和浇筑脚手平台,以及铺设好底板上操作用的马凳、跳板等,并经检查合格。5、做好砼试件留置计划,并准备好试验用试模,以及检查测量用

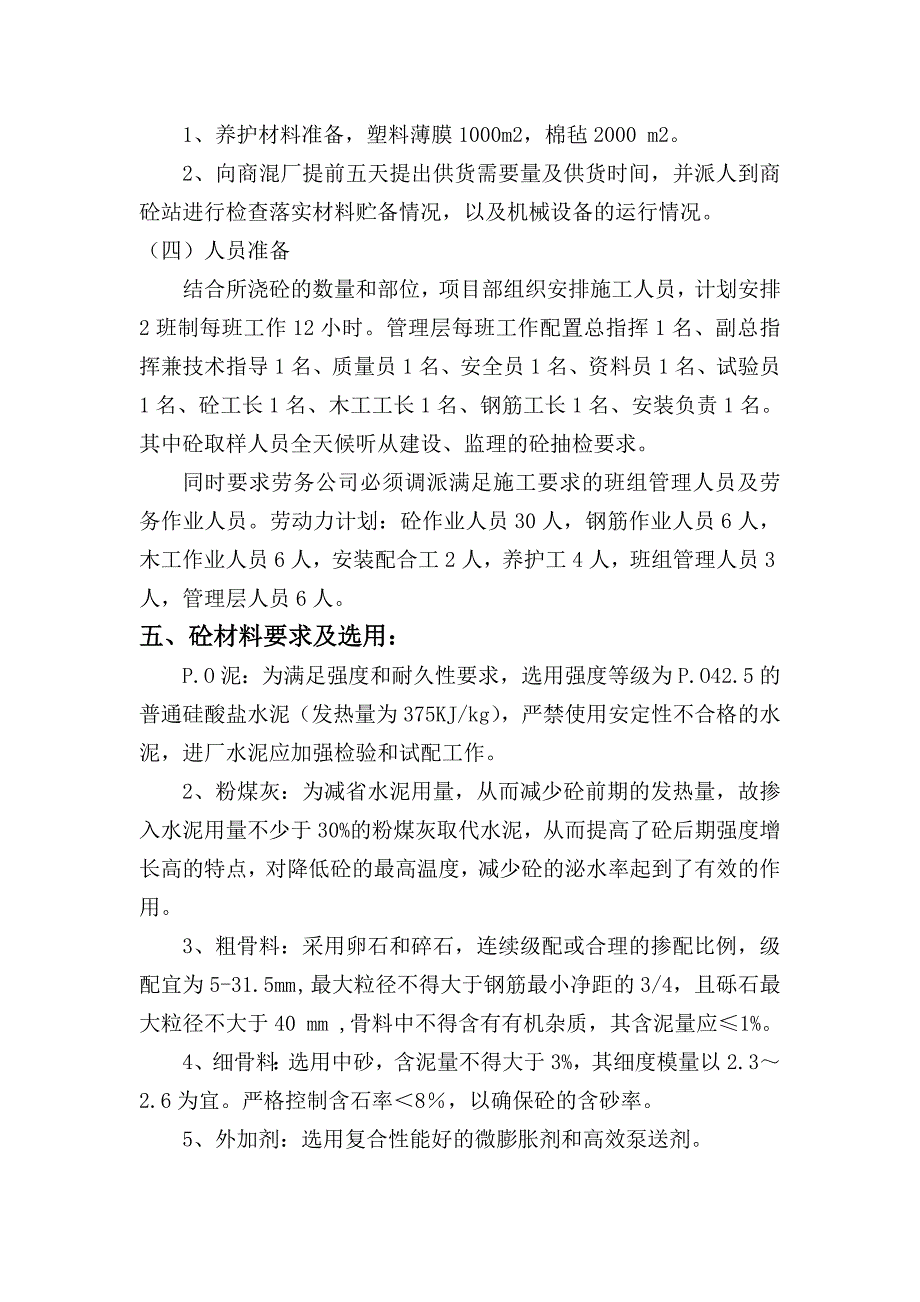

4、的工具等。6、积极收集气象资料,密切关注天气变化。7、按施工方案要求埋设好测温孔。8、准备好大体积砼的测温仪器。9、安装预埋管线及焊接已完,并隐检合格。(二)机械设备、工具准备1、采用一台47m车泵,砼运输车十辆。2、插入式振动棒10台。3、100工业温度计20个。4、铁锹、抹子、胶皮管、手推车、砼吊斗、串筒、溜槽等。5、照明器具,镝灯2个,行灯2支,并经检查,调试正常。6、浇捣砼前,由砼工做好砼车定位,以及振捣棒的试振工作。(三)物资及商砼的准备1、养护材料准备,塑料薄膜1000m2,棉毡2000 m2。2、向商混厂提前五天提出供货需要量及供货时间,并派人到商砼站进行检查落实材料贮备情况,以
5、及机械设备的运行情况。(四)人员准备结合所浇砼的数量和部位,项目部组织安排施工人员,计划安排2班制每班工作12小时。管理层每班工作配置总指挥1名、副总指挥兼技术指导1名、质量员1名、安全员1名、资料员1名、试验员1名、砼工长1名、木工工长1名、钢筋工长1名、安装负责1名。其中砼取样人员全天候听从建设、监理的砼抽检要求。同时要求劳务公司必须调派满足施工要求的班组管理人员及劳务作业人员。劳动力计划:砼作业人员30人,钢筋作业人员6人,木工作业人员6人,安装配合工2人,养护工4人,班组管理人员3人,管理层人员6人。五、砼材料要求及选用:P.O泥:为满足强度和耐久性要求,选用强度等级为P.O42.5的
6、普通硅酸盐水泥(发热量为375KJ/kg),严禁使用安定性不合格的水泥,进厂水泥应加强检验和试配工作。2、粉煤灰:为减省水泥用量,从而减少砼前期的发热量,故掺入水泥用量不少于30%的粉煤灰取代水泥,从而提高了砼后期强度增长高的特点,对降低砼的最高温度,减少砼的泌水率起到了有效的作用。3、粗骨料:采用卵石和碎石,连续级配或合理的掺配比例,级配宜为5-31.5mm , 最大粒径不得大于钢筋最小净距的3/4,且砾石最大粒径不大于40 mm ,骨料中不得含有有机杂质,其含泥量应1%。4、细骨料:选用中砂,含泥量不得大于3%,其细度模量以2.32.6为宜。严格控制含石率8,以确保砼的含砂率。5、外加剂:
7、选用复合性能好的微膨胀剂和高效泵送剂。6、配合比:设计配合比时利用砼60天的后期强度,以满足减少水泥用量,砼配合比应根据使用的材料,通过试配确定。水灰比0.6,砂率控制在0.40.45,坍落度应根据配合比要求严加控制,坍落度的增加应通过调整砂率和掺用减水剂或高效减水剂解决,严禁在现场随意加水以增大坍落度。本工程C35 P8配合比如下:水泥石子砂子粉煤灰外加剂用水量水胶比坍落度330kg/ m31003kg/ m3807kg/ m390kg/ m310+33 kg/ m3144 kg/ m30.3816六、大体积砼浇筑方法:1、浇筑方法地下室筏板采用大面积分层分段浇筑,一个坡度、循序推进的砼浇筑
8、方案,分层厚度控制在5060cm。现场配备一台砼泵车,控制砼泵的泵送能力为5060m3/h。若有意外,砼输送能力下降,则立刻减小砼浇筑厚度,确保在底板砼浇筑过程中不出现冷缝。2、混凝土浇捣1)每层砼应振捣密实,前层砼必须在初凝前被新浇砼所覆盖,振动器应插入下层砼5cm,确保两层间的连接。振动棒振捣时应快插慢拔,振动时间应视混凝土表面呈现浮浆和无气泡出现不再下落为准,并不能漏振和过振。2)振动棒振点的移动间距,不大于其作用半径的1.5倍,一般取60cm。严格控制各浇筑带砼的交接区的振捣,避免漏振。 浇筑时商砼搅拌站应集中砼供应力量,避免砼供应不足而出现冷缝现象。3) 跟值班的钢筋工、模板工、电工
9、应随时在场,并随时处理可能出现的钢筋移位、模板变形、水电预埋件的移位及机具故障、断电故障等;砼工随时派人清理钢筋表面的浮浆,并在砼初凝前完成。4)泌水排除:提前在基坑下端外墙模外侧设置集水坑,砼振捣过程中的泌水流入集水坑内,用泥浆泵排除。5)砼上表面标高控制:在浇筑前,用水准仪在墙、柱插筋上测得高出0.5m的标高点,并用红油漆做出标志。使用时拉紧细麻线,用0.5m高的木条量尺寸初步调整标高。6)砼表面二次抹面:砼浇筑到顶面,用平板振动器振实后,随即用括尺括平,二次铁滚碾压两遍,用铁板抹平整一道,待砼终凝前,用木蟹、铁板分二次抹面压光后进行顺纹拉毛。7)砼养护:通过保温、浇水措施来降低砼块体内外
10、温度差和减慢降温速度来达到降低块体自约束应力和提高砼抗拉强度,因此对砼的养护是非常重要的。砼浇筑前,应准备好在浇筑过程中防雨防暑措施。夏季施工时,覆盖浇水养护应在砼浇筑完毕后的12小时以内进行,其它施工时间根据实际情况来确定。砼的浇水养护时间不得少于14天。3、砼温度监控1)砼的测温:为确保基础混凝土的浇筑质量,应随时掌握混凝土内部的温度变化,以便及时采取必要的保温措施,同时也为掌握拆模时间提供依据,因此,对大体积混凝土必须进行测温。测温方法是用32的钢管,底端封口埋入混凝土内部,管头漏出表面30mm。孔位避开墙体钢筋30cm以上,每施工段布置不少于5处测温点,并对测温孔进行编号作好标识。测温
11、时采用温度计,分别测出混凝土的下部、中部、上部及表面、大气温度等。2)采用水银温度计分别测温,并做好记录。3)当出现超过控制温度时,应立即告急并采取保温措施。4)测温频率浇筑砼后1-3天 每2小时测温一次 3-7天 每4小时测温一次 7-14天 每8小时测温一次 14天以上 每12小时测温一次测温一次须15分钟左右,每次测温均须打出测温结果,并据此对砼的养护进行调控,且依此温度绘出各点温度升、降曲线,并算出各个阶段的实际当量温差,必要时对温度应力进行重新验算,若抗裂系数低于1.15时报告项目总工,由项目总工制定相应技术措施。4、后浇带处理 后浇带留设位置依据施工图进行留设。后浇带的处理方法采用
12、双层细孔钢网将后浇带两侧封堵严实,并在钢丝网的外侧背16间距100mm竖向钢筋与筏板筋点焊牢固,保证后浇带的截面尺寸和砼浇筑不漏浆。七、大体积砼施工计算:(一)计算依据地下室筏板浇筑时间在7月份,最高气温在 35左右,平均气温在 26左右,最低气温在 19左右。整个筏板结构根据图纸中后浇带的划分作为划分浇捣混凝土施工段的依据。计算依据建筑施工手册、建筑施工计算手册、高层建筑施工手册中的公式和数据及长城商砼搅拌站试验室提供的同标号砼配合比进行计算。(二)大体积砼施工温度计算每立方砼原材料重量、温度、比热及热量计算表如下:材料名称重量W(kg)比热C(kj/kgk)WC(kj/)材料温度Ti()T
13、iWC水水泥砂子石子粉煤灰泵送剂膨胀剂14433080710039010334.20.840.840.840.844.50.84605277.2677.88842.5275.64527.72102122222021216050582114913185351512945582合计2550.92483581、砼拌合温度按高层建筑施工手册中公式5.6.3.2计算砼拌合温度TcTiWC(WC )=48358/2550.92=18.962、砼出罐温度按高层建筑施工手册中公式5.6.3.3计算砼出罐温度Ti=Tc-0.16(Tc-Td)=18.96-0.16(18.96-26)=20.093、砼浇筑温度由
14、搅拌台将砼倒入砼搅拌运输车运输30分钟到达浇筑地点,浇筑整个砼完毕需用24小时。查表和公式计算如下:装卸料2次: A10.03220.064运料30分钟:A20.004230=0.13 浇捣24小时:A3=0.0032460=4.32A= A1+A2+A3=4.51砼浇捣时温度Tj=Ti+(Tq-Ti)A20.09(2620.09)4.5146.744、砼最大绝热温升计算按公式(1)Th=(mck.Fk.F)Q/C.P(2)Th= (1- e-mt) 二式取最大值3d时水化热最大,故计算3d的绝热温升。查建筑施工手册表10-81得Q=314 KJ/kg,则(1) Th =(363+ O.3100)314/(0.972400)=53.01(2)查建筑施工手册表10-82得m=0.385,则Th=3633140.685/(0.972400)=30.49故取Th =53.01为最大绝热温升。5、砼3天时中心最高温度T1(t)计算查建筑施工手册表10-83时,1.1m厚处降温系数3天龄期=0.42则T3= Th0.38=53.010.38=20.14 T1(t)= Tj+T3=46.74+20.14=66.886、砼表面温度计算1) 砼表面采用一层5厚矿棉毡覆盖保温,平均温度Tq=26保温层传热系数=1(ii)1q=l0.0050.03
