1、一、工程概况1、工程情况工程名称:某某苑17#、18#楼工程地点:某某县北关斜路南侧建设规模:地下一层,地上二十八层,建筑面积为13095.15 高为82.3m结构类型:剪力墙, 砌体类型:烧结空心砖抗震设防烈度:7度建筑耐火等级:一级建设单位:某某县住房和城乡建设局设计单位:西安建筑科技大学(深圳分院)建筑设计院监理单位:陕西鸿民项目管理咨询有限公司施工单位:陕西建工集团第六建筑工程有限公司开竣工日期:2013年9月日 2014年1月20日地下室外墙均为300厚钢筋混凝土墙,地下室隔墙采用200厚粘土空心砖,用M5水泥砂浆砌筑。 地上部分外墙除钢筋砼墙外均采用160200厚粘土空心砖,内墙采
2、用200厚粘土空心砖及100厚多孔砖。 0.00以上所有墙体用M5混合砂浆砌筑,暖风专业所有砌筑风道内壁用20厚保温砂浆随砌随抹光,暖风专业所有设备用房,待设备安装完后再砌墙体。2、工程目标:1)、质量目标一次性验收合格。2)、安全生产目标 为了全面贯彻、落实中华人民共和国安全生产法、国务院建设工程安全生产监督管理条例,提高项目安全管理水平,杜绝重伤、死亡事故及其它安全事故(包括中毒、中暑、火灾、触电等)。3)、文明施工目标 文明施工合格率达85%,争取获得“市文明施工样板工地”。 4)、 施工安全达标 安全设施,防护符合规范及标准要求;全员安全教育达100%;特殊工种作业人员持证上岗率100

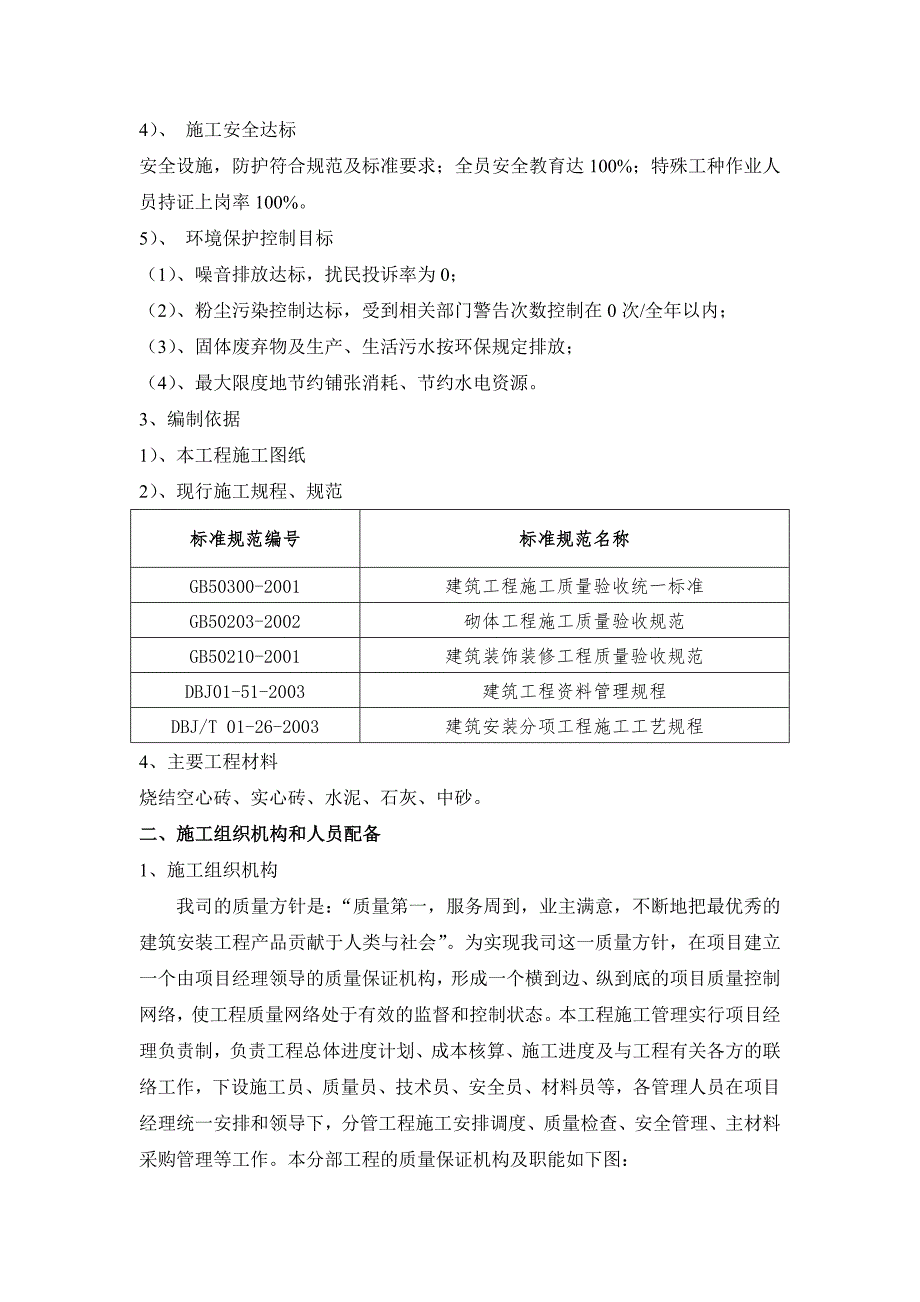

3、%。5)、 环境保护控制目标(1)、噪音排放达标,扰民投诉率为0; (2)、粉尘污染控制达标,受到相关部门警告次数控制在0次/全年以内; (3)、固体废弃物及生产、生活污水按环保规定排放; (4)、最大限度地节约铺张消耗、节约水电资源。3、编制依据1)、本工程施工图纸2)、现行施工规程、规范 标准规范编号标准规范名称GB50300-2001建筑工程施工质量验收统一标准GB50203-2002砌体工程施工质量验收规范GB50210-2001建筑装饰装修工程质量验收规范DBJ01-51-2003建筑工程资料管理规程DBJ/T 01-26-2003建筑安装分项工程施工工艺规程4、主要工程材料烧结空心
4、砖、实心砖、水泥、石灰、中砂。二、施工组织机构和人员配备1、施工组织机构我司的质量方针是:“质量第一,服务周到,业主满意,不断地把最优秀的建筑安装工程产品贡献于人类与社会”。为实现我司这一质量方针,在项目建立一个由项目经理领导的质量保证机构,形成一个横到边、纵到底的项目质量控制网络,使工程质量网络处于有效的监督和控制状态。本工程施工管理实行项目经理负责制,负责工程总体进度计划、成本核算、施工进度及与工程有关各方的联络工作,下设施工员、质量员、技术员、安全员、材料员等,各管理人员在项目经理统一安排和领导下,分管工程施工安排调度、质量检查、安全管理、主材料采购管理等工作。本分部工程的质量保证机构及

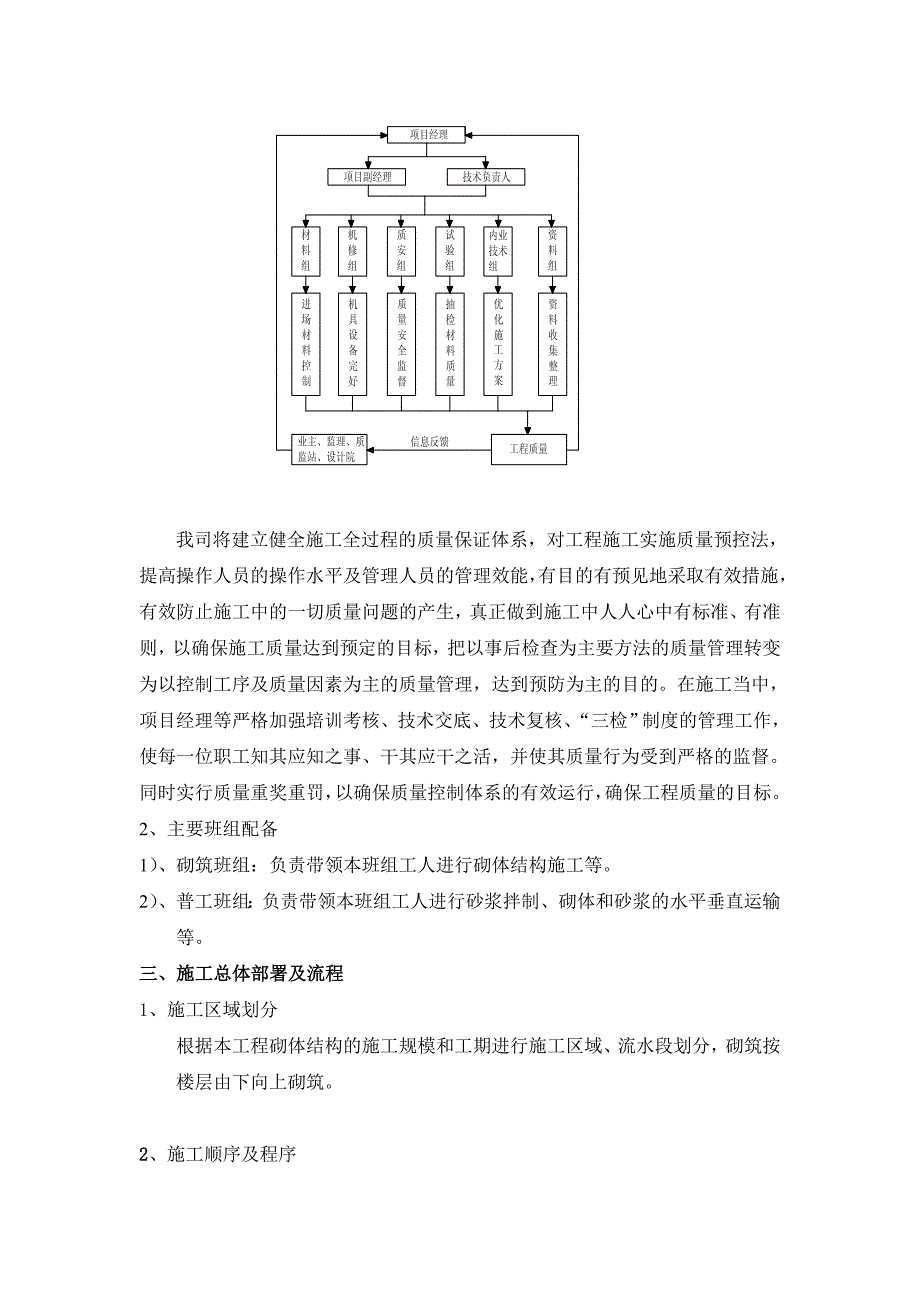

5、职能如下图:我司将建立健全施工全过程的质量保证体系,对工程施工实施质量预控法,提高操作人员的操作水平及管理人员的管理效能,有目的有预见地采取有效措施,有效防止施工中的一切质量问题的产生,真正做到施工中人人心中有标准、有准则,以确保施工质量达到预定的目标,把以事后检查为主要方法的质量管理转变为以控制工序及质量因素为主的质量管理,达到预防为主的目的。在施工当中,项目经理等严格加强培训考核、技术交底、技术复核、“三检”制度的管理工作,使每一位职工知其应知之事、干其应干之活,并使其质量行为受到严格的监督。同时实行质量重奖重罚,以确保质量控制体系的有效运行,确保工程质量的目标。2、主要班组配备1)、砌筑
6、班组:负责带领本班组工人进行砌体结构施工等。2)、普工班组:负责带领本班组工人进行砂浆拌制、砌体和砂浆的水平垂直运输等。三、施工总体部署及流程1、施工区域划分根据本工程砌体结构的施工规模和工期进行施工区域、流水段划分,砌筑按楼层由下向上砌筑。2、施工顺序及程序施工顺序是施工步骤上存在的客观规律。按本工程特点、为确保工程进度控制点的全面实施,建筑工程抓紧前期施工,尽量为后继施工提供场地,提供条件,抢出时间。总体安排分区段平行施工,保证按总工期要求的控制点之前交安、完工。基本要求是:上道工序的完成要为下道工序创造施工条件,下道工序的施工要能够保证上道工序的成品完整不受损坏,以减少不必要的返工浪费,
7、确保工程质量。施工流向是对时间和空间的充分利用。特别是采用立体交叉作业时,合理的施工流向不仅是工程质量的保证,也是安全施工的保证。砌体工程施工工序流程:3、施工前准备1)、技术准备(1)、接收及熟悉施工图纸及有关资料,组织图纸会审,明确有关施工技术要求。(2)、编制砌块、砂浆运送路线图,行走路线以尽量减弱不良效应为原则。(3)、接收甲方提供的坐标点(或控制点)的书面资料,复核后进行施工测量放线,放出轴线控制点,并明确各楼层的地面标高,组织有关单位复核。(4)、编制施工方案,进行技术交底及施工安全教育。(5)、施工前进行样板施工,邀请设计单位、业主、监理单位参加,以确定分部工程的质量及控制标准。
8、(6)、标准层砌体必先样板。大面积施工前先砌样板墙,样板墙砌完后经有关部验收合格后方可大面积施工。(7)、卫生间、阳台、厨房(除洞口处)均设置150高混凝土梁。(8)、剪力墙与砌体连接处应提前植设拉结筋。植筋时根据控制线画出砖、砌块皮数及拉接筋位置,与剪力墙连接的拉结筋采用结构胶植筋,用8钻头钻眼,钻眼深度大于100mm,拉结筋植入砼内不少于100mm,眼内用风枪清理干净,待干净后方可植筋,先用胶枪将结构胶注入眼内2/3结构胶,再将拉结筋一端沾上结构胶,用力植于眼内,使胶浆溢出为准。植筋胶未凝固前,要有专人看管,不得动撞及弯折。植筋完成凝固后,经质检部门做拉拔试验合格后方可进行砌体施工。2)、
9、资料准备施工前应同时具备有关文件和资料包括设计施工图纸、技术要求文件、施工方案、施工设备技术性能资料、水泥合格证和水泥、砂石检测报告等。3)、其它准备(1)、组织设备、材料、人员及配套设施进场,材料设备按指定位置堆放整齐。(2)、材料进场后要进行验收,严禁使用不合格的材料。四、施工设备序号机械名称数量(台)是否自有1砂浆搅拌机1是2斗车10是3冲击钻3是4靠尺3是5扫平仪1是6水准仪2是五、施工进度计划和劳动力计划1、根据本工程的实际情况及本公司的资源分配情况,拟计划每层6日。2、本分部工程劳动力计划:3、工期保证措施:1)、组织精干高效的项目管理班子,科学组织施工为确保本工程按期完工,我公司
10、选派综合能力强的工程技术管理人负组成项目经理部。项目经理部的主要管理者均是我司从事高层施工的骨干,他们经验丰富,管理有方,在西安市所承建的工程均为被评为市优良工程,在施工组织管理上,制定详细的施工进度计划,通过严格科学的管理,确保计划得到落实。2)、组织强有力的专业施工队伍,保证劳动力的需求我公司将选派强有力的专业施工队伍,他们为我司创立名优工程作出了突出贡献。在技术上专业施工队伍完全有能力胜任本工程的施工,在劳动力的需求量上,我司将根据各分部分项工程的特点以及工期控制的要求配备足够的劳动力,确保施工任务顺利完成。3)、适当加大周转料具的投入,满足流水段的施工要求根据本工程的工期安排,我公司拟
11、定加大模板、钢管、扣件等周转料具的投入,充分满足拟定的流水段施工进度,并按计划充分保证周转料具供应及时。4)、适当加大机械设备的投入,提高劳动生产率在砌体结构施工中,配备各种适用的机械设备。5)、加大“四新技术”的推广应用,提高施工技术质量(1)、分别采用经纬仪和水准仪等控制砌体的垂直度和平整度,以节省放线时间,提高精确度。(2)、利用计算机编制预算和施工进度计划,提高工程管理水平。6)、加强施工进度计划管理我公司将严格依据招标文件的工期要求更细一步编制施工进度计划,并力争提前完成施工任务,该施工进度计划作为本工程的总控实施目标。我公司对于该计划的编制将采用网络技术,突出关键线路,项目按照施工
12、网络计划组织施工,确保关键线路工期得到保障。项目经理部将依据施工总控计划按照实际情况编制月施工计划、周施工进度网络计划。周施工网络计划的编制将落实到每一道工序、每一责任工长及职能部门,并制定严格的奖罚措施,确保每一关键工序按期完成,对关键线路工期予以保障。项目经理部每月、每周定期召开项目生产会,针对施工生产中出现的制约施工进度的不利因素进行分析,及时找出制约施工进展的不利因素,及时解决出现的矛盾及问题,并根据计划完成情况对相关部门及责任人进行奖罚,同时下达下一月或周施工进度计划。六、主要施工方法及其质量保证措施1、施工准备1)、材料(1)、砌体:质量和规格必须符合设计要求和施工规范规定,外观尺
13、寸正确,砖面平整无弯曲凹凸,无缺棱、无掉角、裂纹等。砖的内部组织应结实,不带石灰等爆裂性矿物杂质。欠火砖(色浅、敲击声哑)、酥砖及严重变形的砖均应作废品处理。(2)、砂:宜采用中砂,不得含有草根等杂物。配制水泥砂浆或水泥混合砂浆的砂的含泥量不应大于10%。(3)、水泥:品种标号应根据砌体部位及所处环境选择,一般宜采用普通硅酸盐水泥或矿渣硅酸盐水泥。应有出厂合格证明和试验报告方可使用,不同品种的水泥不得混合使用。(4)、石灰膏:熟化时间不少于7天,过筛后最大粒径不大于2。严禁使用脱水硬化或有杂质的石灰膏。(5)、水:应采用不含有害物质的洁净水。2)、条件(1)、砌体施工前进行主体结构验收,对轴线
14、和标高进行校对,均符合设计要求,并做好原始记录。(2)、砌筑砂浆应根据设计要求和现场材料实际情况通过试验,确定配合比。(3)、选择施工机械,包括垂直运输、水平运输、墙体砌筑等中小型机械。选择机械时应根据现场的施工情况和设备条件,选择具有一定起吊能力和适当服务半径的设备,尽量减少人工搬运的繁重体力劳动,充分发挥机械效率,加快施工速度。(4)、编制砌块分配供应和严格按照计划组织砌体供应。(5)、现场的砌块必须按照施工总平面布置图规定的位置堆放。(6)、砌筑前根据设计图纸要求,做好测量放线工作,打好标高线或立好皮数杆、轴线。2、施工操作工艺 (1)、砖墙砌筑前应先在基层上根据弹好的位置线进行排砖。
15、(2)、砌筑时,应根据墙体类别和部位选砖。 (3)、砌筑时先盘角,每砍不得超过五层,随盘随吊线,使砖的层数。灰缝厚度与皮数杆相符。 (4)、砌一砖半厚及其以上的墙应两面挂线,一砖半厚以下的墙可单面挂线。线长时,中间应设支线点,拉紧线后,应穿线看平,使水平缝均匀一致,平直通顺,砌一砖混水墙时宜采用外手挂线,可以照顾砖墙两面平整。 ( 5)、砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法或采用铺浆法(包括挤浆法和靠浆法)。砖要砌得横平竖直,灰浆饱满,做到“上根线,下根棱,左右相邻要对平”。每砌五皮左右要用靠民检查墙面垂直度和平整度,随时纠正偏差,严禁事后凿墙。 (6)、砌筑砂浆应随搅拌随使用,水泥砂浆应在3h 内用完;水泥混合砂浆应在4h 内用完,不得用过夜砂浆。混水墙随砌随将舌头灰刮尽。水平和坚向灰缝厚度不小于8mm。,不大于12mm,一般为10mm。 3、砖墙砌筑要点:(1)、砌筑前,先根据砖墙位置在地坪或楼面弹出墙身轴线及边线的墨线,开始砌筑时先要进行摆砖,排出灰缝宽度。摆砖时应注意门窗位置、砖垛等对灰缝的影响,同时要考虑
