《陕西某隧道洞身开挖首件工程施工总结.doc》由会员分享,可在线阅读,更多相关《陕西某隧道洞身开挖首件工程施工总结.doc(12页珍藏版)》请在第壹文秘上搜索。

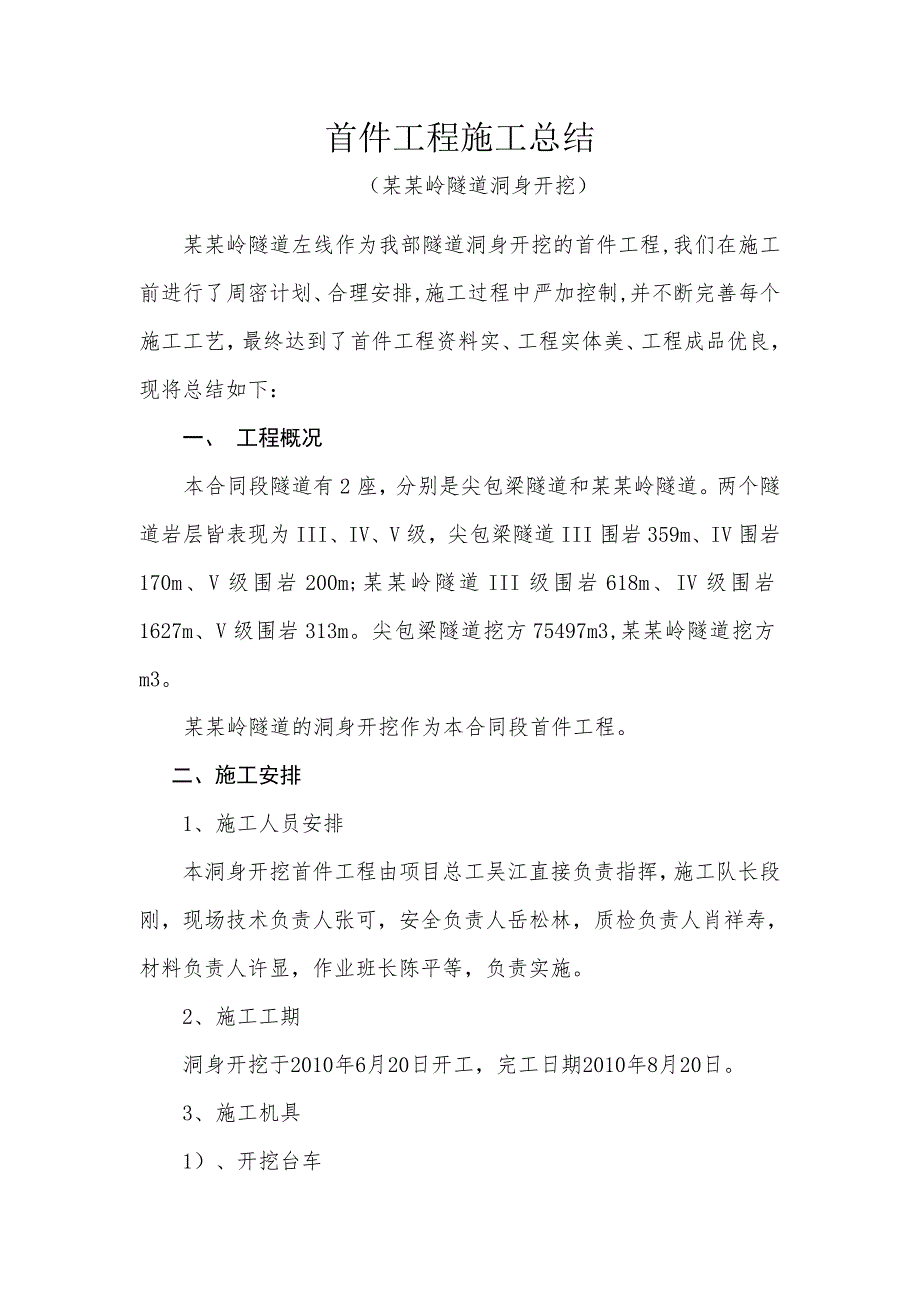

1、首件工程施工总结(某某岭隧道洞身开挖)某某岭隧道左线作为我部隧道洞身开挖的首件工程,我们在施工前进行了周密计划、合理安排,施工过程中严加控制,并不断完善每个施工工艺,最终达到了首件工程资料实、工程实体美、工程成品优良,现将总结如下:一、 工程概况 本合同段隧道有2座,分别是尖包梁隧道和某某岭隧道。两个隧道岩层皆表现为III、IV、V级,尖包梁隧道III围岩359m、IV围岩170m、V级围岩200m;某某岭隧道III级围岩618m、IV级围岩1627m、V级围岩313m。尖包梁隧道挖方75497m3,某某岭隧道挖方m3。某某岭隧道的洞身开挖作为本合同段首件工程。二、施工安排1、施工人员安排本洞

2、身开挖首件工程由项目总工吴江直接负责指挥,施工队长段刚,现场技术负责人张可,安全负责人岳松林,质检负责人肖祥寿,材料负责人许显,作业班长陈平等,负责实施。2、施工工期洞身开挖于2010年6月20日开工,完工日期2010年8月20日。3、施工机具 1)、开挖台车2)、YT-28气腿式风动凿岩机3)、钻杆4)、挖掘机5)、装载机6)、照明灯、对讲机等四、洞身开挖施工工艺隧道开挖应根据采用的施工方法、施工机械,合理选择开挖方法和步骤,确定合理循环进尺及施工速度,保持各工序相互协调,确保施工安全和工程质量满足施工进度要求。1、隧道超欠挖的规定根据铁路隧道工程施工质量检验验收标准的规定,结合本合同段隧道

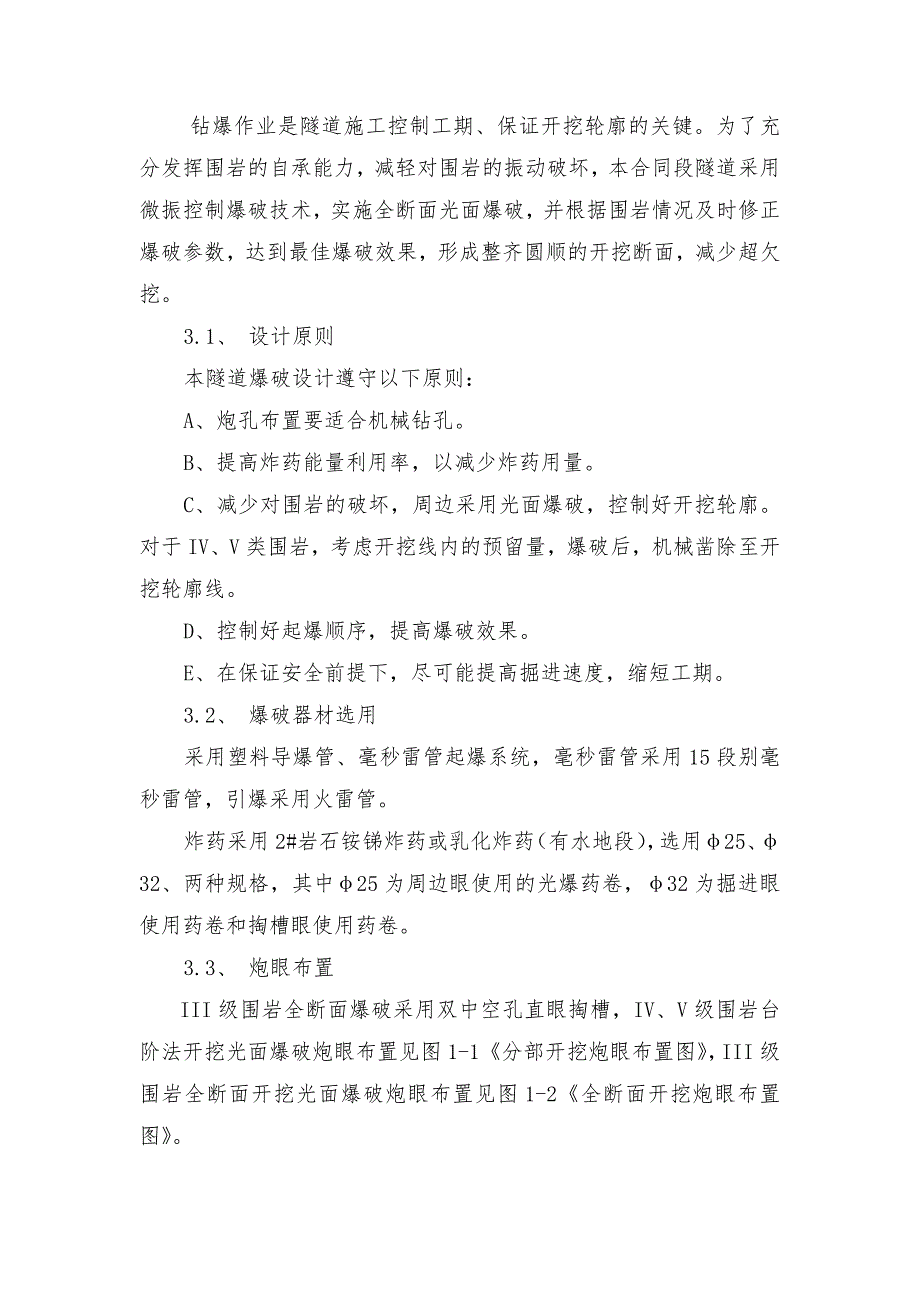

3、地质情况,隧道允许超欠挖值应符合表1-1的规定。表1-1 隧道允许超欠挖值(cm) 项次检查项目允许偏差检查频率、方法1拱部超挖(mm)级围岩平均100,最大150每20m,用尺量1个断面测点间距小于1米级平均150,最大2502宽度(mm)每侧+100,-0每20m,用尺量,每侧一处全宽+200,-03边墙、仰拱、隧底超挖(mm)平均100,最大250每20m用水准仪沿中线检查1处2、钻爆开挖隧道开挖应根据工程地质条件、开挖断面、开挖方法、掘进循环进尺、钻眼机具和爆炸材料等进行钻爆设计,钻爆设计应根据爆破效果调整爆破参数。3、钻爆设计钻爆作业是隧道施工控制工期、保证开挖轮廓的关键。为了充分发
4、挥围岩的自承能力,减轻对围岩的振动破坏,本合同段隧道采用微振控制爆破技术,实施全断面光面爆破,并根据围岩情况及时修正爆破参数,达到最佳爆破效果,形成整齐圆顺的开挖断面,减少超欠挖。3.1、 设计原则本隧道爆破设计遵守以下原则:A、炮孔布置要适合机械钻孔。B、提高炸药能量利用率,以减少炸药用量。C、减少对围岩的破坏,周边采用光面爆破,控制好开挖轮廓。对于IV、V类围岩,考虑开挖线内的预留量,爆破后,机械凿除至开挖轮廓线。D、控制好起爆顺序,提高爆破效果。E、在保证安全前提下,尽可能提高掘进速度,缩短工期。3.2、 爆破器材选用采用塑料导爆管、毫秒雷管起爆系统,毫秒雷管采用15段别毫秒雷管,引爆采
5、用火雷管。炸药采用2#岩石铵锑炸药或乳化炸药(有水地段),选用25、32、两种规格,其中25为周边眼使用的光爆药卷,32为掘进眼使用药卷和掏槽眼使用药卷。3.3、 炮眼布置III级围岩全断面爆破采用双中空孔直眼掏槽,IV、V级围岩台阶法开挖光面爆破炮眼布置见图1-1分部开挖炮眼布置图,III级围岩全断面开挖光面爆破炮眼布置见图1-2全断面开挖炮眼布置图。3.4、爆破参数为减轻爆破时对围岩的扰动,周边眼采用25小直径光爆药卷,并采用导爆索串装药结构,孔口堵塞长度不小于40cm。III级围岩周边眼间距E=65cm,最小抵抗线W=80cm,相对距离E/W=0.80,周边眼装药集中度0.30kg/m。
6、IV、V级围岩周边间距E=45cm,最小抵抗线W=56cm,相对距离E/W=0.80,周边眼装药集中度0.30kg/m。爆破参数分别见下参数表。钻爆作业时, 根据地质条件及时修正爆破参数, 以期达到最佳爆破效果。级围岩全断面光面爆破炮眼药量分配表III级围岩钻爆炸药分配表 表1-2起爆顺序雷管段别炮眼名称炮眼个数孔深(m)装药(kg)备注装药系数单孔药量装药量中空眼12.72号岩石硝铵炸药11掏槽眼42.70.882.028.0823扩槽眼42.70.851.967.8434辅助眼62.50.751.589.4845辅助眼192.50.751.5830.0256辅助眼172.50.751.58
7、26.8667辅助眼192.50.751.5830.0278辅助眼232.50.751.5836.3489周边眼562.50.250.5329.68合 计149178.32III级围岩全断面开挖爆破参数表 表1-3项 目爆 破 参 数周边眼间距E(cm)65周边眼抵抗线W(cm)80相对距E/W0.8装药集中度(kg/m)0.25堵塞长度(cm)40装药结构(周边眼)间隔装药起爆方式非电起爆IV、V级围岩钻爆炸药分配表 表1-4起爆顺序雷管段别炮眼名称炮眼个数孔深(m)装药(kg)备注装药系数单孔药量装药量中空眼11.52号岩石硝铵炸药,遇水变为乳化防水炸药。11掏槽眼41.50.800.88
8、3.5223扩槽眼41.50.750.833.3234辅助眼41.30.650.592.3645辅助眼81.30.650.594.7256辅助眼131.30.650.597.6767辅助眼171.30.650.5910.0378辅助眼191.30.650.5911.2189辅助眼211.30.650.5912.39912周边眼391.30.200.187.021013内圈眼131.30.600.547.0211周边眼391.30.200.187.0222辅助眼111.30.650.596.4933辅助眼111.30.650.596.4944辅助眼111.30.650.596.4955辅助眼81
9、.30.650.594.7266辅助眼61.30.650.593.54合 计221104.01 IV、V级围岩台阶法开挖爆破参数表 表1-5项 目爆 破 参 数周边眼间距E(cm)45周边眼抵抗线W(cm)60相对距E/W0.8装药集中度(kg/m3)0.2堵塞长度(cm)40图1-1 分部开挖炮眼布置图类围岩的钻爆根据类围岩围钻爆设计再进行爆破参数的修正。图1-2全断面开挖炮眼布置图 3.5、 钻爆作业采用钻孔台架配YTP-28手持式风动凿岩机钻孔,人工装药起爆。钻爆作业按照爆破设计进行钻眼、装药、接线和引爆。如围岩出现变化需要变更爆破设计时,由主管工程师确定。炮孔的装药、堵塞和引爆线路的连
10、接,均由考核合格的爆炮工负责。 测量测量是控制开挖轮廓精确度的关键。每循环都由测量技术人员在掌子面标出开挖轮廓和炮孔位置。 定位开眼采用钻孔台车钻眼时,台车与隧道走线保持平行,台车就位后按炮眼布置图正确钻孔。对于掏槽眼和周边眼的钻眼精度要求比其它眼要高,开眼误差要控制在35cm以内。 钻孔钻工要熟悉炮眼布置图,要能熟练地操纵凿岩机械,特别是钻周边眼,一定要丰富经验。钻孔时严格按照炮孔布置图正确对孔,以确保爆破质量。周边孔外插角12,炮孔相互平行,周边孔在断面轮廓线上开孔(在IV、V级围岩地段,周边孔在断面轮廓线内510cm处开孔),周边孔对孔误差环向不大于5cm。掏槽孔对孔误差不大于3cm,其
11、它炮孔开眼误差不大于10cm。在钻眼过程中,应根据岩孔位置及掌子面岩石的凹凸程度调整炮眼程度,以保证炮眼底在同一平面上。 装药钻完孔后,用高压风吹孔,经检查合格后装药。装药分片分组负责,自上而下严格按爆破设计规定的装药量、雷管段号“对号入座”。爆破网路连接、检查及起爆,按照爆破设计要求和GB6722-86爆破安全规程执行。 堵塞所有装药的炮眼均堵塞炮泥,堵塞长度不小于40cm。 瞎炮处理发现瞎炮,应首先查明原因,如果是孔外的导爆管损坏引起的瞎炮,则切去损坏部分重新连接导爆管即可,但此时的接头应尽量靠近炮眼,如因孔内导爆管损坏或其本身存在问题造成瞎炮,则应参照爆破安全规程有关条款处理。3.6、光
12、面爆破施工工艺流程光面爆破施工工艺流程见下图1-3:图1-3 光面爆破工艺流程图放样布眼定位开眼钻 孔清 孔联结起爆网络起 爆洒水降尘埃瞎炮处理爆破效果检查通 风3.7、超欠挖控制钻爆法开挖是否经济、高效,关键是控制好超欠挖,钻爆施工中将采取如下措施: 根据不同地质情况,选择合理的钻爆参数,选配多种爆破器材,完善爆破工艺,提高爆破效果。对于IV、V级围岩,考虑开挖线内的预留量,爆破后机械凿到设计开挖轮廓线。实践证明此法对于光面爆破十分有效,可起到事半功倍的效果。 提高画线、钻眼精度,尤其是周边眼的精度,是直接影响超欠挖的主要因素,因此要认真测画中线高程,准确画出开挖轮廓线。 提高装药质量,杜绝
13、随意性, 防止雷管混装。 断面轮廓检查及信息反馈:了解开挖后断面各点的超欠挖情况,分析超欠挖原因,及时更改爆破设计,减少误差,配专职测量工检查开挖断面,超挖量(平均线性超挖)应控制规定的范围以内。 建立严格的施工管理:在解决好超欠挖技术问题的同时,必须有一套严格的施工管理制度来保证技术的实施,为此,从进洞前,制定严格的奖罚制度,用经济杠杆来调动施工人员的积极性,造成人人关心超欠挖,人人为控制超挖去努力。三、爆破中注意的问题钻孔作业要做到“七快”,即:拉风水管快、安钻快、开钻快、换钻杆快、移动钻杆快、交换位置快、排除故障快;“四勤”,即:保养钻机勤、维修风水电路勤、检查钻孔质量勤、检查险情勤;“四不钻”,即:不钻残孔、不钻石缝、不钻软夹层、不钻破碎层,只有这样才能有效地提高钻孔质量和速度。四、主要问题处理及施工方法改进1、光爆效果差,超欠挖严重原因:周边眼位置不准确,外差角偏大或不一致,爆破工责任心不强,未按照钻爆设计的装药结构、装药量和雷管的段数进行装药。处理方法及方法改进:1)、周边眼定位要准确,炮眼应平直、平行,炮眼间距
