《青岛某商住项目楼地面施工方案.doc》由会员分享,可在线阅读,更多相关《青岛某商住项目楼地面施工方案.doc(8页珍藏版)》请在第壹文秘上搜索。

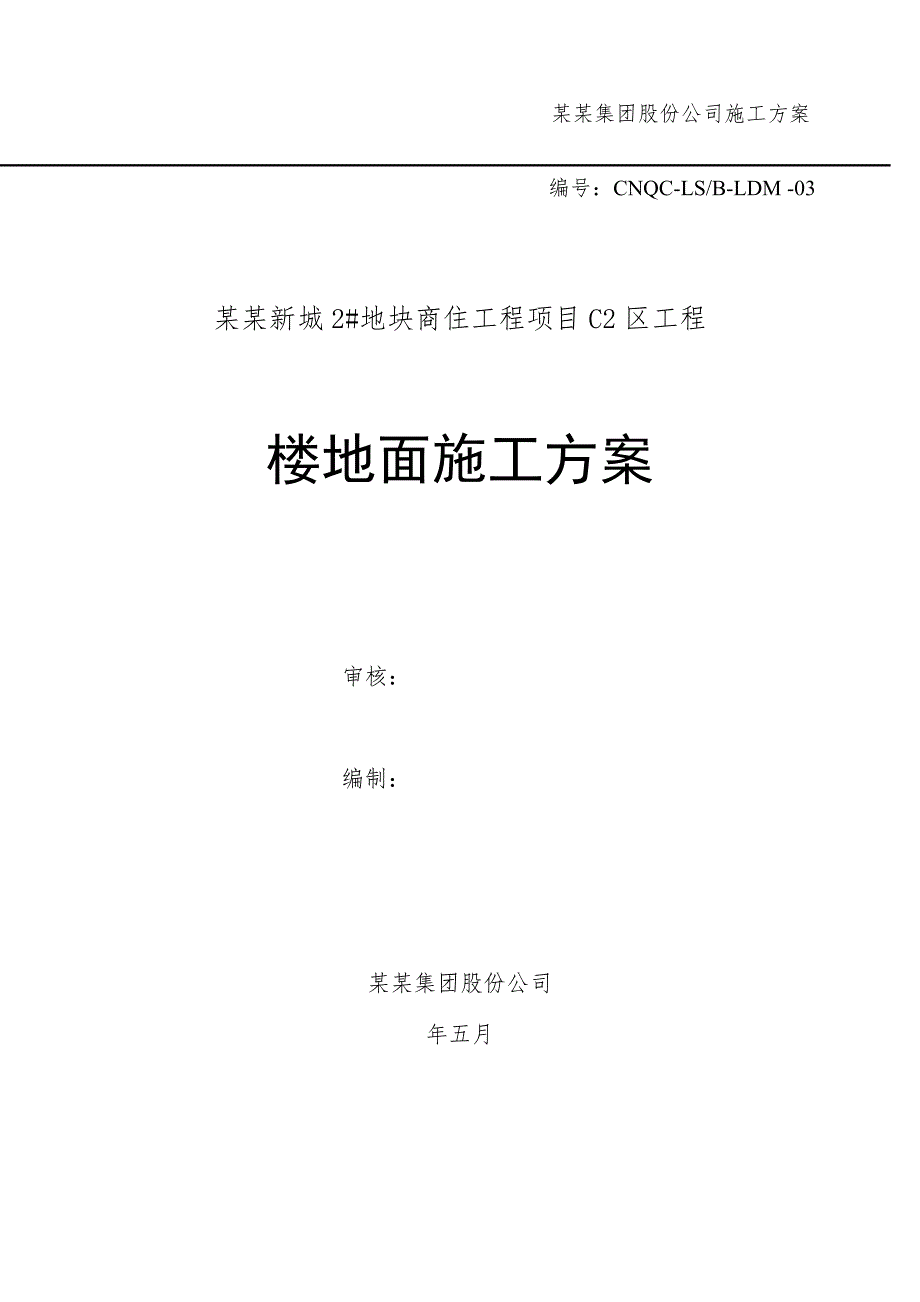

1、某某集团股份公司施工方案编号:CNQC-LS/B-LDM -03某某新城2#地块商住工程项目C2区工程楼地面施工方案 审核: 编制: 某某集团股份公司年五月目 次程概况2计概况22.1 设计做法表2工准备43.1 技术准备43.2 施工机具准备43.3 施工现场准备54 主要工序施工方法54.1 施工方法55 质量要求65.1 主控项目65.2 一般项目66 成品保护77 安全文明施工78 编制依据81 工程概况某某新城2#地块商住工程项目C2区,位于青岛市高新区岙东路以西、中32号线以东、新业路以北。工程于2014年11月27日开工,计划于2015年11月28日竣工。本工程包含联排别墅27#
2、、28#、33#、34#楼,叠拼别墅35#38#楼(含地下车库)及地上独立垃圾站,总建筑面积21828.34,总造价.24元。工程由青岛某某地产有限公司投资建设,青岛志海工程设计咨询有限公司设计,青岛泰鼎工程管理有限公司监理,某某集团股份公司承建施工。2 设计概况2.1设计做法表部位做法名称建筑做法备注叠拼地下室活动室、健身房联排地下室工人房、家庭酒吧、储物间细石混凝土地面1.预留20厚装修面层,住户自理2.50厚C20细石砼随打随抹平(上配3200双向钢筋)中间配加热管,加热管上皮最薄处不小于25厚,沿外墙内侧贴2050高挤塑聚苯板保温层,高与填充层上皮平3.0.2厚真空镀铝聚酯薄膜4.20
3、厚B1级挤塑聚苯板保温层5.60厚C15混凝土垫层6.素土夯实,压实系数不低于0.9,找坡0.51%7.现浇钢筋砼楼板联排地下室采光井细石混凝土地面1.50厚C25耐磨混凝土随打随抹(4200双向钢筋抗裂,根据柱网切缝,缝宽3mm)2.60厚C15混凝土垫层3.素土夯实,压实系数不低于0.9,找坡0.51%4.现浇钢筋砼楼板1.低于室内20mm联排地下室卫生间、洗衣房水泥地面1.810厚地面砖,砖背面刮水泥浆,白水泥擦缝2.30厚1:3干硬性水泥砂浆结合层向地漏找坡1% (以上用户自理)3.20厚1:2.5水泥砂浆保护层找平拉毛4.1.5厚聚氨酯防水涂料,四周上翻高出标准楼面250,门口处外伸
4、500,宽度门口两侧各增加2005.最薄处30厚C20细石混凝土随打随抹平,向地漏1%找坡6.20厚B1级挤塑聚苯乙烯泡沫板7.60厚C15混凝土垫层8.素土夯实,压实系数不低于0.9,找坡0.51%9.现浇钢筋砼楼板2.完成面低于居室15mm联排、叠拼卧室、客厅、餐厅细石混凝土楼面1.预留20厚装修面层,住户自理2.50厚C20细石砼随打随抹平(上配3200双向钢筋)中间配加热管,加热管上皮最薄处不小于25厚,沿外墙内侧贴2050高挤塑聚苯板保温层,高与填充层上皮平3.0.2厚真空镀铝聚酯薄膜4.20厚B1级挤塑聚苯板保温层,钢筋砼板清扫干净后再铺保温层5.现浇钢筋砼楼板,随打随抹平1降板9
5、0厚2降板大于90部分,用挤塑聚苯板保温层补齐联排、叠拼厨房细石混凝土楼面1.810厚地面砖,砖背面刮水泥浆,白水泥擦缝2.30厚1:3干硬性水泥砂浆结合层向地漏找坡1%(以上用户自理)3.20厚1:2.5水泥砂浆保护层找平拉毛4.2.0厚JS-1防水涂料,四周沿墙上翻2505.50厚C20细石砼随打随抹平(上配3200双向钢筋)中间配加热管,加热管上皮最薄处不小于25厚,沿外墙内侧贴2050高挤塑聚苯板保温层,高与填充层上皮平6.0.2厚真空镀铝聚酯薄膜7.20厚B1级挤塑聚苯板保温层,钢筋砼板清扫干净后再铺保温层8.现浇钢筋砼楼板,随打随抹平1.降板150厚2.降板大于150部分,用挤塑聚
6、苯板保温层补齐3.完成面低于居室15联排阳台水泥混凝土楼面1.810厚地面砖,砖背面刮水泥浆,白水泥擦缝2.30厚1:3干硬性水泥砂浆结合层向地漏找坡1%(以上用户自理)3.20厚1:2.5水泥砂浆保护层找平拉毛4.1.5厚聚氨酯防水涂料,四周上翻高出标准楼面250,门口处外伸500,宽度门口两侧各增加2005.最薄处30厚C20细石混凝土随打随抹平,向地漏1%找坡6.20厚B1级挤塑聚苯乙烯泡沫板7.现浇钢筋砼楼板,随打随抹平1.降板150厚2.降板大于150部分,用挤塑聚苯板保温层补齐3.完成面低于居室15联排入户平台石材楼面1.30厚石材,砖背面刮水泥浆,白水泥擦缝2.30厚1:3干硬性
7、水泥砂浆结合层3.塑料布一道4.3厚SBS改性沥青防水卷材5.20厚1:3水泥砂浆找平层6.20厚B1级挤塑聚苯板保温层7.1.5厚聚氨酯防水涂膜8.20厚1:3水泥砂浆找平层9.现浇钢筋砼楼板,随打随抹平1.完成面低于居室152.降板6103 施工准备3.1 技术准备3.1.1 熟悉图纸及相关技术性条件,了解设计意图及做法,并负责向施工班组进行技术、质量、安全及文明施工等全方位的交底。3.1.2 施工前应编制施工方案和技术交底,同时实行样板领路制,经建设和监理单位认可后方可进行大面积施工。 3.2 施工机具准备3.2.1 砂浆搅拌机必须经过试运转合格后方可使用,并在现场悬挂操作指示牌,由专人
8、负责;防护棚搭设符合要求。3.2.2 物料提升机须经相关部门验收合格,安装及使用资料备案后方可使用。3.2.3磅秤、平锹、拍板、铁滚筒、小铁锤、錾子、钢丝刷、毛刷、大桶、小桶、胶皮水管、木抹子、铁抹子、2m木杠、墨斗、直尺、切割机、胶皮锤、灰铲、直角尺等工具配备齐全。 3.3 施工现场准备3.3.1室内墙面已弹好建筑1000水平线。3.3.2穿过楼板的立管已安装完毕,管洞堵塞密实。埋在地面的电管已做完隐检手续。3.3.3沿地面敷设需进行试压的管沟已按图纸预留到位,模板支设方正。 4 主要施工工序施工方法 4.1 施工方法4.1.1清理基层 楼地面清理,先将楼面上的灰尘清扫干净,然后用铁撬棍或錾
9、子剔掉灰砂层,基层清理完成后才进行下一道工序。4.1.2水泥砂浆找平层 1找平层施工前,基层浇水湿润。2水泥砂浆拌合要均匀,搅拌时间不应小于2min。3施工时,随铺随拍实,并应在水泥初凝前用木抹搓平压实。4面层压光用铁抹子分三遍完成,并逐遍加大用力压光。5面层抹压完24h后进行浇水养护,每天不少于2次,养护时间一般不少于7d。4.1.3聚氨酯防水涂料施工 1卫生间的防水基层必须清理干净,墙体与地面交接部位多余砂浆、管道周边清理干净,地漏已按设计要求坡度、安装高度已安装完毕;地漏的周围,应做成略低地面的洼坑,一般在5mm。2凡遇到阴阳角处,要抹成半径小于10mm的小圆弧;墙体立面与地面处的阴角在
10、做八字角的过程中,八字角的圆弧不得过大,以免墙面砖粘贴时,影响墙面的垂直度或下道工序墙面面砖施工时对防水造成破坏。3穿过楼面或墙面的管道。套管、地漏等,必须安装牢固,收头圆滑,下水管转角墙的坡度及其与立墙之间的距离,应按要求施工。4基层应基本干燥方可进行涂膜防水层的施工。施工时要把基层表面的尘土杂物清扫干净。5涂料的配比必须严格掌握,涂料配好后应在规定时间内用完。6涂膜应分两遍分涂完成,涂布时要求厚薄均匀一致,后涂涂层必须待前层干燥后进行,第二层的涂刷方向应与第一层相垂直。同层涂膜的先后搭楂应50。防水涂膜的厚度为1.5mm。7涂刷程序为先做转角,贯通墙管等薄弱部位的附加层,硬化后再进行大面积
11、涂刷。附加层再做基层涂层前一天完成。阴阳角,穿墙管道、根部排水口等处,一布二涂法贴附加层。8门洞口处防水材料铺涂应向外延500mm宽。9当聚氨酯涂膜防水层完全固化和通过蓄水试验并检查验收合格后,方可进行下道工序。4.1.4细石混凝土施工1细石砼选用商砼,根据施工进度每天上报商砼方量和型号计划,现场材料垂直运输用物料提升机及手推车运输。2材料运输至指定施工面时,严禁手推车直接在保温板或地暖管上行使,砼由人工运至指定地点,根据建筑1000线地面做法控制砼面层标高,随打随抹平,同时根据设计要求,需要铺设钢筋网片的按图纸施工。3面层抹压完24h后进行浇水养护,每天不少于2次,养护时间一般不少于7d。4
12、.1.5地暖加热管施工1地面下每个盘管环路为一根管,中间不允许有接头,盘管弯曲部分不得出现硬折弯现象,弯曲半径不得小于外径的8倍,最大不大于外径的11倍,加热管沿墙布置时,离墙的距离宜为150mm。2管道系统安装间断或完毕的敞口处,应随时封堵。3采用固定卡将加热管直接固定于设有复合面层的绝热板上,加热管弯头两端宜设固定卡,固定卡间距直管段宜为0.50.7m,弯曲管段宜为0.20.3m。4分集水器附近及其它局部加热管排列间距小于100mm部位,加热管外套聚氯乙烯波纹套管隔热,连接分集水器加热管出地面部分设黑色柔性塑料套管。5加热管穿越填充层内的伸缩缝时设长度不小于200mm的聚氯乙烯波纹套管,从
13、热力管井至各户分集水器的入户管,外套聚氯乙烯波纹套管隔热。5质量要求5.1主控项目5.1.1水泥砂浆采用预拌成品砂浆,细石混凝土采用商品砼。5.2一般项目5.2.1面层表面不应有裂纹、脱皮、麻面、起砂等缺陷。5.2.2面层表面的坡度符合设计要求,不能有泛水和积水现象。5.2.3地面允许偏差表如下:地面允许偏差和检验方法序号地面类型项目允许偏差(mm)检查方法1磨光大理石板表面平整度3用2米靠尺和楔形塞尺检查2水泥砂浆面层表面平整度43水泥混凝土面层表面平整度54高防静电活动地板表面平整度25.3质量管理措施5.3.1地面施工所用材料符合施工方案、设计图纸要求和规范规定。5.3.2开工之前作好技
14、术交底工作,严格按照设计图纸、施工方案、国家行业标准及相关规范要求进行施工。5.3.3每道工序施工完成,验收合格后才进行下道工序。5.3.4每个楼层混凝土浇筑时均取样做试块。5.3.5施工时安排好施工顺序,混凝土随捣随抹,确保混凝土在初凝前整平混凝土。5.3.6每块施工工作面(房间)混凝土保证连续浇筑,不留施工缝。5.3.7地面的边、角和预埋管、槽周围一定要压平、抹光。5.3.8严格控制混凝土配合比,砂含泥量及混凝土塌落度在12030之间。6成品保护措施6.1混凝土在浇筑过程中要注意保护好预埋沟槽,严禁践踏或破坏。浇筑中如发现沟槽有松动时,就及时处理。6.2管道预留口及线槽出口位置在砼浇筑前,督促机电安装人员将其盖好、封好。6.3楼地面养护期间不准上人,其它工种不得进入操作,在楼地面入口处挂上提示标语牌。6.4养护期过后,进行其它工种操作时,要注意对成品的保护,严禁磕、砸,严禁在地面上直接拌和砂浆。6.5在其它材料运输、装卸、堆放过程中,特别注意保护好混凝土表面层,堆放在混凝土表面层的材料要轻拿轻放,不要碰坏混
