陕西某高层综合办公楼大体积混凝土施工方案(冬季施工).doc

上传人:p** 文档编号:953139 上传时间:2024-05-27 格式:DOC 页数:21 大小:146.67KB
下载 相关 举报
陕西某高层综合办公楼大体积混凝土施工方案(冬季施工).doc_第1页
第1页 / 共21页
陕西某高层综合办公楼大体积混凝土施工方案(冬季施工).doc_第2页
第2页 / 共21页
陕西某高层综合办公楼大体积混凝土施工方案(冬季施工).doc_第3页
第3页 / 共21页
陕西某高层综合办公楼大体积混凝土施工方案(冬季施工).doc_第4页
第4页 / 共21页
陕西某高层综合办公楼大体积混凝土施工方案(冬季施工).doc_第5页
第5页 / 共21页
陕西某高层综合办公楼大体积混凝土施工方案(冬季施工).doc_第6页
第6页 / 共21页
陕西某高层综合办公楼大体积混凝土施工方案(冬季施工).doc_第7页
第7页 / 共21页
陕西某高层综合办公楼大体积混凝土施工方案(冬季施工).doc_第8页
第8页 / 共21页
陕西某高层综合办公楼大体积混凝土施工方案(冬季施工).doc_第9页
第9页 / 共21页
陕西某高层综合办公楼大体积混凝土施工方案(冬季施工).doc_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《陕西某高层综合办公楼大体积混凝土施工方案(冬季施工).doc》由会员分享,可在线阅读,更多相关《陕西某高层综合办公楼大体积混凝土施工方案(冬季施工).doc(21页珍藏版)》请在第壹文秘上搜索。

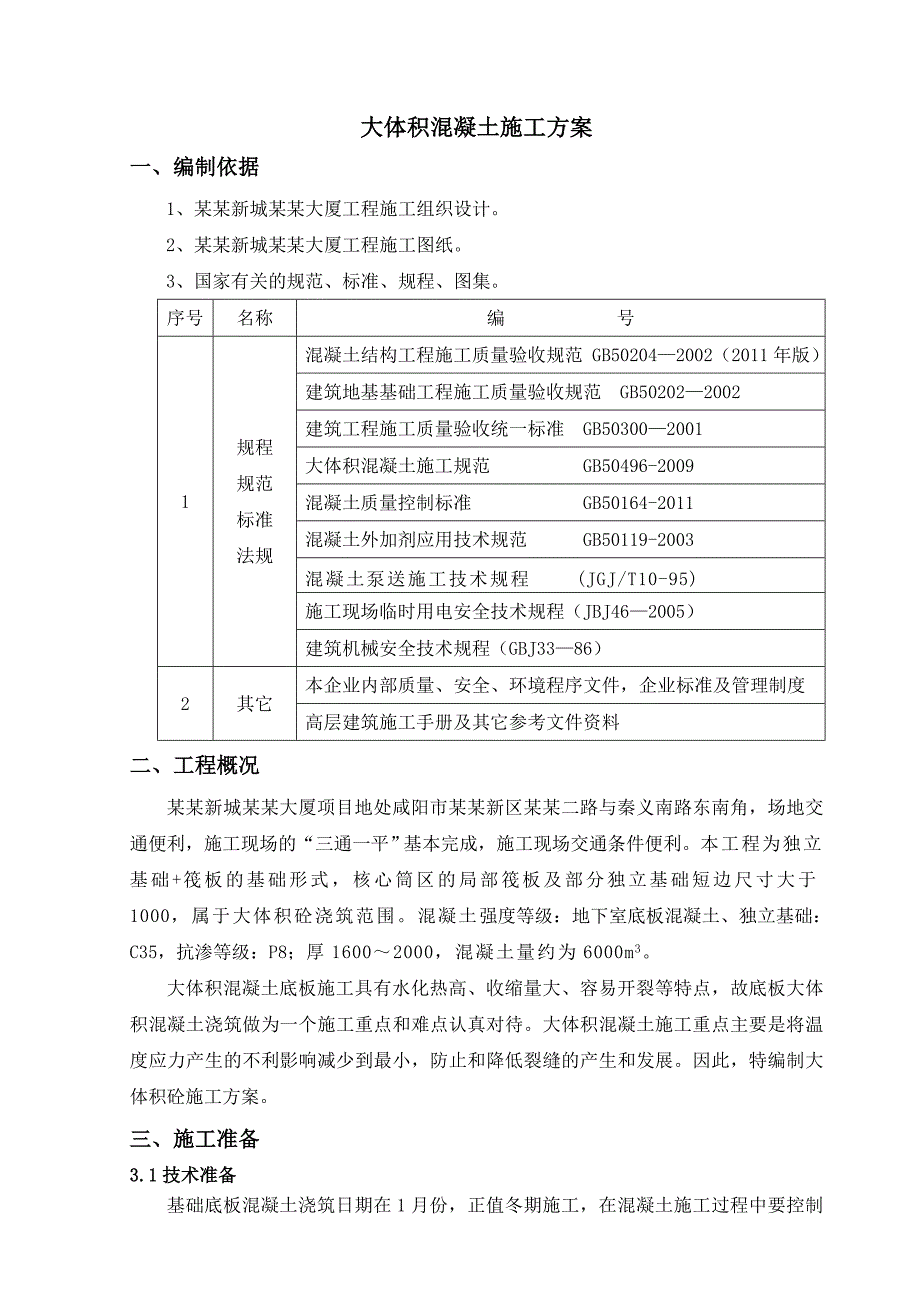

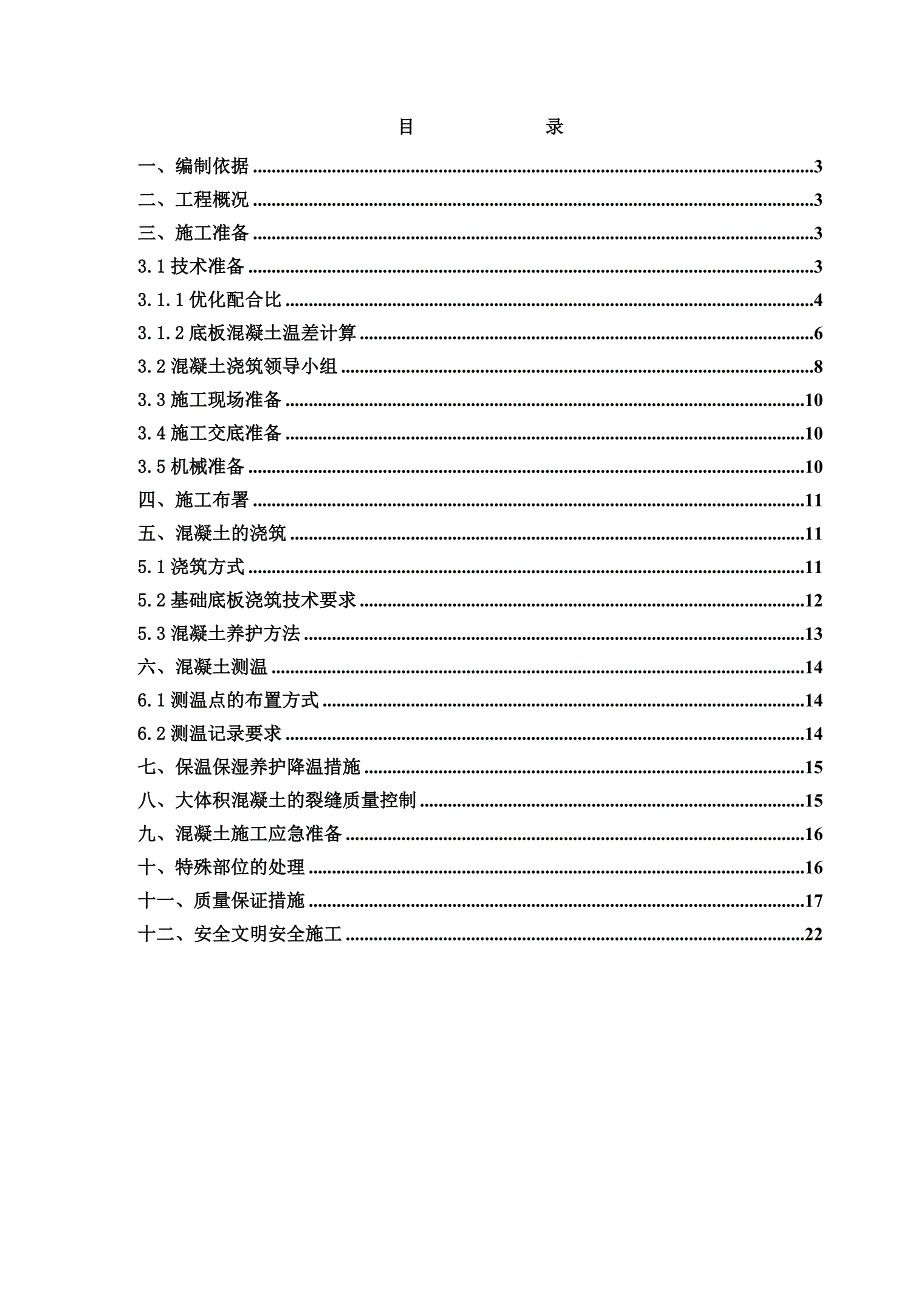

1、某某省某某新区某某新城某某大厦建设项目大体积混凝土施工方案编 制: 审 核: 批 准: 某某建工集团总公司某某大厦项目经理部年十一月目 录一、编制依据3二、工程概况3三、施工准备33.1技术准备33.1.1优化配合比43.1.2底板混凝土温差计算63.2混凝土浇筑领导小组83.3施工现场准备103.4施工交底准备103.5机械准备10四、施工布署11五、混凝土的浇筑115.1浇筑方式115.2基础底板浇筑技术要求125.3混凝土养护方法13六、混凝土测温146.1测温点的布置方式146.2测温记录要求14七、保温保湿养护降温措施15八、大体积混凝土的裂缝质量控制15九、混凝土施工应急准备16十

2、、特殊部位的处理16十一、质量保证措施17十二、安全文明安全施工22大体积混凝土施工方案一、编制依据1、某某新城某某大厦工程施工组织设计。2、某某新城某某大厦工程施工图纸。3、国家有关的规范、标准、规程、图集。 序号名称编 号1规程规范标准法规混凝土结构工程施工质量验收规范 GB502042002(2011年版)建筑地基基础工程施工质量验收规范 GB502022002建筑工程施工质量验收统一标准 GB503002001大体积混凝土施工规范 GB50496-2009混凝土质量控制标准 GB50164-2011混凝土外加剂应用技术规范 GB50119-2003混凝土泵送施工技术规程 (JGJ/T1

3、0-95)施工现场临时用电安全技术规程(JBJ462005)建筑机械安全技术规程(GBJ3386)2其它本企业内部质量、安全、环境程序文件,企业标准及管理制度高层建筑施工手册及其它参考文件资料二、工程概况某某新城某某大厦项目地处咸阳市某某新区某某二路与秦义南路东南角,场地交通便利,施工现场的 “三通一平”基本完成,施工现场交通条件便利。本工程为独立基础+筏板的基础形式,核心筒区的局部筏板及部分独立基础短边尺寸大于1000,属于大体积砼浇筑范围。混凝土强度等级:地下室底板混凝土、独立基础:C35,抗渗等级:P8;厚16002000,混凝土量约为6000m3。大体积混凝土底板施工具有水化热高、收缩

4、量大、容易开裂等特点,故底板大体积混凝土浇筑做为一个施工重点和难点认真对待。大体积混凝土施工重点主要是将温度应力产生的不利影响减少到最小,防止和降低裂缝的产生和发展。因此,特编制大体积砼施工方案。三、施工准备3.1技术准备基础底板混凝土浇筑日期在1月份,正值冬期施工,在混凝土施工过程中要控制混凝土的表面温度,防止混凝土里表温差过大出现温度裂缝。混凝土的中心温度通过两方面的措施进行控制,一是降低混凝土的水化温升,二是提高混凝土入模浇筑温度,以上两条措施分别从混凝土配合比原材料升温这两方面进行技术处理。具体措施有以下几条:1、混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范各有关的规定。2、混

5、凝土的配合比、原材料计量、搅拌、养护和必须符合施工规范的规定。3、砼试块的取样、制作、养护和试验必须符合规范要求,其强度必须达到规范标准。4、对设计不允许有裂缝的结构,严禁出现裂缝5、根据现场实际情况确定采用阶梯式递进分层浇筑方法,首先浇筑集水坑下翻部分及独立基础下翻部分砼,接着浇筑低区筏板区砼,最后整体浇筑高区筏板区砼。6、配合比委托试验室提前试配,掺用外加剂按照图纸设计进行配置。7、砼采用集中搅拌,泵送砼,使用粗骨料,尽量选用粒径大(1-3)级配良好的粗骨料,掺用粉煤灰等掺合料,以改善砼和易性,降低水灰比,以达到减少水泥用量,降低水化热的目的。8、加强砼测温工作,根据温差关系确定采取相应措

6、施。3.1.1优化配合比1、混凝土配合比设计根据设计要求,本工程地下室底板、外墙部位属于二b类环境,混凝土的总碱含量不大于3.0Kg/m,氯离子含量不超过0.15%,水胶比不大于0.50。2、试验室配合比要求为降低水化热,水泥采用低水化热的普通硅酸盐水泥。为了降低混凝土内部温升,在满足混凝土强度、耐久性、抗渗性的条件下,把水泥用量降低,降低水化热,同时掺入一定量粉煤灰,“分解”水化热,改善混凝土和易性。掺入粉煤灰,可保证设计强度不变的情况下,延长混凝土凝结时间,避免施工裂缝出现,掺入粉煤灰可降低混凝土徐变、干缩性和热膨胀系数,提高抗泌水性和抗离析性,混凝土抗渗性能显著增加,对抑制碱集料反映也有

7、效果。大体积混凝土施工所用水泥其3d天的水化热不宜大于240kJ/kg,7d天的水化热不宜大于270kJ/kg。当混凝土有抗渗指标要求时,所用水泥的铝酸三钙含量不宜大于8%;骨料的选择,除应符合国家现行标准普通混凝土用砂、石质量及检验方法标准JGJ 52-2006的有关规定外,尚应符合下列规定: 细骨料宜采用中砂,其细度模数宜大于2.3,含泥量不大于3%; 粗骨料宜选用粒径531.5mm,并连续级配,含泥量不大于1%; 应选用非碱活性的粗骨料;大体积混凝土配合比设计,除应符合现行国家现行标准普通混凝土配合比设计规范JGJ 55-2011外,尚应符合下列规定: 所配制的混凝土拌合物,到浇筑工作面

8、的坍落度不宜低于160mm。 拌和水用量不宜大于175kg/m3。粉煤灰掺量不宜超过胶凝材料用量的40%.砂率宜为3842%。拌合物泌水量宜小于10L/m3。在混凝土制备前,应进行常规配合比试验,并应进行水化热、泌水率、可泵性等对大体积混凝土控制裂缝所需的技术参数的试验;必要时其配合比设计应当通过试泵送。在确定混凝土配合比时,应根据混凝土的绝热温升、温控施工方案的要求等,提出混凝土制备时粗细骨料和拌和用水及入模温度控制的技术措施。3、外加剂、掺和料选用采用高效缓凝减水剂和MPC膨胀剂,调整混凝土凝结时间使其满足施工要求,保证混凝土整体性浇筑,同时加长混凝土内部散热过程,避免温度裂缝。所有掺合料

9、和外加剂等均选用绿色环保型产品,且无污染、无毒害、无氨类等,并经检测合格产品。4、原材料升温冬期浇筑混凝土,宜采用热水拌和、加热骨料等提高混凝土原材料温度的措施,混凝土入模温度不宜低于5。3.1.2底板混凝土温差计算水泥水化热引起的绝热温升与混凝土单位体积中水泥用量和水泥品种有关,并随混凝土的龄期增长按指数关系增长,混凝土内部的最高温度多数发生在浇筑后的3-5天,一般在3-5天接近于最终绝热温升,在计算中取t=3根据底板要求选取计算模型为:坍落度160mm、混凝土入模温度5、大气平均温度-5,其他相关数据依据相应的数表查得。本配合比采用水泥P.042.5水泥,最终水化热380KJ/kg。1、混

10、凝土内部最终绝热温升Th计算公式为Th =(WQ/Cr)(1-e-mt)=(354+530.25)380/(0.962400) 1= 60.57 W水泥用量,含粉煤灰的有效量,折减系数取0.25(kg/m)Q水泥的水化热380KJ/kgCkg.K比热0.96J/(kg.K)r混凝土的容重2400kg/mm与水泥品种、浇注时温度有关的经验系数,取0.295t龄期,d2、混凝土拌和物的浇注温度根据咸阳气候条件,混凝土浇注时大气温度按 -5计算。3、混凝土内部中心实际最高温度()TmaxTmax=Tj+Thx=5.0+60.570.506=35.65Tj混凝土入模温度,取5.0 x 不同底板厚度,不

11、同龄期的降温系数,取0.506(查表根据1.6M的板厚按内插法计算)4、混凝土的表面温度Tb(t)=Tq+4h(H-h)DT(t)/HTq环境温度取-5 DT(t) 混凝土内部与外界气温之差DT(3)=Tmax-Tq=35.65-(-5)=40.65H为底板计算厚度,底板以单面暴露于空气中的平板看待,混凝土基础底板实际厚度按h=1.6m 取值h混凝土结构虚厚度h=kl/bk为计算折减系数,取0.666;混凝土导热系数l=2.33w/mk;b为保温层的传热系数,b=1/(di/li)+1/bq),砼浇筑完后表覆盖一层塑料布养护,di为各种保温层的厚度,l为保温材料的导热系数,l=0.0882,b

12、q为空气层的传热系数,取5.59 w/mk,则b=5.59w/mk 需要采取保温保湿养护 ,表面覆盖塑料薄膜,二层棉毡,每层棉毡厚度6mm,经计算h=kl/b=0.666*2.33/5.59=0.28m则H=h+2h=1.6+2*0.28=2.16m所以:Tb(t)= Tq+4h(H-h)DT(t)/H=(-5)+40.28(2.16-0.28)40.65/2.16=13.355、混凝土结构实体内外温差值混凝土内、表最大温差DT1=35.65-13.35=22.3256、混凝土表面温度与环境温度差值DT2=13.35-(-5)=18.3520符合规范要求。3.1.3大体积混凝土裂缝控制计算由于

13、混凝土的贯穿性或深层裂缝,主要是由温差和收缩引起过大的温度收缩应力所造成的,为此对混凝土温度应力和收缩应力的安全性进行验算,以确保基础底板无危害性裂缝产生,保证底板混凝土的耐久性可满足工程质量要求。1、计算参数的确定混凝土浇筑后3-5天内外温差较大,即此龄期的混凝土温度应力、收缩应力较大,所以龄期T=3d进行计算,其他参数取值同混凝土温控计算的各参数。2温度应力计算=tT/(1-)S(t)Rk混凝土的温度(包括收缩)应力(Mpa)t混凝土龄期T=3时的弹性模量0.745104N/mm2 混凝土的线膨胀系数,取1010-6 T混凝土的最大综合温差,按下式计算T=Tj+2/3T(t)+Ty(t)-

14、TqTj混凝土的浇筑温度为5T(t)混凝土在龄期T=3时水化热绝热温升为35.65Ty(t) 混凝土收缩当量温差;Tq混凝土浇筑时的大气平均温度为-5S(t) 考虑徐变影响的松弛系数,查表得0.57Rk混凝土外约束系数(考虑柱的约束影响,按一般偏上地基计算取Rk =0.70)混凝土的泊松比取0.15t=Eh(1-e-0.09t)=3.15104(1- e-0.093)=0.745104 Mpa其中:Eh为C35混凝土的弹性模量3.15104Mpa Ty(t) =y(1-e-0.01t)M1M2M3M11/=3.2410-4(1-e-0.03)1.11.131.01.21.111.180.760.851.30.861.01(1010-6)=1.385 其中:y混凝土在标准条件下极限收缩值3.2410-4 M1、M2、M3、M11为不同条件下修整系数,查得。T=Tj+2/3T(t)+Ty(t)-Tq=5+2/335.65+1.385-(-5)=35.15则=tT/

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
