中国航天六院机关五期住宅楼冬期施工措施.doc

上传人:p** 文档编号:953269 上传时间:2024-05-27 格式:DOC 页数:7 大小:31.50KB
下载 相关 举报
中国航天六院机关五期住宅楼冬期施工措施.doc_第1页
第1页 / 共7页
中国航天六院机关五期住宅楼冬期施工措施.doc_第2页
第2页 / 共7页
中国航天六院机关五期住宅楼冬期施工措施.doc_第3页
第3页 / 共7页
中国航天六院机关五期住宅楼冬期施工措施.doc_第4页
第4页 / 共7页
中国航天六院机关五期住宅楼冬期施工措施.doc_第5页
第5页 / 共7页
中国航天六院机关五期住宅楼冬期施工措施.doc_第6页
第6页 / 共7页
中国航天六院机关五期住宅楼冬期施工措施.doc_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《中国航天六院机关五期住宅楼冬期施工措施.doc》由会员分享,可在线阅读,更多相关《中国航天六院机关五期住宅楼冬期施工措施.doc(7页珍藏版)》请在第壹文秘上搜索。

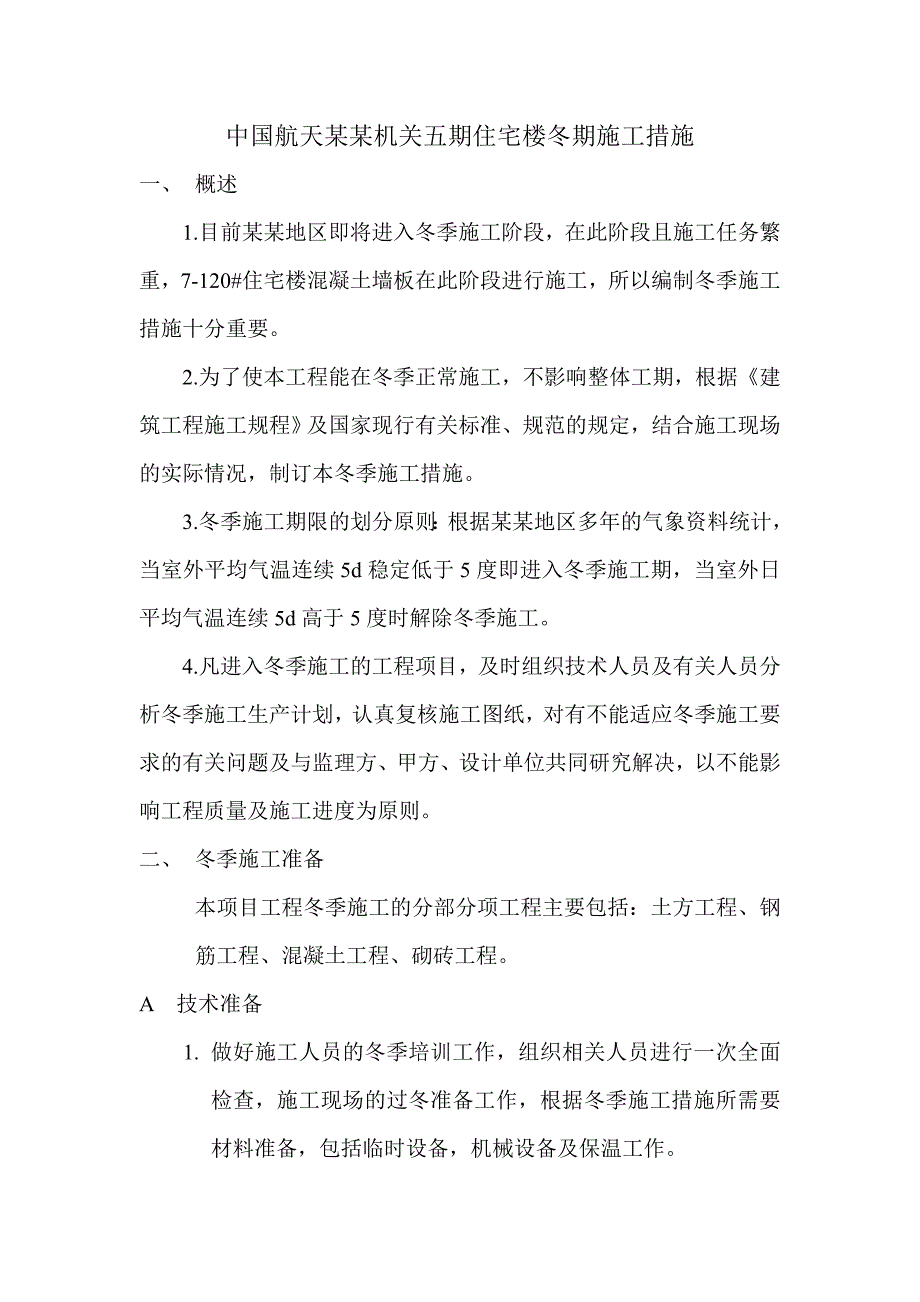

1、中国航天某某机关五期住宅楼冬期施工措施一、 概述1.目前某某地区即将进入冬季施工阶段,在此阶段且施工任务繁重,7-120#住宅楼混凝土墙板在此阶段进行施工,所以编制冬季施工措施十分重要。2.为了使本工程能在冬季正常施工,不影响整体工期,根据建筑工程施工规程及国家现行有关标准、规范的规定,结合施工现场的实际情况,制订本冬季施工措施。3.冬季施工期限的划分原则:根据某某地区多年的气象资料统计,当室外平均气温连续5d稳定低于5度即进入冬季施工期,当室外日平均气温连续5d高于5度时解除冬季施工。4.凡进入冬季施工的工程项目,及时组织技术人员及有关人员分析冬季施工生产计划,认真复核施工图纸,对有不能适应

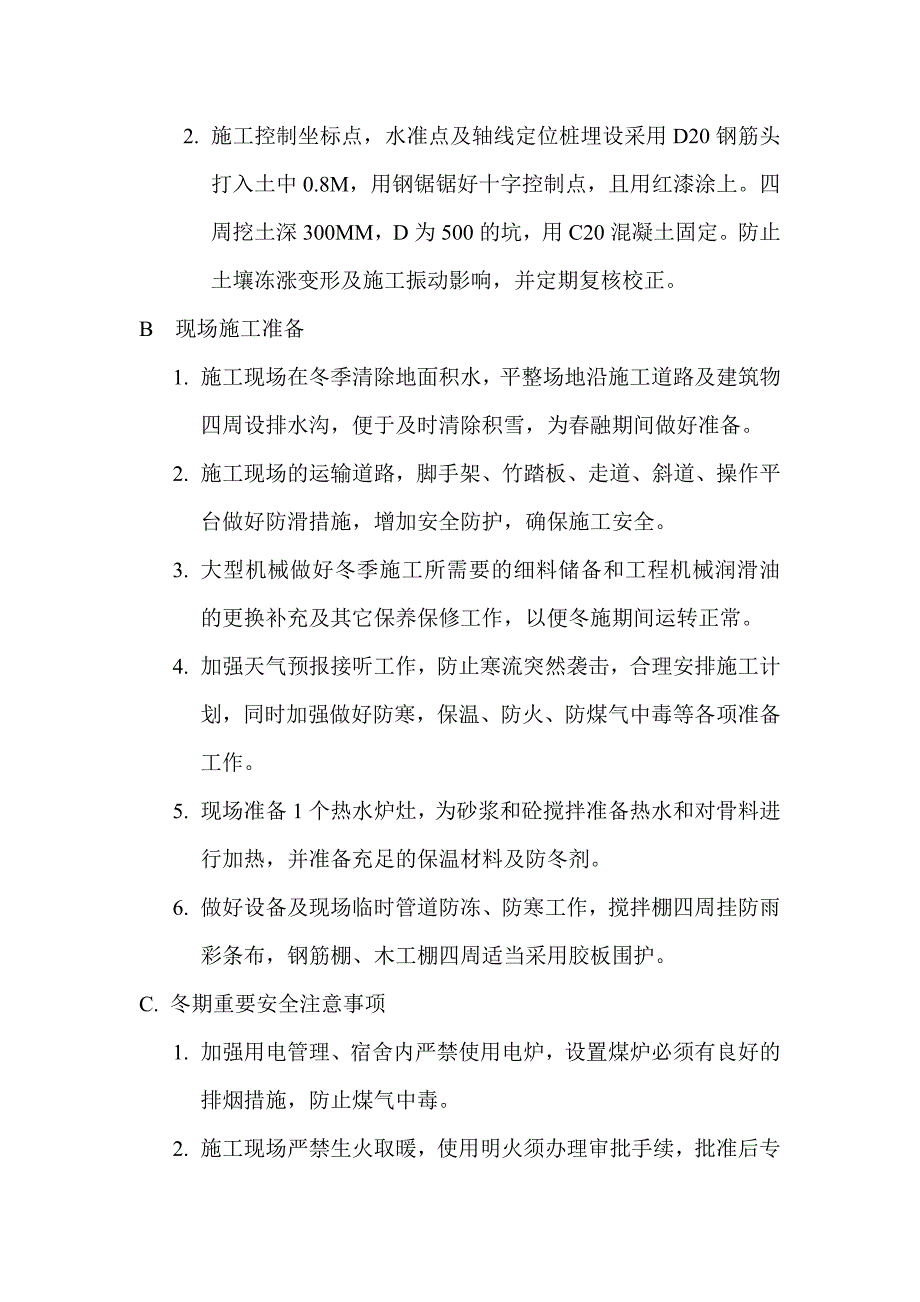

2、冬季施工要求的有关问题及与监理方、甲方、设计单位共同研究解决,以不能影响工程质量及施工进度为原则。二、 冬季施工准备本项目工程冬季施工的分部分项工程主要包括:土方工程、钢筋工程、混凝土工程、砌砖工程。A 技术准备1. 做好施工人员的冬季培训工作,组织相关人员进行一次全面检查,施工现场的过冬准备工作,根据冬季施工措施所需要材料准备,包括临时设备,机械设备及保温工作。2. 施工控制坐标点,水准点及轴线定位桩埋设采用D20钢筋头打入土中0.8M,用钢锯锯好十字控制点,且用红漆涂上。四周挖土深300MM,D为500的坑,用C20混凝土固定。防止土壤冻涨变形及施工振动影响,并定期复核校正。B 现场施工准

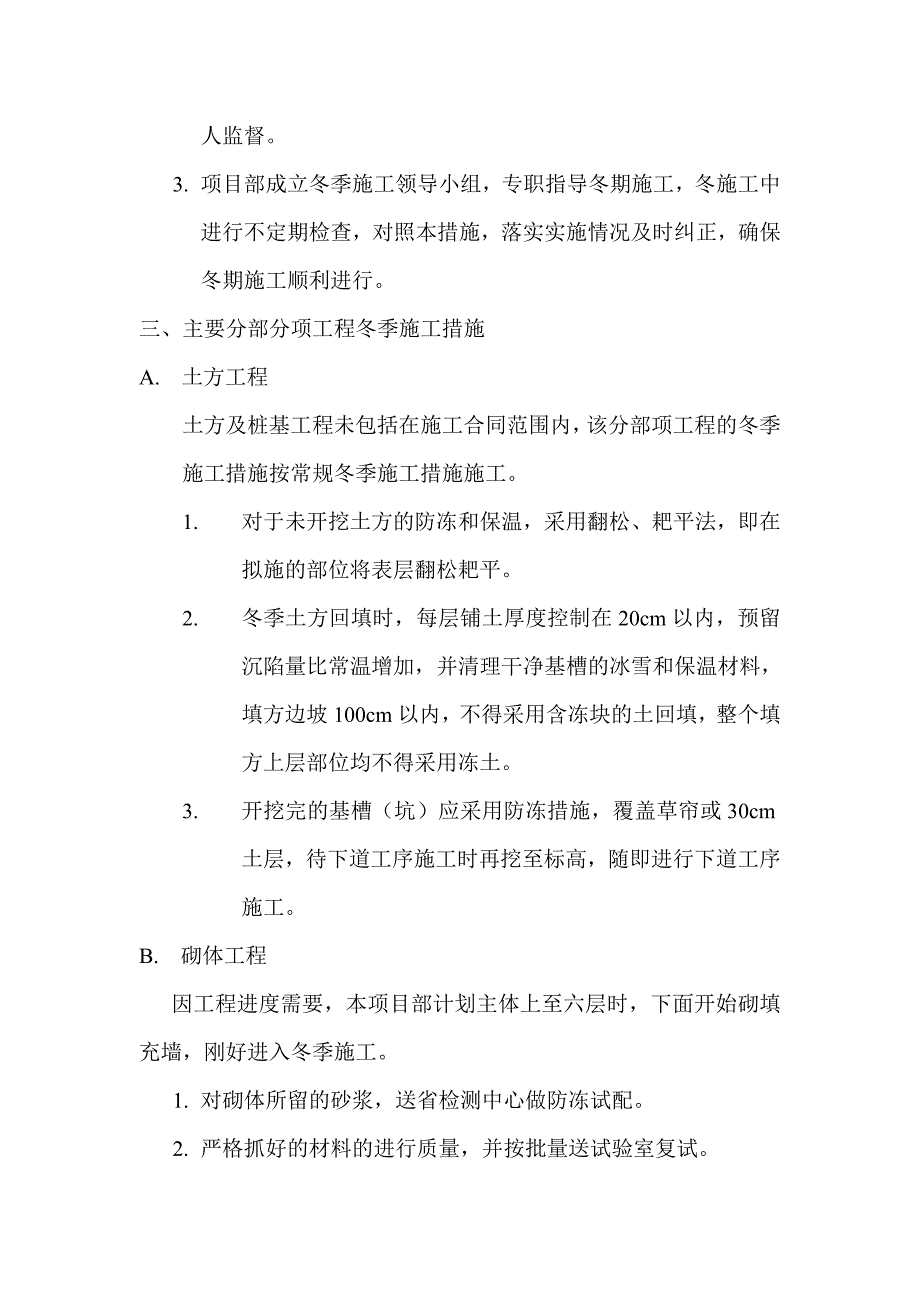

3、备1. 施工现场在冬季清除地面积水,平整场地沿施工道路及建筑物四周设排水沟,便于及时清除积雪,为春融期间做好准备。2. 施工现场的运输道路,脚手架、竹踏板、走道、斜道、操作平台做好防滑措施,增加安全防护,确保施工安全。3. 大型机械做好冬季施工所需要的细料储备和工程机械润滑油的更换补充及其它保养保修工作,以便冬施期间运转正常。4. 加强天气预报接听工作,防止寒流突然袭击,合理安排施工计划,同时加强做好防寒,保温、防火、防煤气中毒等各项准备工作。5. 现场准备1个热水炉灶,为砂浆和砼搅拌准备热水和对骨料进行加热,并准备充足的保温材料及防冬剂。6. 做好设备及现场临时管道防冻、防寒工作,搅拌棚四周

4、挂防雨彩条布,钢筋棚、木工棚四周适当采用胶板围护。C. 冬期重要安全注意事项1. 加强用电管理、宿舍内严禁使用电炉,设置煤炉必须有良好的排烟措施,防止煤气中毒。2. 施工现场严禁生火取暖,使用明火须办理审批手续,批准后专人监督。3. 项目部成立冬季施工领导小组,专职指导冬期施工,冬施工中进行不定期检查,对照本措施,落实实施情况及时纠正,确保冬期施工顺利进行。三、主要分部分项工程冬季施工措施A. 土方工程土方及桩基工程未包括在施工合同范围内,该分部项工程的冬季施工措施按常规冬季施工措施施工。1. 对于未开挖土方的防冻和保温,采用翻松、耙平法,即在拟施的部位将表层翻松耙平。2. 冬季土方回填时,每

5、层铺土厚度控制在20cm以内,预留沉陷量比常温增加,并清理干净基槽的冰雪和保温材料,填方边坡100cm以内,不得采用含冻块的土回填,整个填方上层部位均不得采用冻土。3. 开挖完的基槽(坑)应采用防冻措施,覆盖草帘或30cm土层,待下道工序施工时再挖至标高,随即进行下道工序施工。B. 砌体工程 因工程进度需要,本项目部计划主体上至六层时,下面开始砌填充墙,刚好进入冬季施工。1. 对砌体所留的砂浆,送省检测中心做防冻试配。2. 严格抓好的材料的进行质量,并按批量送试验室复试。3. 加强瓦工冬季施工的责任性,学习掌握好冬季施工要点。4. 砌筑用砂浆,采用热水搅拌,保证砌筑时温度达到5,做到用多少搅拌

6、多少,必须在规定时间内用完。5. 做好砌筑完的砖墙保温工作,使用麻袋覆盖二至三天,待砂浆稍凝后去掉。6. 随时派专人做好砂浆测温工作。C 钢筋工程 1.在负温条件下使用的钢筋,施工时应加强检验在运输和加工过程中防止撞 击和划痕。 2.做好钢筋焊接过程中的保温工作,钢筋的负温焊接优先采用对焊接,并在 保温棚内进行,焊接后冷却的接头避免碰到冰雪。D 混凝土工程 1.做好冬季混凝土所掺外加剂的量,试配工作时及时提出不同施工条件的配合比,本工程使用的外加剂为某某华业生产的防冻泵送剂HB-2000(一级品),防冻剂送省检测中心实验室复试,复试合格后方可使用。 2.混凝土冬季施工优先使用硅酸盐水泥和普通硅

7、酸盐水泥,水灰比应大于0.6。 3.冬季浇注的混凝土其受冻临界强度应符合下列规定: a.普通混凝土采用硅酸盐水泥或普通硅酸盐水泥配制时,应为设计的强度标准值30%,混凝土强度等级为C10时,不得小于5.0N/mm2。 b.掺用防冬剂的混凝土不得小于4.0N/mm2。 4.混凝土原材料的加热、搅拌、运输中应符合冬季施工规程JGJ104的有关规定。本工程采用热水搅拌混凝土。先把搅拌用水在水箱里加热至80, 然后再抽到搅拌机内搅拌,保证混凝土出料时不低于5。 5.混凝土在浇筑前,应清除模板和钢筋上的冰雪和污垢。 6.本工程主体结构冬季施工采用综合蓄热法施工,外加剂选用防冻泵送剂 浇筑前先把浇灌楼层的

8、门洞全部用麻袋封密,然后用蜂球炉在窗内加温, 保持室内温度达到25左右,专人做好房间测温记录。在加温过程中派专人负责安全监督,防止发生火灾。 7.混凝土施工完后,待混凝土稍干以后,先用一层塑料薄膜覆盖,再加盖一层麻袋,保温、保湿、养护。搞好混凝土保温工作,把混凝土浇筑时间尽量安排在白天正温时进行。浇筑时做好测温工作和同条件养护试块。注意气温发展情况,当气温低于15时尽量不进行混凝土施工。 8.混凝土的冬季施工,加热拌和水的温度要符合混凝土结构工程施工及验收规范(GB50204-2002)的规定,水泥不得直接加热。 9.冬季搅拌混凝土搅拌时间应在常温下搅拌时间的1.5倍,混凝土出机时间不低于10,入模温度不低于5,冬季施工混凝土要比常温下增设两组试块与现场混凝土的养护与保温相同条件下养护。 10.支模时,要注意模板及脚手架上的冰雪,以免事故发生。模板和保温层在混凝土强度达到要求并冷却到5后方可拆模。冬期施工材料计划表序号材料名称单位数量备注1抗冻泵送剂HB-2000T202麻袋条40003塑料薄膜M230004煤炭和材适量5温度计支206大煤炉只6 某某公司第二项目部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
