中学工程建筑节能专项施工方案.doc

上传人:p** 文档编号:953307 上传时间:2024-05-27 格式:DOC 页数:35 大小:359.50KB
下载 相关 举报
中学工程建筑节能专项施工方案.doc_第1页
第1页 / 共35页
中学工程建筑节能专项施工方案.doc_第2页
第2页 / 共35页
中学工程建筑节能专项施工方案.doc_第3页
第3页 / 共35页
中学工程建筑节能专项施工方案.doc_第4页
第4页 / 共35页
中学工程建筑节能专项施工方案.doc_第5页
第5页 / 共35页
中学工程建筑节能专项施工方案.doc_第6页
第6页 / 共35页
中学工程建筑节能专项施工方案.doc_第7页
第7页 / 共35页
中学工程建筑节能专项施工方案.doc_第8页
第8页 / 共35页
中学工程建筑节能专项施工方案.doc_第9页
第9页 / 共35页
中学工程建筑节能专项施工方案.doc_第10页
第10页 / 共35页
亲,该文档总共35页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《中学工程建筑节能专项施工方案.doc》由会员分享,可在线阅读,更多相关《中学工程建筑节能专项施工方案.doc(35页珍藏版)》请在第壹文秘上搜索。

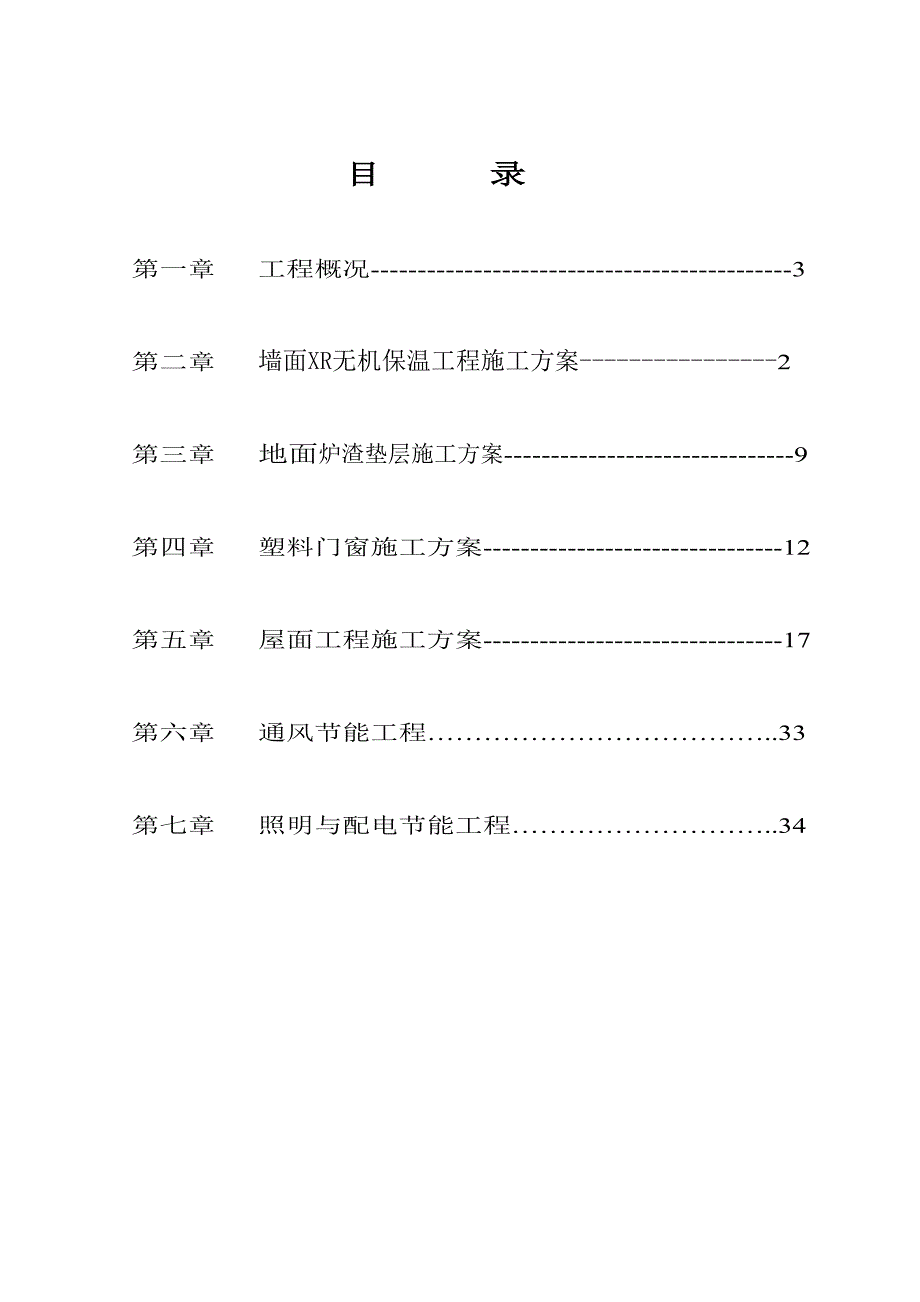

1、某某市某某中学异地搬迁项目一期工程实验楼、1#、2#、3#教学楼建筑节能专项施工方案某某建筑集团有限公司某某中学异地搬迁工程项目部年三月十二日目 录第一章 工程概况-3第二章 墙面XR无机保温工程施工方案-2第三章 地面炉渣垫层施工方案-9第四章 塑料门窗施工方案-12第五章 屋面工程施工方案-17第六章 通风节能工程.33第七章 照明与配电节能工程.34第一章 工 程 概 况一、建筑节能工程概况表 工程名称某某市某某中学异地搬迁项目一期工程实验楼、1#、2#、3#教学楼建设单位某某市政府投资项目工程建设中心节能分项工程系统构造、制式和基本做法墙体外墙0.000以下采用190厚混凝土空心砌块,

2、0.000以上采用190厚混凝土空心砌块;内墙0.000以上填充墙采用蒸压加气混泥土砌块(粉煤灰)。所有外墙外侧采用25厚XR无机保温系统,内侧采用20厚XR无机保温系统。地面地面铺350厚炉渣垫层门窗塑料外门窗均采用单框、低辐射中空玻璃(6+9+6)屋面45厚XPS挤塑聚苯板通风与空调空调凝结水管和风管采用离心玻璃棉保温,水管穿墙、楼板设套管,并内填满阻燃材料。配电与照明照明灯具采用节能灯,三相照明配电干线各相负荷平衡,母线与电气接线端采用力矩板手拧紧。监测与控制阀门各压力表安装符合要求,其前后直管段长度、压力表的取压点符合要求。 第二章 墙面XR无机保温工程施工方案一、本工程结构部位的墙体

3、做法:1、外墙外侧采用25厚XR无机保温系统;2、外墙内侧采用20厚XR无机保温系统。二、XR无机保温体系特点:XR无机材料保温体系是一种采用XR无机保温材料、耐碱涂塑玻璃纤维网格布、XR水泥抗裂砂浆、抗裂柔性耐水腻子、弹性涂料等系统材料在现场成型的新型墙体保温体系。该保温体系包括XR无机保温层、抗裂砂浆结合耐碱涂塑玻璃纤维网格布防护层。采用XR无机保温材料施工,适用范围广、材料配套齐全,工艺简便、合理,能满足我国大部分地区不同气候条件下的建筑节能施工要求。XR无机保温材料适用于多层建筑的钢筋混凝土、加气混凝土、砌块等的保温工程。三、 施工流程:基层墙体处理吊垂直、套方、弹控制线用保温材料作灰

4、饼、作口抹第一遍XR无机保温材料,24小时后抹XR无机保温材料,表面铺设耐碱网格布平整度、垂直度验收,晾置干燥,72小时后清除保温材料表面层耐碱网格布,抹抗裂砂浆、铺压耐碱网格布抹第二遍抗裂砂浆抗裂防护层验收保温施工整体验收饰面层施工。 四、施工准备:1、施工机具与工具(1)、装修用脚手架安装完毕,经调试运行安全无误、可靠,满足施工作业要求,并配备专职安全检查和维修人员。(2)、强制式砂浆搅拌机、垂直运输机械,水平运输手推车、手提搅拌器等。(3)、常用抹灰工具及抹灰的专用检测工具、经纬仪及放线工具、水桶、剪子、滚刷、铁锨、扫帚、手锤、錾子、壁纸刀、托线板、方尺、靠尺、塞尺、探针、钢尺等。五、X

5、R无机保温材料的配制将保温材料、水按质量比1:1.21.5比例加入搅拌机内搅拌,约需搅拌510min,该浆料在2h内用完。六、基层墙面处理(1)、墙面应清理干净,无油渍、浮尘等。旧墙面松动、风化部分应剔除干净,表面凸起部分10mm应铲平。(2)、对于混凝土墙体和砌筑填充加气混凝土砌块墙体应满涂界面砂浆。(3)、吊垂直、套方找规矩,弹厚度控制线,拉垂直、水平、垂直通线、套方作口,按设计厚度用XR无机保温材料作标准厚度灰饼。施工时应采用保温材料及同类材料做充筋灰饼,以免形成热桥。七、XR无机保温浆料施工结合层保温浆料应控制在5mm以内。此后,后一遍的施工厚度要比前一遍施工厚度薄,每次厚度在1020

6、mm之间。最后一遍厚度控制在10mm左右为宜,表面粘贴铺设耐碱网格布一道,操作时应达到冲筋(或灰饼)厚度并用大杠搓平,墙面门窗口平整度应达到验收标准。 保温浆料的施工宜自上而下进行。保温层固化干燥(用手掌按不动表面,一般为23天)后方可进行抗裂砂浆施工。温度低于5摄氏度,停止施工。八、XR抗裂砂浆层施工抗裂砂浆施工前须清除XR无机保温材料表面层耐碱玻纤网格布。先将耐碱玻纤网格布按照楼层间尺寸裁好,抗裂砂浆一般分两遍完成。先在保温层上抹第一遍抗裂砂浆,厚度控制在12mm。接着竖向铺贴网格布,网格布自下而上,用抹子将网格布压入砂浆。搭接处上网压下网,搭接宽度不得小于50mm,先压入一侧,再抹宽度为

7、了100mm的抗裂砂浆,后压入另一侧,严禁干搭。网格布铺贴要平整、无褶皱,饱满度达到100。抹第二遍抗裂砂浆并找平。用抹子将抗裂浆料压入网内,要求将网格布与基层粘实,粘结层要薄,抗裂砂浆层的总厚度控制在3mm。九、节点处理 1、踢脚1)做木踢脚时需要剔洞(30mm),然后嵌入木垫块(中距600mm),并用强力胶粘于墙上。然后将木踢脚板用钉钉于木垫块上,背面衬油纸一层。2)地砖踢脚板时,用强力胶直接粘贴。3)水泥做踢脚时,用聚合物水泥砂浆打底,1:2.5的水泥砂浆罩面。2、门窗窗框四周缝隙应用聚苯条嵌填,保温系统与窗框四周外侧边的接缝缝隙应为510mm并用防水油膏嵌缝。3、落水管管箍固定件预留孔

8、洞的处理在保温层上开取R=100mm的圆孔,填入XR抗裂砂浆,将伸入孔内部分的固定件埋实,并在固定件与抗裂砂浆的接缝四周涂刷防水油膏。4、穿过墙体的PVC管的孔洞处理1)根据PVC管外径R,在保温层上开取R+25mm的圆孔,在孔内壁上一至二遍渗透防水剂。2)用防水油膏将PVC管与保温层之间的接缝密封压实。5、门窗洞口四角附加网格布当装饰面为涂料饰面时,门窗洞口四角应增加300400mm的附加网格布,铺贴方向为45。做法同墙面网格布的相同。十、质量检验1、 一般项目1)表面应平整、洁净,接茬平整、无明显抹纹,线角顺直、清晰。2)墙面所有门窗孔洞、槽盒位置和尺寸正确,表面整齐、洁净,管道后面平整。

9、3)分格条(缝)要做到宽度、厚度均匀一致,平整光滑,棱角整齐,横平竖直,以及通顺;滴水线(槽)流水坡向正确。4)护角应符合施工规定,表面光滑、平顺,门窗框与墙体间缝隙填塞密实,表面平整。5)耐碱网格布铺压严实,不得有空鼓、褶皱、翘曲和外露等现象,搭接长度必须符合规定要求;加强部位耐碱网格布的做法应符合设计要求。6)保温墙面施工完成后应达到表的标准。保温墙面允许偏差及检验方法项 次项 目允许偏差(单位:mm)检查方法保温层防护层1立面垂直43用2m托线板检查2表面平整43用2m靠尺及塞尺检查3阴阳角垂直43用2m托线板检查4阴阳角方正43用20m方尺和塞尺检查5保温层厚度平均厚度应设计厚度用探针

10、、钢尺检查十一、质量要求1、符合外保温施工的相应标准,详见有关外保温验收质量评定表。2、其他参照建筑节能工程施工阶段规范的有关规定执行。3、必须从严要求,加强现场施工管理和质量检查,确保工程质量达到优良。十二、质量保证措施1、建立健全质量保证体系,成立以项目经理为首的质量检查小组,定期的进行综合或单项质量检查,督促操作人员严把质量关。2、抓好对原材料的保护工作,材料进场按规定分类堆放至指定的地方,由专人看管,并做好雨天材料的防护准备。3、每道工序施工必须做好技术交底工作,将技术要求、操作要领、质量要求贯彻到每位操作人员,使大家做到心中有数,正确施工。4、严格执行“三检”制度,即自检、互检、交接

11、检。5、现场管理人员每天进行巡回检查,发现问题立即解决。6、严禁雨天施工。十三、成品保护外墙外保温结束后,应做好成品保护工作,定期撒水养护,严禁硬物碰撞,严禁踩踏窗台、线脚,防止施工污染,及时修补损坏的墙面。十四、安全消防措施1、成立安全领导小组,每月组织三次安全检查,重点是外脚手架、电器、机械、安全带等的检查,防止安全事故发生。2、设立专职安全员,负责整个工程的日常安全工作。3、全体施工人员进入现场后,应组织一次安全消防教育。4、编制针对性的安全施工措施,及时贯彻执行。5、做好安全交底,使每位工人明白安全注意事项。6、建立机电设备验收制度,凡未经验收的机电设备不得使用,非机电人员不得动用机电

12、设备。7、所有手持电动工具,必须装有可靠的漏电保护器,使用前应进行绝缘检查,防止漏电伤人。8、准备足够的消防器材,做好防火措施。9、五级以上大风,严禁在架子上作业。10、对工程上已搭好的安全防护装置,禁止拆除。11、外墙施工人员必须戴好安全帽。12、施工人员在操作时必须铺好脚手板,做好安全网防护。第三章 地面炉渣垫层施工方案一、 施工准备(一)、材料及主要机具:1、 炉渣:炉渣内不应含有有机杂质和未燃尽的煤块,粒径不应大于40mm(且不得大于垫层厚度的1/2),粒径在5mm及以下的体积,不得超过总体积的40%。2、主要机具:搅拌机、手推车、压滚石制或铁制,(直径200mm,长600mm)、平铁

13、锹、计量器、筛子、喷壶、浆壶、木拍板、3m和1m长木制大杠、笤帚、铁錾子、钢丝刷等。(二)、作业条件:1、结构工程已经验收,并办完验收手续,门框已安装完,墙面上+50cm水平标高线已弹好。2、 预埋在垫层内的电气及其它设备管线已安装完(用细石混凝土或13水泥砂浆将电管嵌固严实,有一定强度后,才能铺炉渣),并办完隐蔽验收手续。3、 穿过楼板的管线已安装验收完,楼板孔洞已用细石混凝土填塞密实。4、 首层地面以下的排水管道、暖气沟、暖气管道已安装完,并办完隐蔽验收手续。回填土、灰土做完,并经检查验收。二、操作工艺1、工艺流程:基层处理炉渣过筛与水闷找标高、弹线、做找平墩基层洒水湿润、拌合炉渣铺炉渣垫

14、层刮平、滚压养护2、 基层处理:铺设炉渣垫层前,对粘结在基层上的水泥浆皮、混凝土渣子等用铁錾子剔凿,钢丝刷子刷掉,再用扫帚清扫干净,洒水湿润。3、炉渣过筛与水闷:炉渣在使用前必须过两遍筛,第一遍过大孔径筛,筛孔径为40mm,第二遍筛用小孔径筛,筛孔为5mm,主要筛去细粉末,使粒径5mm及以下的颗粒体积不得超过总体积的40%,这样做使炉渣具有粗细粒径兼有的合理配比,确保了炉渣的相互作用,对促进垫层的成型和早期强度提高很有利。 采用的炉渣,不得用新渣,必须使用“陈渣”,所谓“陈渣”就是在使用前应深水闷透的炉渣,浇水网透时间不少于5d。4、找标高、弹线、做找平墩:根据墙上+50cm水平标高线及设计规定的垫层厚度往下量测出垫层的上平标高,并弹在四周墙上。然后拉水平线抹找平墩(用细石混凝土或水泥砂浆抹成60mm60mm见方,与垫层同高,当垫层铺完找平之后可拆除,补炉渣拌合料),其间距2m左右,有泛水要求的房间,按坡度要求拉线找出最高和最低的标高,抹出坡度墩,用来控制垫层的表面标高。5、 基层洒水湿润:炉渣垫层拌合料铺设之前再次用扫帚清扫基层,用清水洒一遍(用喷壶洒

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑节能

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
