中小型施工现场机械安全监理细则.doc

上传人:p** 文档编号:953330 上传时间:2024-05-27 格式:DOC 页数:22 大小:123KB
下载 相关 举报
中小型施工现场机械安全监理细则.doc_第1页
第1页 / 共22页
中小型施工现场机械安全监理细则.doc_第2页
第2页 / 共22页
中小型施工现场机械安全监理细则.doc_第3页
第3页 / 共22页
中小型施工现场机械安全监理细则.doc_第4页
第4页 / 共22页
中小型施工现场机械安全监理细则.doc_第5页
第5页 / 共22页
中小型施工现场机械安全监理细则.doc_第6页
第6页 / 共22页
中小型施工现场机械安全监理细则.doc_第7页
第7页 / 共22页
中小型施工现场机械安全监理细则.doc_第8页
第8页 / 共22页
中小型施工现场机械安全监理细则.doc_第9页
第9页 / 共22页
中小型施工现场机械安全监理细则.doc_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《中小型施工现场机械安全监理细则.doc》由会员分享,可在线阅读,更多相关《中小型施工现场机械安全监理细则.doc(22页珍藏版)》请在第壹文秘上搜索。

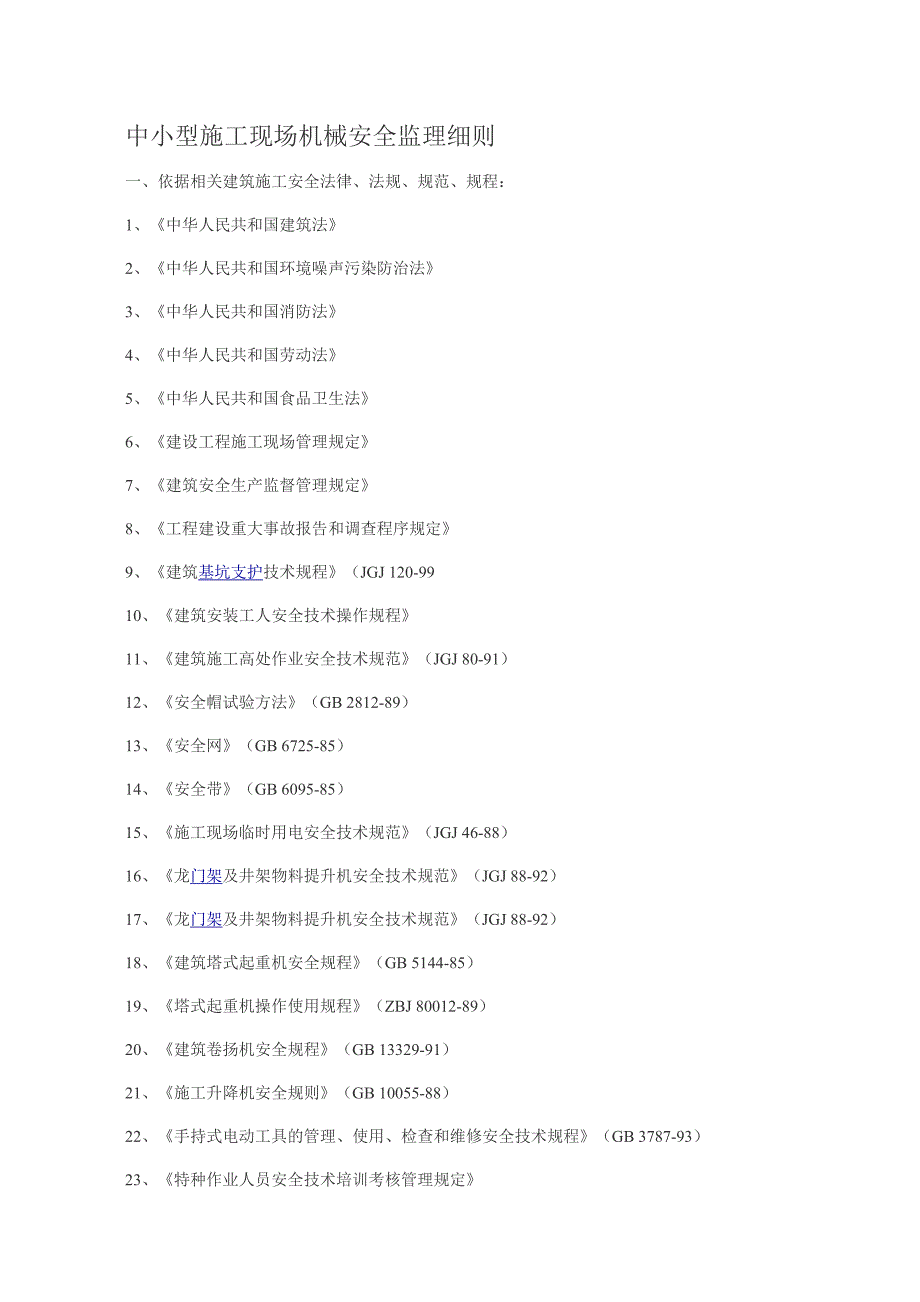

1、中小型施工现场机械安全监理细则一、依据相关建筑施工安全法律、法规、规范、规程:1、中华人民共和国建筑法2、中华人民共和国环境噪声污染防治法3、中华人民共和国消防法4、中华人民共和国劳动法5、中华人民共和国食品卫生法6、建设工程施工现场管理规定7、建筑安全生产监督管理规定8、工程建设重大事故报告和调查程序规定9、建筑基坑支护技术规程(JGJ120-9910、建筑安装工人安全技术操作规程11、建筑施工高处作业安全技术规范(JGJ80-91)12、安全帽试验方法(GB2812-89)13、安全网(GB6725-85)14、安全带(GB6095-85)15、施工现场临时用电安全技术规范(JGJ46-8

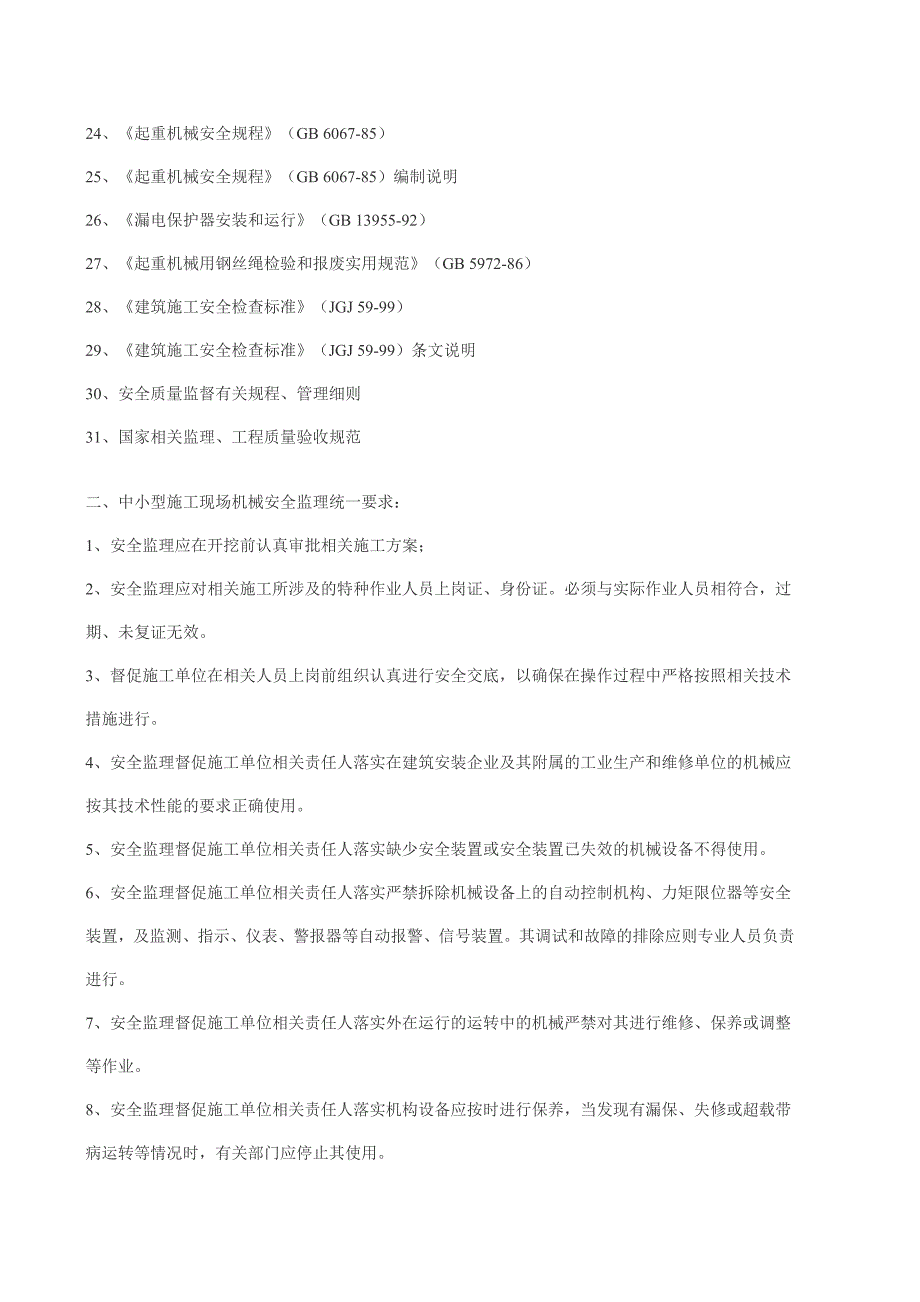

2、8)16、龙门架及井架物料提升机安全技术规范(JGJ88-92)17、龙门架及井架物料提升机安全技术规范(JGJ88-92)18、建筑塔式起重机安全规程(GB5144-85)19、塔式起重机操作使用规程(ZBJ80012-89)20、建筑卷扬机安全规程(GB13329-91)21、施工升降机安全规则(GB10055-88)22、手持式电动工具的管理、使用、检查和维修安全技术规程(GB3787-93)23、特种作业人员安全技术培训考核管理规定24、起重机械安全规程(GB6067-85)25、起重机械安全规程(GB6067-85)编制说明26、漏电保护器安装和运行(GB13955-92)27、起重

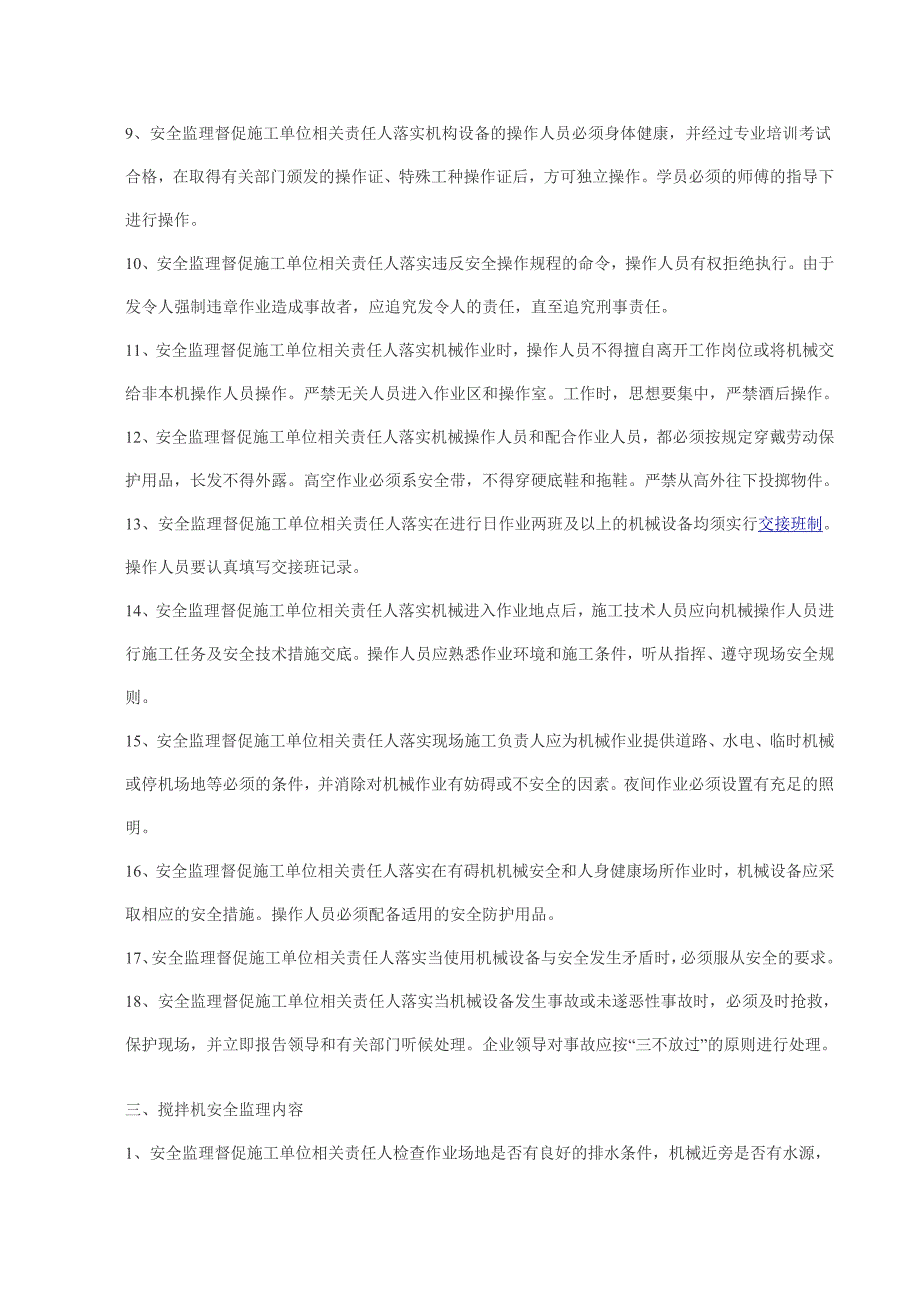

3、机械用钢丝绳检验和报废实用规范(GB5972-86)28、建筑施工安全检查标准(JGJ59-99)29、建筑施工安全检查标准(JGJ59-99)条文说明30、安全质量监督有关规程、管理细则31、国家相关监理、工程质量验收规范二、中小型施工现场机械安全监理统一要求:1、安全监理应在开挖前认真审批相关施工方案;2、安全监理应对相关施工所涉及的特种作业人员上岗证、身份证。必须与实际作业人员相符合,过期、未复证无效。3、督促施工单位在相关人员上岗前组织认真进行安全交底,以确保在操作过程中严格按照相关技术措施进行。4、安全监理督促施工单位相关责任人落实在建筑安装企业及其附属的工业生产和维修单位的机械应按

4、其技术性能的要求正确使用。5、安全监理督促施工单位相关责任人落实缺少安全装置或安全装置已失效的机械设备不得使用。6、安全监理督促施工单位相关责任人落实严禁拆除机械设备上的自动控制机构、力矩限位器等安全装置,及监测、指示、仪表、警报器等自动报警、信号装置。其调试和故障的排除应则专业人员负责进行。7、安全监理督促施工单位相关责任人落实外在运行的运转中的机械严禁对其进行维修、保养或调整等作业。8、安全监理督促施工单位相关责任人落实机构设备应按时进行保养,当发现有漏保、失修或超载带病运转等情况时,有关部门应停止其使用。9、安全监理督促施工单位相关责任人落实机构设备的操作人员必须身体健康,并经过专业培训

5、考试合格,在取得有关部门颁发的操作证、特殊工种操作证后,方可独立操作。学员必须的师傅的指导下进行操作。10、安全监理督促施工单位相关责任人落实违反安全操作规程的命令,操作人员有权拒绝执行。由于发令人强制违章作业造成事故者,应追究发令人的责任,直至追究刑事责任。11、安全监理督促施工单位相关责任人落实机械作业时,操作人员不得擅自离开工作岗位或将机械交给非本机操作人员操作。严禁无关人员进入作业区和操作室。工作时,思想要集中,严禁酒后操作。12、安全监理督促施工单位相关责任人落实机械操作人员和配合作业人员,都必须按规定穿戴劳动保护用品,长发不得外露。高空作业必须系安全带,不得穿硬底鞋和拖鞋。严禁从高

6、外往下投掷物件。13、安全监理督促施工单位相关责任人落实在进行日作业两班及以上的机械设备均须实行交接班制。操作人员要认真填写交接班记录。14、安全监理督促施工单位相关责任人落实机械进入作业地点后,施工技术人员应向机械操作人员进行施工任务及安全技术措施交底。操作人员应熟悉作业环境和施工条件,听从指挥、遵守现场安全规则。15、安全监理督促施工单位相关责任人落实现场施工负责人应为机械作业提供道路、水电、临时机械或停机场地等必须的条件,并消除对机械作业有妨碍或不安全的因素。夜间作业必须设置有充足的照明。16、安全监理督促施工单位相关责任人落实在有碍机机械安全和人身健康场所作业时,机械设备应采取相应的安

7、全措施。操作人员必须配备适用的安全防护用品。17、安全监理督促施工单位相关责任人落实当使用机械设备与安全发生矛盾时,必须服从安全的要求。18、安全监理督促施工单位相关责任人落实当机械设备发生事故或未遂恶性事故时,必须及时抢救,保护现场,并立即报告领导和有关部门听候处理。企业领导对事故应按“三不放过”的原则进行处理。三、搅拌机安全监理内容1、安全监理督促施工单位相关责任人检查作业场地是否有良好的排水条件,机械近旁是否有水源,机棚内是否有良好的通风、采光及防雨、防冻条件,并要求不得积水。2、安全监理督促施工单位相关责任人检查固定式机械是否有可靠的基础,移动式机械应在平坦坚硬的地坪上用方木或撑架牢,

8、并保持水平。3、安全监理督促施工单位相关责任人落实气温降到5以下时,管道、泵、机内均采取防冻保温措施。4、安全监理督促施工单位相关责任人在作业后,应及时将机内、水箱内、管道内的存料、积水放尽,并清洁保养机械,清理工作场地,切断电源,锁好电闸箱。5、安全监理督促施工单位相关责任人在装有轮胎的机械,转移时拖行速度不得超过15km/h。6、安全监理督促施工单位相关责任人检查固定式搅拌机的操作台是否能使操作人员能看到各部工作情况,仪表、指示信号准确可靠,电动搅拌机的操作台是否垫上橡胶或干燥木板。7、安全监理督促施工单位相关责任人对移动式搅拌机长期停放或使用时间超过三个月以上时,应督促相关人员将轮胎卸下

9、妥善保管,轮轴端部应做好清洁和防锈工作。8、安全监理督促施工单位相关责任人检查传动机构、工作装置、制动器等,均应紧固可靠,保证正常工作。9、安全监理督促施工单位相关责任人检查骨料规格应与搅拌机的性能相符,超出许可范围的不得使用。10、安全监理督促施工单位相关责任人检查搅拌机空车运转,检查搅拌筒或搅拌叶的转动方面,各工作装置的操作、制动、确认正常,方可作业。11、安全监理督促施工单位相关责任人落实在进料时,严禁将头或手伸入料斗与机架之间察看或探摸进料情况,运转中不得用手或工具等物伸入搅拌筒内扒料出料。12、安全监理督促施工单位相关责任人落实在料斗升起时,严禁在其下方工作或穿行。料坑底部要设料斗的

10、枕垫,清理料坑时必须将料斗用链条扣牢。13、安全监理督促施工单位相关责任人落实在向搅拌筒内加料应的运转中进行;添加新料必须先将搅拌机内原有的混凝土全部卸出后才能进行。不得中途停机或在满载荷时启动搅拌机,反转出料者除外。14、安全监理督促施工单位相关责任人落实在作业中,如发生故障不能继续运转时,应立即切断电源,将搅拌筒内的混凝土清除干净,然后进行检修。15、安全监理督促施工单位相关责任人落实在作业后,应对搅拌机进行全面清洗,操作人员如需进入筒内清洁时,必须切断电源,设专人在外监护,或卸下熔断器并锁好电闸箱,然后方可进入。16、安全监理督促施工单位相关责任人落实在作业后,应将料斗降落到料斗坑,如须

11、升起则应用链条扣牢。四、卷扬机安全安全监理内容1、安全监理督促施工单位相关责任人落实在安装时,基座必须平稳牢固,设置可靠地锚并应搭设工作棚。操作人员的位置应能看清指挥人员和拖动或起吊的物件。2、安全监理督促施工单位相关责任人落实在作业前检查卷扬机与地面固定情况、防护设施、电气线路、制动装置和钢丝绳等全部合格后方可使用。3、安全监理督促施工单位相关责任人落实在使用皮带和开式齿轮传动的部分,均须设防护罩,导向滑轮不得用开口拉板式滑轮。4、安全监理督促施工单位相关责任人落实在以动力正反转的卷扬机,卷筒旋转方向应与操纵开关上指示的方面一致。5、安全监理督促施工单位相关责任人落实在从卷筒中心线到第一个导

12、向滑轮的距离,带槽卷筒应大于卷筒宽度的15倍,无槽卷筒应大于20倍。当钢丝绳在卷筒中间位置时,滑轮的位置应与卷筒轴心垂直。6、安全监理督促施工单位相关责任人落实在卷扬机制动操纵杆的行程范围内不得有障碍物。7、安全监理督促施工单位相关责任人落实在卷筒上的钢丝绳应排列整齐,如发现重叠或斜绕时,应停机重新排列。严禁在转动中用手、脚去拉、踩钢丝绳。8、安全监理督促施工单位相关责任人落实在作业中,任何人不得跨越正在作业的卷扬钢丝绳。物件提升后,操作人员不得离开卷扬机。休息时物件或吊笼应降至地面。9、安全监理督促施工单位相关责任人落实在作业中,如遇停电,应切断电源,将提升物降至地面。五、电锯、平刨安全监理

13、内容:(一)带锯机1、安全监理督促施工单位相关责任人落实在作业前,检查锯条,如锯条齿侧的裂纹长度超过10mm,锯条接头处裂纹长度超过10mm,以及连续缺齿两个和接头超过三个的锯条均不得使用。裂纹在以上规定内必须在裂纹终端冲一止裂孔。锯条松紧度调整适当后先空载运转,如声音正常,无串条现象时,方可作业。2、安全监理督促施工单位相关责任人落实在作业中,操作人员应站在带锯机的两侧,跑车开动后,行程范围内的轨道周围不准站人,严禁在运行中上、下跑车。3、安全监理督促施工单位相关责任人落实在原木进锯前,应调好尺寸,进锯后不得调整。进锯速度应均匀,不能过猛。4、安全监理督促施工单位相关责任人落实在木材的尾端越

14、过锯条0.5cm,方可进行倒车。倒车速度不宜过快,要注意木槎、节疤碰卡锯条。5、安全监理督促施工单位相关责任人落实在平台式带锯作业时,送接料要配合一致。送料、接料时不得将手送进台面。锯短料时,应用推棍送料。回送木料时,要离开锯条50mm以上,并须注意木槎、节疤碰卡锯条。6、安全监理督促施工单位相关责任人落实在装设有气力吸尘罩的带锯机,当木屑堵塞吸尘管口时,严禁在运转中用木棒在锯轮背侧清理管口。7、安全监理督促施工单位相关责任人落实在锯机张紧装置的压砣(重锤),应根据锯条的宽度与厚度调节档位或增减副砣,不得用增加重锤重量的办法克服锯条口松或串条等现象。(二)圆盘锯1、安全监理督促施工单位相关责任

15、人落实在锯片上方必须安装保险挡板和滴水装置,在锯片后面,离齿10-15cm处,必须安装弧形楔刀。锯片的安装,应保持与轴同心。2、安全监理督促施工单位相关责任人落实所使用锯片必须锯齿尖锐,不得连续缺齿两个,裂纹长度不得超过20mm,裂缝末端应冲止裂孔。3、安全监理督促施工单位相关责任人落实被锯木料厚度,以锯片能露出木料10-20mm为限,夹持锯片的法兰盘的直径应为锯片直径的1/4。4、安全监理督促施工单位相关责任人落实当机械启动后,待转速正常后方可进行锯料。送料时不得将木料左右晃动或高抬,遇木节要缓慢送料。锯料长度应不小于500mm。接近端头时,应用推棍送料。5、安全监理督促施工单位相关责任人落实如锯线走偏,应逐渐纠正,不得猛扳,以免损坏锯片。6、安全监理督促施工单位相关责任人落实操作人员不得在锯片旋转离心力面上操作,手不得跨越锯片。7、安全监理督促施工单位相关责任人落实当锯片温度过高时,应用水冷却。直径600mm以上的锯片,在操作中应喷水冷却。(三)平面刨(手压刨)1、安全监理督促施工单位相关责任人落实在作业时,检查安全防护装置必须齐全有效。2、安全监理督促施工单位相关责任人落实在刨料时,手应按在料的上面,手指必须离开刨口50mm以上。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
