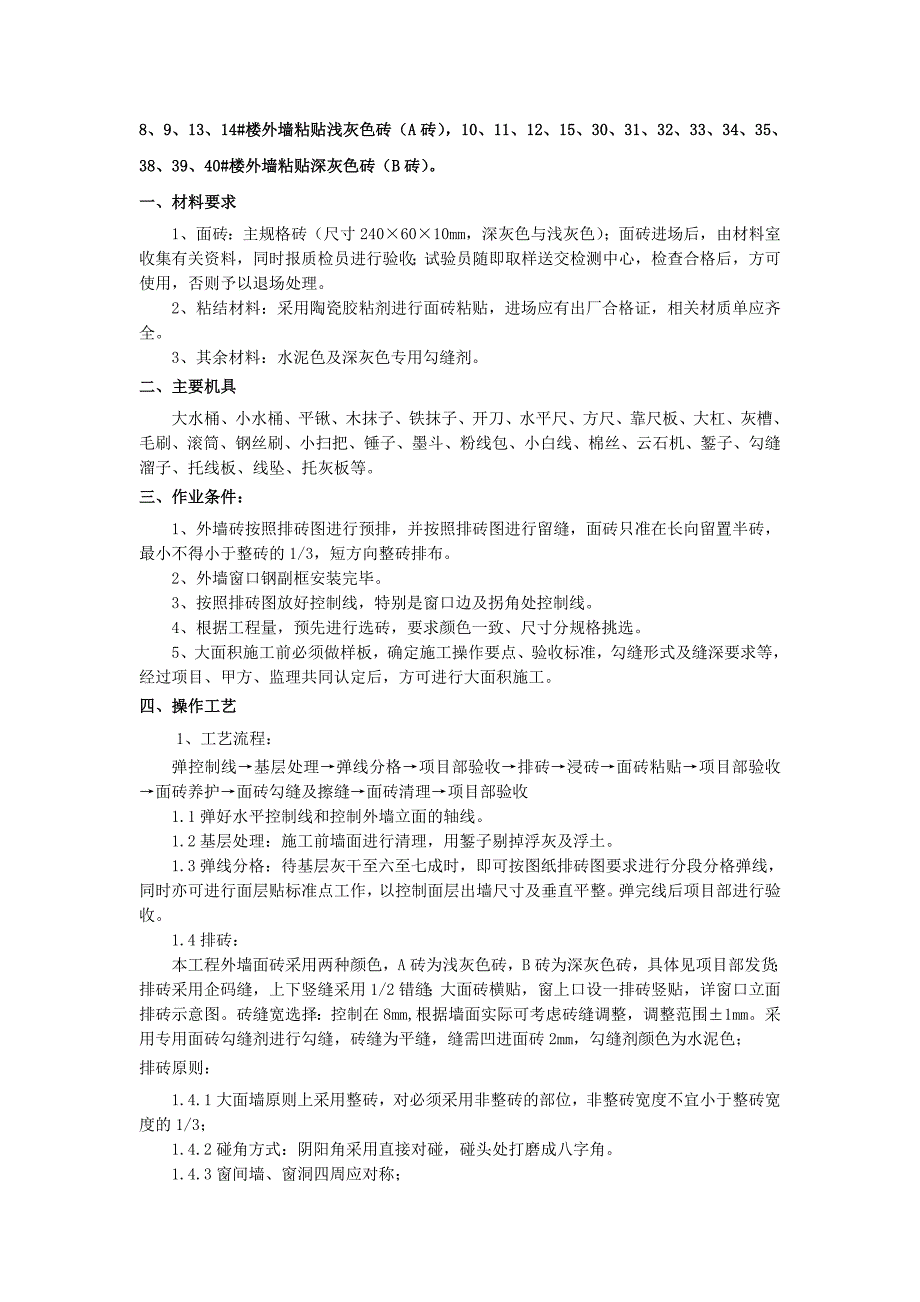

《中式住宅区外墙面砖施工技术交底.doc》由会员分享,可在线阅读,更多相关《中式住宅区外墙面砖施工技术交底.doc(5页珍藏版)》请在第壹文秘上搜索。

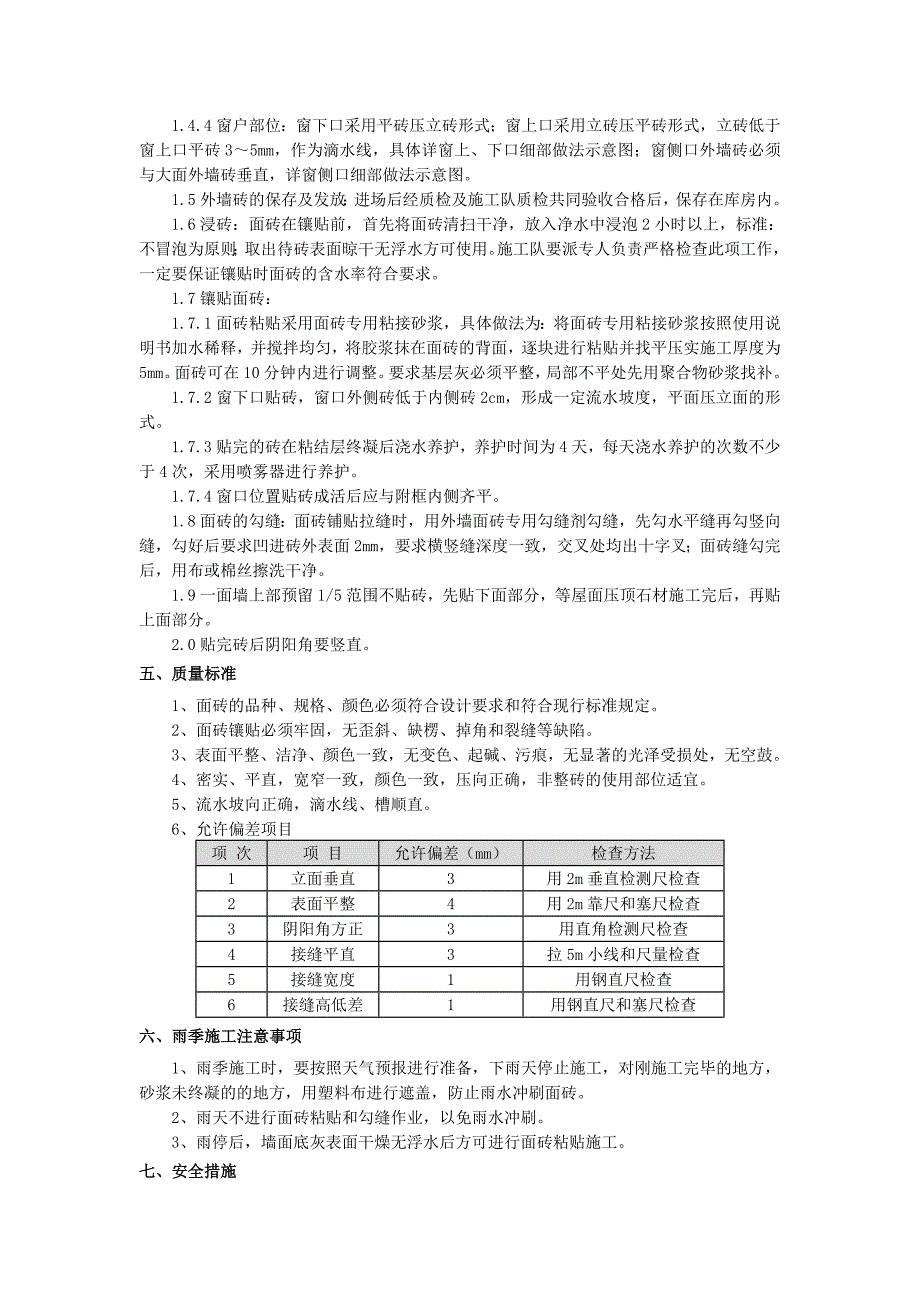

1、8、9、13、14#楼外墙粘贴浅灰色砖(A砖),10、11、12、15、30、31、32、33、34、35、38、39、40#楼外墙粘贴深灰色砖(B砖)。一、材料要求1、面砖:主规格砖(尺寸2406010mm,深灰色与浅灰色);面砖进场后,由材料室收集有关资料,同时报质检员进行验收;试验员随即取样送交检测中心,检查合格后,方可使用,否则予以退场处理。2、粘结材料:采用陶瓷胶粘剂进行面砖粘贴,进场应有出厂合格证,相关材质单应齐全。3、其余材料:水泥色及深灰色专用勾缝剂。二、主要机具大水桶、小水桶、平锹、木抹子、铁抹子、开刀、水平尺、方尺、靠尺板、大杠、灰槽、毛刷、滚筒、钢丝刷、小扫把、锤子、墨斗
2、、粉线包、小白线、棉丝、云石机、錾子、勾缝溜子、托线板、线坠、托灰板等。三、作业条件:1、外墙砖按照排砖图进行预排,并按照排砖图进行留缝,面砖只准在长向留置半砖,最小不得小于整砖的1/3,短方向整砖排布。2、外墙窗口钢副框安装完毕。3、按照排砖图放好控制线,特别是窗口边及拐角处控制线。4、根据工程量,预先进行选砖,要求颜色一致、尺寸分规格挑选。5、大面积施工前必须做样板,确定施工操作要点、验收标准,勾缝形式及缝深要求等,经过项目、甲方、监理共同认定后,方可进行大面积施工。四、操作工艺1、工艺流程:弹控制线基层处理弹线分格项目部验收排砖浸砖面砖粘贴项目部验收面砖养护面砖勾缝及擦缝面砖清理项目部验
3、收1.1弹好水平控制线和控制外墙立面的轴线。1.2基层处理:施工前墙面进行清理,用錾子剔掉浮灰及浮土。1.3弹线分格:待基层灰干至六至七成时,即可按图纸排砖图要求进行分段分格弹线,同时亦可进行面层贴标准点工作,以控制面层出墙尺寸及垂直平整。弹完线后项目部进行验收。1.4排砖:本工程外墙面砖采用两种颜色,A砖为浅灰色砖,B砖为深灰色砖,具体见项目部发货;排砖采用企码缝,上下竖缝采用1/2错缝;大面砖横贴,窗上口设一排砖竖贴,详窗口立面排砖示意图。砖缝宽选择:控制在8mm,根据墙面实际可考虑砖缝调整,调整范围1mm。采用专用面砖勾缝剂进行勾缝,砖缝为平缝,缝需凹进面砖2mm,勾缝剂颜色为水泥色;排
4、砖原则:1.4.1大面墙原则上采用整砖,对必须采用非整砖的部位,非整砖宽度不宜小于整砖宽度的1/3;1.4.2碰角方式:阴阳角采用直接对碰,碰头处打磨成八字角。1.4.3窗间墙、窗洞四周应对称;1.4.4窗户部位:窗下口采用平砖压立砖形式;窗上口采用立砖压平砖形式,立砖低于窗上口平砖35mm,作为滴水线,具体详窗上、下口细部做法示意图;窗侧口外墙砖必须与大面外墙砖垂直,详窗侧口细部做法示意图。1.5外墙砖的保存及发放:进场后经质检及施工队质检共同验收合格后,保存在库房内。 1.6浸砖:面砖在镶贴前,首先将面砖清扫干净,放入净水中浸泡2小时以上,标准:不冒泡为原则;取出待砖表面晾干无浮水方可使用
5、。施工队要派专人负责严格检查此项工作,一定要保证镶贴时面砖的含水率符合要求。1.7镶贴面砖:1.7.1面砖粘贴采用面砖专用粘接砂浆,具体做法为:将面砖专用粘接砂浆按照使用说明书加水稀释,并搅拌均匀,将胶浆抹在面砖的背面,逐块进行粘贴并找平压实施工厚度为5mm。面砖可在10分钟内进行调整。要求基层灰必须平整,局部不平处先用聚合物砂浆找补。1.7.2窗下口贴砖,窗口外侧砖低于内侧砖2cm,形成一定流水坡度,平面压立面的形式。 1.7.3贴完的砖在粘结层终凝后浇水养护,养护时间为4天,每天浇水养护的次数不少于4次,采用喷雾器进行养护。1.7.4窗口位置贴砖成活后应与附框内侧齐平。1.8面砖的勾缝:面
6、砖铺贴拉缝时,用外墙面砖专用勾缝剂勾缝,先勾水平缝再勾竖向缝,勾好后要求凹进砖外表面2mm,要求横竖缝深度一致,交叉处均出十字叉;面砖缝勾完后,用布或棉丝擦洗干净。1.9一面墙上部预留1/5范围不贴砖,先贴下面部分,等屋面压顶石材施工完后,再贴上面部分。2.0贴完砖后阴阳角要竖直。五、质量标准1、面砖的品种、规格、颜色必须符合设计要求和符合现行标准规定。2、面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。3、表面平整、洁净、颜色一致,无变色、起碱、污痕,无显著的光泽受损处,无空鼓。4、密实、平直,宽窄一致,颜色一致,压向正确,非整砖的使用部位适宜。5、流水坡向正确,滴水线、槽顺直。6、允许偏
7、差项目 项 次项 目允许偏差(mm)检查方法1立面垂直3用2m垂直检测尺检查2表面平整4用2m靠尺和塞尺检查3阴阳角方正3用直角检测尺检查4接缝平直3拉5m小线和尺量检查5接缝宽度1用钢直尺检查6接缝高低差1用钢直尺和塞尺检查六、雨季施工注意事项1、雨季施工时,要按照天气预报进行准备,下雨天停止施工,对刚施工完毕的地方,砂浆未终凝的的地方,用塑料布进行遮盖,防止雨水冲刷面砖。2、雨天不进行面砖粘贴和勾缝作业,以免雨水冲刷。3、雨停后,墙面底灰表面干燥无浮水后方可进行面砖粘贴施工。七、安全措施1、外墙施工属高空作业,要安全检查后方可在上面作业。施工材料(面砖、粘结剂砂浆、施工工具等)不得集中堆放

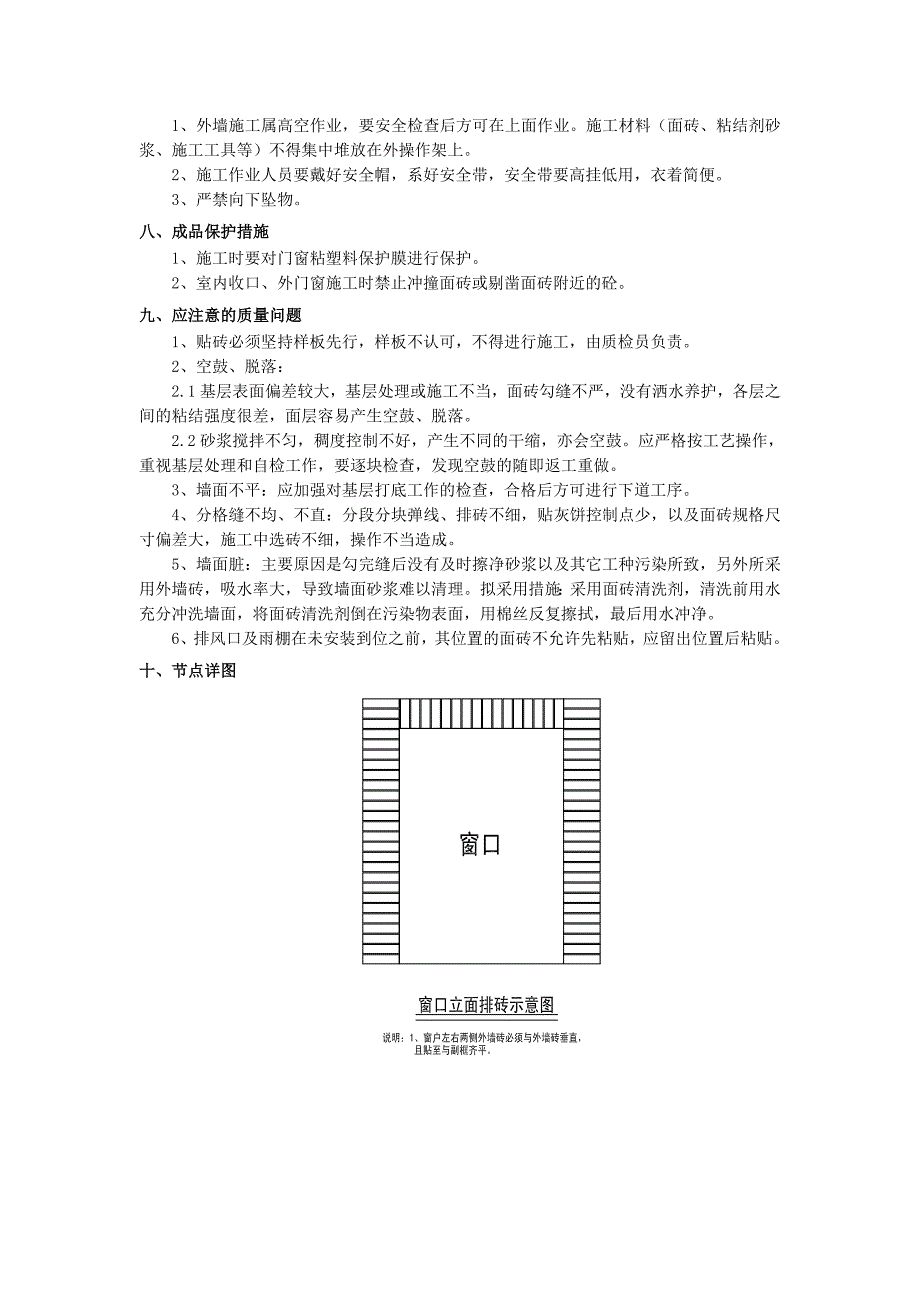

8、在外操作架上。2、施工作业人员要戴好安全帽,系好安全带,安全带要高挂低用,衣着简便。3、严禁向下坠物。八、成品保护措施1、施工时要对门窗粘塑料保护膜进行保护。2、室内收口、外门窗施工时禁止冲撞面砖或剔凿面砖附近的砼。九、应注意的质量问题1、贴砖必须坚持样板先行,样板不认可,不得进行施工,由质检员负责。2、空鼓、脱落:2.1基层表面偏差较大,基层处理或施工不当,面砖勾缝不严,没有洒水养护,各层之间的粘结强度很差,面层容易产生空鼓、脱落。2.2砂浆搅拌不匀,稠度控制不好,产生不同的干缩,亦会空鼓。应严格按工艺操作,重视基层处理和自检工作,要逐块检查,发现空鼓的随即返工重做。3、墙面不平:应加强对基层打底工作的检查,合格后方可进行下道工序。4、分格缝不均、不直:分段分块弹线、排砖不细,贴灰饼控制点少,以及面砖规格尺寸偏差大,施工中选砖不细,操作不当造成。5、墙面脏:主要原因是勾完缝后没有及时擦净砂浆以及其它工种污染所致,另外所采用外墙砖,吸水率大,导致墙面砂浆难以清理。拟采用措施:采用面砖清洗剂,清洗前用水充分冲洗墙面,将面砖清洗剂倒在污染物表面,用棉丝反复擦拭,最后用水冲净。6、排风口及雨棚在未安装到位之前,其位置的面砖不允许先粘贴,应留出位置后粘贴。十、节点详图
