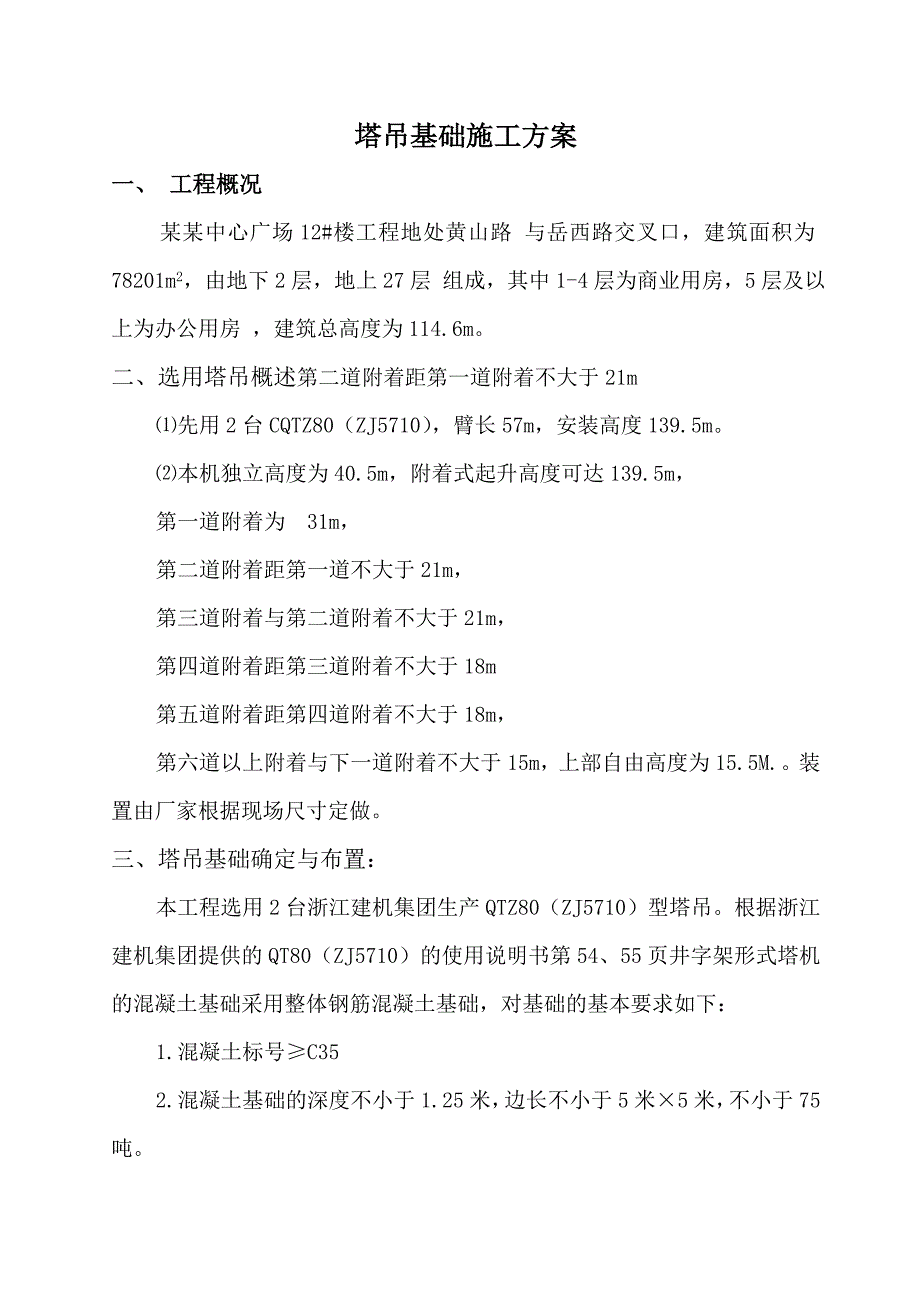

1、塔吊基础施工方案一、 工程概况 某某中心广场12#楼工程地处黄山路 与岳西路交叉口,建筑面积为78201m2,由地下2层,地上27层 组成,其中1-4层为商业用房,5层及以上为办公用房 ,建筑总高度为114.6m。二、选用塔吊概述第二道附着距第一道附着不大于21m先用2台CQTZ80(ZJ5710),臂长57m,安装高度139.5m。本机独立高度为40.5m,附着式起升高度可达139.5m,第一道附着为 31m,第二道附着距第一道不大于21m,第三道附着与第二道附着不大于21m,第四道附着距第三道附着不大于18m第五道附着距第四道附着不大于18m,第六道以上附着与下一道附着不大于15m,上部自

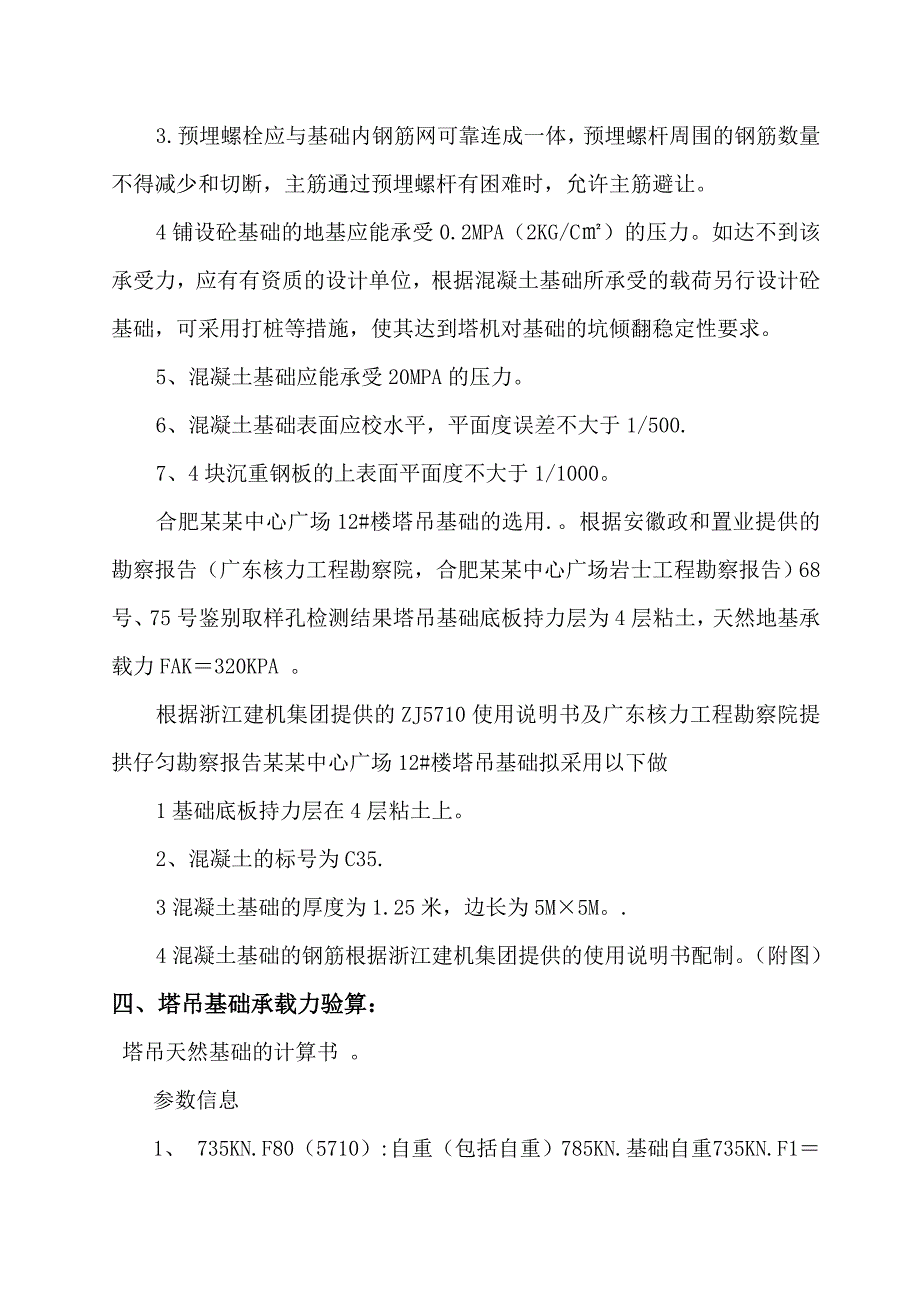

2、由高度为15.5M.。装置由厂家根据现场尺寸定做。三、塔吊基础确定与布置:本工程选用2台浙江建机集团生产QTZ80(ZJ5710)型塔吊。根据浙江建机集团提供的QT80(ZJ5710)的使用说明书第54、55页井字架形式塔机的混凝土基础采用整体钢筋混凝土基础,对基础的基本要求如下:1.混凝土标号C352.混凝土基础的深度不小于1.25米,边长不小于5米5米,不小于75吨。3.预埋螺栓应与基础内钢筋网可靠连成一体,预埋螺杆周围的钢筋数量不得减少和切断,主筋通过预埋螺杆有困难时,允许主筋避让。4铺设砼基础的地基应能承受0.2MPA(2KG/C)的压力。如达不到该承受力,应有有资质的设计单位,根据混
3、凝土基础所承受的载荷另行设计砼基础,可采用打桩等措施,使其达到塔机对基础的坑倾翻稳定性要求。5、混凝土基础应能承受20MPA的压力。6、混凝土基础表面应校水平,平面度误差不大于1/500.7、4块沉重钢板的上表面平面度不大于1/1000。合肥某某中心广场12#楼塔吊基础的选用.。根据安徽政和置业提供的勘察报告(广东核力工程勘察院,合肥某某中心广场岩士工程勘察报告)68号、75号鉴别取样孔检测结果塔吊基础底板持力层为4层粘土,天然地基承载力FAK320KPA 。根据浙江建机集团提供的ZJ5710使用说明书及广东核力工程勘察院提拱仔匀勘察报告某某中心广场12#楼塔吊基础拟采用以下做1基础底板持力层

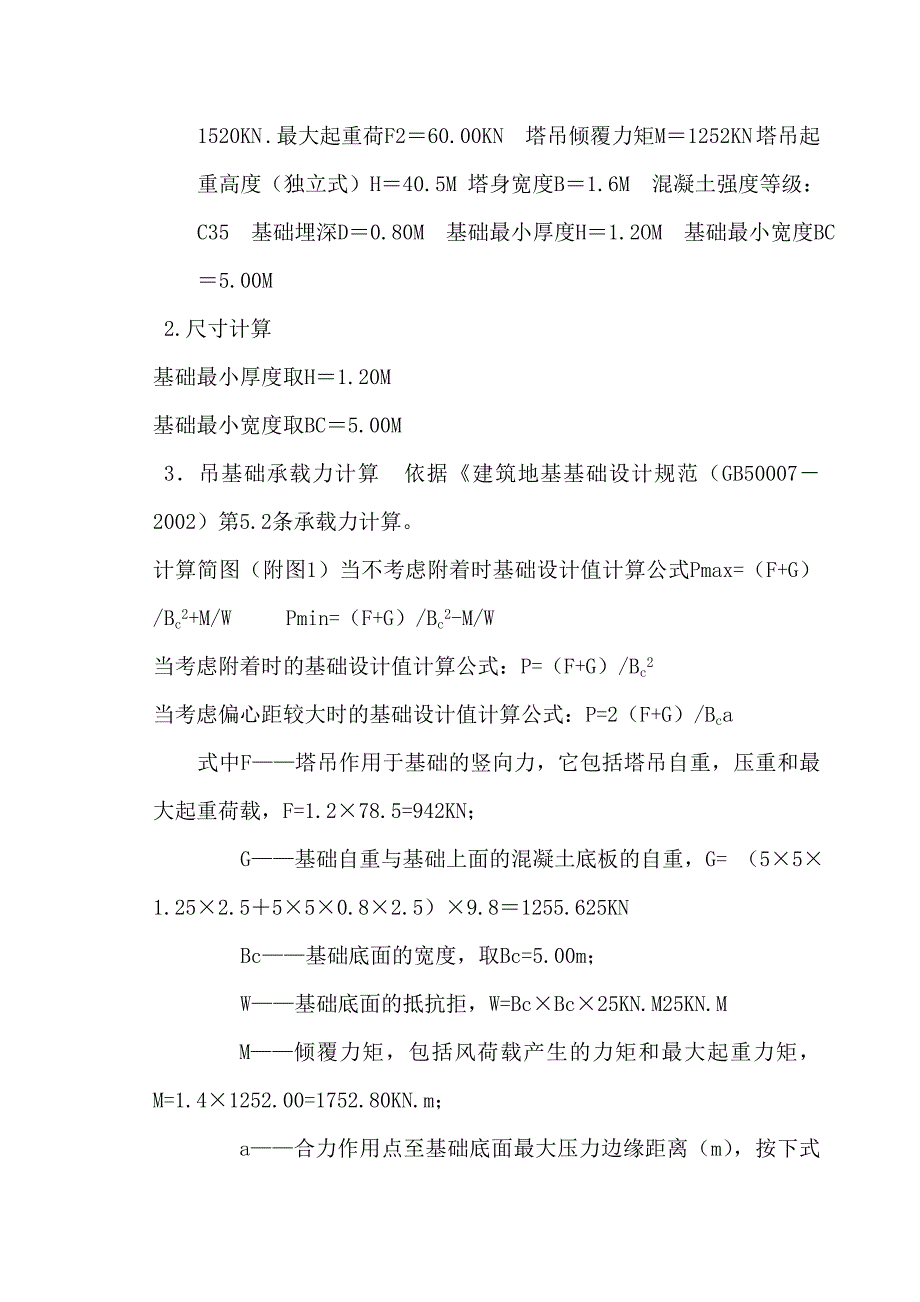

4、在4层粘土上。2、混凝土的标号为C35.3混凝土基础的厚度为1.25米,边长为5M5M。.4混凝土基础的钢筋根据浙江建机集团提供的使用说明书配制。(附图)四、 塔吊基础承载力验算:塔吊天然基础的计算书 。参数信息1、 735KN.F80(5710):自重(包括自重)785KN.基础自重735KN.F11520KN .最大起重荷F260.00KN 塔吊倾覆力矩M1252KN 塔吊起重高度(独立式)H40.5M 塔身宽度B1.6M 混凝土强度等级:C35 基础埋深D0.80M 基础最小厚度H1.2OM 基础最小宽度BC5.00M 2.尺寸计算 基础最小厚度取H1.20M 基础最小宽度取BC5.00
5、M 3吊基础承载力计算 依据建筑地基基础设计规范(GB500072002)第5.2条承载力计算。计算简图(附图1)当不考虑附着时基础设计值计算公式Pmax=(F+G)/Bc2+M/W Pmin=(F+G)/Bc2-M/W 当考虑附着时的基础设计值计算公式:P=(F+G)/Bc2当考虑偏心距较大时的基础设计值计算公式:P=2(F+G)/Bca式中F塔吊作用于基础的竖向力,它包括塔吊自重,压重和最大起重荷载,F=1.278.5=942KN; G基础自重与基础上面的混凝土底板的自重,G= (551.252.5550.82.5)9.81255.625KN Bc基础底面的宽度,取Bc=5.00m; W基
6、础底面的抵抗拒,W=BcBc25KN.M25KN.M M倾覆力矩,包括风荷载产生的力矩和最大起重力矩,M=1.41252.00=1752.80KN.m; a合力作用点至基础底面最大压力边缘距离(m),按下式计算:a= Bc/2- M/F+G a=5.00/2-1752.80/(1393.20+5616.00)=2.25m经计算得到: 无附着的最大压力设计值P max=(1393.20+5616.00)/6.002+1752.80/36.00=243.39kPa 无附着的最小压力设计值P min=(1393.20+5616.00)/6.002-1752.80/36.00=146.01kPa 有附
7、着的压力设计值P=(1393.20+5616.00)/5.02=194.70 kPa 偏心距较大时压力设计值Pkmax=2(1393.20+5616.00)/(36.002.75)=283.21 kPa小于设计值509KPA满足要求 4、地基基础承载力验算 地基基础承载力特征值计算依据建筑地基基础设计规范GB50007-2002第5.2.3条。 计算公式如下: fa=fak+b(b-3)+ dm(d-0.5) 其中fa修正后的地基承载力特征值(kN /m3); fak低级承载力特征值,取145.00kN /m3; b基础宽度地基承载力修正系数,取0.15; d基础埋深地基承载力修正系数,取1.
8、40; 基础底面以下土的重度,取19.30 kN /m3; m基础底面以上土的重度,取19.30 kN /m3; b基础底面宽度,取6.00m; d基础埋深度,取5.00m。 解得地基承载力设计值fa=320kPa 实际计算取的地基承载力设计值为:fa=320kPa 地基承载力特征值fa大于最大压力设计值Pmax=243.39kPa,满足要求! 地基承载力特征值1.2fa大于偏心距较大时的压力值Pmax=384kPa,满足要求。5、受冲切承载力验算 依据建筑地基基础设计规范GB50007-2002第8.2.7条。 验算公式如下: F1 0.7hpftamho 式中hp受冲切承载力截面高度影响系
9、数,取hp=0.97; ft混凝土轴心抗拉强度设计值,取ft=1.57 kPa; am冲切破坏锥体最不利一侧计算长度: am=(at+ab)/2 am=1.60+(1.60+21.20)/2=2.80m; ho 承台的最有效高度,取ho =1.15m; Pj 最大压力设计值,取Pj=283.21 kPa; F1 实际冲切承载力: Fj=PjAi F1=283.21(6.00+3.90)1.05/2=1471.97 KN。 允许冲切力: 0.70.971.5728001150=.60N=3432.62KN 实际冲切力不大于允许冲切力设计值,所以能满足要求!6、承台配筋计算 依据建筑地基基础设计规
10、范GB 50007-2002第8.2.7条。1)、抗弯计算,计算公式如下: Mt=1/12a12(2l+at)(Pmax+P-2G/A)+(Pmax-p)l 式中al截面I-I至基底边缘的距离,取al=2.20m; P截面I-I处的基底反力: P=Pmax(3a-a1)/3a P=283.21(31.60-2.20)/(31.60)=153.40 kPa a截面I-I在基底的投影长度,取a=1.60m。 经过计算得M=2.202(25.00+1.60)(283.21+153.40-25616.00/5.002)+(283.21-153.40)5.00/12=997.66KN.mo2)、配筋面积
11、计算,公式如下: 依据混凝土结构设计规范GB 50010-2002 a5=M/a1fcbho2 =1- 1-2a3 3=1-/2 A3=M/3h 式中a1系数,当混凝土强度不超过C50时,a1取为1.0,当混凝土强度等级C80时, a1取为0.94,期间按线性内插法确定; fc=混凝土抗压强度设计值; ho=承台的计算高度经过计算得as=997.66106/(1.0016.706.0010311502)=0.08 =1-(1-20.008)0.5=0.008 3=1-0.008/2=0.996 As=997.66106/(0.9961150210.00)=4146.76mm2由于最小配筋率为0
12、.15%,所以最小配筋面积为:10800mm2。故取As=10800mm2。 选用 18180(双向)五、安装前的准备工作 1、安装人员要求了解现场布局和土质情况,清理障碍物。2、根据建筑物的布局确定塔机的安装位置,并按附录固定基础图上所规定的技术要求进行地基设置。3、准备吊装机械、足量的铁丝、钢丝绳、绳扣等常用工具。六、起重机的安装和拆卸:1、安装步骤1)、先将过渡节吊起,装在地下节上,再吊装一节加强标准节并拧紧它们质检的12个M30高强度螺栓(预紧力矩2000N.m)。注意:有踏步的一面要与建筑长度方向垂直,保证塔机能方便装拆。找正塔身两个垂直面的垂直度都不大雨1/1000。)、在地面上将
13、爬升架拼装成整体,并装好液压系统,然后将爬升架吊起,套在加强标准节的外面,平稳地放在基础上。注意:爬升架上装顶升油缸的侧面与加强标准节有踏步的侧面在同一边。3)、再吊起一节标准节,套装在爬升架内,与下面一节加强标准节相连。4)、在地面上,检查司机室的电气设备,将司机室吊起至上支座的上面,然后用销轴将司机室与上支座连接好。5)、将上下支座、回转支承、司机室总成吊起安装在塔身上。用4各销子和8各M30的高强度螺栓将下支座分别与爬升架及塔身相连。6)、在塔顶上连号一节平衡臂拉杆,吊起塔顶用4各销子固定在上支座上,塔顶垂直的一面与吊臂处于同一侧。7)、在平地上将平衡臂拼装好,再将平衡臂吊起与上支座用销轴固接,抬起平衡臂成一角度至平衡臂拉杆的安装位置,安装好平衡臂拉杆,再将吊车卸载。8)、吊起重2.3t的平衡重一块,放在平衡臂靠塔身一侧的位置上。9)、起重臂与起重臂拉杆的安装A、起重臂节和拉杆节的配置次序不得混乱。B、按照起重臂编号和图4-7组合吊臂长度,把起重臂搁置在0.6m左右高的支架上,用相应销轴把它们装配在一起。安上小车和吊篮(检查
