中旺氢化车间项目冬季施工保温措施方案.doc

上传人:p** 文档编号:953371 上传时间:2024-05-27 格式:DOC 页数:10 大小:36KB
下载 相关 举报
中旺氢化车间项目冬季施工保温措施方案.doc_第1页
第1页 / 共10页
中旺氢化车间项目冬季施工保温措施方案.doc_第2页
第2页 / 共10页
中旺氢化车间项目冬季施工保温措施方案.doc_第3页
第3页 / 共10页
中旺氢化车间项目冬季施工保温措施方案.doc_第4页
第4页 / 共10页
中旺氢化车间项目冬季施工保温措施方案.doc_第5页
第5页 / 共10页
中旺氢化车间项目冬季施工保温措施方案.doc_第6页
第6页 / 共10页
中旺氢化车间项目冬季施工保温措施方案.doc_第7页
第7页 / 共10页
中旺氢化车间项目冬季施工保温措施方案.doc_第8页
第8页 / 共10页
中旺氢化车间项目冬季施工保温措施方案.doc_第9页
第9页 / 共10页
中旺氢化车间项目冬季施工保温措施方案.doc_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《中旺氢化车间项目冬季施工保温措施方案.doc》由会员分享,可在线阅读,更多相关《中旺氢化车间项目冬季施工保温措施方案.doc(10页珍藏版)》请在第壹文秘上搜索。

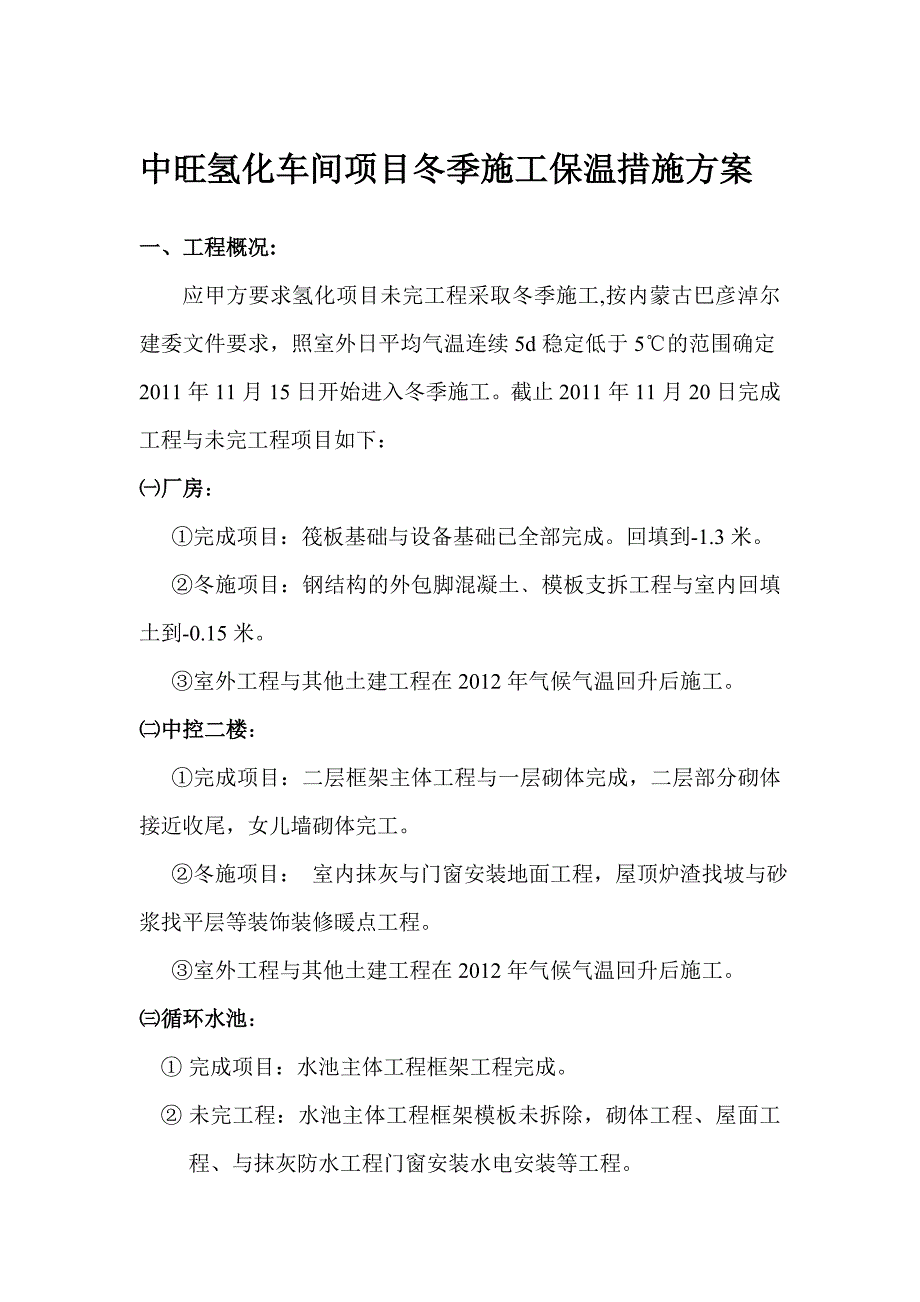

1、中旺氢化车间项目冬季施工保温措施方案一、工程概况: 应甲方要求氢化项目未完工程采取冬季施工,按内蒙古巴彦淖尔建委文件要求,照室外日平均气温连续5d稳定低于5的范围确定2011年11月15日开始进入冬季施工。截止2011年11月20日完成工程与未完工程项目如下:厂房:完成项目:筏板基础与设备基础已全部完成。回填到-1.3米。 冬施项目:钢结构的外包脚混凝土模板支拆工程与室内回填土到-0.15米。 室外工程与其他土建工程在2012年气候气温回升后施工。中控二楼:完成项目:二层框架主体工程与一层砌体完成,二层部分砌体接近收尾,女儿墙砌体完工。 冬施项目: 室内抹灰与门窗安装地面工程,屋顶炉渣找坡与砂

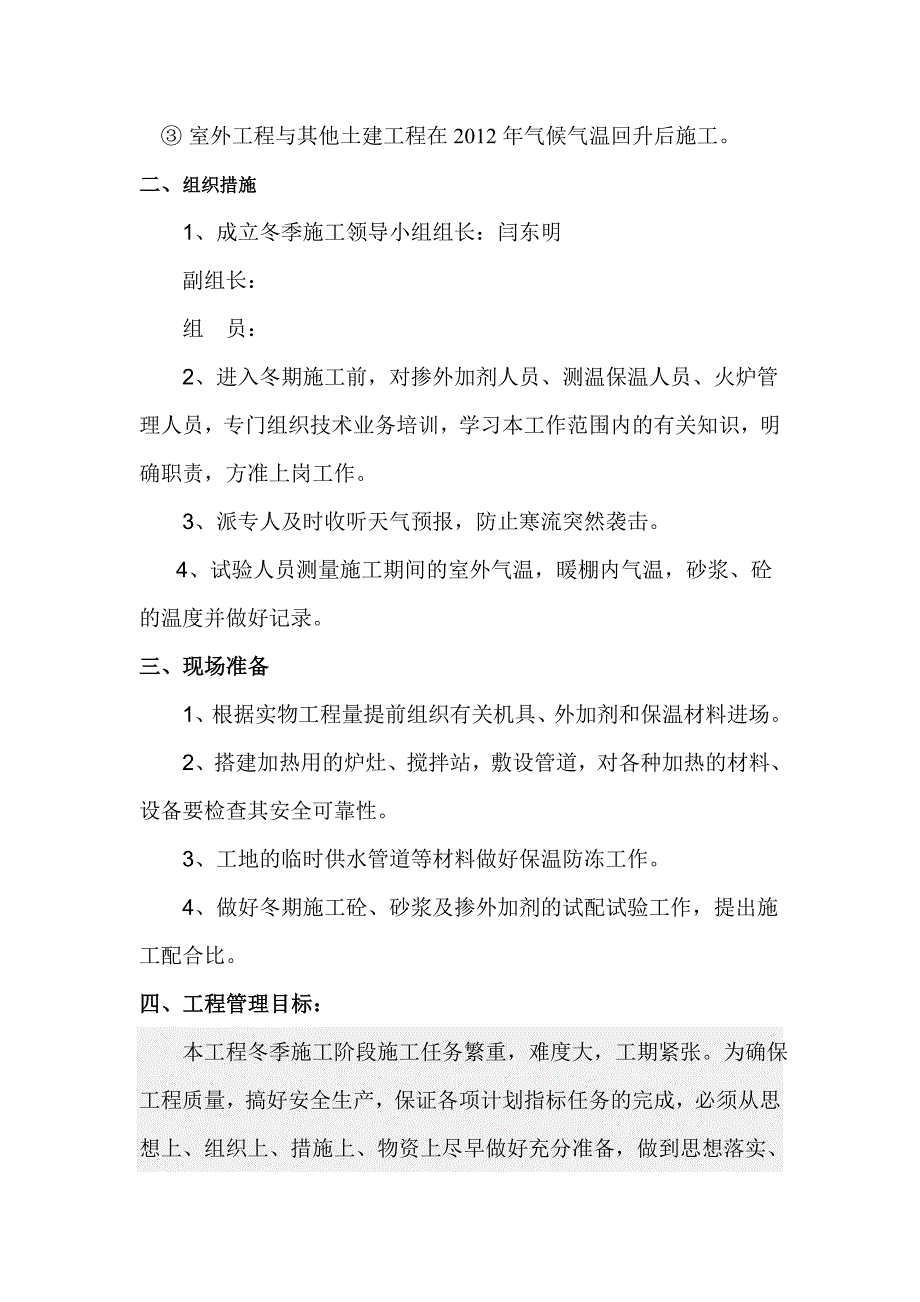

2、浆找平层等装饰装修暖点工程。 室外工程与其他土建工程在2012年气候气温回升后施工。循环水池: 完成项目:水池主体工程框架工程完成。 未完工程:水池主体工程框架模板未拆除,砌体工程、屋面工程、与抹灰防水工程门窗安装水电安装等工程。 室外工程与其他土建工程在2012年气候气温回升后施工。二、组织措施1、成立冬季施工领导小组组长:闫东明副组长:组 员:2、进入冬期施工前,对掺外加剂人员、测温保温人员、火炉管理人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,方准上岗工作。3、派专人及时收听天气预报,防止寒流突然袭击。4、试验人员测量施工期间的室外气温,暖棚内气温,砂浆、砼的温度并做

3、好记录。三、现场准备1、根据实物工程量提前组织有关机具、外加剂和保温材料进场。2、搭建加热用的炉灶、搅拌站,敷设管道,对各种加热的材料、设备要检查其安全可靠性。3、工地的临时供水管道等材料做好保温防冻工作。4、做好冬期施工砼、砂浆及掺外加剂的试配试验工作,提出施工配合比。四、工程管理目标: 本工程冬季施工阶段施工任务繁重,难度大,工期紧张。为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、做到有备无患,冬季施工目标是“做好防冻保温、防火、确保质量与安全工作” 。五、项目工程冬季施工措施:

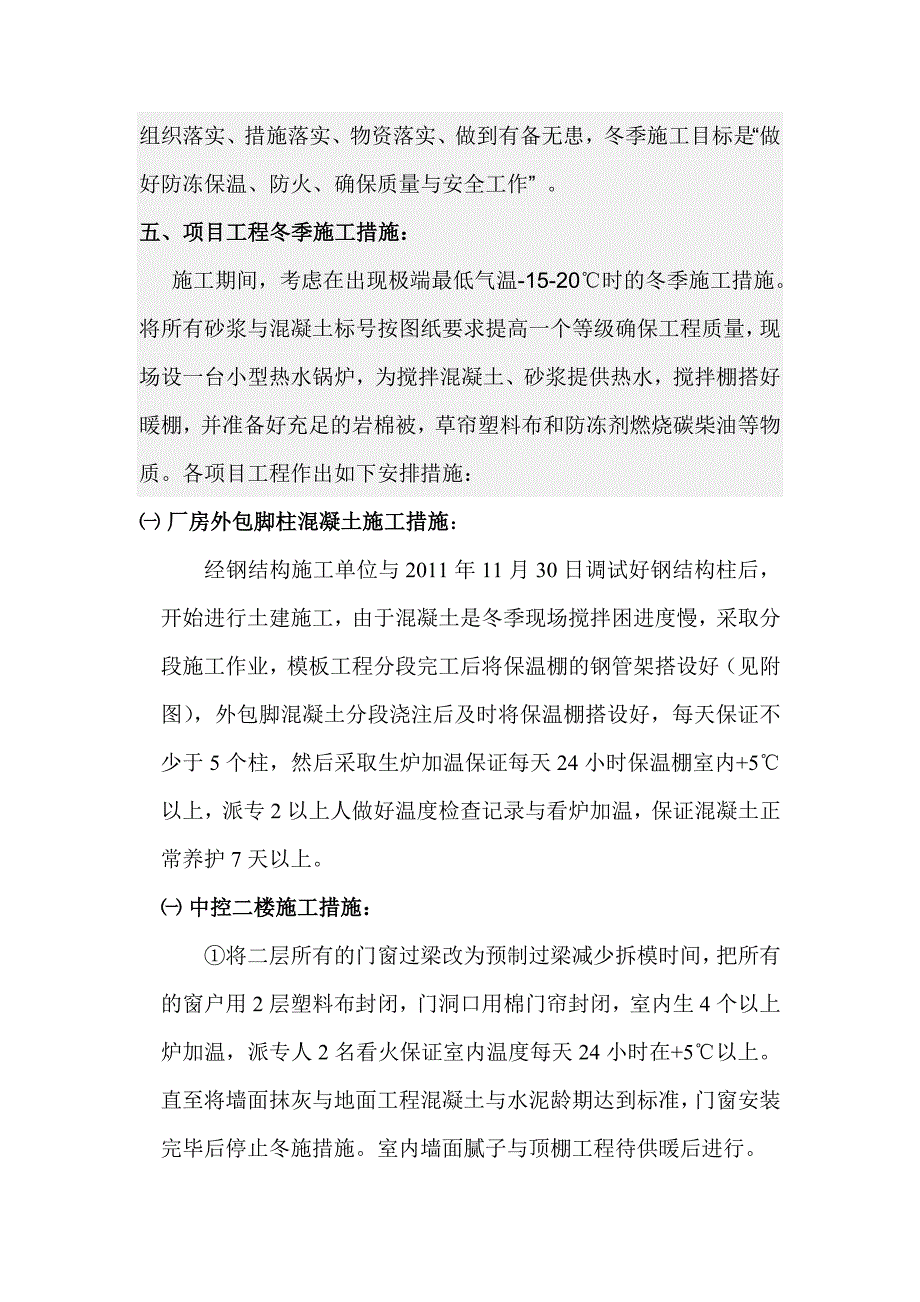

4、施工期间,考虑在出现极端最低气温-15-20时的冬季施工措施。将所有砂浆与混凝土标号按图纸要求提高一个等级确保工程质量,现场设一台小型热水锅炉,为搅拌混凝土、砂浆提供热水,搅拌棚搭好暖棚,并准备好充足的岩棉被,草帘塑料布和防冻剂燃烧碳柴油等物质。各项目工程作出如下安排措施: 厂房外包脚柱混凝土施工措施:经钢结构施工单位与2011年11月30日调试好钢结构柱后,开始进行土建施工,由于混凝土是冬季现场搅拌困进度慢,采取分段施工作业,模板工程分段完工后将保温棚的钢管架搭设好(见附图),外包脚混凝土分段浇注后及时将保温棚搭设好,每天保证不少于5个柱,然后采取生炉加温保证每天24小时保温棚室内+5以上,

5、派专2以上人做好温度检查记录与看炉加温,保证混凝土正常养护7天以上。 中控二楼施工措施:将二层所有的门窗过梁改为预制过梁减少拆模时间,把所有的窗户用2层塑料布封闭,门洞口用棉门帘封闭,室内生4个以上炉加温,派专人2名看火保证室内温度每天24小时在+5以上。直至将墙面抹灰与地面工程混凝土与水泥龄期达到标准,门窗安装完毕后停止冬施措施。室内墙面腻子与顶棚工程待供暖后进行。 屋面工程主要保温项目是砂浆找平层,找平层抹完后及时用棉被覆盖,由于加温困难不采取生火措施,如有质量问题,甲、乙监理以书面形式做处理方案经签证后在2012年处理,屋面防水工程在2012年施工。 循环水池: 考虑到水池工程周期长12

6、月以后开始进行后续工作,此项工程保温难度大室外气温预计-20可能伴有风雪天气,水池控制室采取双重保温,将模板全部拆除后采取封闭保温施工,具体见临时保温棚搭设方案图,控制室砌体完工后将门窗全部封闭达到双重保温效果。室内生炉不少于8个炉加温,派专人3名看火保证室内温度每天24小时在+5以上,直至将砌体工程、墙面抹灰水池防水工程与地面工程混凝土、水泥龄期达到标准,门窗安装完毕后停止冬施措施。室内墙面腻子与顶棚工程待供暖后进行。 屋面做法同中控二楼。六、安全与防火1、冬期施工时,要采取防滑措施。2、大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。3、施工时如接触汽源、

7、热水,要防止烫伤。4、外加剂要严加保管,防止发生误食中du。5、现场火源,要加强管理;使用天然气、煤气时,要防止爆炸;使用焦碳炉、煤炉,应注意通风换气,防止煤气中毒。6、电源开关、控制箱等设施要加锁,并设专人管理,防止漏电触电。七、冬期施工测温(一)冬期施工测温的有关规定1、冬期施工的测温范围冬期施工的测温范围:大气温度,水泥、水、砂子、石子等原材料的温度,砼或砂浆棚室内温度,砼或砂浆出罐温度、入模或上墙温度,砼入模后初始温度和养护温度等。2、测温人员的职责(1)每天记录大气温度,并报告工地负责人;(2)砼拌合料的温度、砼出罐温度、砼入模温度;(3)砼养护温度的测量:按要求布置测量温孔,绘制测

8、温孔分布图及编号。按要求测温砼养护初始温度、大气温度等。控制砼养护的初始温度和时间。(二)冬期施工测温的准备工作1、人员准备设专人负责测温工作,并于开始测温前组织培训和交底。2 、测温计:测量大气温度和环境温度,采用自动温度计录仪,测原材料温度采用玻璃液体温度计。各种温度计在使用前均应进行校验。3.测温孔的设置(1)测温孔布置及深度要绘制平面和立面图,各孔按顺序编号,经技术部门批准后实行。(三)测温方法和要求根据测温点布置图测温孔可采用预埋内径12mm金属套管制作。注意留孔时要有专人看管,以防施工踩(压)实测温孔。测温时按测温孔编号顺序进行。温度计插入测温孔后,堵塞住孔口,留置在孔内35min

9、,然后迅速从孔中取出,使温度计与视线成水平,仔细读数,并记入测温记录表,同时将测温孔用保温材料按原样覆盖好。现场测温安排见下表:现场测温安排测温项目 测温条件 测温次数 测温时间砼养护温度 4MPa前 昼夜3次 每4h一次(根据浇筑砼时间)(四)测温管理1、施工现场工长在技术人员的指导下,负责工程的测温、保温、掺加外加剂等项领导工作,每天要看测温记录,发现异常及时采取措施并汇报有关领导及技术负责人。2、项目技术人员要每日查询测温、保温、供热的情况和存在的问题,及时向主管领导汇报并协助现场施工管理人员解决冬施疑难问题。3、施工测温人员在每层或每段停止测温时交一次测温记录,平时发现问题应及时向现场

10、管理人员和技术人员汇报,以便立即采取措施。4、测温人员每天24h都应有人上岗,并实行严格的交接班制度。测温人员要分区、项填写并妥善保管。5、测温记录要交给技术人员归档备查。八、砼的冬期施工(一)砼的拌制1)外加剂a.外加剂的选择冬期施工中,从本工程的结构类型、性质、施工部位以及外加剂使用的目的来选择外加剂。选择中应考虑:改善砼或砂浆的和易性,减少用水量,提高拌合物的品质,提高砼的早期强度;降低拌合物的冻结冰点,促使水泥在低温或负温下加速水化;促进早中期强度的增长,减少干缩性,提高抗冻融性;在保证质量的情况下,提高模板的周转速度,缩短工期,缩短或取消加热养护,降低成本;外加剂的选择时要注意其对砼

11、后期强度的影响、对钢筋的锈蚀作用及对环境的影响,如含氨的砼外加剂;冬期施工尽量不使用水化热较小的矿渣水泥等。b.外加剂的试验冬期施工所有的外加剂,其技术指标必须符合相应的质量标准,应有产品合格证。对已进场外加剂性能有疑问时,须补做试验,确认合格后方可使用。外加剂成分的检验内容包括:成分、含量、纯度、浓度等。常用外加剂的掺加量在一般情况下,可按有关规定使用。遇特殊情况时要根据结构类型、使用要求、气候情况、养护方法通过试验,确定外加剂掺加量。c.外加剂的管理冬期施工搅拌砼和砂浆使用的外加剂配置和掺加应设专人负责,认真做好记录。外加剂溶液应事先配成标准浓度,再根据使用要求配成混合溶液。各种外加剂要分

12、置于标识明显的容器内,不得混淆。每配置一批溶液,最少满足一天的使用量。外加剂使用时要经常测定浓度,注意加强搅拌,保持浓度均匀。(二)试块留制在砼施工过程中,要在浇筑地点随机取样制作试件,每次取样应同时制作3组试件。1组在标准条件下养护至28d试压,得强度f28;1组与构件在同条件下养护,在砼温度降至0时(负温砼为温度降至防冻剂的规定温度以下时)试压,用以检查砼是否达到抗冻临界温度;1组与构件在同条件下养护至14d,然后转入20标准条件下继续养护21d,在总龄期为35d时试压,得强度f14+21.如果f14+21f28,则可证明砼未遭冻害,可以将f28作为强度评定的依据。(三)冬期施工记录1)冬

13、期施工资料分类a.冬期施工日报表;b.冬期施工砼入模温度统计表;c.冬施砼养护测温记录表。2)冬期施工资料分析、收集、编目a.冬期施工期间每日平均温度、每日各时间段温度对砼测温、拆模、制定并采取紧急措施等都有很大的决定作用。b.冬期施工期间砼入模温度是预控砼质量的一个很重要的内在因素,建立冬期施工砼入模温度统计表,随时统计掌握砼入模温度。九、土方回填冬期施工1)土方工程的冬期施工,施工前做好准备工作,并保证连续施工。2)冬期施工时,运输道路和施工现场将采取防滑和防火措施。3)冬期土方回填时,每层铺土厚度应比常温施工时减少20%25%,预留沉陷应比常温施工时增加。4)针对本工程的重要性,投标方将

14、在进行室内外土方回填时,采用机械筛土。回填土中不得含有冻土块,并应及时逐层夯(压)实。5)冬期填方施工应在填方前清除基底上的冰雪和保温材料,填方完成后至地面施工前,应采取防冻措施,用保温材料将面层覆盖。十、冬施方案说明本工程冬施方案编制是以施工现场实际情况结合当地有利资源,依照施工规范要求进行编制而成。冬季施工是一项施工困难大,人力与物质消耗大的一种施工方法。施工方案经监理单位与建设单位审批后方可施工,因本工程预算未计算冬施费,在施工过程中所发生的保温措施费,材料费、人工费、机械费的增加、工期顺延等项目,由施工单位及时提出签证单。冬施费的增加确定由监理单位与建设单位共同认可,作为工程结算依据。 根据建筑施工合同规范,施工方案内容因其他因素与突发事件发生,施工单位可以提出方案变更,经监理单位与建设单位审批后实施方案变更,方可确保工程顺利完工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
